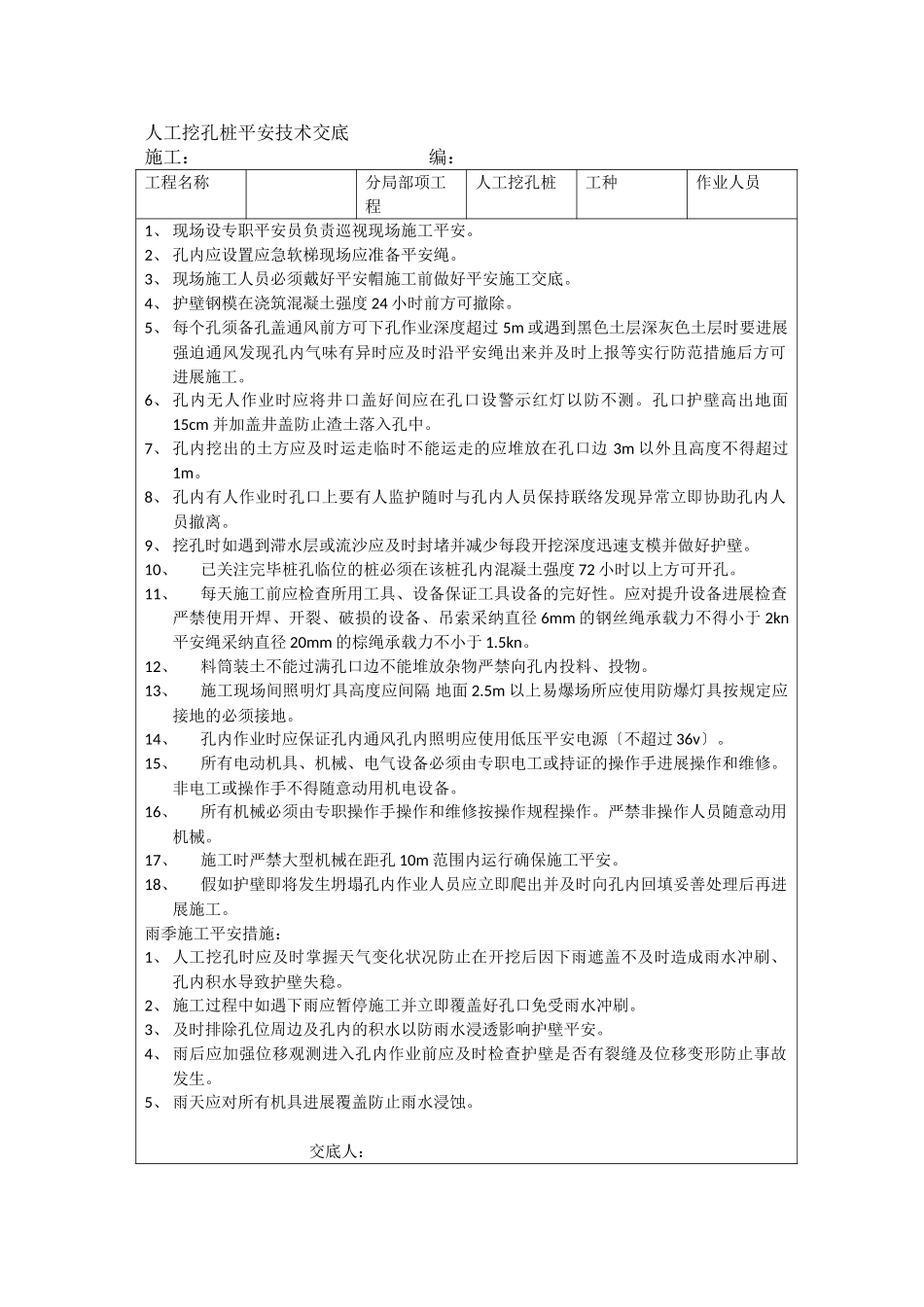

人工挖孔桩平安技术交底 施工:编:工程名称分局部项工程人工挖孔桩工种作业人员1、 现场设专职平安员负责巡视现场施工平安。2、 孔内应设置应急软梯现场应准备平安绳。3、 现场施工人员必须戴好平安帽施工前做好平安施工交底。4、 护壁钢模在浇筑混凝土强度 24 小时前方可撤除。5、 每个孔须备孔盖通风前方可下孔作业深度超过 5m 或遇到黑色土层深灰色土层时要进展强迫通风发现孔内气味有异时应及时沿平安绳出来并及时上报等实行防范措施后方可进展施工。6、 孔内无人作业时应将井口盖好间应在孔口设警示红灯以防不测。孔口护壁高出地面15cm 并加盖井盖防止渣土落入孔中。7、 孔内挖出的土方应及时运走临时不能运走的应堆放在孔口边 3m 以外且高度不得超过1m。8、 孔内有人作业时孔口上要有人监护随时与孔内人员保持联络发现异常立即协助孔内人员撤离。9、 挖孔时如遇到滞水层或流沙应及时封堵并减少每段开挖深度迅速支模并做好护壁。10、已关注完毕桩孔临位的桩必须在该桩孔内混凝土强度 72 小时以上方可开孔。11、每天施工前应检查所用工具、设备保证工具设备的完好性。应对提升设备进展检查严禁使用开焊、开裂、破损的设备、吊索采纳直径 6mm 的钢丝绳承载力不得小于 2kn平安绳采纳直径 20mm 的棕绳承载力不小于 1.5kn。12、料筒装土不能过满孔口边不能堆放杂物严禁向孔内投料、投物。13、施工现场间照明灯具高度应间隔 地面 2.5m 以上易爆场所应使用防爆灯具按规定应接地的必须接地。14、孔内作业时应保证孔内通风孔内照明应使用低压平安电源〔不超过 36v〕。15、所有电动机具、机械、电气设备必须由专职电工或持证的操作手进展操作和维修。非电工或操作手不得随意动用机电设备。16、所有机械必须由专职操作手操作和维修按操作规程操作。严禁非操作人员随意动用机械。17、施工时严禁大型机械在距孔 10m 范围内运行确保施工平安。18、假如护壁即将发生坍塌孔内作业人员应立即爬出并及时向孔内回填妥善处理后再进展施工。雨季施工平安措施:1、 人工挖孔时应及时掌握天气变化状况防止在开挖后因下雨遮盖不及时造成雨水冲刷、孔内积水导致护壁失稳。2、 施工过程中如遇下雨应暂停施工并立即覆盖好孔口免受雨水冲刷。3、 及时排除孔位周边及孔内的积水以防雨水浸透影响护壁平安。4、 雨后应加强位移观测进入孔内作业前应及时检查护壁是否有裂缝及位移变形防止事故发生。5、 雨天应对所有机具进展覆盖防止雨水...
