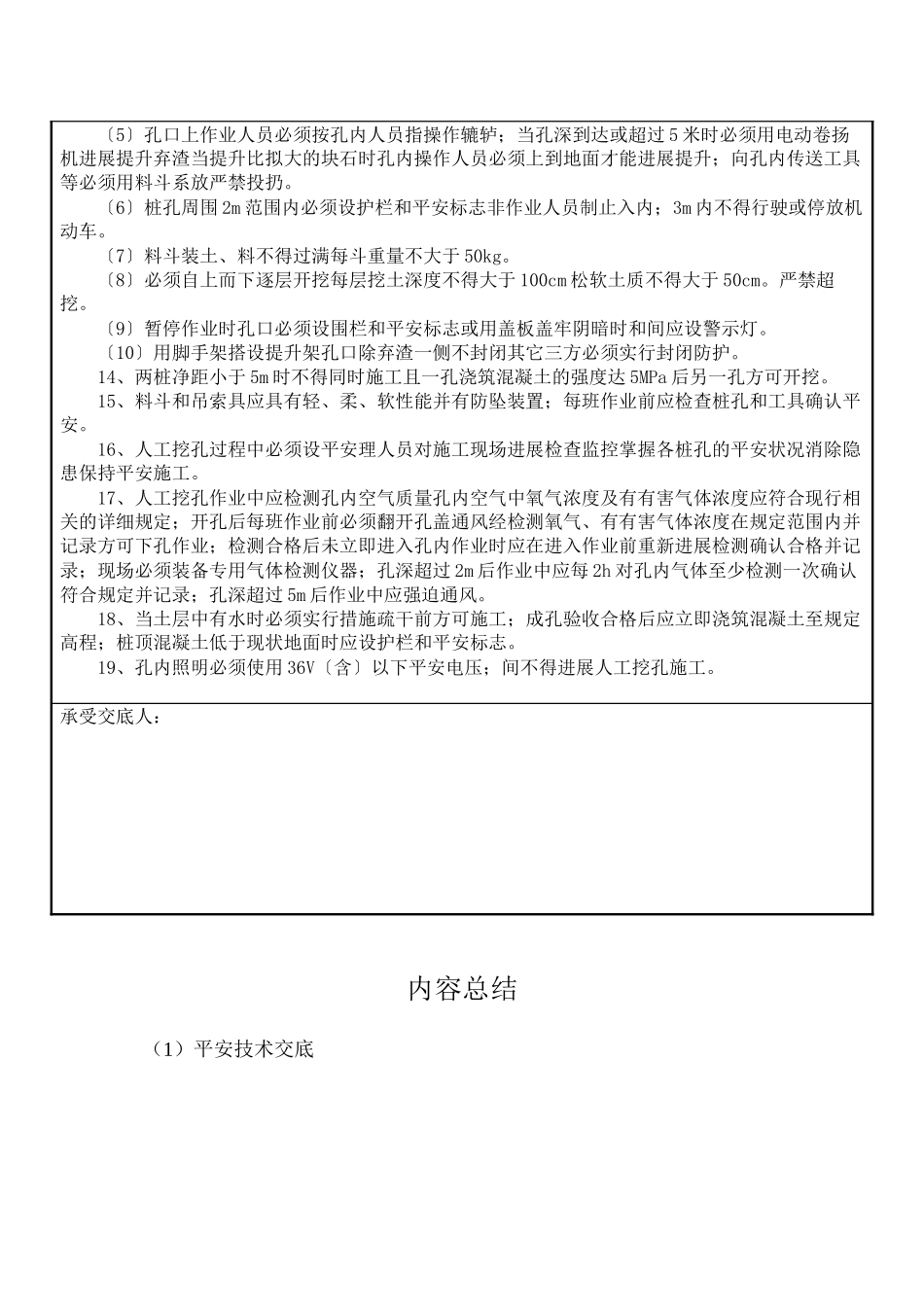

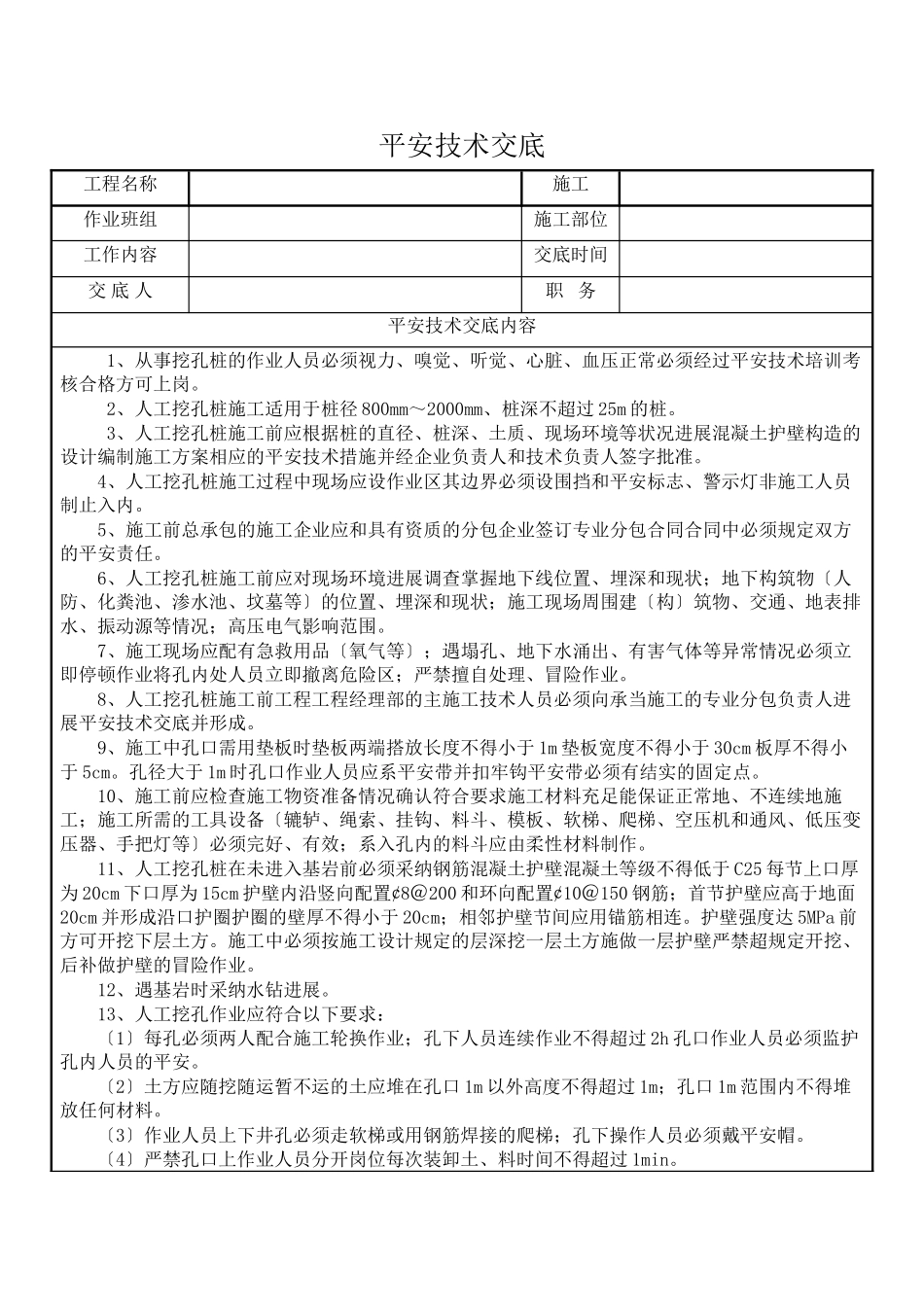

平安技术交底工程名称 施工 作业班组 施工部位 工作内容 交底时间 交 底 人 职 务平安技术交底内容1、从事挖孔桩的作业人员必须视力、嗅觉、听觉、心脏、血压正常必须经过平安技术培训考核合格方可上岗。2、人工挖孔桩施工适用于桩径 800mm~2000mm、桩深不超过 25m 的桩。3、人工挖孔桩施工前应根据桩的直径、桩深、土质、现场环境等状况进展混凝土护壁构造的设计编制施工方案相应的平安技术措施并经企业负责人和技术负责人签字批准。4、人工挖孔桩施工过程中现场应设作业区其边界必须设围挡和平安标志、警示灯非施工人员制止入内。5、施工前总承包的施工企业应和具有资质的分包企业签订专业分包合同合同中必须规定双方的平安责任。6、人工挖孔桩施工前应对现场环境进展调查掌握地下线位置、埋深和现状;地下构筑物〔人防、化粪池、渗水池、坟墓等〕的位置、埋深和现状;施工现场周围建〔构〕筑物、交通、地表排水、振动源等情况;高压电气影响范围。7、施工现场应配有急救用品〔氧气等〕;遇塌孔、地下水涌出、有害气体等异常情况必须立即停顿作业将孔内处人员立即撤离危险区;严禁擅自处理、冒险作业。8、人工挖孔桩施工前工程工程经理部的主施工技术人员必须向承当施工的专业分包负责人进展平安技术交底并形成。9、施工中孔口需用垫板时垫板两端搭放长度不得小于 1m 垫板宽度不得小于 30cm 板厚不得小于 5cm。孔径大于 1m 时孔口作业人员应系平安带并扣牢钩平安带必须有结实的固定点。10、施工前应检查施工物资准备情况确认符合要求施工材料充足能保证正常地、不连续地施工;施工所需的工具设备〔辘轳、绳索、挂钩、料斗、模板、软梯、爬梯、空压机和通风、低压变压器、手把灯等〕必须完好、有效;系入孔内的料斗应由柔性材料制作。11、人工挖孔桩在未进入基岩前必须采纳钢筋混凝土护壁混凝土等级不得低于 C25 每节上口厚为 20cm 下口厚为 15cm 护壁内沿竖向配置¢8@200 和环向配置¢10@150 钢筋;首节护壁应高于地面20cm 并形成沿口护圈护圈的壁厚不得小于 20cm;相邻护壁节间应用锚筋相连。护壁强度达 5MPa 前方可开挖下层土方。施工中必须按施工设计规定的层深挖一层土方施做一层护壁严禁超规定开挖、后补做护壁的冒险作业。12、遇基岩时采纳水钻进展。13、人工挖孔作业应符合以下要求:〔1〕每孔必须两人配合施工轮换作业;孔下人员连续作业不得超过 2h 孔口作业人员必须监护孔内人员的平安。〔2〕土...
