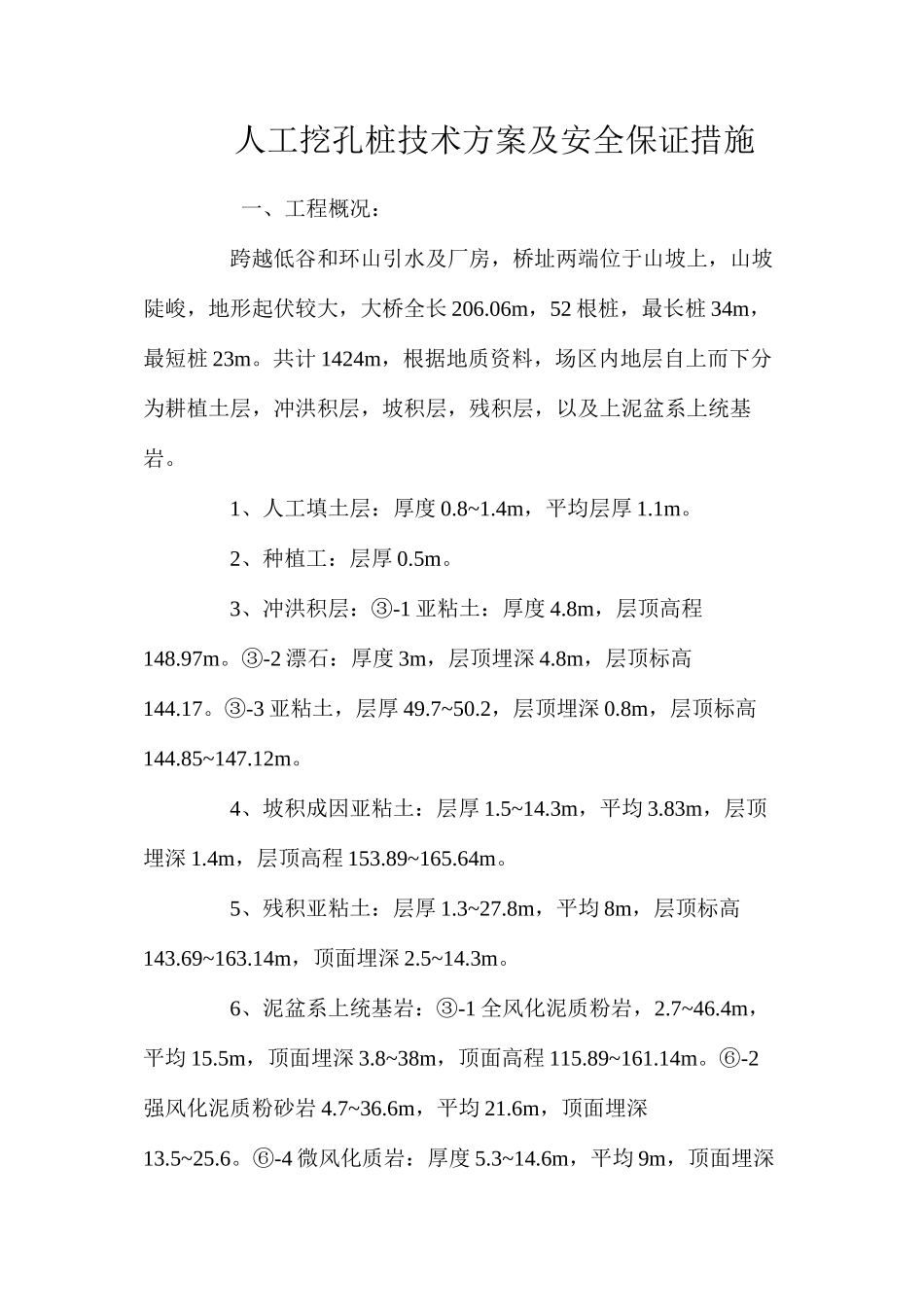

人工挖孔桩技术方案及安全保证措施 一、工程概况: 跨越低谷和环山引水及厂房,桥址两端位于山坡上,山坡陡峻,地形起伏较大,大桥全长 206
06m,52 根桩,最长桩 34m,最短桩 23m
共计 1424m,根据地质资料,场区内地层自上而下分为耕植土层,冲洪积层,坡积层,残积层,以及上泥盆系上统基岩
1、人工填土层:厚度 0
4m,平均层厚 1
2、种植工:层厚 0
3、冲洪积层:③-1 亚粘土:厚度 4
8m,层顶高程148
③-2 漂石:厚度 3m,层顶埋深 4
8m,层顶标高144
③-3 亚粘土,层厚 49
2,层顶埋深 0
8m,层顶标高144
85~147
4、坡积成因亚粘土:层厚 1
3m,平均 3
83m,层顶埋深 1
4m,层顶高程 153
89~165
5、残积亚粘土:层厚 1
8m,平均 8m,层顶标高143
69~163
14m,顶面埋深 2
6、泥盆系上统基岩:③-1 全风化泥质粉岩,2
4m,平均 15
5m,顶面埋深 3
8~38m,顶面高程 115
89~161
⑥-2强风化泥质粉砂岩 4

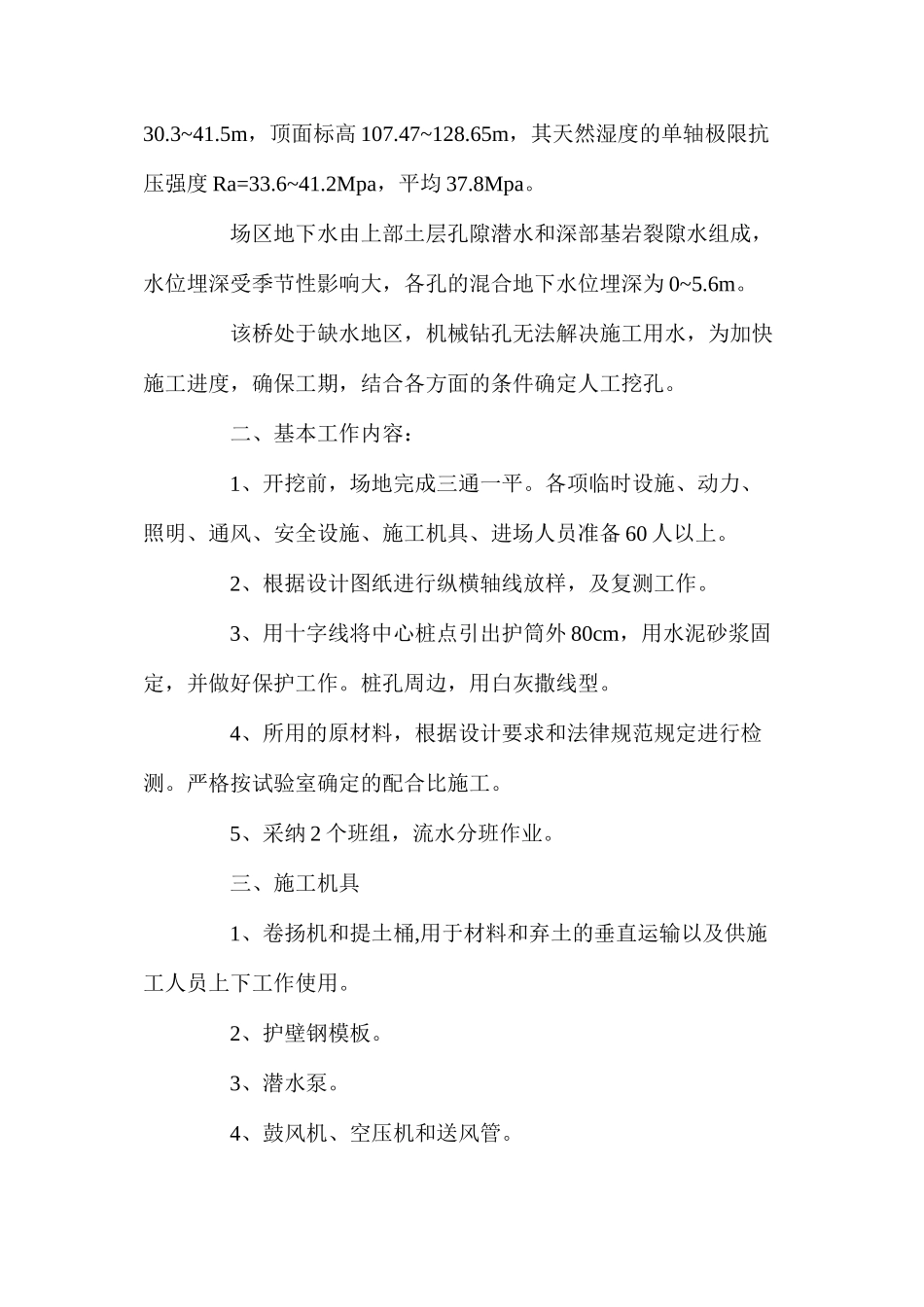

6m,平均 21
6m,顶面埋深13
⑥-4 微风化质岩:厚度 5
6m,平均 9m,顶面埋深30
5m,顶面标高 107
47~128
65m,其天然湿度的单轴极限抗压强度 Ra=33
2Mpa,平均 37
场区地下水由上部土层孔隙潜水和深部基岩裂隙水组成,水位埋深受季节性影响大,各孔的混合地下水位埋深为 0~5
该桥处于缺水地区,机械钻孔无法解决施工用水,为加快施工进度,确保工期,结合各方面的条件确定人工挖孔

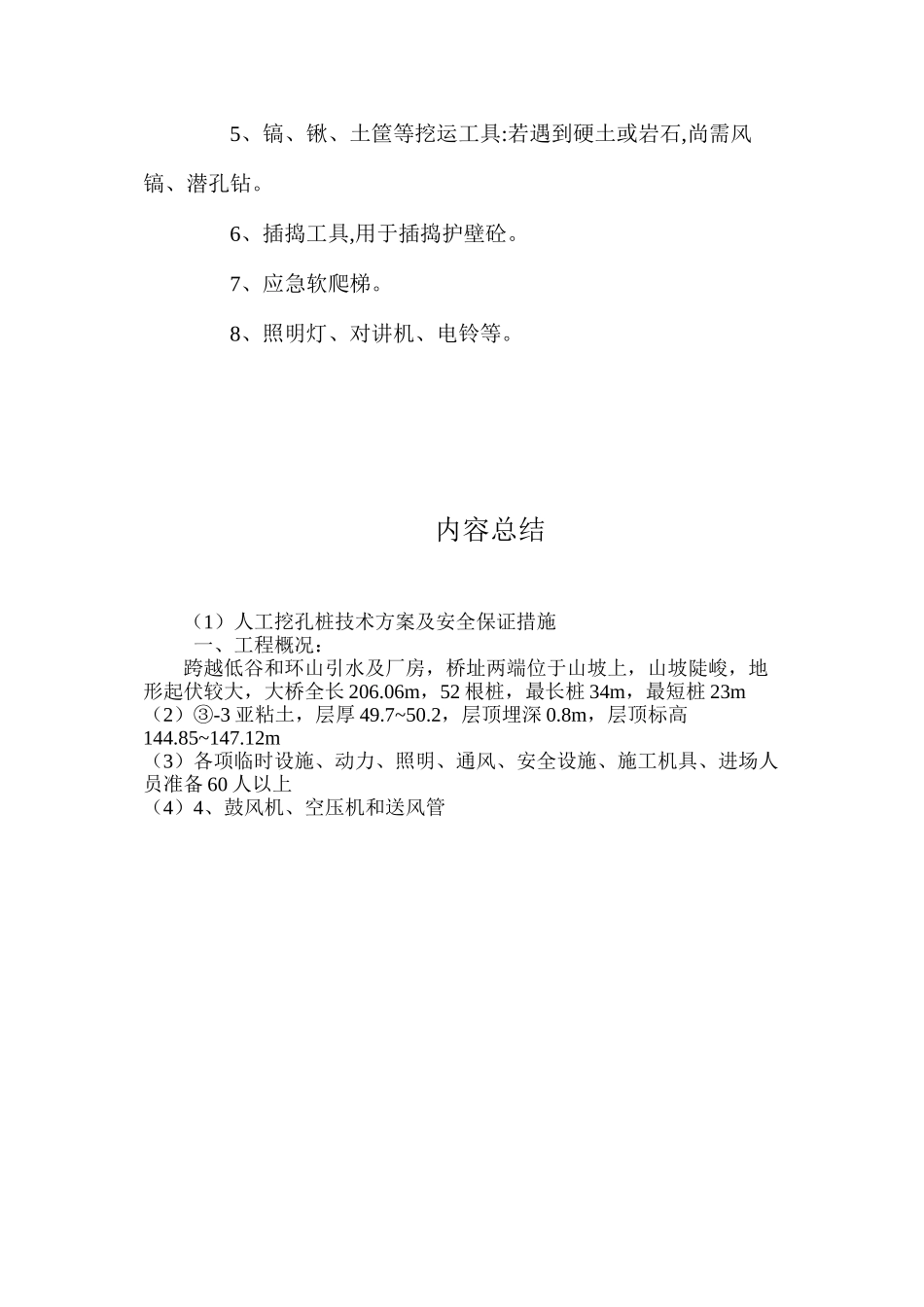

二、基本工作内容: 1、开挖前,场地完成三通
