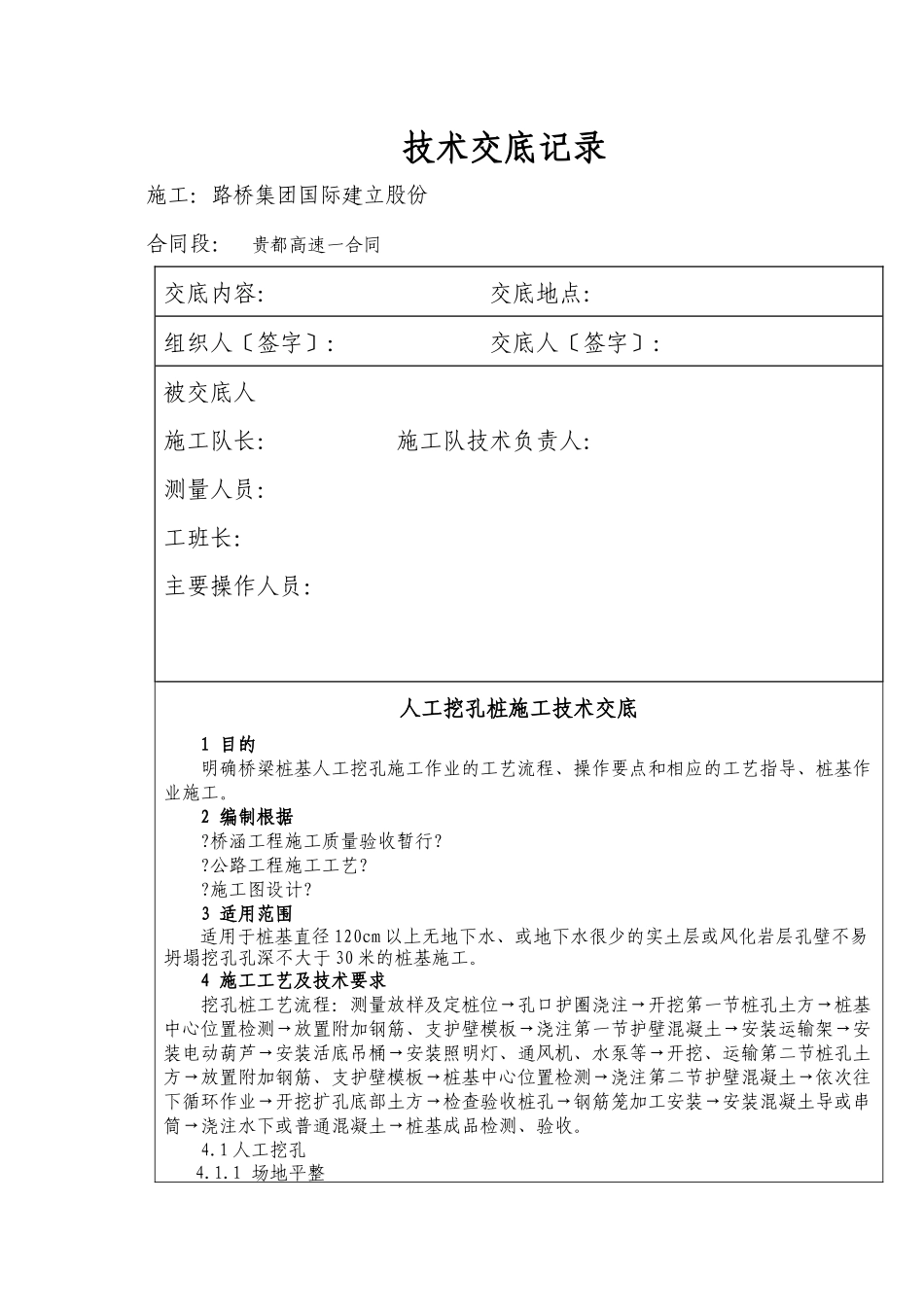

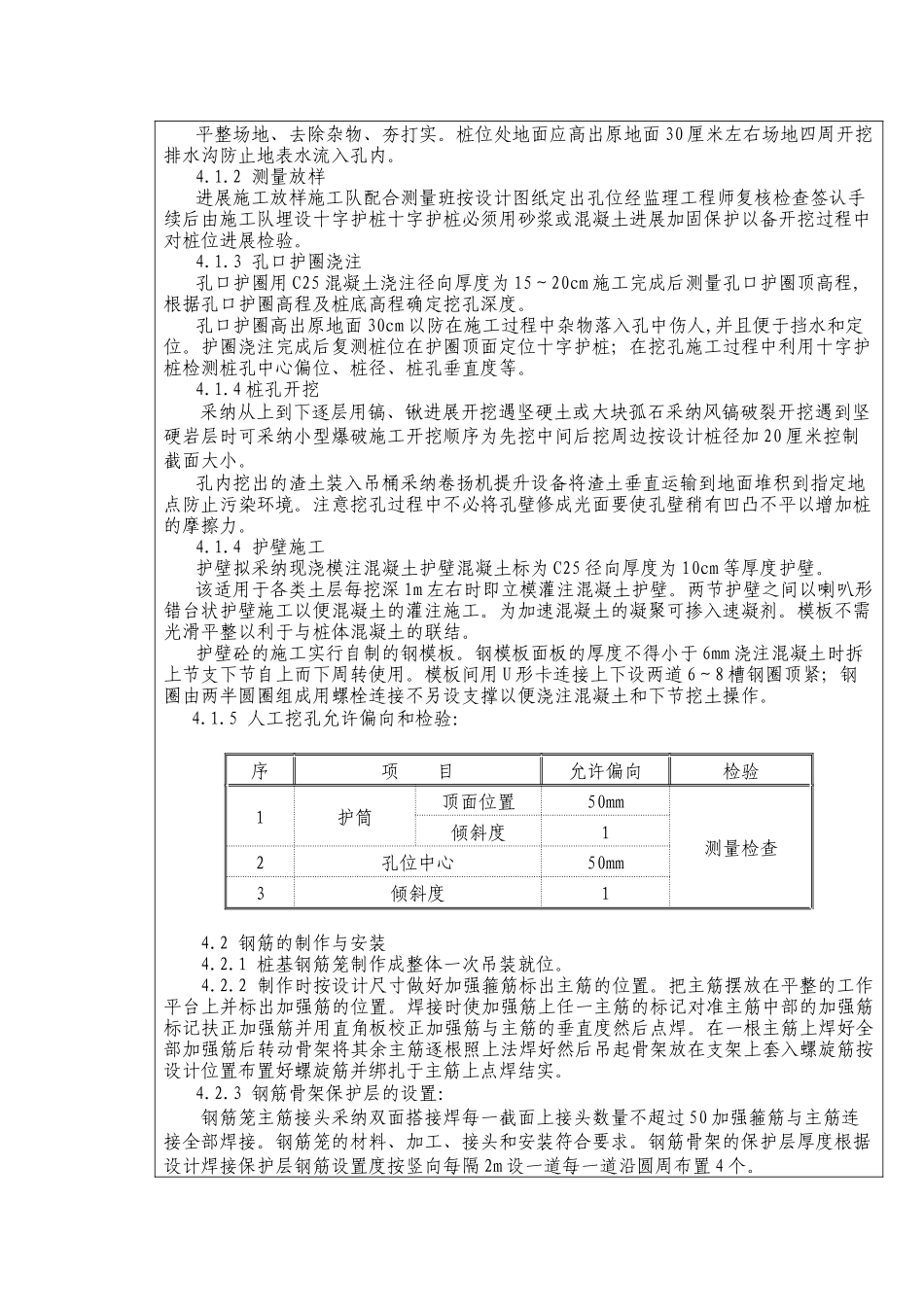

技术交底记录施工:路桥集团国际建立股份 合同段: 贵都高速一合同 交底内容: 交底地点: 组织人〔签字〕: 交底人〔签字〕:被交底人施工队长: 施工队技术负责人:测量人员:工班长:主要操作人员:人工挖孔桩施工技术交底1 目的明确桥梁桩基人工挖孔施工作业的工艺流程、操作要点和相应的工艺指导、桩基作业施工。2 编制根据?桥涵工程施工质量验收暂行??公路工程施工工艺??施工图设计?3 适用范围适用于桩基直径 120cm 以上无地下水、或地下水很少的实土层或风化岩层孔壁不易坍塌挖孔孔深不大于 30 米的桩基施工。4 施工工艺及技术要求挖孔桩工艺流程:测量放样及定桩位→孔口护圈浇注→开挖第一节桩孔土方→桩基中心位置检测→放置附加钢筋、支护壁模板→浇注第一节护壁混凝土→安装运输架→安装电动葫芦→安装活底吊桶→安装照明灯、通风机、水泵等→开挖、运输第二节桩孔土方→放置附加钢筋、支护壁模板→桩基中心位置检测→浇注第二节护壁混凝土→依次往下循环作业→开挖扩孔底部土方→检查验收桩孔→钢筋笼加工安装→安装混凝土导或串筒→浇注水下或普通混凝土→桩基成品检测、验收。4.1 人工挖孔4.1.1 场地平整平整场地、去除杂物、夯打实。桩位处地面应高出原地面 30 厘米左右场地四周开挖排水沟防止地表水流入孔内。4.1.2 测量放样进展施工放样施工队配合测量班按设计图纸定出孔位经监理工程师复核检查签认手续后由施工队埋设十字护桩十字护桩必须用砂浆或混凝土进展加固保护以备开挖过程中对桩位进展检验。4.1.3 孔口护圈浇注孔口护圈用 C25 混凝土浇注径向厚度为 15~20cm 施工完成后测量孔口护圈顶高程,根据孔口护圈高程及桩底高程确定挖孔深度。孔口护圈高出原地面 30cm 以防在施工过程中杂物落入孔中伤人,并且便于挡水和定位。护圈浇注完成后复测桩位在护圈顶面定位十字护桩;在挖孔施工过程中利用十字护桩检测桩孔中心偏位、桩径、桩孔垂直度等。4.1.4 桩孔开挖采纳从上到下逐层用镐、锹进展开挖遇坚硬土或大块孤石采纳风镐破裂开挖遇到坚硬岩层时可采纳小型爆破施工开挖顺序为先挖中间后挖周边按设计桩径加 20 厘米控制截面大小。孔内挖出的渣土装入吊桶采纳卷扬机提升设备将渣土垂直运输到地面堆积到指定地点防止污染环境。注意挖孔过程中不必将孔壁修成光面要使孔壁稍有凹凸不平以增加桩的摩擦力。4.1.4 护壁施工护壁拟采纳现浇模注混凝土护壁混凝土标为 C25 径向厚度为 10cm 等厚度护壁。...
