关于泥浆坑回填质量控制要点

关于泥浆坑回填质量控制要点_第1页
1/4
关于泥浆坑回填质量控制要点_第2页
2/4
关于泥浆坑回填质量控制要点_第3页
3/4

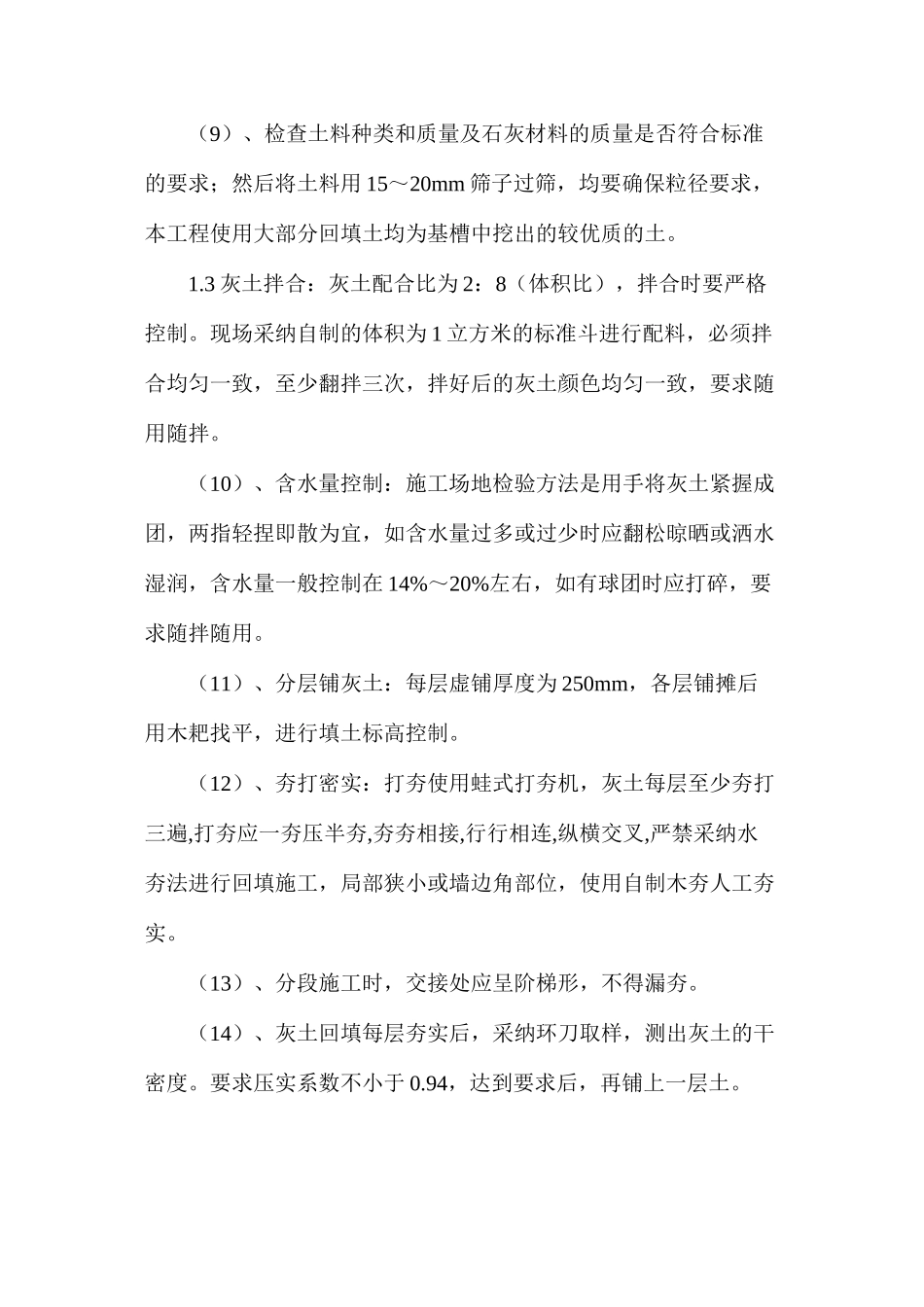

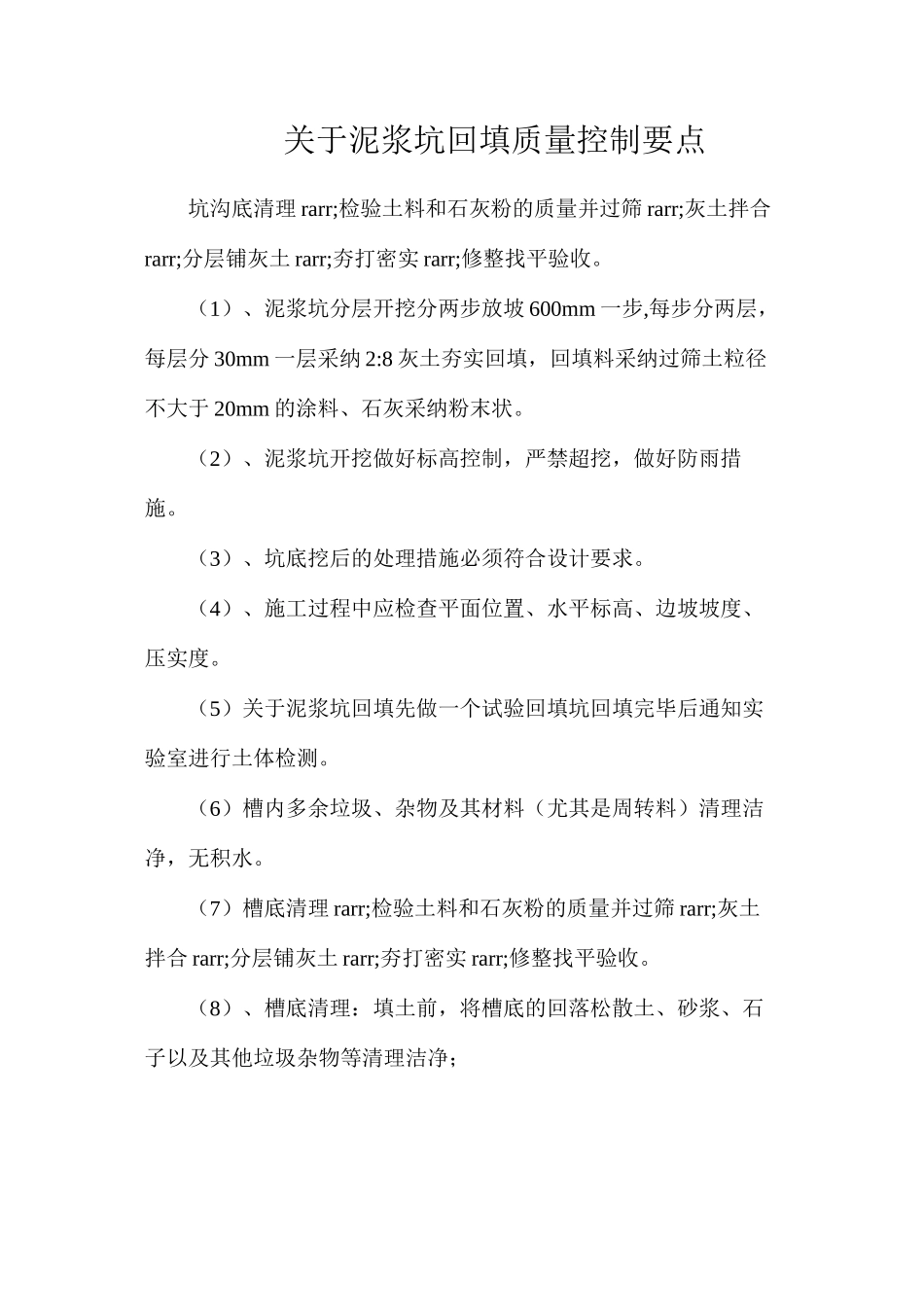

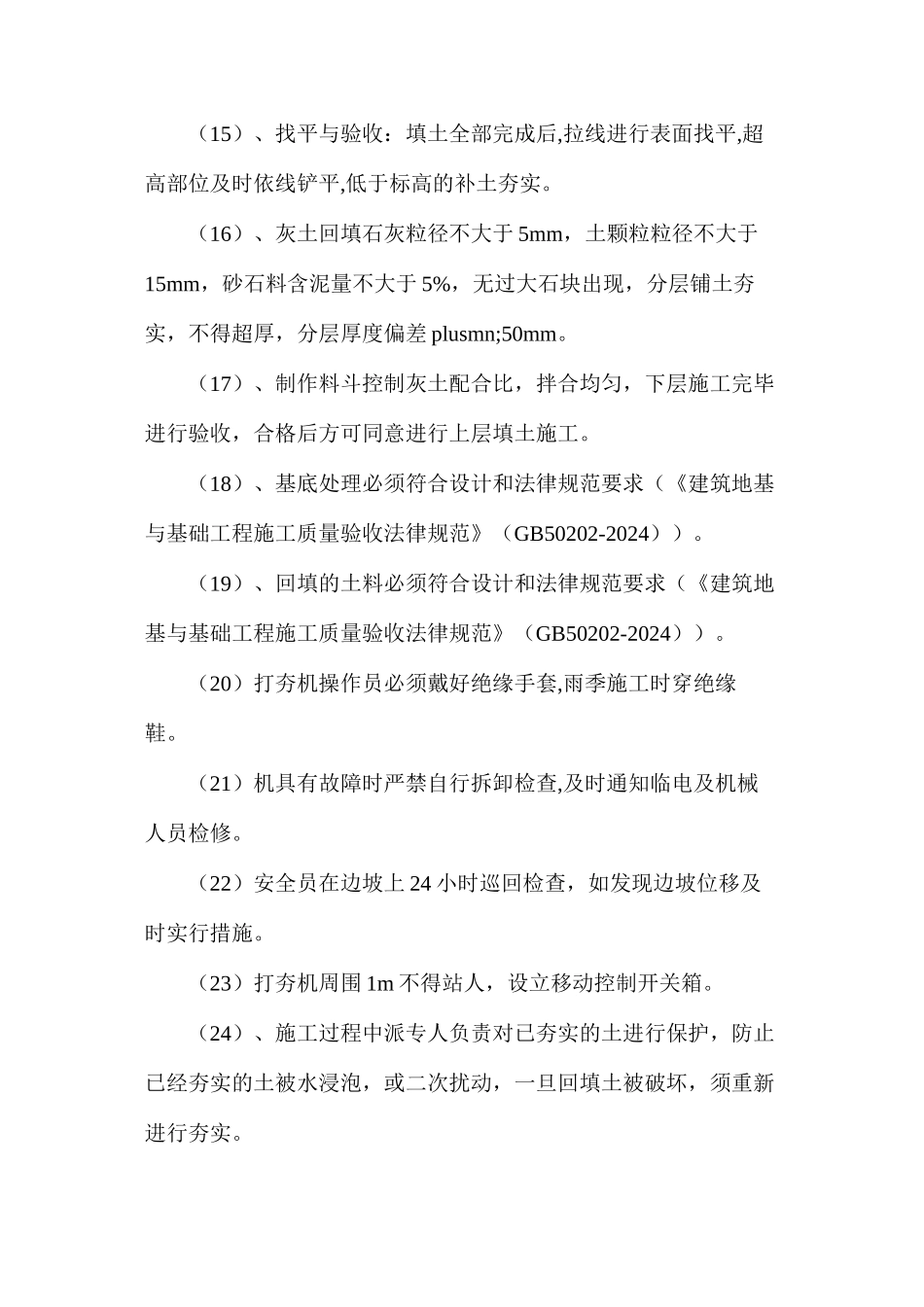

关于泥浆坑回填质量控制要点坑沟底清理 rarr;检验土料和石灰粉的质量并过筛 rarr;灰土拌合rarr;分层铺灰土 rarr;夯打密实 rarr;修整找平验收。(1)、泥浆坑分层开挖分两步放坡 600mm 一步,每步分两层,每层分 30mm 一层采纳 2:8 灰土夯实回填,回填料采纳过筛土粒径不大于 20mm 的涂料、石灰采纳粉末状。(2)、泥浆坑开挖做好标高控制,严禁超挖,做好防雨措施。(3)、坑底挖后的处理措施必须符合设计要求。(4)、施工过程中应检查平面位置、水平标高、边坡坡度、压实度。(5)关于泥浆坑回填先做一个试验回填坑回填完毕后通知实验室进行土体检测。(6)槽内多余垃圾、杂物及其材料(尤其是周转料)清理洁净,无积水。(7)槽底清理 rarr;检验土料和石灰粉的质量并过筛 rarr;灰土拌合 rarr;分层铺灰土 rarr;夯打密实 rarr;修整找平验收。(8)、槽底清理:填土前,将槽底的回落松散土、砂浆、石子以及其他垃圾杂物等清理洁净;(9)、检查土料种类和质量及石灰材料的质量是否符合标准的要求;然后将土料用 15~20mm 筛子过筛,均要确保粒径要求,本工程使用大部分回填土均为基槽中挖出的较优质的土。1.3 灰土拌合:灰土配合比为 2:8(体积比),拌合时要严格控制。现场采纳自制的体积为 1 立方米的标准斗进行配料,必须拌合均匀一致,至少翻拌三次,拌好后的灰土颜色均匀一致,要求随用随拌。(10)、含水量控制:施工场地检验方法是用手将灰土紧握成团,两指轻捏即散为宜,如含水量过多或过少时应翻松晾晒或洒水湿润,含水量一般控制在 14%~20%左右,如有球团时应打碎,要求随拌随用。(11)、分层铺灰土:每层虚铺厚度为 250mm,各层铺摊后用木耙找平,进行填土标高控制。(12)、夯打密实:打夯使用蛙式打夯机,灰土每层至少夯打三遍,打夯应一夯压半夯,夯夯相接,行行相连,纵横交叉,严禁采纳水夯法进行回填施工,局部狭小或墙边角部位,使用自制木夯人工夯实。(13)、分段施工时,交接处应呈阶梯形,不得漏夯。(14)、灰土回填每层夯实后,采纳环刀取样,测出灰土的干密度。要求压实系数不小于 0.94,达到要求后,再铺上一层土。(15)、找平与验收:填土全部完成后,拉线进行表面找平,超高部位及时依线铲平,低于标高的补土夯实。(16)、灰土回填石灰粒径不大于 5mm,土颗粒粒径不大于15mm,砂石料含泥量不大于 5%,无过大石块出现,分层铺土夯实,不得超厚,分层厚度偏差 plusmn;50mm。(17)、制作料斗控...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

关于泥浆坑回填质量控制要点

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
