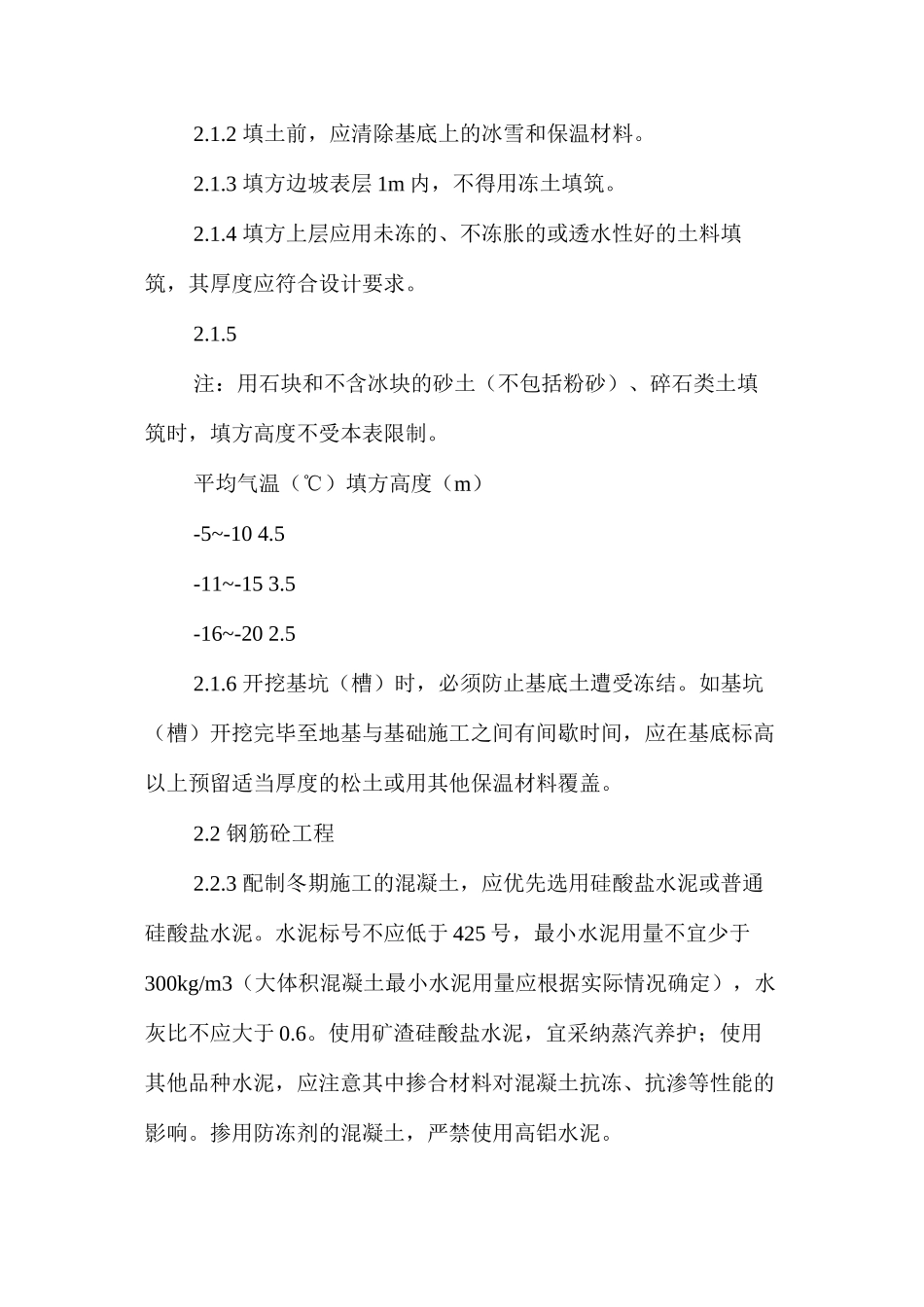

冬季和雨季等季节性施工技术措施 一、冬季施工技术组织措施规定 1、准备工作 在入冬前,要对职工进行一次冬季施工中工程质量、安全生 “”“”产重要性的教育,牢固树立 质量第一 、 安全第一 的思想。 在冬季施工前后,要指定专人负责搜集、整理当地气象记录,以防气温急剧下降,遭受寒流和霜冻的袭击。 根据工程实物量备好塑料薄膜、草包等保温覆盖材料、化学附加剂等有关材料,做好冬季施工职工劳动保护及生活安排。 必须在冰冻前做好临时设施、供水管道的保温、维护工作,保证冬季施工正常进行。 施工员必须把冬期施工的各项措施落实到各班组,进行具体交底,各生产班组在施工中应仔细贯彻执行。 入冬前,要注意做好地面排水工作,做到排水畅通。 2 、技术措施 2.1 土方工程 2.1.1 土方和基础挖土要及时排出积水,并实行保温防冻措施,如遇霜、雪等冰冻天气时,可保留 10~20cm 厚土层待作下道工序时再挖,一般不允许用冻土回填。 2.1.1 冬期填方每层厚度应比常温施工时减少 20~25%,预留沉陷量应比常温施工时适当增加。 2.1.2 填土前,应清除基底上的冰雪和保温材料。 2.1.3 填方边坡表层 1m 内,不得用冻土填筑。 2.1.4 填方上层应用未冻的、不冻胀的或透水性好的土料填筑,其厚度应符合设计要求。 2.1.5 注:用石块和不含冰块的砂土(不包括粉砂)、碎石类土填筑时,填方高度不受本表限制。 平均气温(℃)填方高度(m) -5~-10 4.5 -11~-15 3.5 -16~-20 2.5 2.1.6 开挖基坑(槽)时,必须防止基底土遭受冻结。如基坑(槽)开挖完毕至地基与基础施工之间有间歇时间,应在基底标高以上预留适当厚度的松土或用其他保温材料覆盖。 2.2 钢筋砼工程 2.2.3 配制冬期施工的混凝土,应优先选用硅酸盐水泥或普通硅酸盐水泥。水泥标号不应低于 425 号,最小水泥用量不宜少于300kg/m3(大体积混凝土最小水泥用量应根据实际情况确定),水灰比不应大于 0.6。使用矿渣硅酸盐水泥,宜采纳蒸汽养护;使用其他品种水泥,应注意其中掺合材料对混凝土抗冻、抗渗等性能的影响。掺用防冻剂的混凝土,严禁使用高铝水泥。 2.2.4 2.2.5 混凝土所用骨料必须清洁、不得含有冰雪等冻结物及易冻裂的矿物质。在掺用含有钾、钠离子防冻剂的混凝土中,不得混有活性骨料。 2.2.6 混凝土在浇筑前,应清除模板和钢筋上的冰雪和污垢。运输和浇筑混凝土用的容器应具有保温措施。 2.2.7 2.2.8 在混凝土施工时,一般情...
