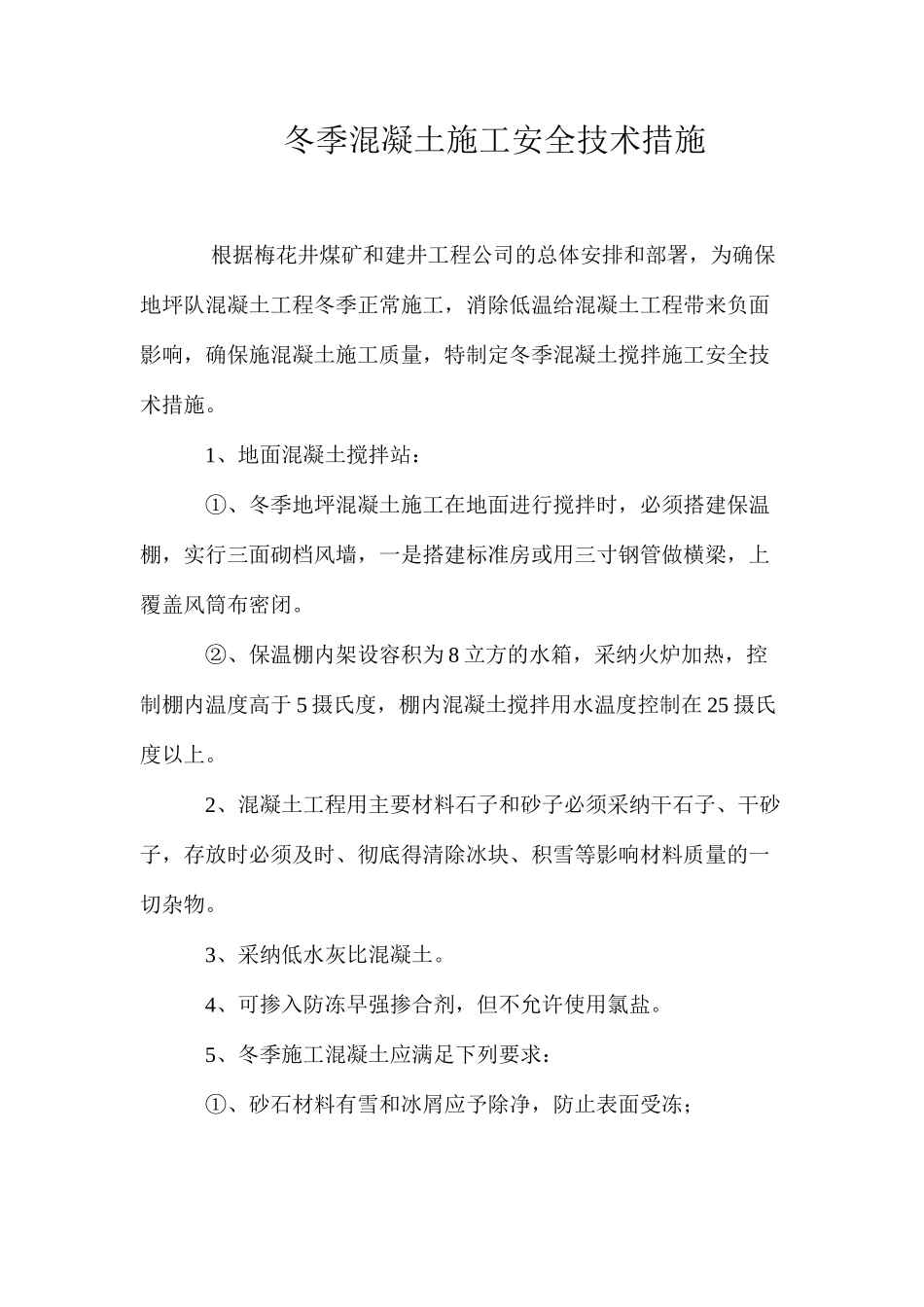

冬季混凝土施工安全技术措施 根据梅花井煤矿和建井工程公司的总体安排和部署,为确保地坪队混凝土工程冬季正常施工,消除低温给混凝土工程带来负面影响,确保施混凝土施工质量,特制定冬季混凝土搅拌施工安全技术措施。 1、地面混凝土搅拌站: ①、冬季地坪混凝土施工在地面进行搅拌时,必须搭建保温棚,实行三面砌档风墙,一是搭建标准房或用三寸钢管做横梁,上覆盖风筒布密闭。 ②、保温棚内架设容积为 8 立方的水箱,采纳火炉加热,控制棚内温度高于 5 摄氏度,棚内混凝土搅拌用水温度控制在 25 摄氏度以上。 2、混凝土工程用主要材料石子和砂子必须采纳干石子、干砂子,存放时必须及时、彻底得清除冰块、积雪等影响材料质量的一切杂物。 3、采纳低水灰比混凝土。 4、可掺入防冻早强掺合剂,但不允许使用氯盐。 5、冬季施工混凝土应满足下列要求: ①、砂石材料有雪和冰屑应予除净,防止表面受冻; ②、冬季施工混凝土拌制时间要比常温情况下增加 0.5-1.0 倍时间; ③、采纳高等级或快硬水泥拌制混凝土。 6、混凝土施工尽量安排在白天或温度相对较高的夜间进行,雪天或温度极低的寒冷天气禁止进行混凝土作业。 7、在冬季条件下浇筑的混凝土不准与冻结的地层或模板接触,也不得与冰、雪、霜接触,冻结的材料不能用来拌制混凝土。 8、在冬季条件下进行混凝土的浇筑,应确保在浇筑时混凝土表面温度不低于 5 摄氏度,并至少在连续四天中将表面温度维持在 5摄氏度以上。 9、新浇筑混凝土要用保温材料覆盖,如草帘、草袋、锯末等,充分利用水泥的水化热。 10、喷射混凝土控制 ①、冬季施工喷射混凝土用混合料的拌制时间控制在 3~5Min 为宜; ②、混合料根据地面拌制,井下保温的方式使用; ③、喷射混凝土作业尽量安排在白天或温度相对较高的夜间进行,雪天或温度极低的寒冷天气禁止拌制混合料和喷射混凝土作业。 内容总结(1)冬季混凝土施工安全技术措施 根据梅花井煤矿和建井工程公司的总体安排和部署,为确保地坪队混凝土工程冬季正常施工,消除低温给混凝土工程带来负面影响,确保施混凝土施工质量,特制定冬季混凝土搅拌施工安全技术措施(2)6、混凝土施工尽量安排在白天或温度相对较高的夜间进行,雪天或温度极低的寒冷天气禁止进行混凝土作业
