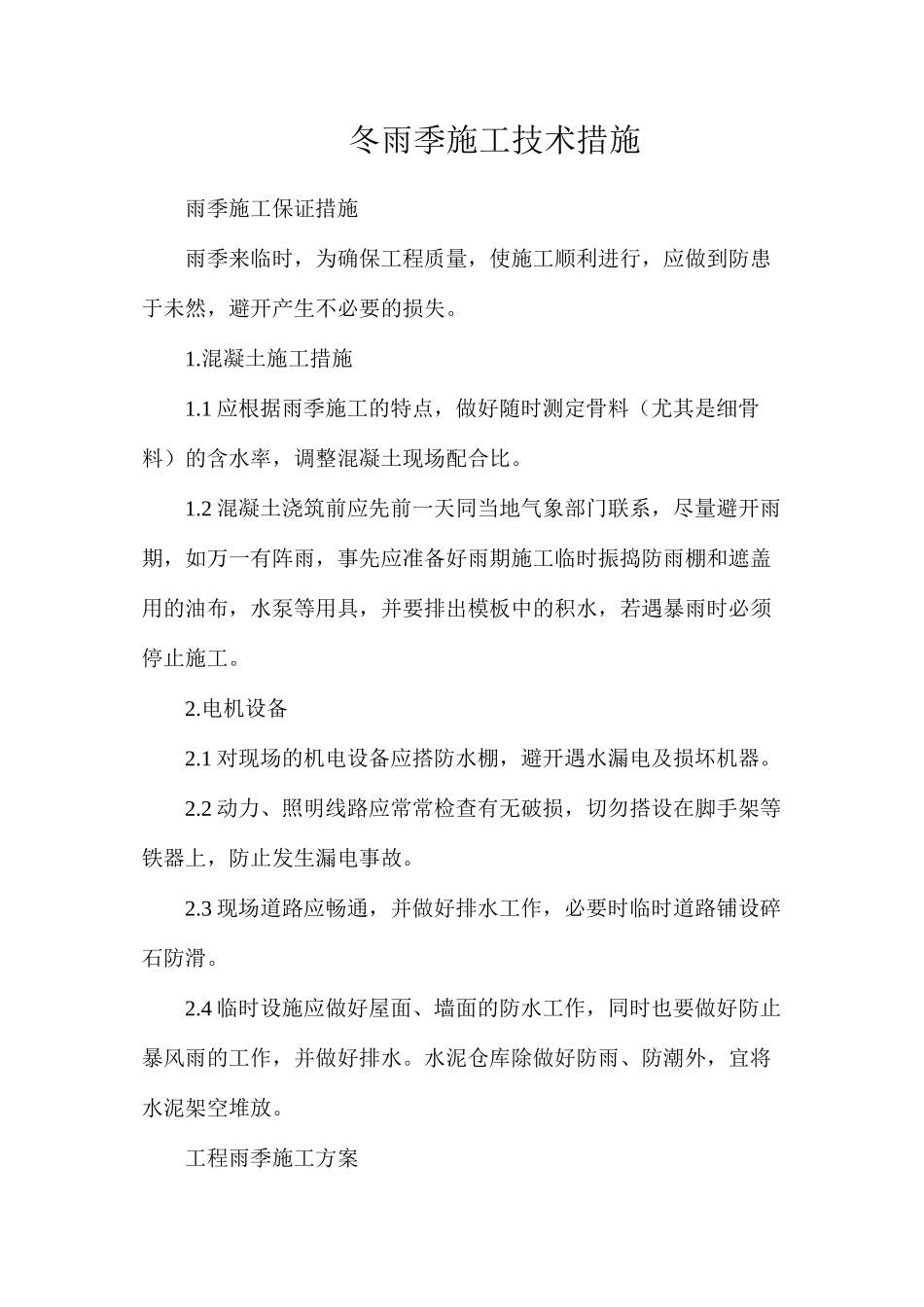

冬雨季施工技术措施雨季施工保证措施雨季来临时,为确保工程质量,使施工顺利进行,应做到防患于未然,避开产生不必要的损失。1.混凝土施工措施1.1 应根据雨季施工的特点,做好随时测定骨料(尤其是细骨料)的含水率,调整混凝土现场配合比。1.2 混凝土浇筑前应先前一天同当地气象部门联系,尽量避开雨期,如万一有阵雨,事先应准备好雨期施工临时振捣防雨棚和遮盖用的油布,水泵等用具,并要排出模板中的积水,若遇暴雨时必须停止施工。2.电机设备2.1 对现场的机电设备应搭防水棚,避开遇水漏电及损坏机器。2.2 动力、照明线路应常常检查有无破损,切勿搭设在脚手架等铁器上,防止发生漏电事故。2.3 现场道路应畅通,并做好排水工作,必要时临时道路铺设碎石防滑。2.4 临时设施应做好屋面、墙面的防水工作,同时也要做好防止暴风雨的工作,并做好排水。水泥仓库除做好防雨、防潮外,宜将水泥架空堆放。工程雨季施工方案1.雨施概况:1.1 根据贵州地区气象条件,一般自 8 月 15 日~12 月 31 日为雨季施工期,气象部门预测今年雨量比常年偏多。1.2 我第一架子队的施工条件差,所处的地形复杂,受雨季影响较大,施工中主要灾害为滑坡。2.雨施部署2.1.雨施计划根据今年雨施特点,结合本工程实际情况,第一架子队管理人员必须高度重视今年雨施各项工作,加强监督管理,在保证生产进度的同时,切实重点抓好雨季安全文明施工,为此特作如下安排:1)成立架子队雨施领导小组组长:副组长:组员:2)组成第一架子队雨季施工紧急抢险队队长:队员:20 名(另附名单),抢险队在阴雨天要做好应急准备,随时听候第一架子队的调用。3)建立汛期值班制度,架子队安排两名值班人员,如遇特别情况及时向架子队负责人反映,报告。4)仔细落实安全检查工作,专职安全员要对施工现场进行专项检查,每天不得少于二次,发现问题及时解决。5)生活区卫生专人管理,定期检查,食堂应注意饮食卫生,预防食物中毒。3.雨施措施3.1.施工现场:1)道路与场地:根据平面布置,受地形限制,通道(详见施工平面布置图)要求夯拍坚实,上浇筑 10cm 厚砼,道路沿线做排水沟引到场外路边泄水井内,防止四周地区水流进入场内。2)临时设施雨季前要对工作生活区宿舍、仓库、食堂、办公室、现场材料库等进行一次检查,发现问题及时加固,补漏或拆除。3)材料准备进场材料均要求制定防雨措施,材料组要抓紧维修、补足水泵、并准备好足够的胶皮管、防水材料、苫布等。雨...
