副井口工业广场主排水沟施工安全生产技术措施

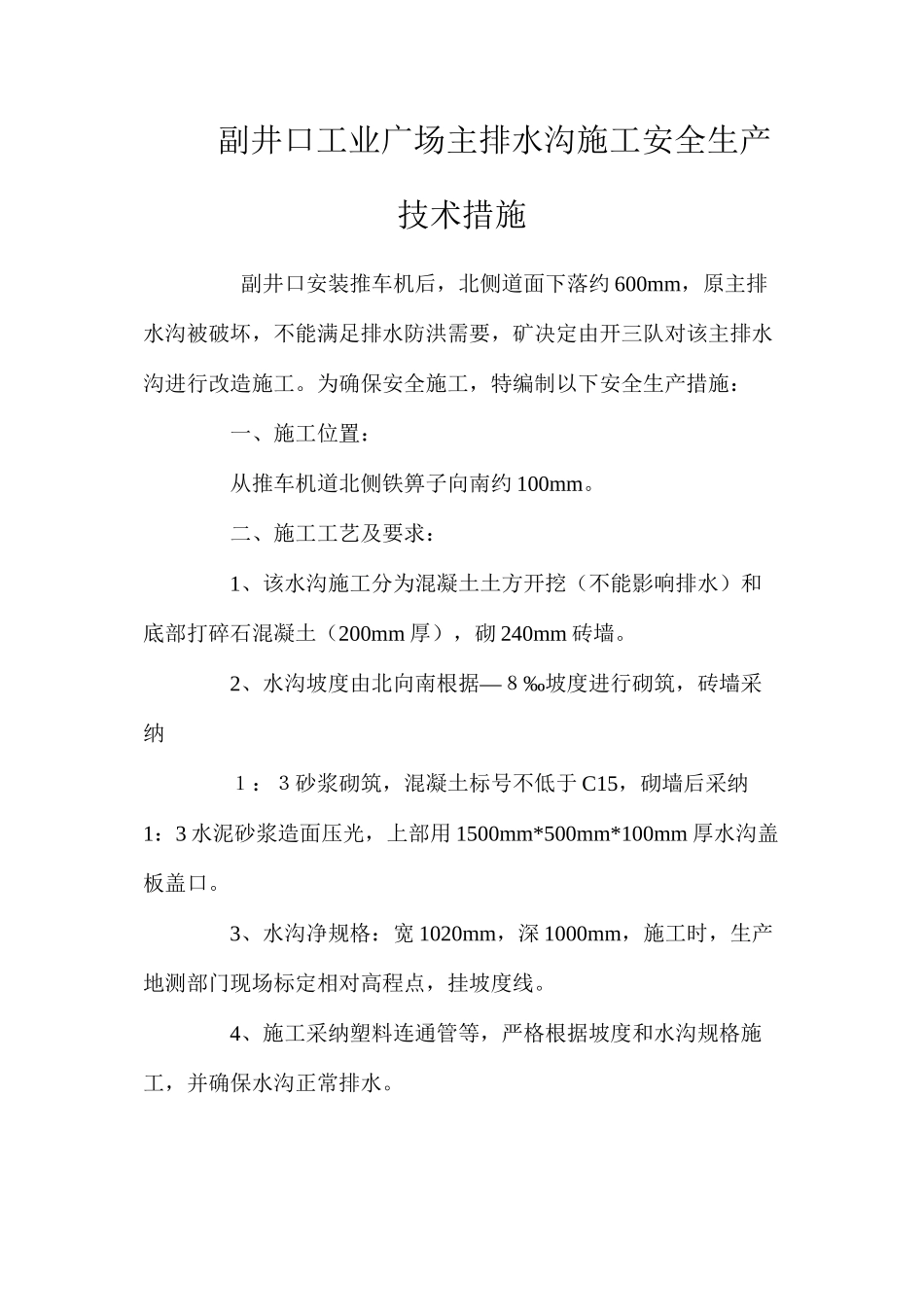

副井口工业广场主排水沟施工安全生产技术措施 _第1页
1/2

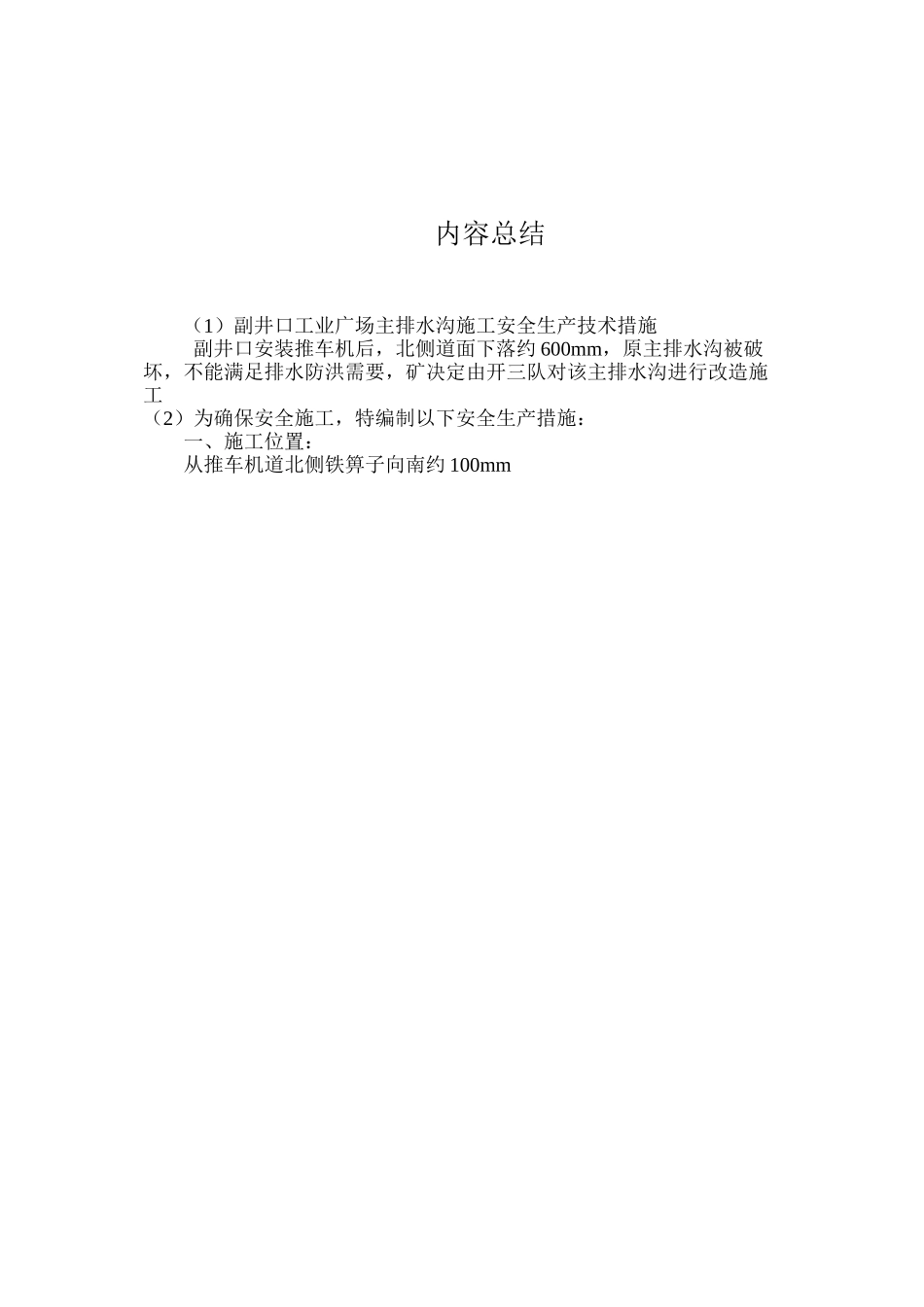

副井口工业广场主排水沟施工安全生产技术措施 _第2页
2/2
副井口工业广场主排水沟施工安全生产技术措施 副井口安装推车机后,北侧道面下落约 600mm,原主排水沟被破坏,不能满足排水防洪需要,矿决定由开三队对该主排水沟进行改造施工。为确保安全施工,特编制以下安全生产措施: 一、施工位置: 从推车机道北侧铁箅子向南约 100mm。 二、施工工艺及要求: 1、该水沟施工分为混凝土土方开挖(不能影响排水)和底部打碎石混凝土(200mm 厚),砌 240mm 砖墙。 2—‰、水沟坡度由北向南根据8坡度进行砌筑,砖墙采纳 1:3砂浆砌筑,混凝土标号不低于 C15,砌墙后采纳1:3 水泥砂浆造面压光,上部用 1500mm*500mm*100mm 厚水沟盖板盖口。 3、水沟净规格:宽 1020mm,深 1000mm,施工时,生产地测部门现场标定相对高程点,挂坡度线。 4、施工采纳塑料连通管等,严格根据坡度和水沟规格施工,并确保水沟正常排水。 内容总结(1)副井口工业广场主排水沟施工安全生产技术措施 副井口安装推车机后,北侧道面下落约 600mm,原主排水沟被破坏,不能满足排水防洪需要,矿决定由开三队对该主排水沟进行改造施工(2)为确保安全施工,特编制以下安全生产措施: 一、施工位置: 从推车机道北侧铁箅子向南约 100mm
