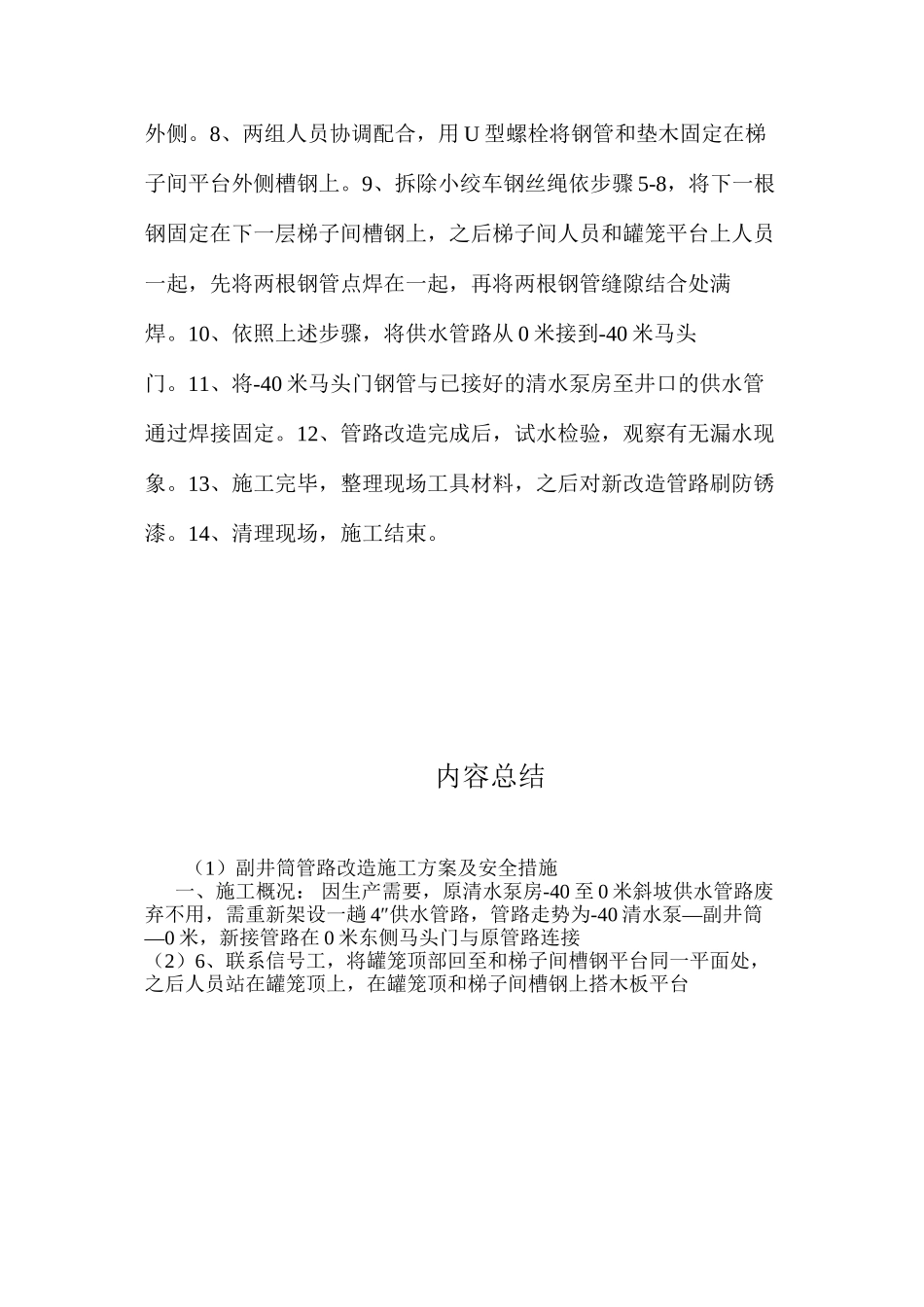

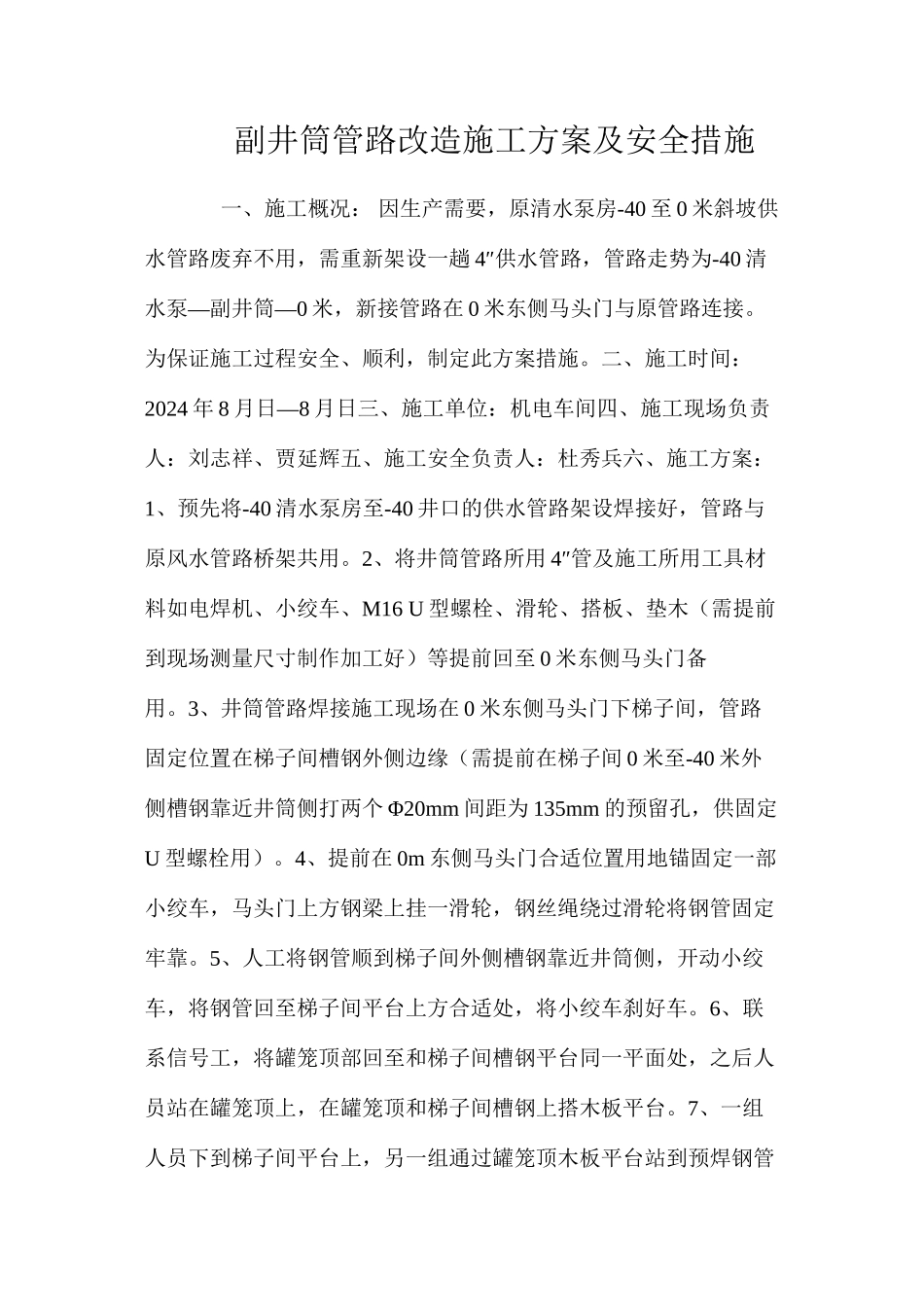

副井筒管路改造施工方案及安全措施 一、施工概况: 因生产需要,原清水泵房-40 至 0 米斜坡供水管路废弃不用,需重新架设一趟 4″供水管路,管路走势为-40 清——水泵副井筒0 米,新接管路在 0 米东侧马头门与原管路连接。为保证施工过程安全、顺利,制定此方案措施。二、施工时间:2024 年 8—月日8 月日三、施工单位:机电车间四、施工现场负责人:刘志祥、贾延辉五、施工安全负责人:杜秀兵六、施工方案:1、预先将-40 清水泵房至-40 井口的供水管路架设焊接好,管路与原风水管路桥架共用。2、将井筒管路所用 4″管及施工所用工具材料如电焊机、小绞车、M16 U 型螺栓、滑轮、搭板、垫木(需提前到现场测量尺寸制作加工好)等提前回至 0 米东侧马头门备用。3、井筒管路焊接施工现场在 0 米东侧马头门下梯子间,管路固定位置在梯子间槽钢外侧边缘(需提前在梯子间 0 米至-40 米外侧槽钢靠近井筒侧打两个 Φ20mm 间距为 135mm 的预留孔,供固定U 型螺栓用)。4、提前在 0m 东侧马头门合适位置用地锚固定一部小绞车,马头门上方钢梁上挂一滑轮,钢丝绳绕过滑轮将钢管固定牢靠。5、人工将钢管顺到梯子间外侧槽钢靠近井筒侧,开动小绞车,将钢管回至梯子间平台上方合适处,将小绞车刹好车。6、联系信号工,将罐笼顶部回至和梯子间槽钢平台同一平面处,之后人员站在罐笼顶上,在罐笼顶和梯子间槽钢上搭木板平台。7、一组人员下到梯子间平台上,另一组通过罐笼顶木板平台站到预焊钢管外侧。8、两组人员协调配合,用 U 型螺栓将钢管和垫木固定在梯子间平台外侧槽钢上。9、拆除小绞车钢丝绳依步骤 5-8,将下一根钢固定在下一层梯子间槽钢上,之后梯子间人员和罐笼平台上人员一起,先将两根钢管点焊在一起,再将两根钢管缝隙结合处满焊。10、依照上述步骤,将供水管路从 0 米接到-40 米马头门。11、将-40 米马头门钢管与已接好的清水泵房至井口的供水管通过焊接固定。12、管路改造完成后,试水检验,观察有无漏水现象。13、施工完毕,整理现场工具材料,之后对新改造管路刷防锈漆。14、清理现场,施工结束。 内容总结(1)副井筒管路改造施工方案及安全措施 一、施工概况: 因生产需要,原清水泵房-40 至 0 米斜坡供水管路废弃不用,需重新架设一趟 4″供水管路,管路走势为-40—清水泵副井筒—0 米,新接管路在 0 米东侧马头门与原管路连接(2)6、联系信号工,将罐笼顶部回至和梯子间槽钢平台同一平面处,之后人员站在罐笼顶上,在罐笼顶和梯子间槽钢上搭木板平台
