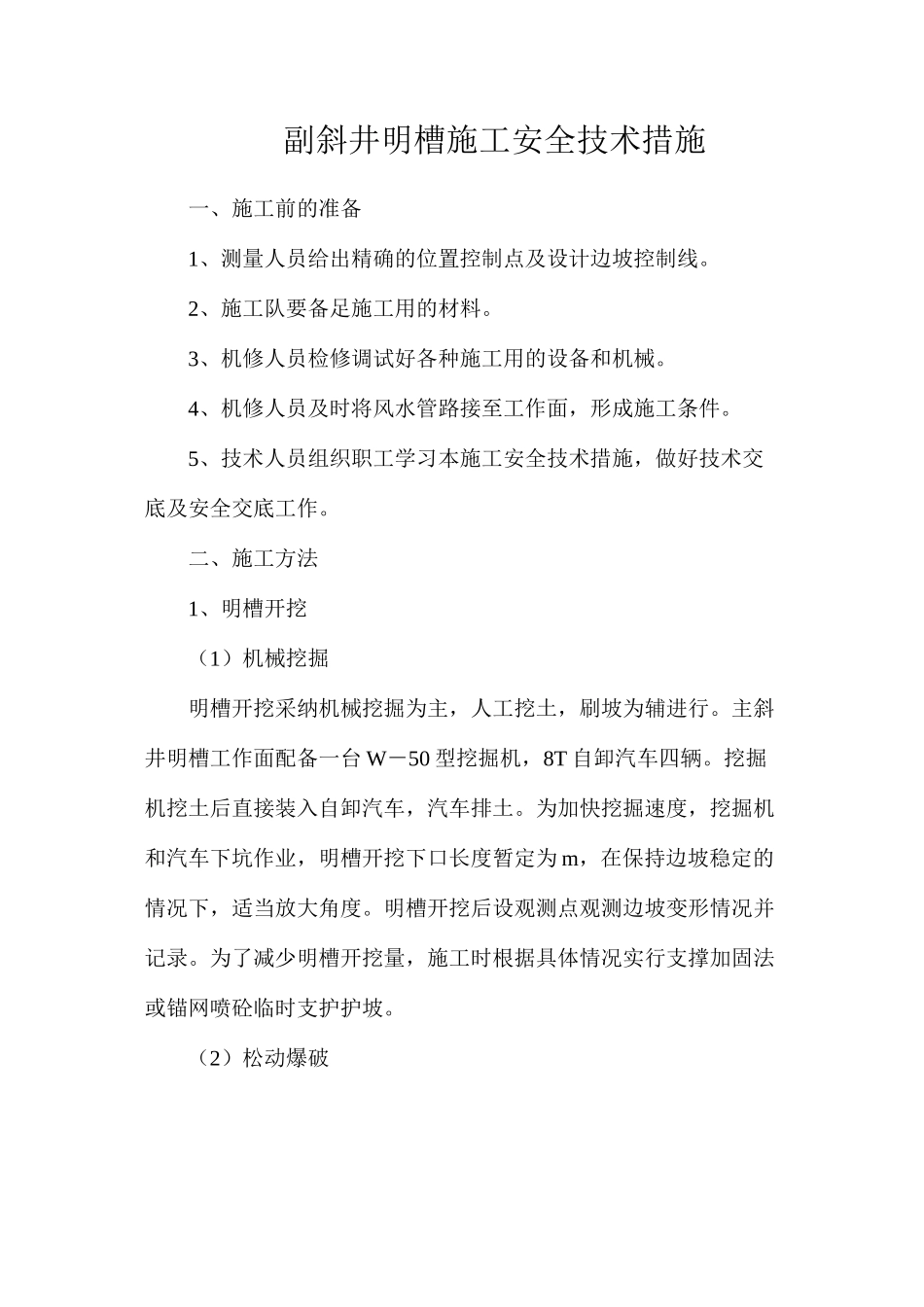

副斜井明槽施工安全技术措施一、施工前的准备1、测量人员给出精确的位置控制点及设计边坡控制线
2、施工队要备足施工用的材料
3、机修人员检修调试好各种施工用的设备和机械
4、机修人员及时将风水管路接至工作面,形成施工条件
5、技术人员组织职工学习本施工安全技术措施,做好技术交底及安全交底工作
二、施工方法1、明槽开挖(1)机械挖掘明槽开挖采纳机械挖掘为主,人工挖土,刷坡为辅进行
主斜井明槽工作面配备一台 W-50 型挖掘机,8T 自卸汽车四辆
挖掘机挖土后直接装入自卸汽车,汽车排土
为加快挖掘速度,挖掘机和汽车下坑作业,明槽开挖下口长度暂定为 m,在保持边坡稳定的情况下,适当放大角度
明槽开挖后设观测点观测边坡变形情况并记录
为了减少明槽开挖量,施工时根据具体情况实行支撑加固法或锚网喷砼临时支护护坡

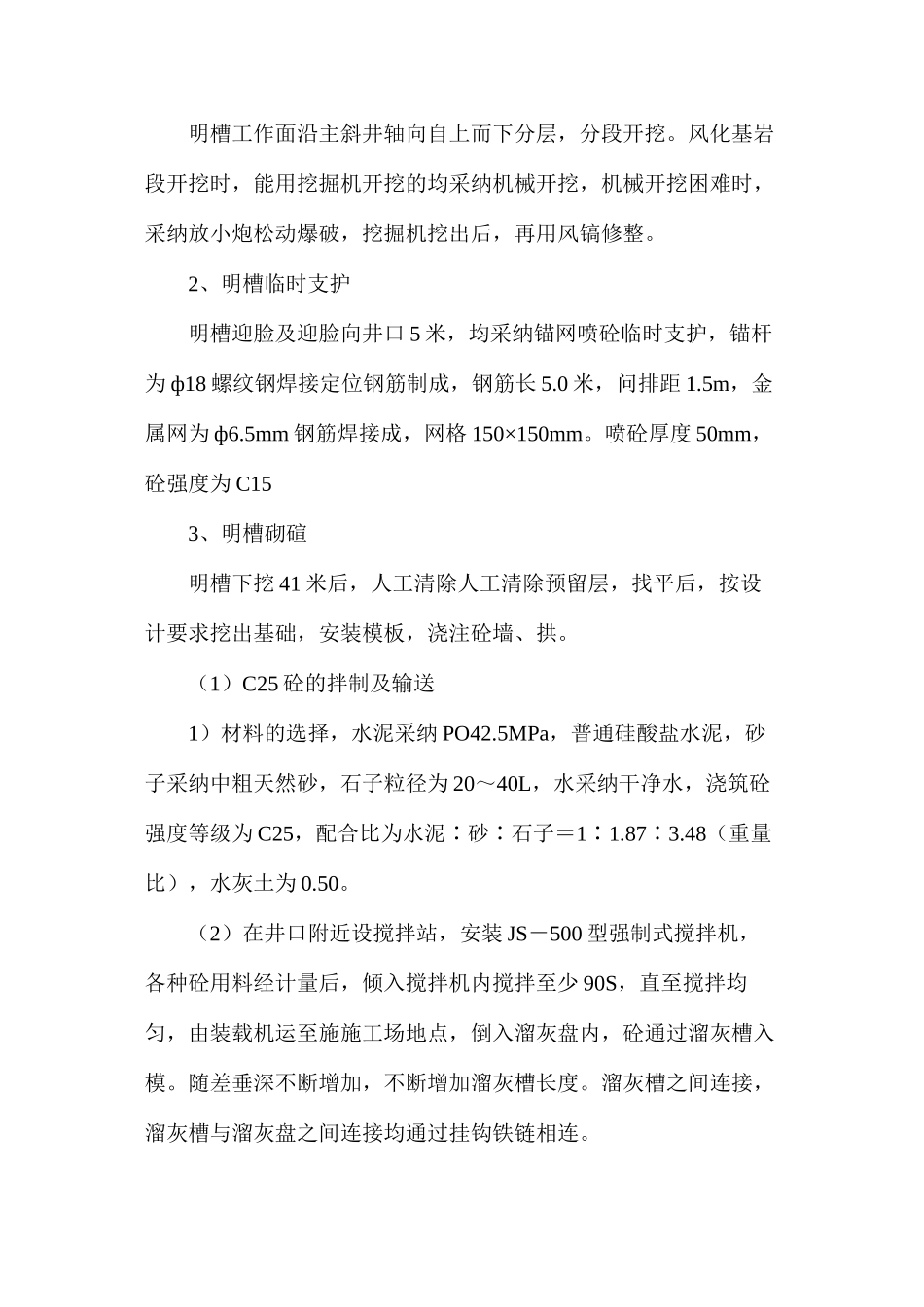

(2)松动爆破明槽工作面沿主斜井轴向自上而下分层,分段开挖
风化基岩段开挖时,能用挖掘机开挖的均采纳机械开挖,机械开挖困难时,采纳放小炮松动爆破,挖掘机挖出后,再用风镐修整
2、明槽临时支护明槽迎脸及迎脸向井口 5 米,均采纳锚网喷砼临时支护,锚杆为 ф18 螺纹钢焊接定位钢筋制成,钢筋长 5
0 米,问排距 1
5m,金属网为 ф6
5mm 钢筋焊接成,网格 150×150mm

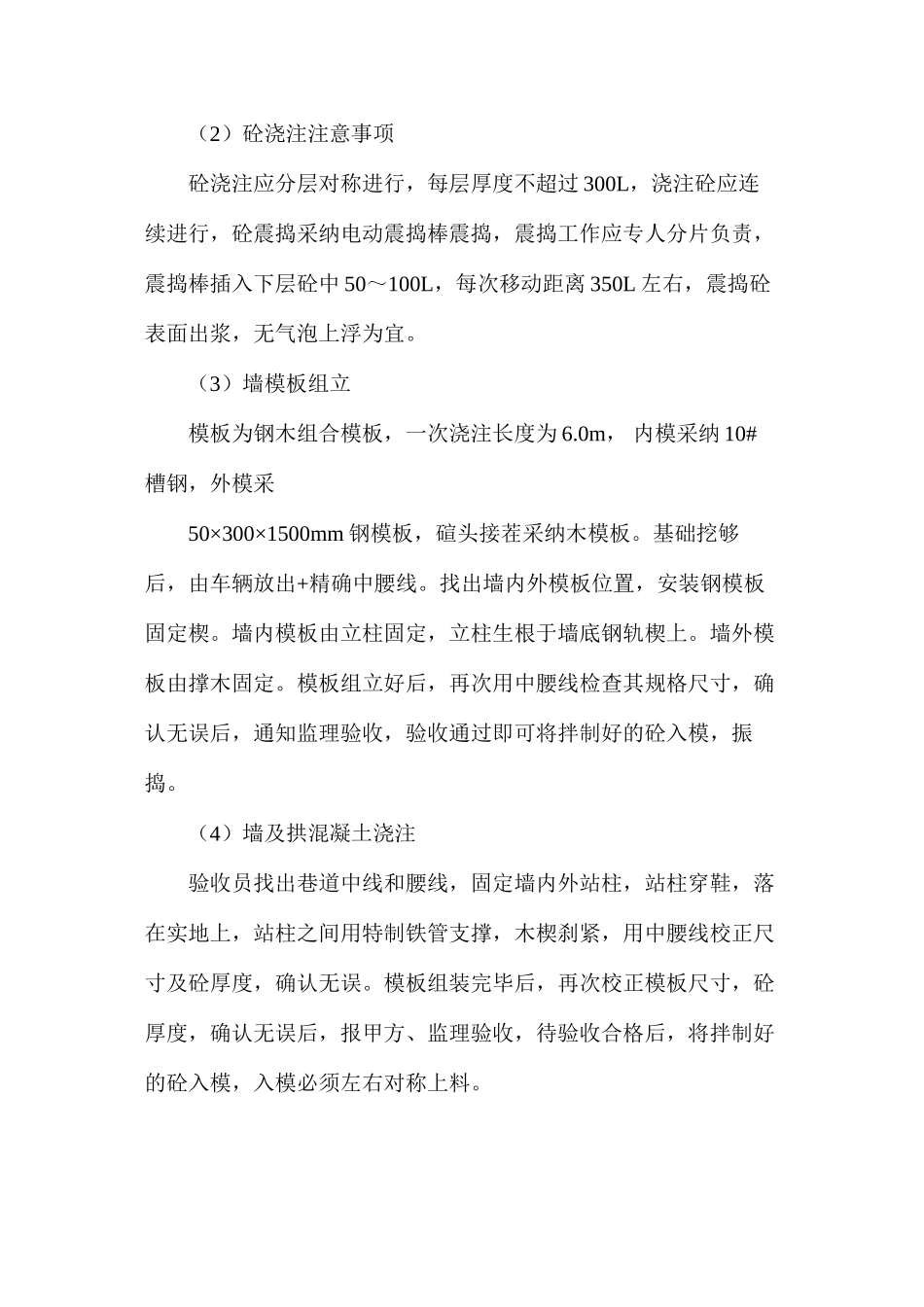

喷砼厚度 50mm,砼强度为 C153、明槽砌碹明槽下挖 41 米后,人工清除人工清除预留层,找平后,按设计要求挖出基础,安装模板,浇注砼墙、拱
(1)C25 砼的拌制及输送1)材料的选择,水泥采纳 PO42
5MPa,普通硅酸盐水泥,砂子采纳中粗天然砂,石子粒径为 20~40L,水采纳干净水,浇筑砼强度等级为 C25,配合比为水泥∶砂∶石子=11
48∶∶(重量比),水灰土为 0
(2)在井口附近设搅拌站,安装 JS-500 型强制式搅拌机,各种砼用料经计量后,倾入搅拌机内搅拌至少 90
