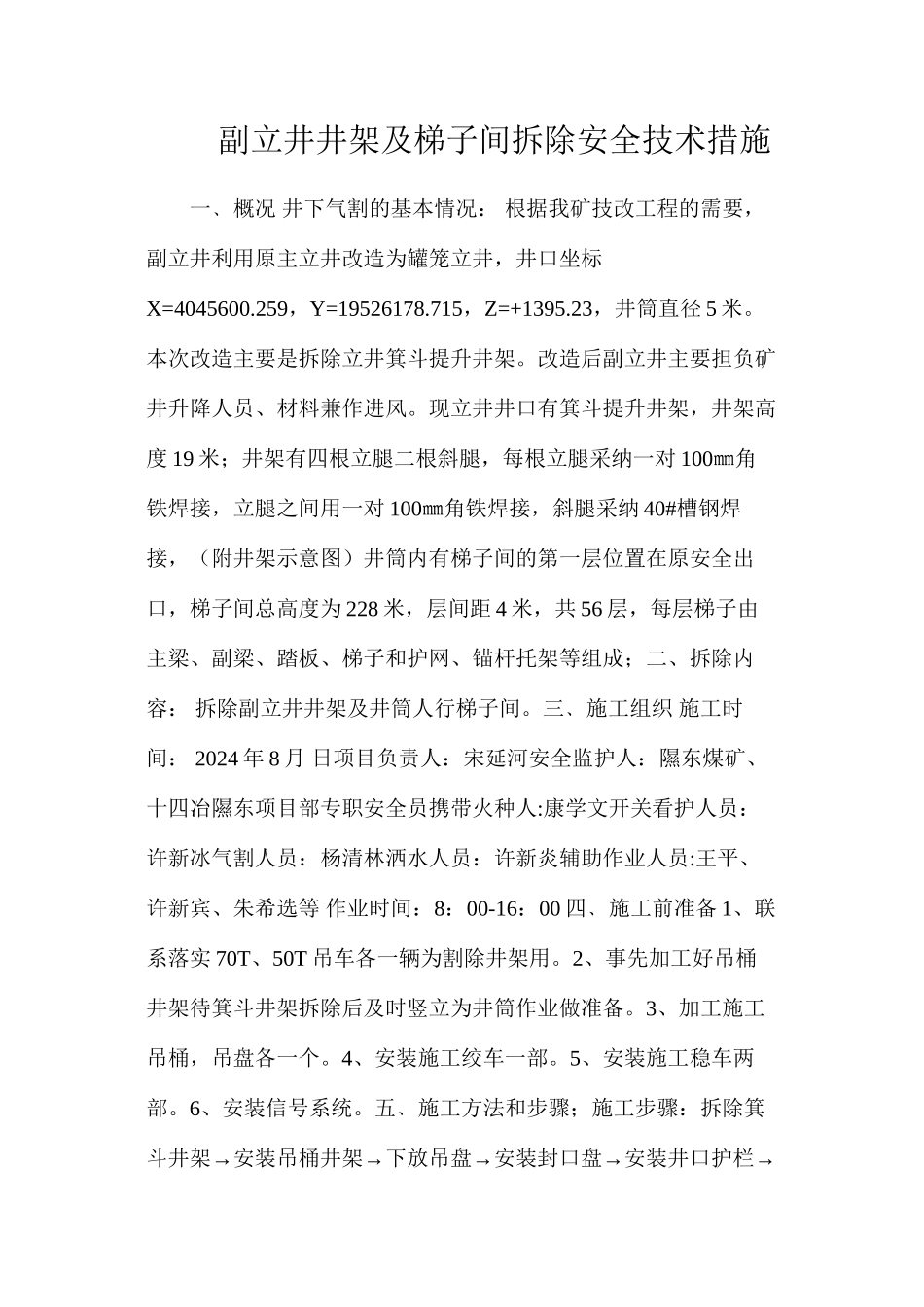

副立井井架及梯子间拆除安全技术措施 一﹑概况 井下气割的基本情况: 根据我矿技改工程的需要,副立井利用原主立井改造为罐笼立井,井口坐标X=4045600
259,Y=19526178
715,Z=+1395
23,井筒直径 5 米
本次改造主要是拆除立井箕斗提升井架
改造后副立井主要担负矿井升降人员、材料兼作进风
现立井井口有箕斗提升井架,井架高度 19 米;井架有四根立腿二根斜腿,每根立腿采纳一对 100㎜角铁焊接,立腿之间用一对 100㎜角铁焊接,斜腿采纳 40#槽钢焊接,(附井架示意图)井筒内有梯子间的第一层位置在原安全出口,梯子间总高度为 228 米,层间距 4 米,共 56 层,每层梯子由主梁、副梁、踏板、梯子和护网、锚杆托架等组成;二、拆除内 容: 拆除副立井井架及井筒人行梯子间
三﹑施工组织 施工时 间: 2024 年 8 月 日项目负责人:宋延河安全监护人:隰东煤矿、十四冶隰东项目部专职安全员携带火种人:康学文开关看护人员:许新冰气割人员:杨清林洒水人员:许新炎辅助作业人员:王平、 许新宾、朱希选等 作业时间:8:00-16:00 四﹑施工前准备 1、联系落实 70T、50T 吊车各一辆为割除井架用
2、事先加工好吊桶井架待箕斗井架拆除后及时竖立为井筒作业做准备
3、加工施工吊桶,吊盘各一个
4、安装施工绞车一部
5、安装施工稳车两部
6、安装信号系统

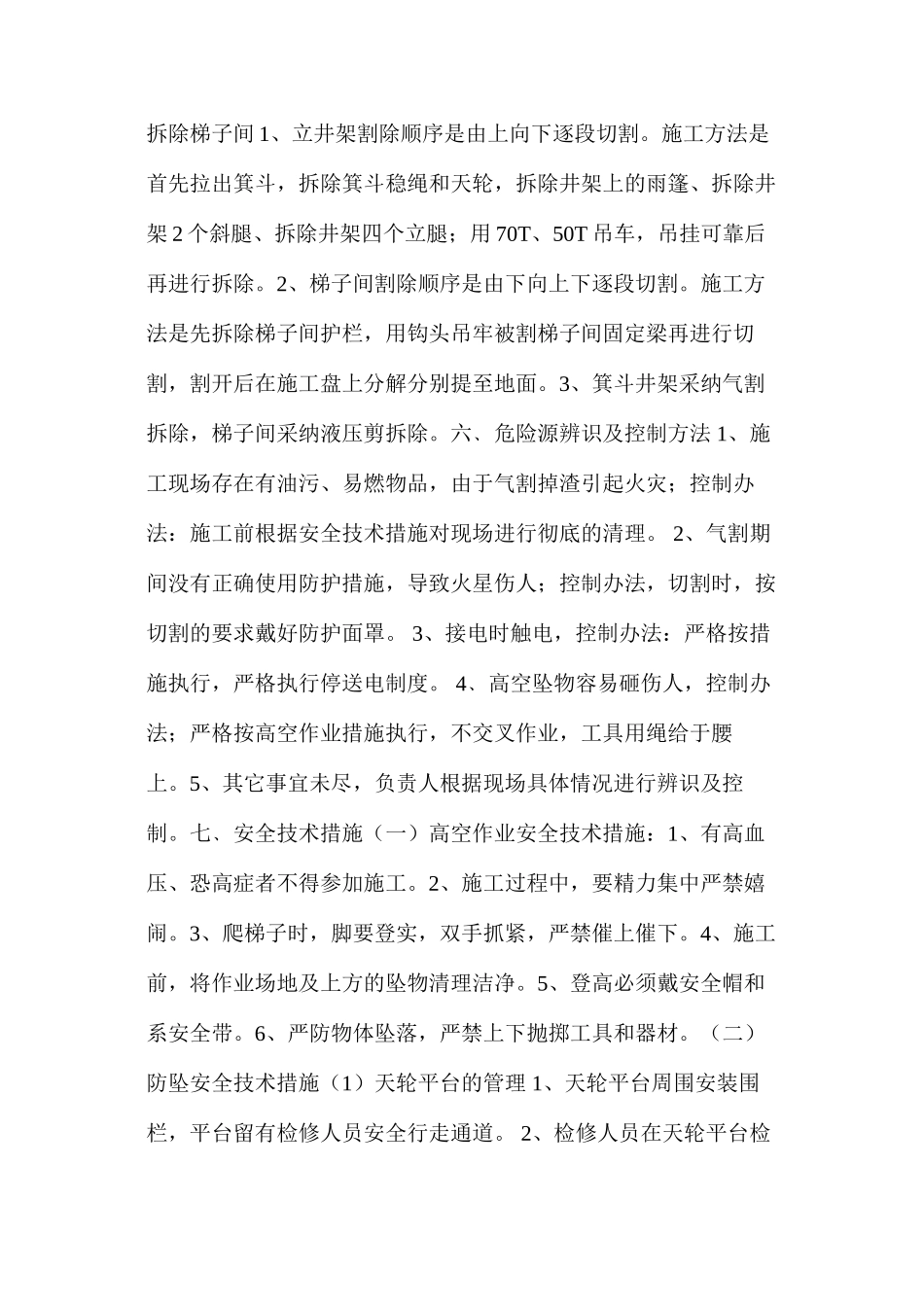

五﹑施工方法和步骤;施工步骤:拆除箕→→→→→斗井架安装吊桶井架下放吊盘安装封口盘安装井口护栏拆除梯子间 1、立井架割除顺序是由上向下逐段切割
施工方法是首先拉出箕斗,拆除箕斗稳绳和天轮,拆除井架上的雨篷、拆除井架 2 个斜腿、拆除井架四个立腿;用 70T、50T 吊车,吊挂可靠后再进行拆除
2、梯子间割除顺序是由下向上下逐段切割

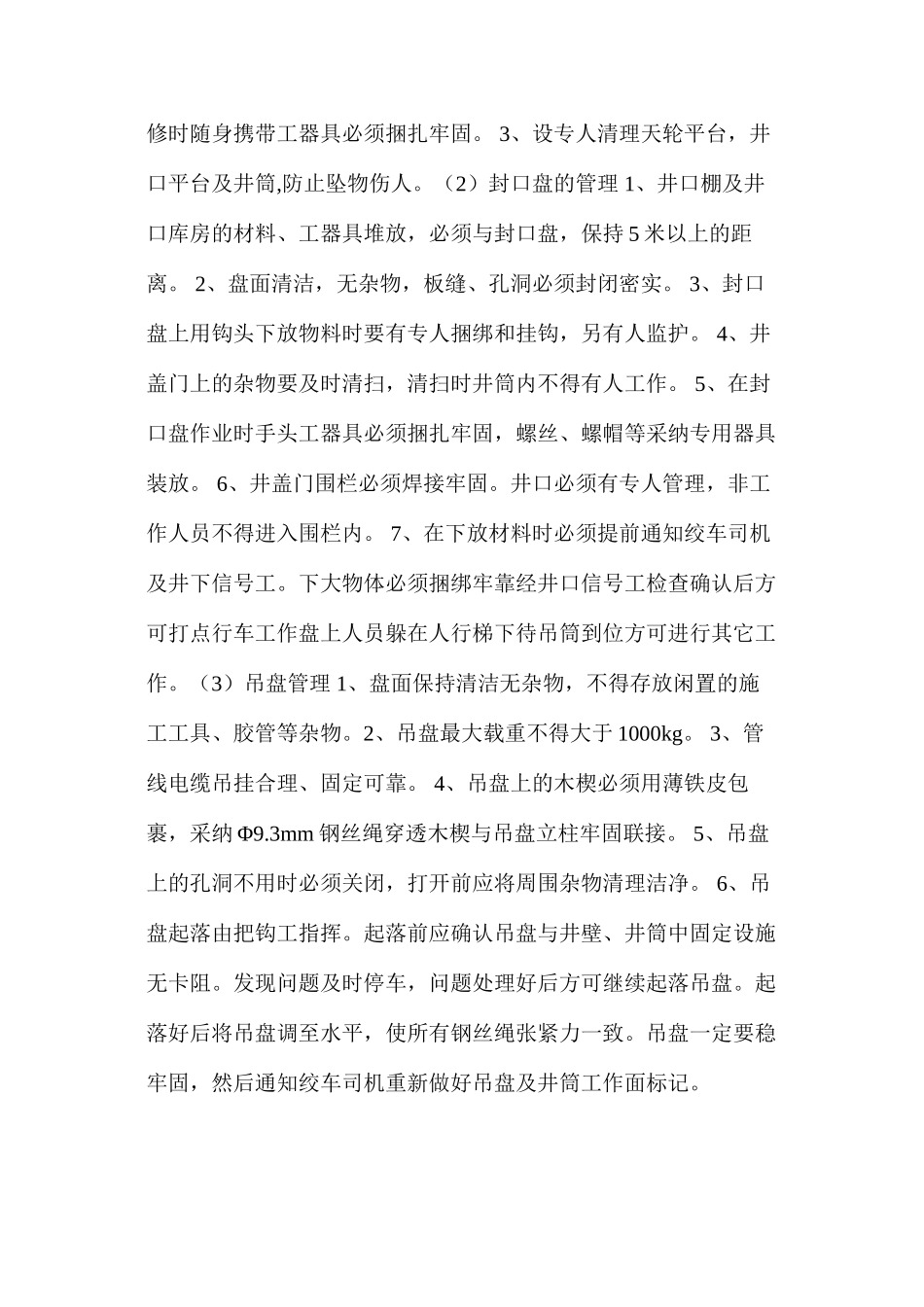

施工方法是先拆除梯子间护栏,用钩头吊牢被割梯子间固定梁再进行切割,割开后在施工
