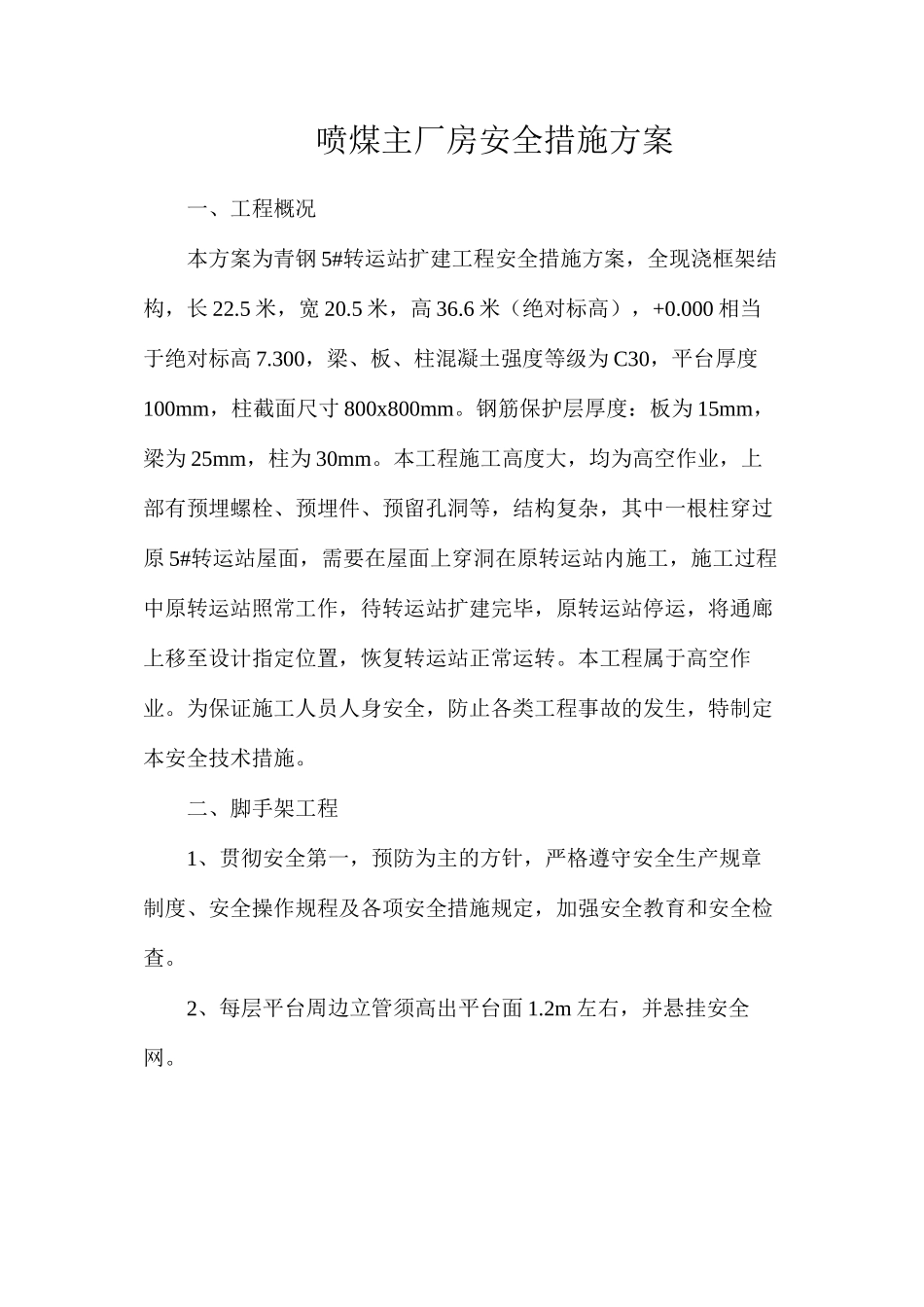

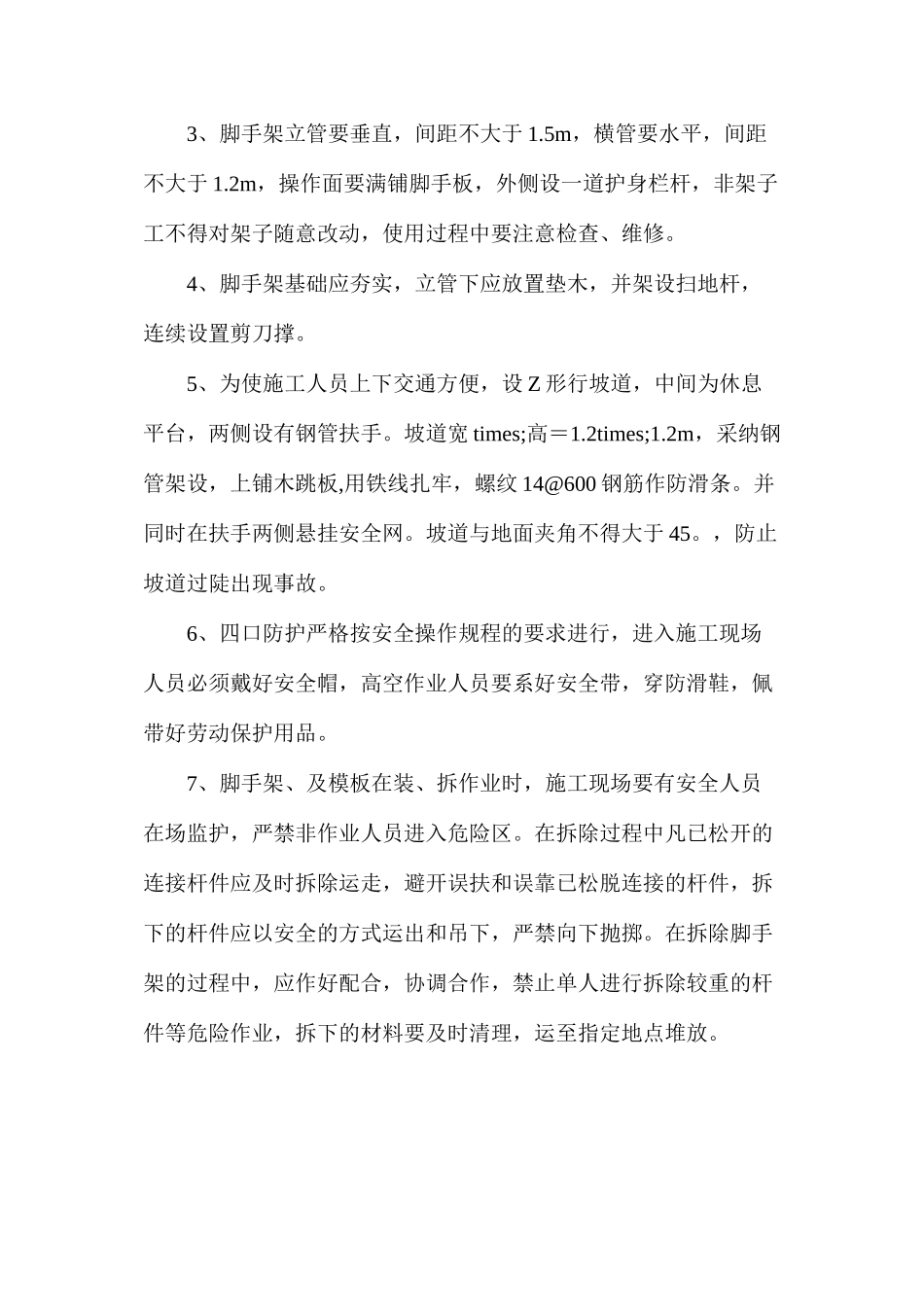

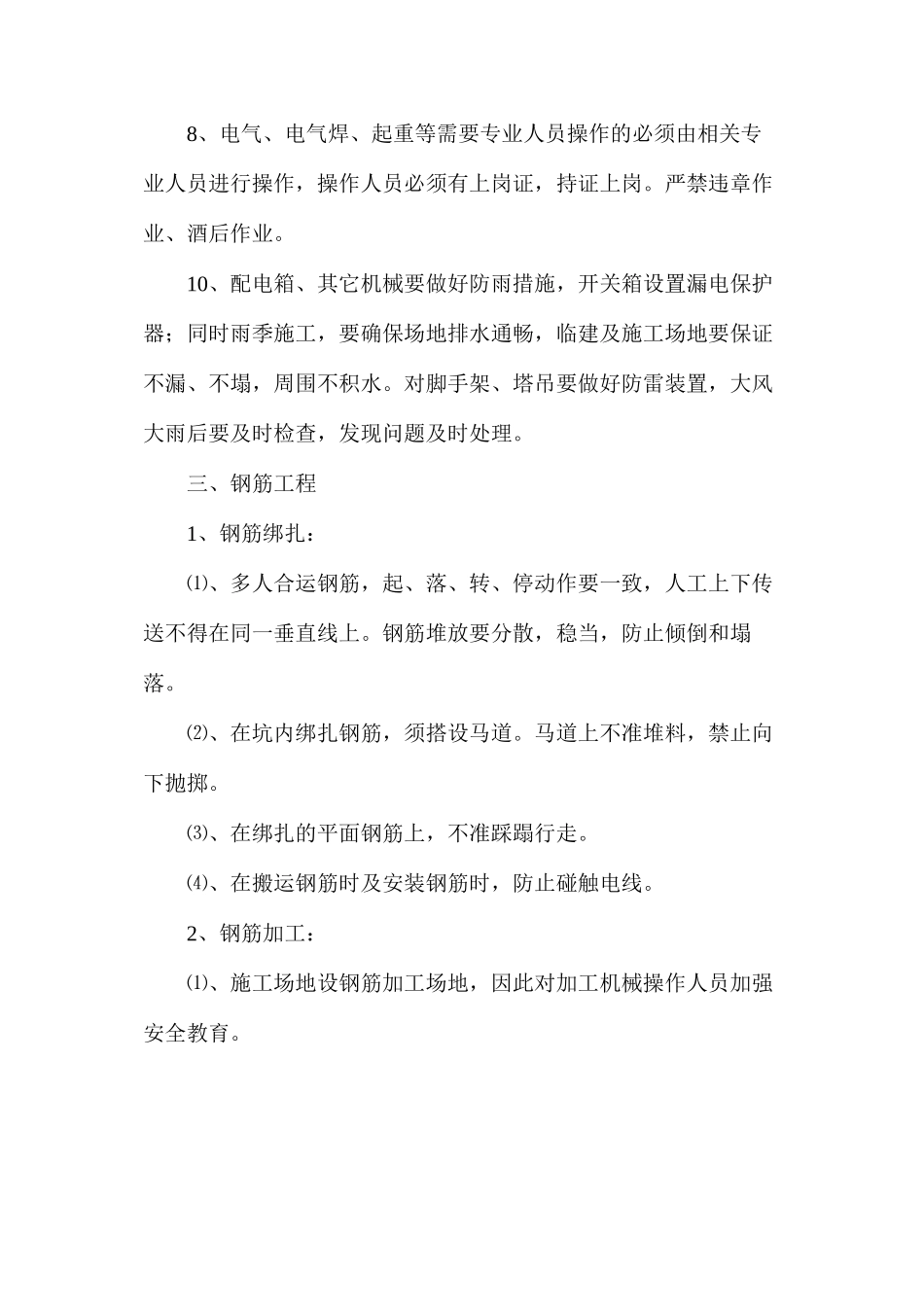

喷煤主厂房安全措施方案一、工程概况本方案为青钢 5#转运站扩建工程安全措施方案,全现浇框架结构,长 22.5 米,宽 20.5 米,高 36.6 米(绝对标高),+0.000 相当于绝对标高 7.300,梁、板、柱混凝土强度等级为 C30,平台厚度100mm,柱截面尺寸 800x800mm。钢筋保护层厚度:板为 15mm,梁为 25mm,柱为 30mm。本工程施工高度大,均为高空作业,上部有预埋螺栓、预埋件、预留孔洞等,结构复杂,其中一根柱穿过原 5#转运站屋面,需要在屋面上穿洞在原转运站内施工,施工过程中原转运站照常工作,待转运站扩建完毕,原转运站停运,将通廊上移至设计指定位置,恢复转运站正常运转。本工程属于高空作业。为保证施工人员人身安全,防止各类工程事故的发生,特制定本安全技术措施。二、脚手架工程1、贯彻安全第一,预防为主的方针,严格遵守安全生产规章制度、安全操作规程及各项安全措施规定,加强安全教育和安全检查。2、每层平台周边立管须高出平台面 1.2m 左右,并悬挂安全网。3、脚手架立管要垂直,间距不大于 1.5m,横管要水平,间距不大于 1.2m,操作面要满铺脚手板,外侧设一道护身栏杆,非架子工不得对架子随意改动,使用过程中要注意检查、维修。4、脚手架基础应夯实,立管下应放置垫木,并架设扫地杆,连续设置剪刀撑。5、为使施工人员上下交通方便,设 Z 形行坡道,中间为休息平台,两侧设有钢管扶手。坡道宽 times;高=1.2times;1.2m,采纳钢管架设,上铺木跳板,用铁线扎牢,螺纹 14@600 钢筋作防滑条。并同时在扶手两侧悬挂安全网。坡道与地面夹角不得大于 45。,防止坡道过陡出现事故。6、四口防护严格按安全操作规程的要求进行,进入施工现场人员必须戴好安全帽,高空作业人员要系好安全带,穿防滑鞋,佩带好劳动保护用品。7、脚手架、及模板在装、拆作业时,施工现场要有安全人员在场监护,严禁非作业人员进入危险区。在拆除过程中凡已松开的连接杆件应及时拆除运走,避开误扶和误靠已松脱连接的杆件,拆下的杆件应以安全的方式运出和吊下,严禁向下抛掷。在拆除脚手架的过程中,应作好配合,协调合作,禁止单人进行拆除较重的杆件等危险作业,拆下的材料要及时清理,运至指定地点堆放。8、电气、电气焊、起重等需要专业人员操作的必须由相关专业人员进行操作,操作人员必须有上岗证,持证上岗。严禁违章作业、酒后作业。10、配电箱、其它机械要做好防雨措施,开关箱设置漏电保护器;同时雨季施工,要确保场地...
