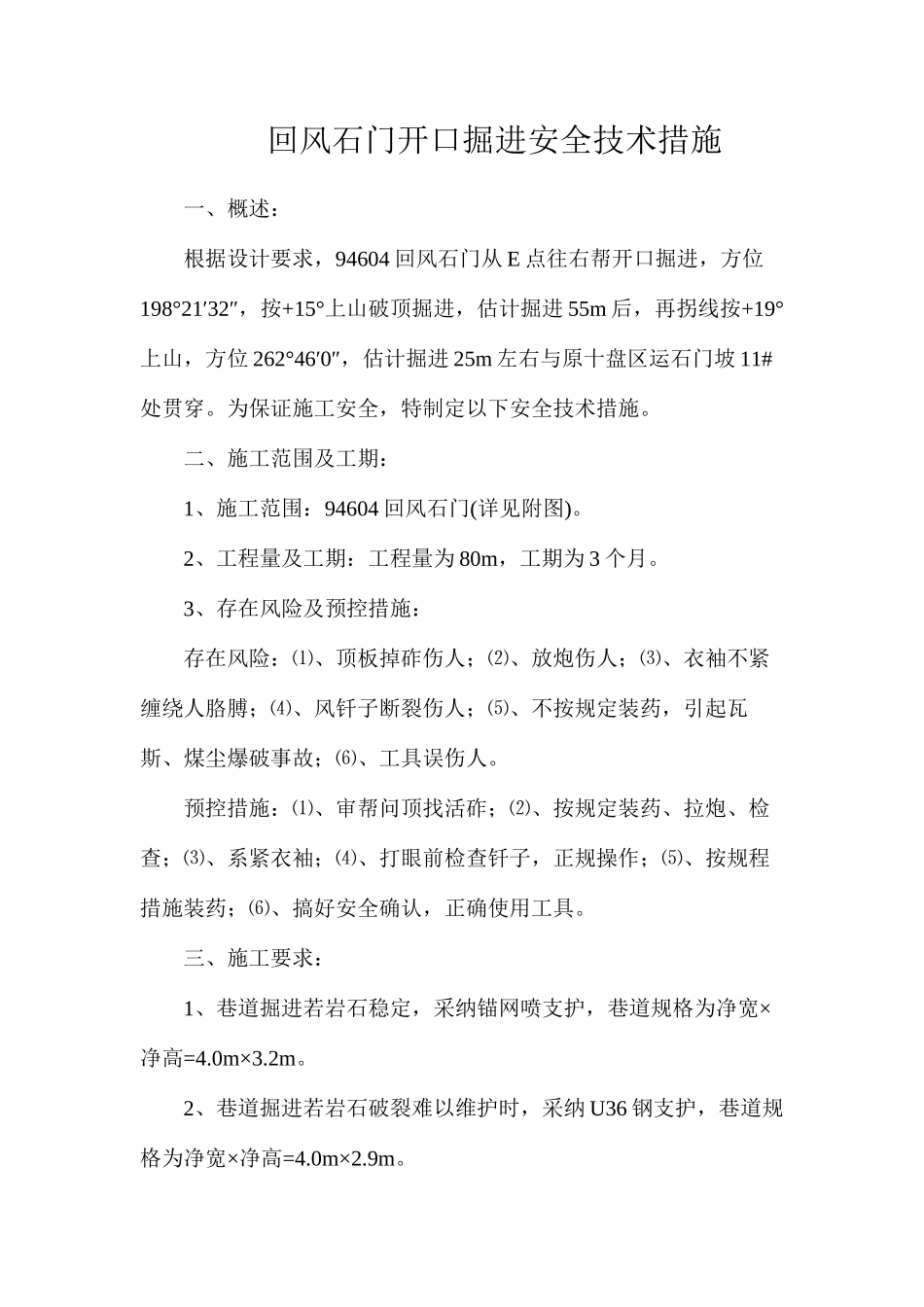

回风石门开口掘进安全技术措施一、概述:根据设计要求,94604 回风石门从 E 点往右帮开口掘进,方位198°21′32″,按+15°上山破顶掘进,估计掘进 55m 后,再拐线按+19°上山,方位 262°46′0″,估计掘进 25m 左右与原十盘区运石门坡 11#处贯穿
为保证施工安全,特制定以下安全技术措施
二、施工范围及工期:1、施工范围:94604 回风石门(详见附图)
2、工程量及工期:工程量为 80m,工期为 3 个月
3、存在风险及预控措施:存在风险:⑴、顶板掉砟伤人;⑵、放炮伤人;⑶、衣袖不紧缠绕人胳膊;⑷、风钎子断裂伤人;⑸、不按规定装药,引起瓦斯、煤尘爆破事故;⑹、工具误伤人
预控措施:⑴、审帮问顶找活砟;⑵、按规定装药、拉炮、检查;⑶、系紧衣袖;⑷、打眼前检查钎子,正规操作;⑸、按规程措施装药;⑹、搞好安全确认,正确使用工具
三、施工要求:1、巷道掘进若岩石稳定,采纳锚网喷支护,巷道规格为净宽×净高=4
2、巷道掘进若岩石破裂难以维护时,采纳 U36 钢支护,巷道规格为净宽×净高=4
3、锚网喷支护时前头三圈锚杆和钢筋网必须显露
四、安全技术措施:1、锚索施工:⑴、开口范围锚索加固:巷道开口必须在三岔口顶部打三排锚索,间排距为1
2m,锚索规格 18
9mm×7m(长),每根锚索使用五支 CK2335型锚固剂进行锚固,单根锚索锚固力不小于 200KN,锚索预紧力大于 20Mpa,并配一块 300×300×16mm 大托板,锚索外露长度为露出锁具 150-250mm
开口掘进 5m 前,必须在开口 2m 范围内巷道顶部打锚索加固⑵、锚索施工工序:打眼(根据设计眼位、深度打眼);放药卷(将药卷送入孔中,连接锚索钢绞线搅拌,(将钢绞线与锚杆机连接好进行充分搅拌并且用力往孔中顶钢绞线至孔底);加托盘、索头,用锚索专用预
