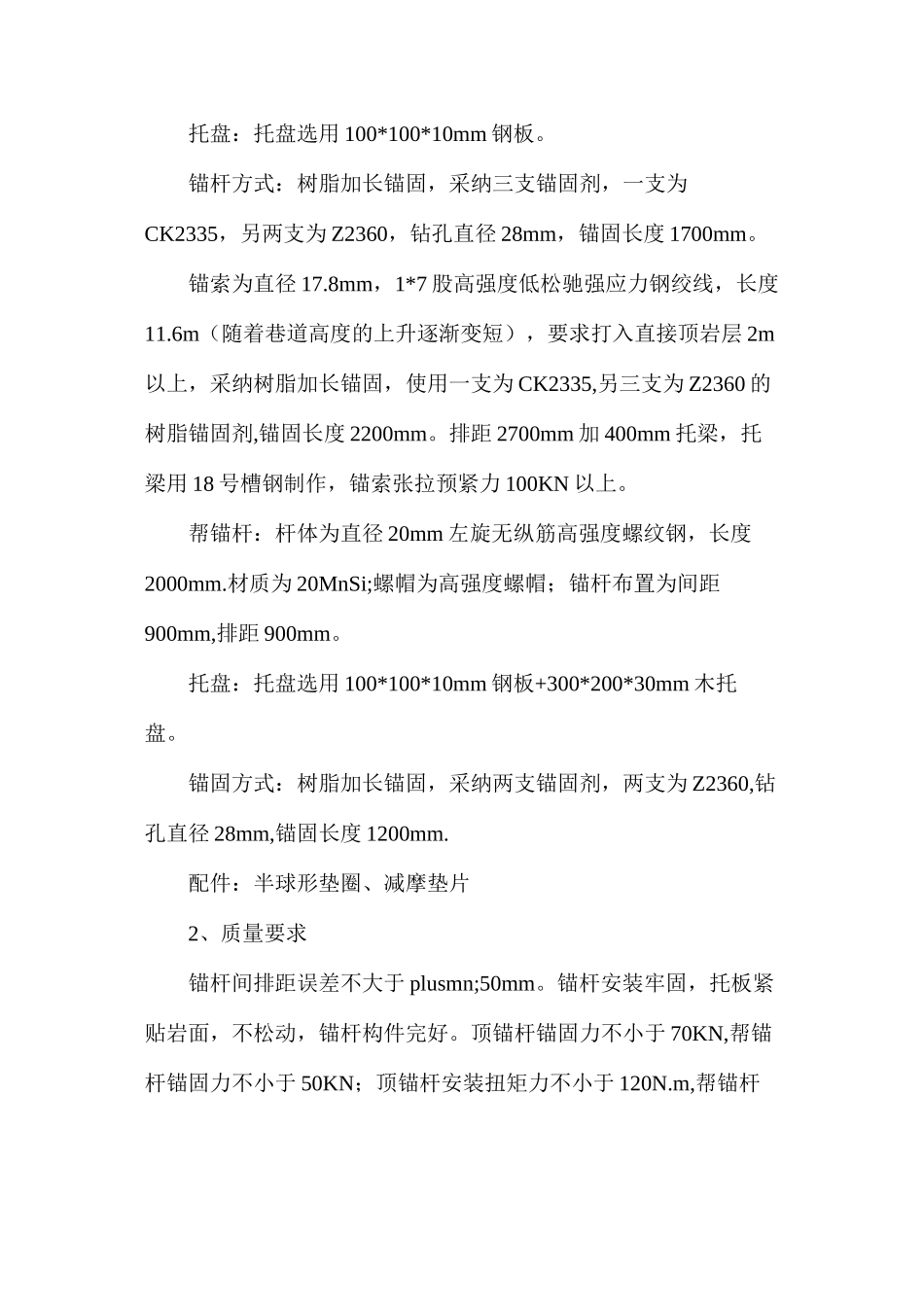

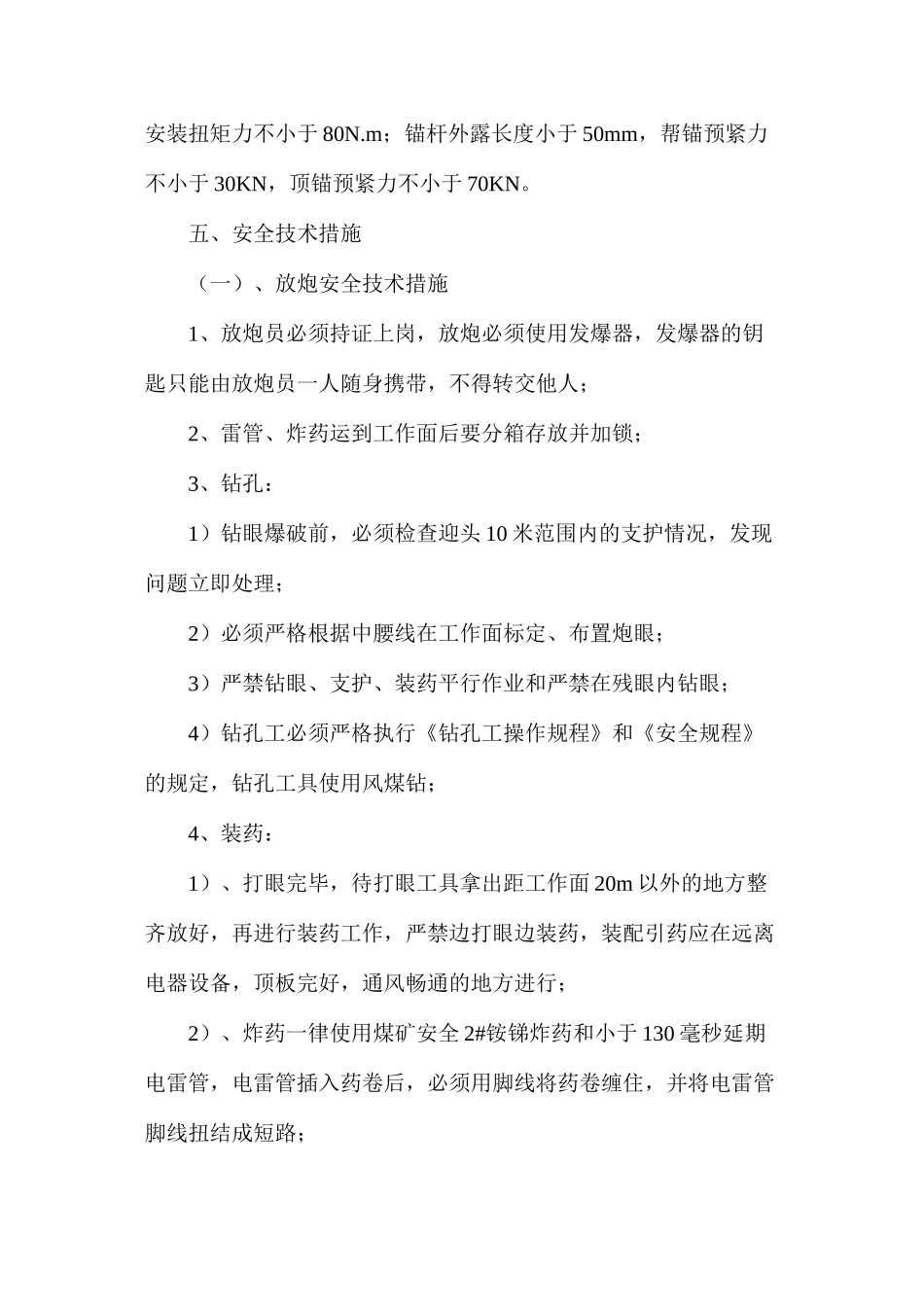

回风绕道施工安全技术措施08172 回风顺槽(08171 轨道顺槽)与轨道下山相连,为进风巷道现需改为 08172 工作面回风巷。需要在 08172 回风顺槽口安设两道风门进行调节,并在风门后 10 施工一回风绕道与回风下山贯穿作为回风。具体施工方案如下:一、巷道要求净断面 4m 宽*3m 高,锚网+锚索+梯子梁支护。巷道设计长度 74m,前段 7.5deg;上坡。后段平巷。二、施工方法1、采纳全断面一次成巷法,边掘进边支护顺序作业。2、巷道施工时,严格根据中线和巷道规格尺寸采纳炮掘进行施工。3、落煤使用矿车推至 300 联络巷 30 刮板上运输至 08171 皮带顺槽至煤库。三、通风在距离开口 10m 出安设 15kw 局部通风机进行供风。四、施工要求1、支护方式顶锚杆:杆体为直径 20mm 左右无纵筋高强度螺纹钢,长度2500mm,材质为 20MnSi;螺帽为高强度螺帽;锚杆布置为间距900mm,排距 900mm。托盘:托盘选用 100*100*10mm 钢板。锚杆方式:树脂加长锚固,采纳三支锚固剂,一支为CK2335,另两支为 Z2360,钻孔直径 28mm,锚固长度 1700mm。锚索为直径 17.8mm,1*7 股高强度低松驰强应力钢绞线,长度11.6m(随着巷道高度的上升逐渐变短),要求打入直接顶岩层 2m以上,采纳树脂加长锚固,使用一支为 CK2335,另三支为 Z2360 的树脂锚固剂,锚固长度 2200mm。排距 2700mm 加 400mm 托梁,托梁用 18 号槽钢制作,锚索张拉预紧力 100KN 以上。帮锚杆:杆体为直径 20mm 左旋无纵筋高强度螺纹钢,长度2000mm.材质为 20MnSi;螺帽为高强度螺帽;锚杆布置为间距900mm,排距 900mm。托盘:托盘选用 100*100*10mm 钢板+300*200*30mm 木托盘。锚固方式:树脂加长锚固,采纳两支锚固剂,两支为 Z2360,钻孔直径 28mm,锚固长度 1200mm.配件:半球形垫圈、减摩垫片2、质量要求锚杆间排距误差不大于 plusmn;50mm。锚杆安装牢固,托板紧贴岩面,不松动,锚杆构件完好。顶锚杆锚固力不小于 70KN,帮锚杆锚固力不小于 50KN;顶锚杆安装扭矩力不小于 120N.m,帮锚杆安装扭矩力不小于 80N.m;锚杆外露长度小于 50mm,帮锚预紧力不小于 30KN,顶锚预紧力不小于 70KN。五、安全技术措施(一)、放炮安全技术措施1、放炮员必须持证上岗,放炮必须使用发爆器,发爆器的钥匙只能由放炮员一人随身携带,不得转交他人;2、雷管、炸药运到工作面后要分箱存放并加锁;3、钻孔:1)钻眼爆破前,必须检查迎头 10 米范围内的支护情况,发现...
