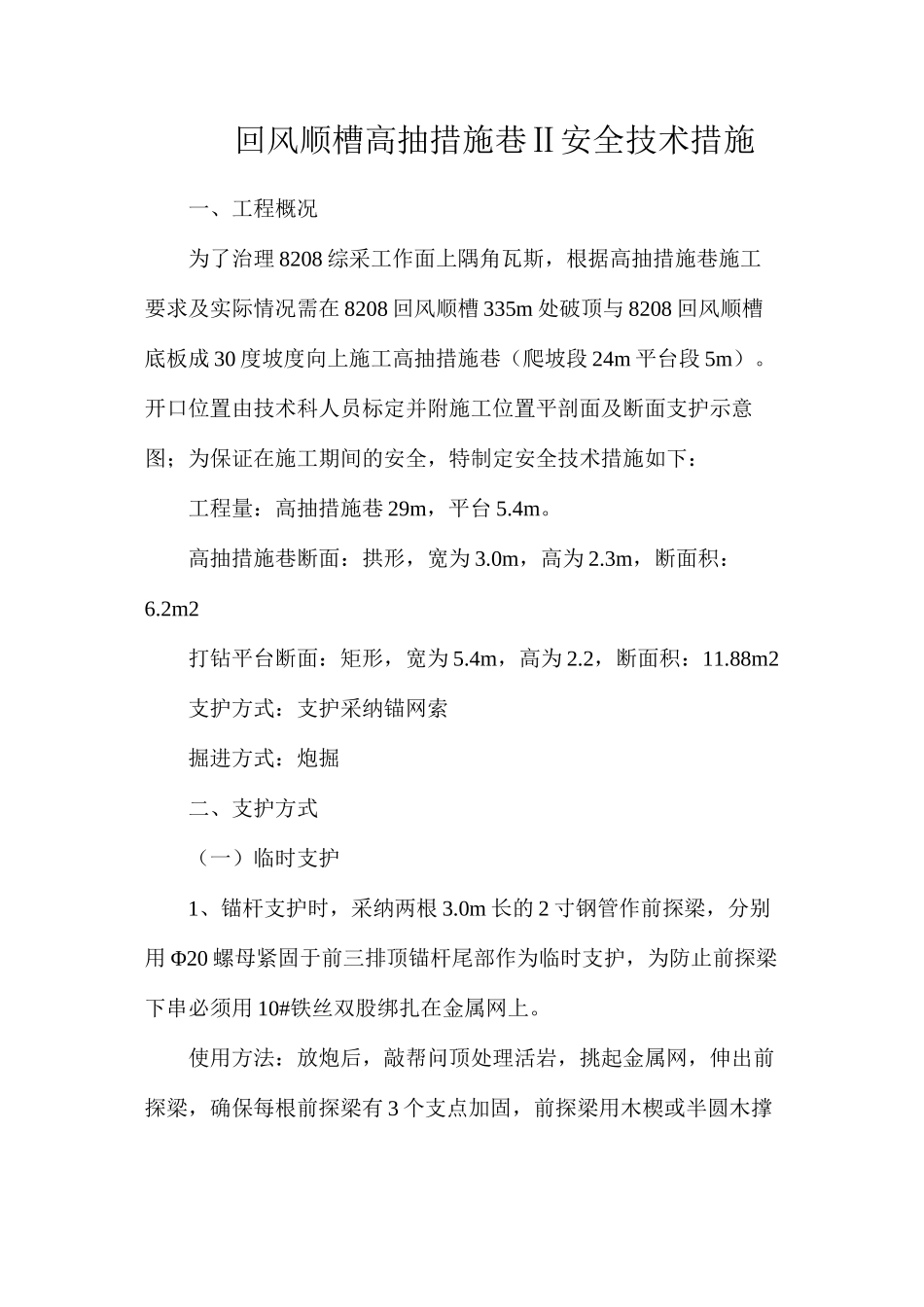

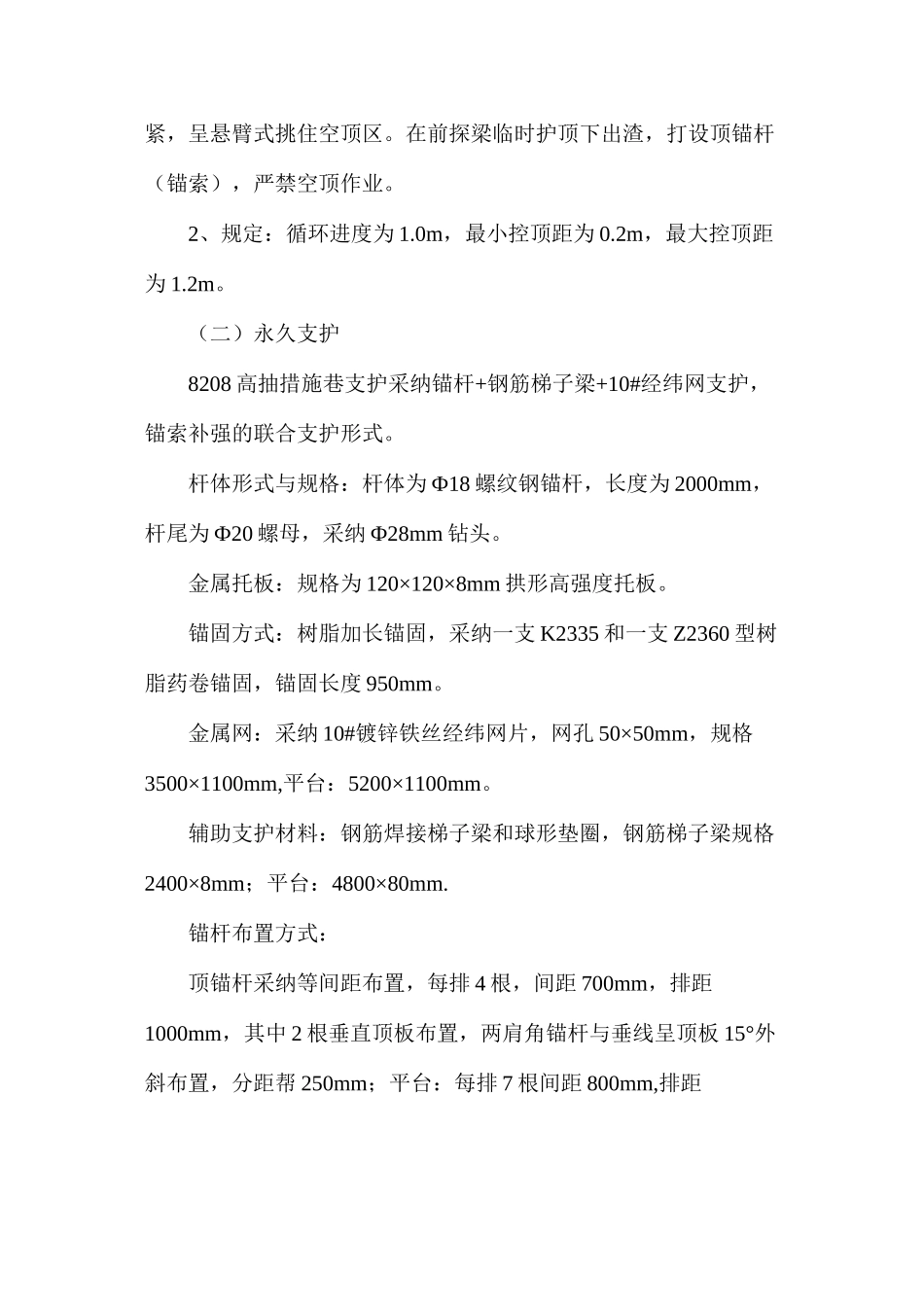

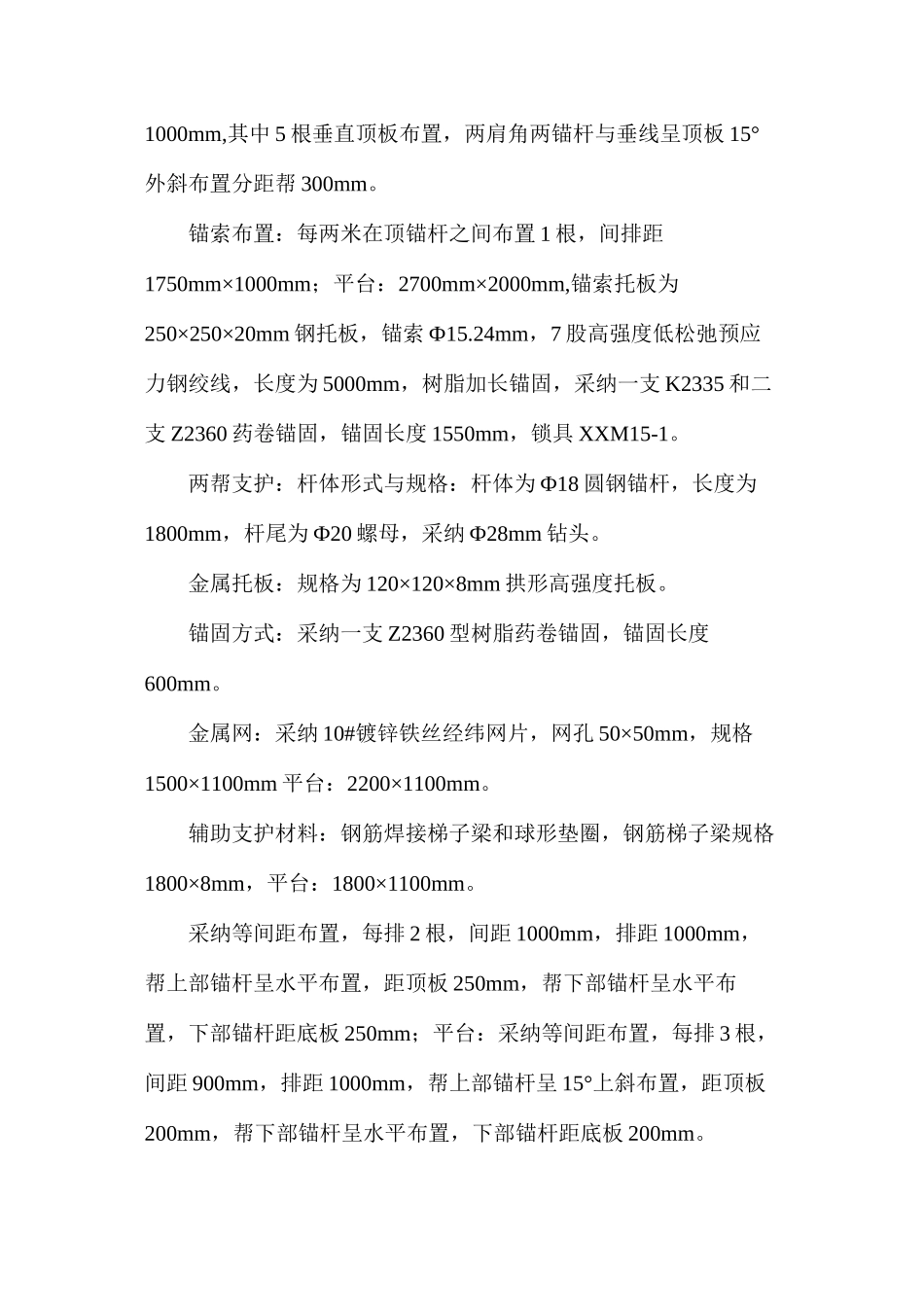

回风顺槽高抽措施巷Ⅱ安全技术措施一、工程概况为了治理 8208 综采工作面上隅角瓦斯,根据高抽措施巷施工要求及实际情况需在 8208 回风顺槽 335m 处破顶与 8208 回风顺槽底板成 30 度坡度向上施工高抽措施巷(爬坡段 24m 平台段 5m)
开口位置由技术科人员标定并附施工位置平剖面及断面支护示意图;为保证在施工期间的安全,特制定安全技术措施如下:工程量:高抽措施巷 29m,平台 5
高抽措施巷断面:拱形,宽为 3
0m,高为 2
3m,断面积:6
2m2打钻平台断面:矩形,宽为 5
4m,高为 2
2,断面积:11
88m2支护方式:支护采纳锚网索掘进方式:炮掘二、支护方式(一)临时支护1、锚杆支护时,采纳两根 3
0m 长的 2 寸钢管作前探梁,分别用 Φ20 螺母紧固于前三排顶锚杆尾部作为临时支护,为防止前探梁下串必须用 10#铁丝双股绑扎在金属网上
使用方法:放炮后,敲帮问顶处理活岩,挑起金属网,伸出前探梁,确保每根前探梁有 3 个支点加固,前探梁用木楔或半圆木撑紧,呈悬臂式挑住空顶区
在前探梁临时护顶下出渣,打设顶锚杆(锚索),严禁空顶作业
2、规定:循环进度为 1
0m,最小控顶距为 0
2m,最大控顶距为 1
(二)永久支护8208 高抽措施巷支护采纳锚杆+钢筋梯子梁+10#经纬网支护,锚索补强的联合支护形式
杆体形式与规格:杆体为 Ф18 螺纹钢锚杆,长度为 2000mm,杆尾为 Ф20 螺母,采纳 Ф28mm 钻头
金属托板:规格为 120×120×8mm 拱形高强度托板
锚固方式:树脂加长锚固,采纳一支 K2335 和一支 Z2360 型树脂药卷锚固,锚固长度 950mm
金属网:采纳 10#镀锌铁丝经纬网片,网孔 50×50mm,规格3500×1100mm,平台:5200×1100mm
辅助支护材料:钢筋焊接梯子梁和球形垫圈,钢
