国民技术大厦项目(基坑支撑梁切割拆除)专项施工方案2024 年 11 月目 录一、编制依据二、工程概况三、施工准备四、支撑体系搭设五、支撑梁拆除操作工艺六、施工工程量、人员安排和计划工期七、基坑内支撑换撑处理八、安全措施九、施工工期管理计划十、现场应急处理方案十一、基坑变形监测十二、绿色施工措施一、编制依据1
1 现场及基坑支撑梁图纸1
2《混凝土结构拆除施工工艺标准》1

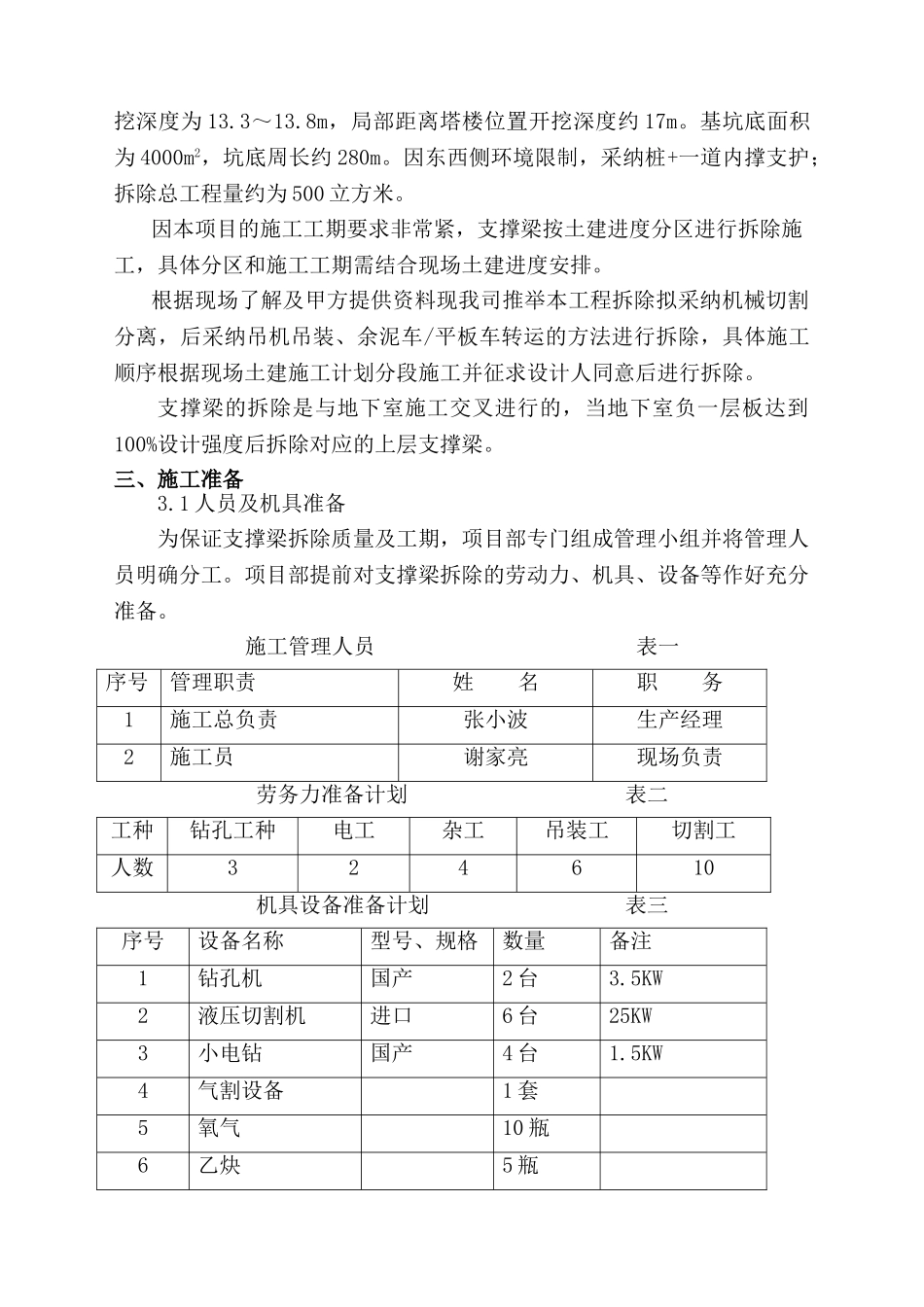

3 主要规程、法律规范、标准类别名 称编 号国家钢管脚手架扣件GB15831国家建筑结构荷载法律规范GB50009___2024行业建筑施工扣件式钢管脚手架安全技术法律规范JGJ130___2024行业建筑施工高处作业安全技术法律规范JGJ80___2024二、工程概况国民技术大厦项目位于深圳市南山区科技园北区科陆大厦旁,基坑开挖深度为 13
8m,局部距离塔楼位置开挖深度约 17m
基坑底面积为 4000m2,坑底周长约 280m
因东西侧环境限制,采纳桩+一道内撑支护;拆除总工程量约为 500 立方米
因本项目的施工工期要求非常紧,支撑梁按土建进度分区进行拆除施工,具体分区和施工工期需结合现场土建进度安排
根据现场了解及甲方提供资料现我司推举本工程拆除拟采纳机械切割分离,后采纳吊机吊装、余泥车/平板车转运的方法进行拆除,具体施工顺序根据现场土建施工计划分段施工并征求设计人同意后进行拆除
支撑梁的拆除是与地下室施工交叉进行的,当地下室负一层板达到100%设计强度后拆除对应的上层支撑梁
三、施工准备3
1 人员及机具准备为保证支撑梁拆除质量及工期,项目部专门组成管理小组并将管理人员明确分工
项目部提前对支撑梁拆除的劳动力、机具、设备等作好充分准备
施工管理人员 表一序号管理职责姓 名职 务1施工总负责张小波生产经理2施工员谢家亮现场负责劳务力准备计划 表二工种钻孔工种电工杂工吊装工切割工人数3
