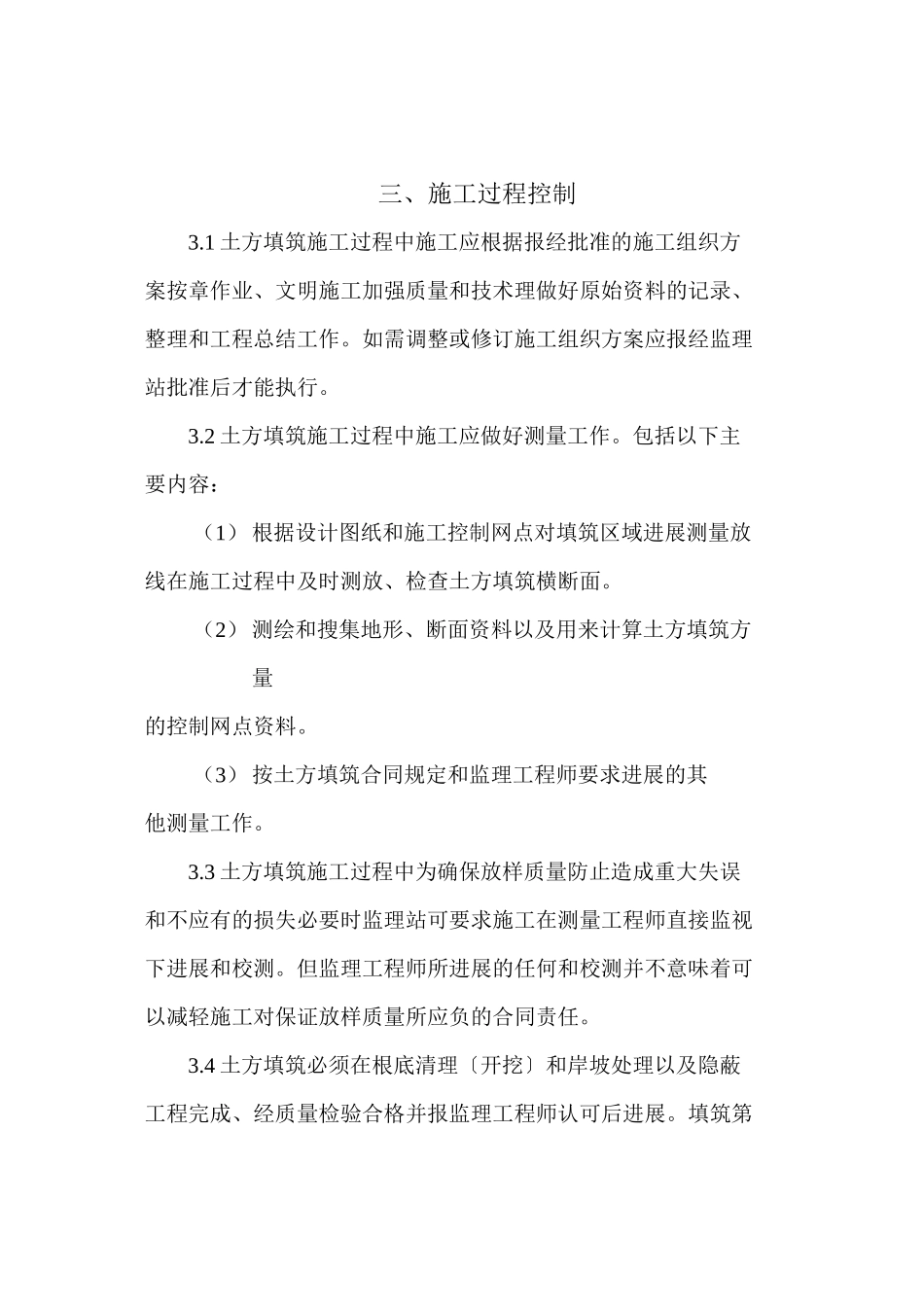

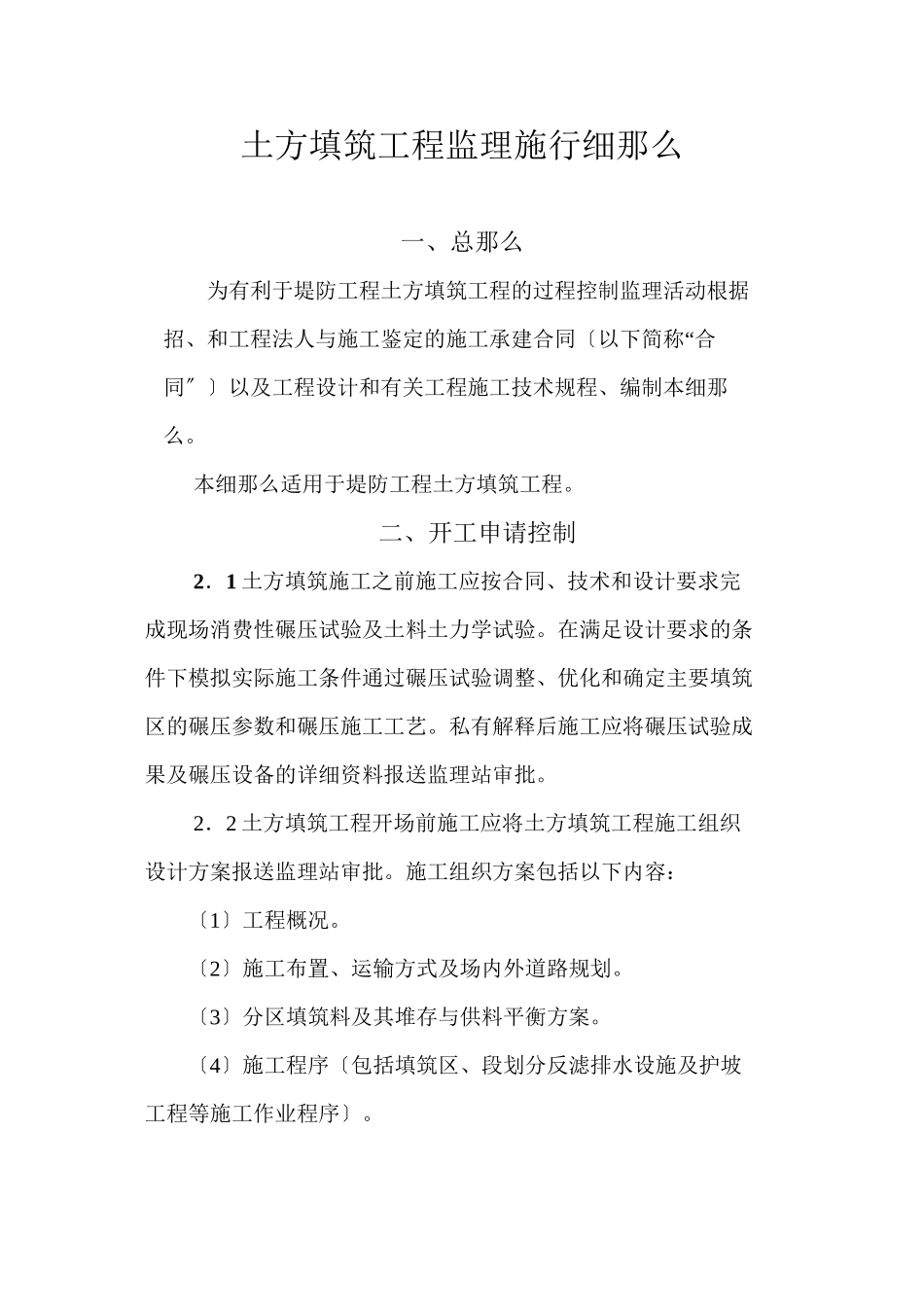

土方填筑工程监理施行细那么一、总那么为有利于堤防工程土方填筑工程的过程控制监理活动根据“招、和工程法人与施工鉴定的施工承建合同〔以下简称 合同〞〕以及工程设计和有关工程施工技术规程、编制本细那么。 本细那么适用于堤防工程土方填筑工程。二、开工申请控制2.1 土方填筑施工之前施工应按合同、技术和设计要求完成现场消费性碾压试验及土料土力学试验。在满足设计要求的条件下模拟实际施工条件通过碾压试验调整、优化和确定主要填筑区的碾压参数和碾压施工工艺。私有解释后施工应将碾压试验成果及碾压设备的详细资料报送监理站审批。2.2 土方填筑工程开场前施工应将土方填筑工程施工组织设计方案报送监理站审批。施工组织方案包括以下内容:〔1〕工程概况。〔2〕施工布置、运输方式及场内外道路规划。〔3〕分区填筑料及其堆存与供料平衡方案。〔4〕施工程序〔包括填筑区、段划分反滤排水设施及护坡工程等施工作业程序〕。〔5〕压试验拟定懂得分层碾压参数〔包括压实机具、行车速度、铺筑厚度、碾压方式及遍数、洒水量等〕。〔6〕施工进度〔包括工按排、典型作业循环时间、分填筑形象、填筑强度与分区累积填筑工程量等〕。(1)施工〔包括卸料、铺料及碾压方式岸坡和分区接头、接缝与结合面等特别部位处理边角部位的铺填、压实与机械设备压实层间结合处理措施必要时还应报送特别条件下的填筑措施〕。(2)填筑质量检测方案。(3)施工机械的配置与劳动力组合。(4)质量保证和平安消费措施。2.3 上述经施工工程负责人签署并加盖公章后报送监理站监理站批阅后限时返回审签。2.4 监理站审核批准施工组织方案后施工可及时向监理站申请开工答应证监理站将于承受施工申请后的 24h 内开出相应工程的开工答应证或开工。2.5 监理对施工所进展的任何、检验和审核并不意味着可以减轻施工所应负的合同责任。2.6 假如施工未能按向监理站报送开工申请所必须的材料样品、和资料因此造成施工工延误和其他损失均由施工承当全部合同责任。假设施工在限内未收到监理站应退回的审签或可视为已通过审议。三、施工过程控制3.1 土方填筑施工过程中施工应根据报经批准的施工组织方案按章作业、文明施工加强质量和技术理做好原始资料的记录、整理和工程总结工作。如需调整或修订施工组织方案应报经监理站批准后才能执行。3.2 土方填筑施工过程中施工应做好测量工作。包括以下主要内容:(1) 根据设计图纸和施工控制网点对填筑区域进展测量放线在施...
