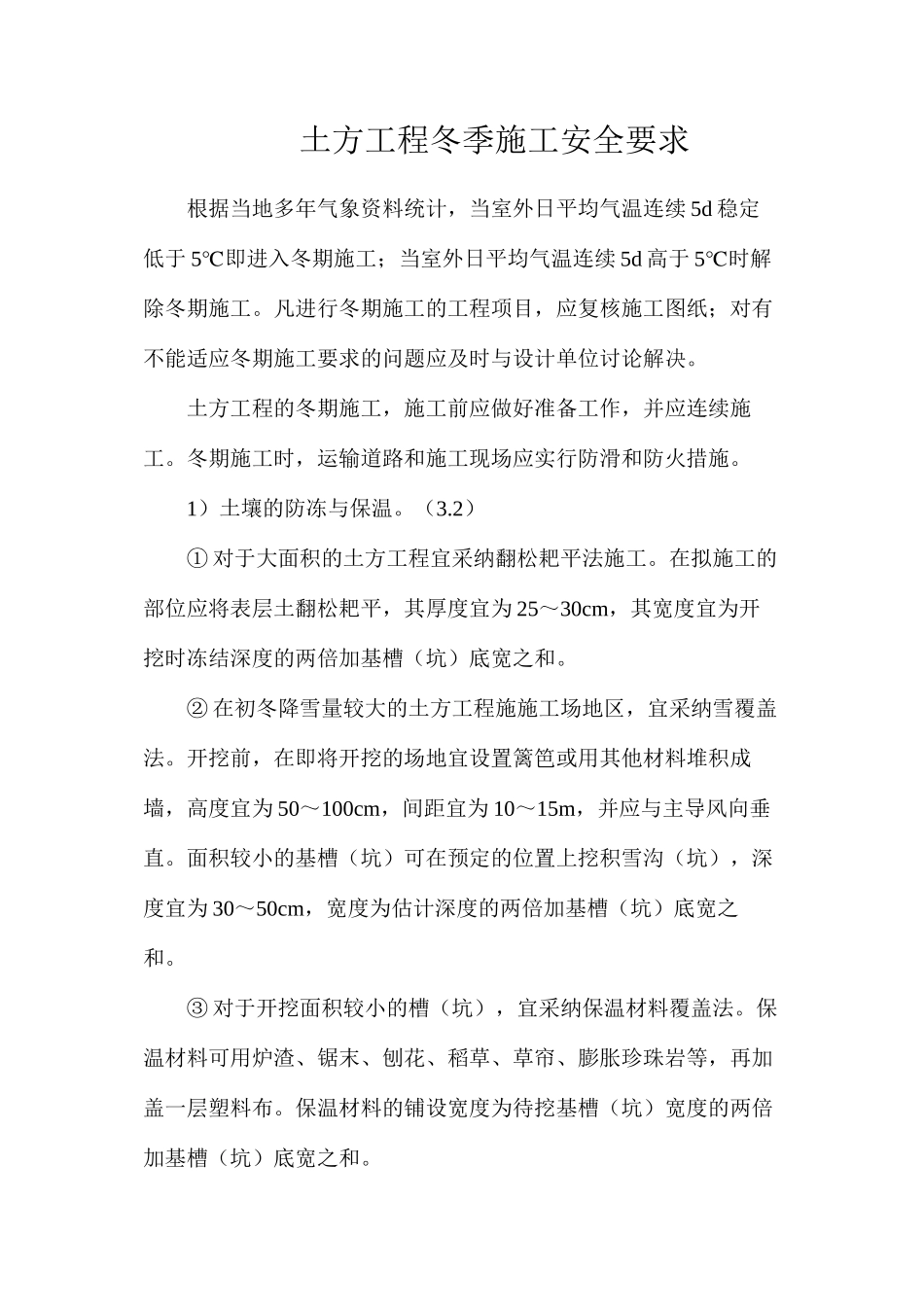

土方工程冬季施工安全要求根据当地多年气象资料统计,当室外日平均气温连续 5d 稳定低于 5℃即进入冬期施工;当室外日平均气温连续 5d 高于 5℃时解除冬期施工
凡进行冬期施工的工程项目,应复核施工图纸;对有不能适应冬期施工要求的问题应及时与设计单位讨论解决
土方工程的冬期施工,施工前应做好准备工作,并应连续施工
冬期施工时,运输道路和施工现场应实行防滑和防火措施
1)土壤的防冻与保温
2)① 对于大面积的土方工程宜采纳翻松耙平法施工
在拟施工的部位应将表层土翻松耙平,其厚度宜为 25~30cm,其宽度宜为开挖时冻结深度的两倍加基槽(坑)底宽之和
② 在初冬降雪量较大的土方工程施施工场地区,宜采纳雪覆盖法
开挖前,在即将开挖的场地宜设置篱笆或用其他材料堆积成墙,高度宜为 50~100cm,间距宜为 10~15m,并应与主导风向垂直
面积较小的基槽(坑)可在预定的位置上挖积雪沟(坑),深度宜为 30~50cm,宽度为估计深度的两倍加基槽(坑)底宽之和
③ 对于开挖面积较小的槽(坑),宜采纳保温材料覆盖法
保温材料可用炉渣、锯末、刨花、稻草、草帘、膨胀珍珠岩等,再加盖一层塑料布
保温材料的铺设宽度为待挖基槽(坑)宽度的两倍加基槽(坑)底宽之和

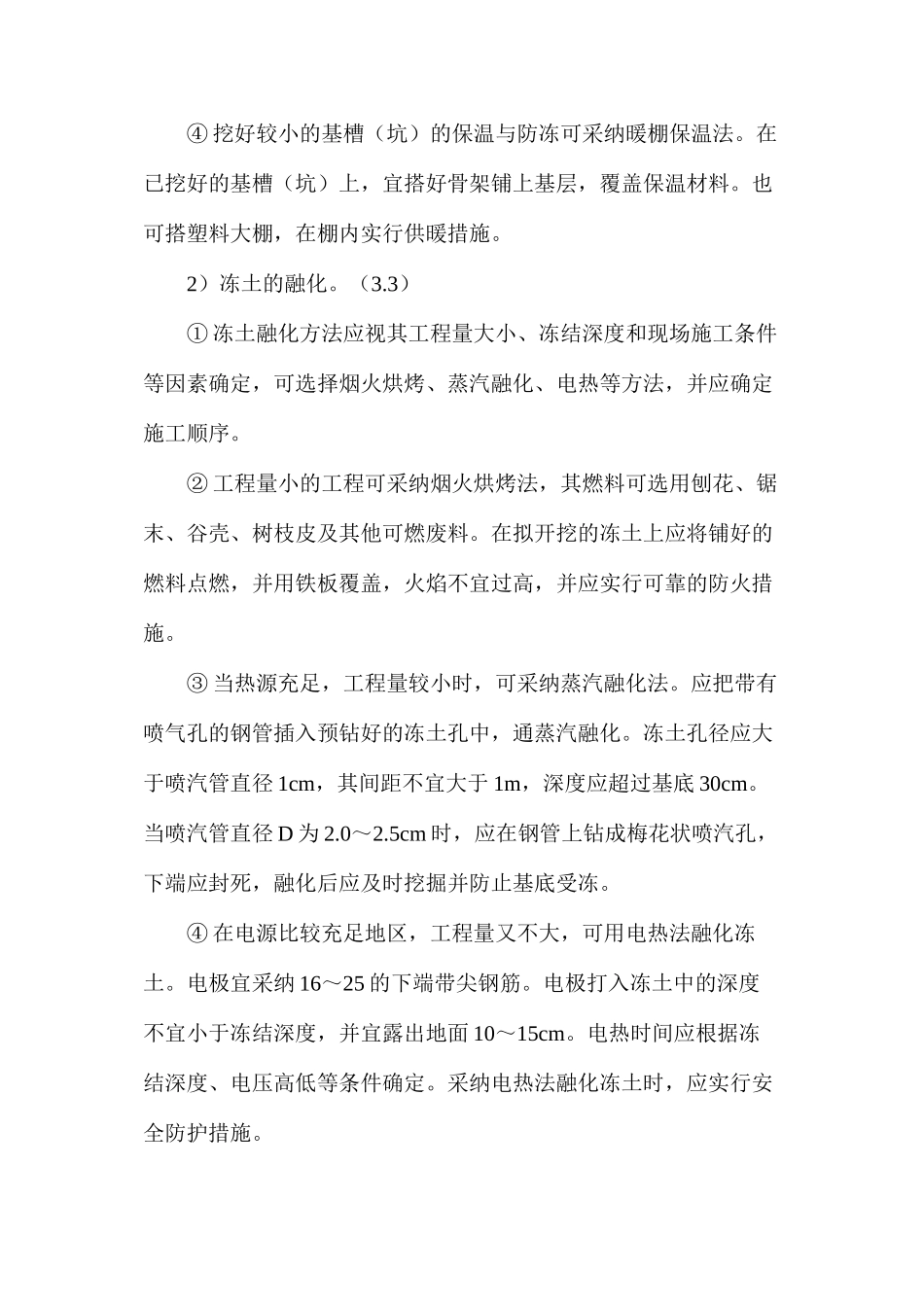

④ 挖好较小的基槽(坑)的保温与防冻可采纳暖棚保温法
在已挖好的基槽(坑)上,宜搭好骨架铺上基层,覆盖保温材料
也可搭塑料大棚,在棚内实行供暖措施
2)冻土的融化
3)① 冻土融化方法应视其工程量大小、冻结深度和现场施工条件等因素确定,可选择烟火烘烤、蒸汽融化、电热等方法,并应确定施工顺序
② 工程量小的工程可采纳烟火烘烤法,其燃料可选用刨花、锯末、谷壳、树枝皮及其他可燃废料
在拟开挖的冻土上应将铺好的燃料点燃,并用铁板覆盖,火焰不宜过高,并应实行可靠的防火措施
③ 当热源充足,工程量较小时,可采纳蒸汽融化法
应把带有喷气孔的
