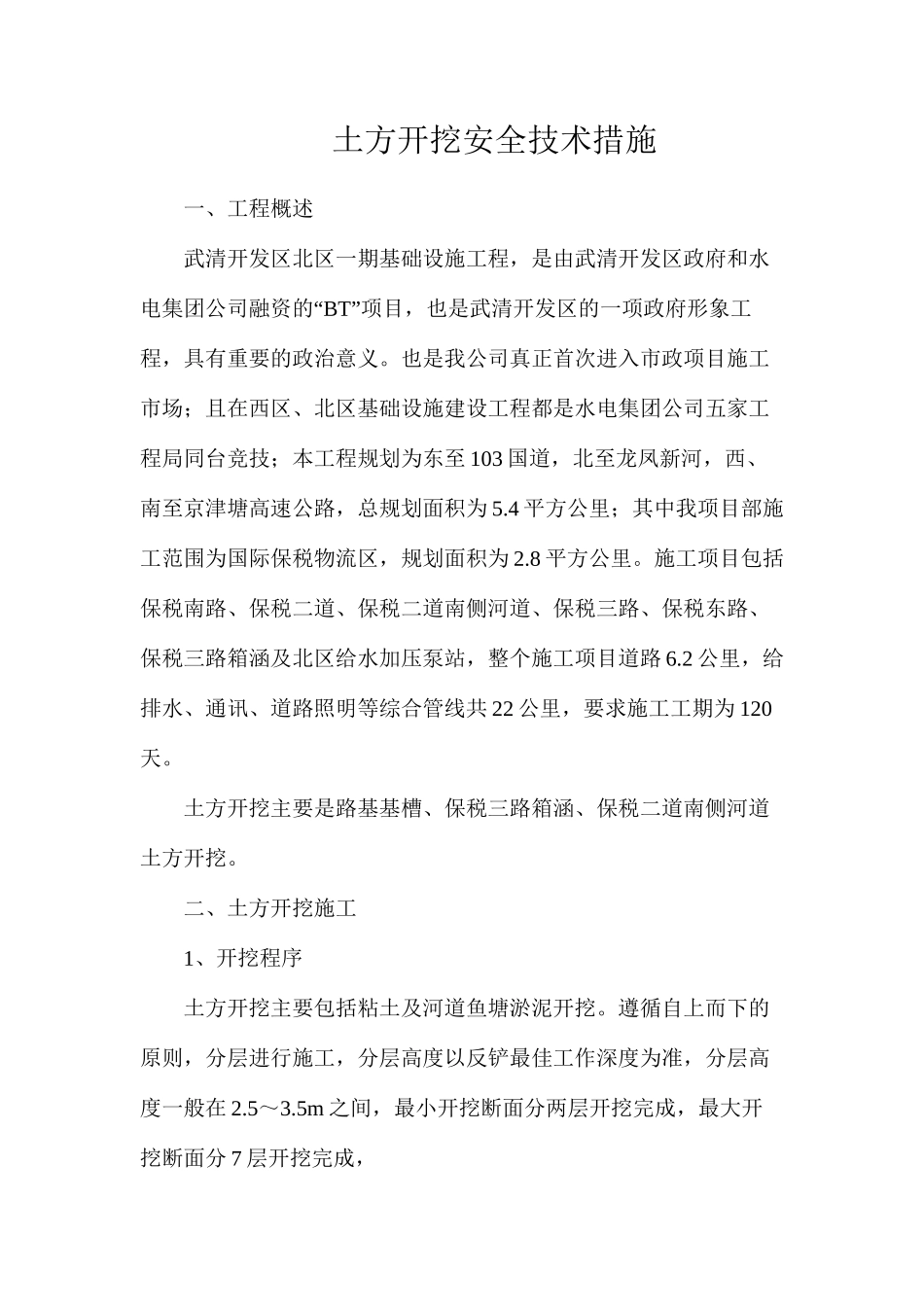

土方开挖安全技术措施一、工程概述武清开发区北区一期基础设施工程,是由武清开发区政府和水“电集团公司融资的 BT”项目,也是武清开发区的一项政府形象工程,具有重要的政治意义
也是我公司真正首次进入市政项目施工市场;且在西区、北区基础设施建设工程都是水电集团公司五家工程局同台竞技;本工程规划为东至 103 国道,北至龙凤新河,西、南至京津塘高速公路,总规划面积为 5
4 平方公里;其中我项目部施工范围为国际保税物流区,规划面积为 2
8 平方公里
施工项目包括保税南路、保税二道、保税二道南侧河道、保税三路、保税东路、保税三路箱涵及北区给水加压泵站,整个施工项目道路 6
2 公里,给排水、通讯、道路照明等综合管线共 22 公里,要求施工工期为 120天
土方开挖主要是路基基槽、保税三路箱涵、保税二道南侧河道土方开挖
二、土方开挖施工1、开挖程序土方开挖主要包括粘土及河道鱼塘淤泥开挖
遵循自上而下的原则,分层进行施工,分层高度以反铲最佳工作深度为准,分层高度一般在 2

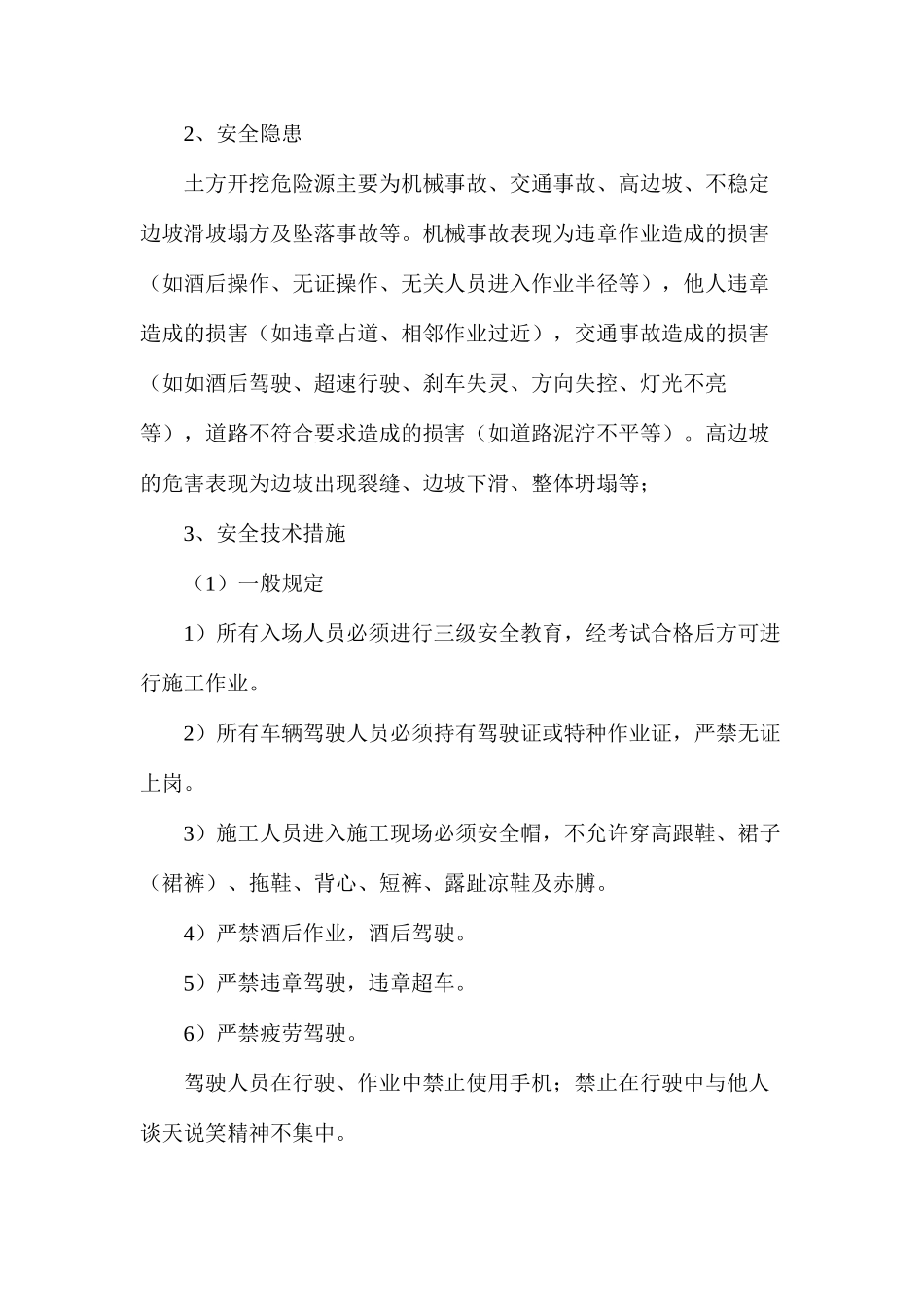

5m 之间,最小开挖断面分两层开挖完成,最大开挖断面分 7 层开挖完成,2、安全隐患土方开挖危险源主要为机械事故、交通事故、高边坡、不稳定边坡滑坡塌方及坠落事故等
机械事故表现为违章作业造成的损害(如酒后操作、无证操作、无关人员进入作业半径等),他人违章造成的损害(如违章占道、相邻作业过近),交通事故造成的损害(如如酒后驾驶、超速行驶、刹车失灵、方向失控、灯光不亮等),道路不符合要求造成的损害(如道路泥泞不平等)

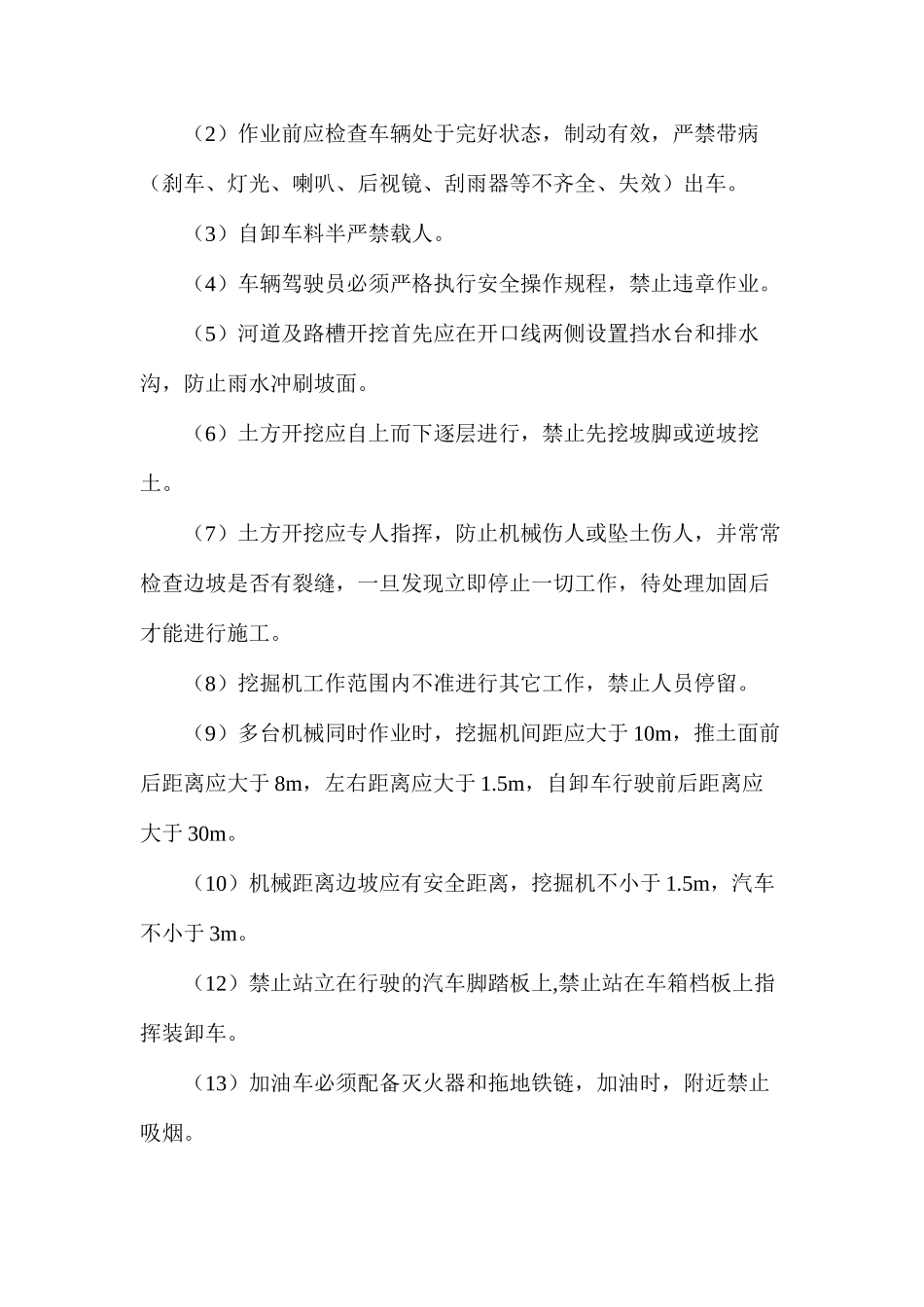

高边坡的危害表现为边坡出现裂缝、边坡下滑、整体坍塌等;3、安全技术措施(1)一般规定1)所有入场人员必须进行三级安全教育,经考试合格后方可进行施工作业
2)所有车辆驾驶人员必须持有驾驶证或特种作业证,严禁无证上岗
3)施工人员进入施工现场必须安全帽,不允许穿高跟鞋、裙子(裙裤)、拖鞋、背心、短裤、露
