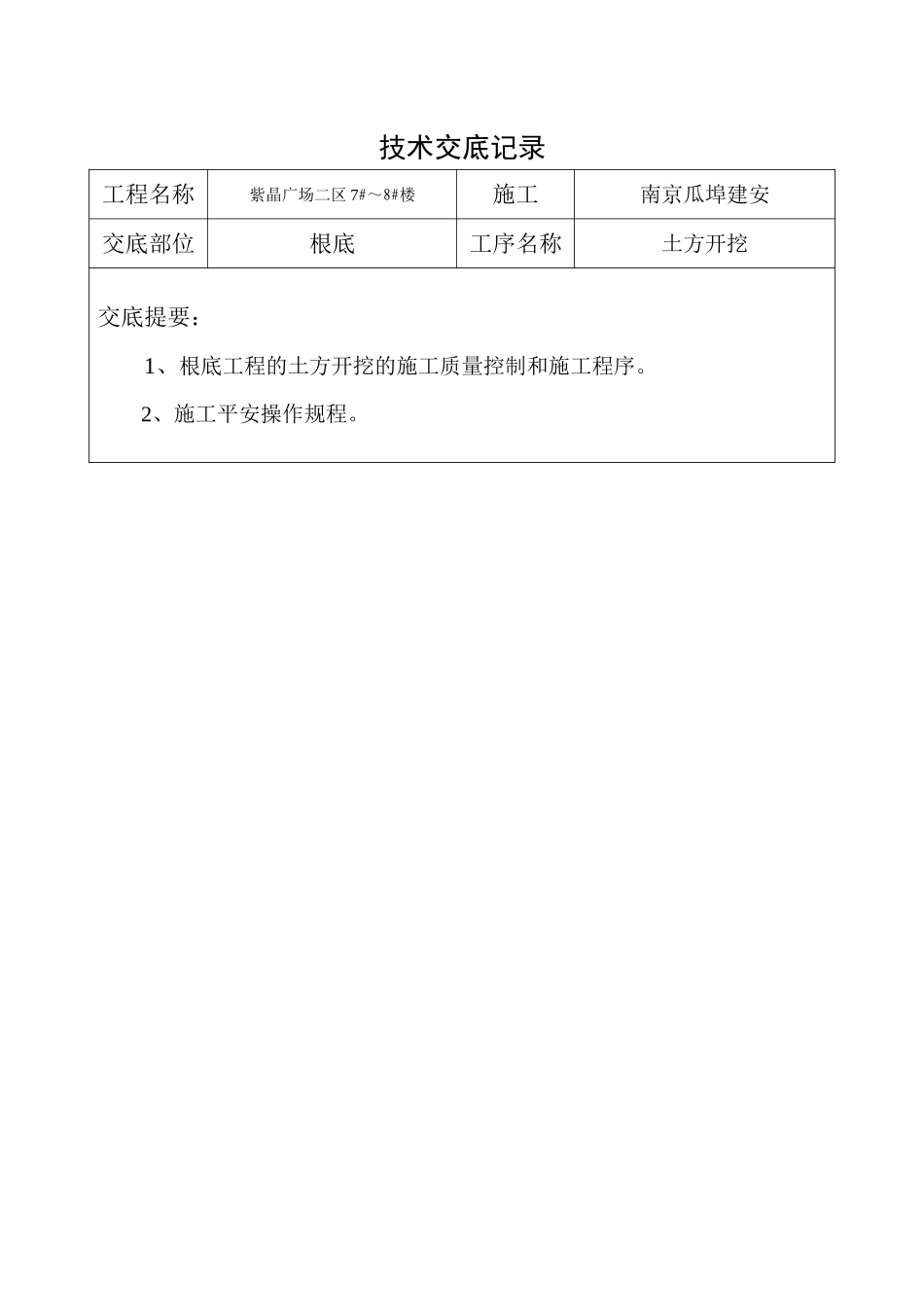

技术交底记录工程名称紫晶广场二区 7#~8#楼施工南京瓜埠建安交底部位根底工序名称土方开挖交底提要:1、根底工程的土方开挖的施工质量控制和施工程序
2、施工平安操作规程

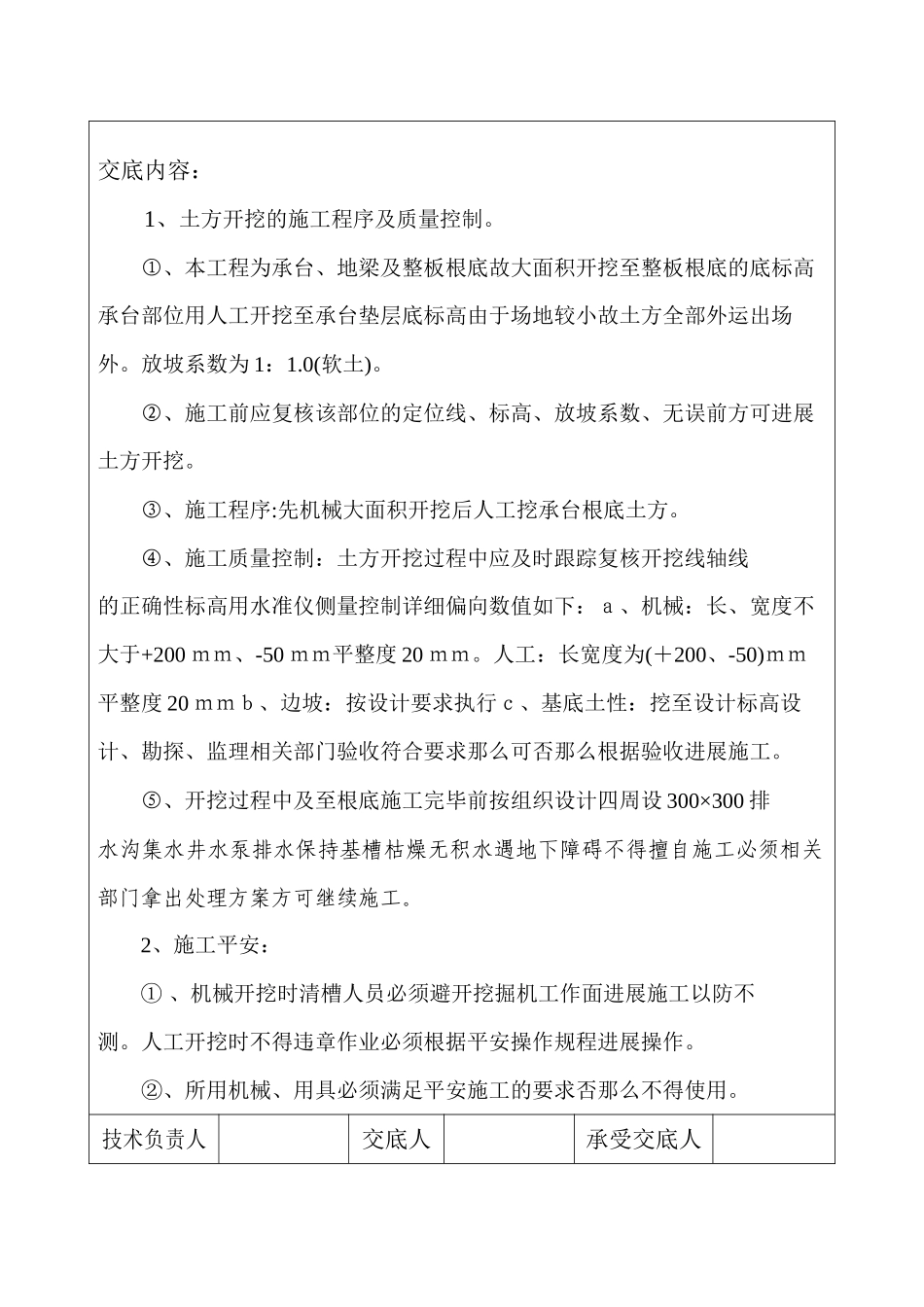

交底内容:1、土方开挖的施工程序及质量控制
①、本工程为承台、地梁及整板根底故大面积开挖至整板根底的底标高承台部位用人工开挖至承台垫层底标高由于场地较小故土方全部外运出场外
放坡系数为 1:1
②、施工前应复核该部位的定位线、标高、放坡系数、无误前方可进展土方开挖
③、施工程序:先机械大面积开挖后人工挖承台根底土方
④、施工质量控制:土方开挖过程中应及时跟踪复核开挖线轴线的正确性标高用水准仪侧量控制详细偏向数值如下:a、机械:长、宽度不大于+200 mm、-50 mm平整度 20 mm
人工:长宽度为(+200、-50)mm平整度 20 mmb、边坡:按设计要求执行c、基底土性:挖至设计标高设计、勘探、监理相关部门验收符合要求那么可否那么根据验收进展施工
⑤、开挖过程中及至根底施工完毕前按组织设计四周设 300×300 排水沟集水井水泵排水保持基槽枯燥无积水遇地下障碍不得擅自施工必须相关部门拿出处理方案方可继续施工
2、施工平安:① 、机械开挖时清槽人员必须避开挖掘机工作面进展施工以防不测
人工开挖时不得违章作业必须根据平安操作规程进展操作
②、所用机械、用具必须满足平安施工的要求否那么不得使用

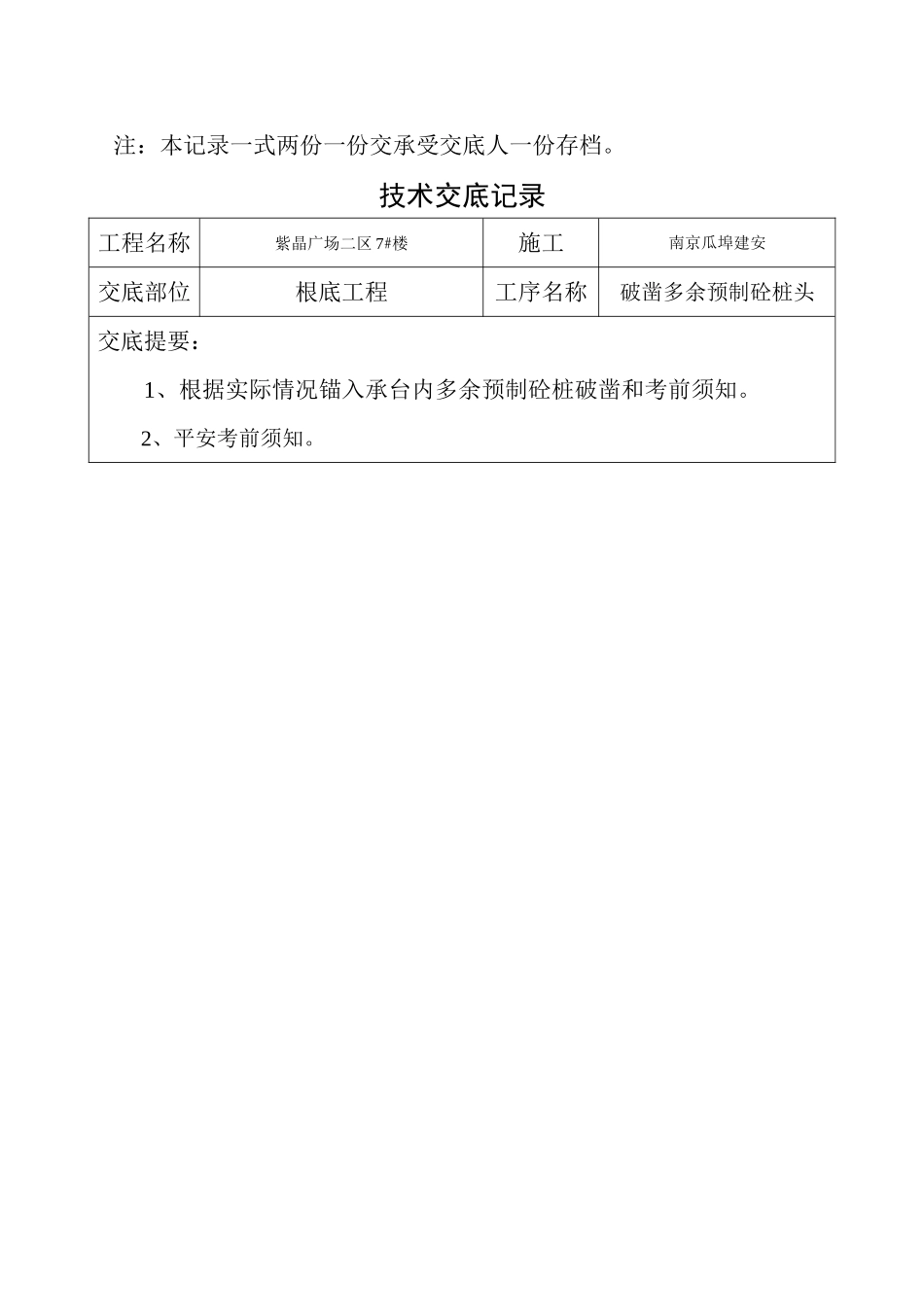

技术负责人交底人承受交底人注:本记录一式两份一份交承受交底人一份存档
技术交底记录工程名称紫晶广场二区 7#楼施工南京瓜埠建安交底部位根底工程工序名称破凿多余预制砼桩头交底提要:1、根据实际情况锚入承台内多余预制砼桩破凿和考前须知
2、平安考前须知
交底内容:1、根据实际情况对于锚入承台内多余的预制砼桩进展破凿破凿和考前须知如下:① 、本桩基为静压预制砼桩采纳人工破凿法施工
②、破凿时主要工具为锤、鉴按
