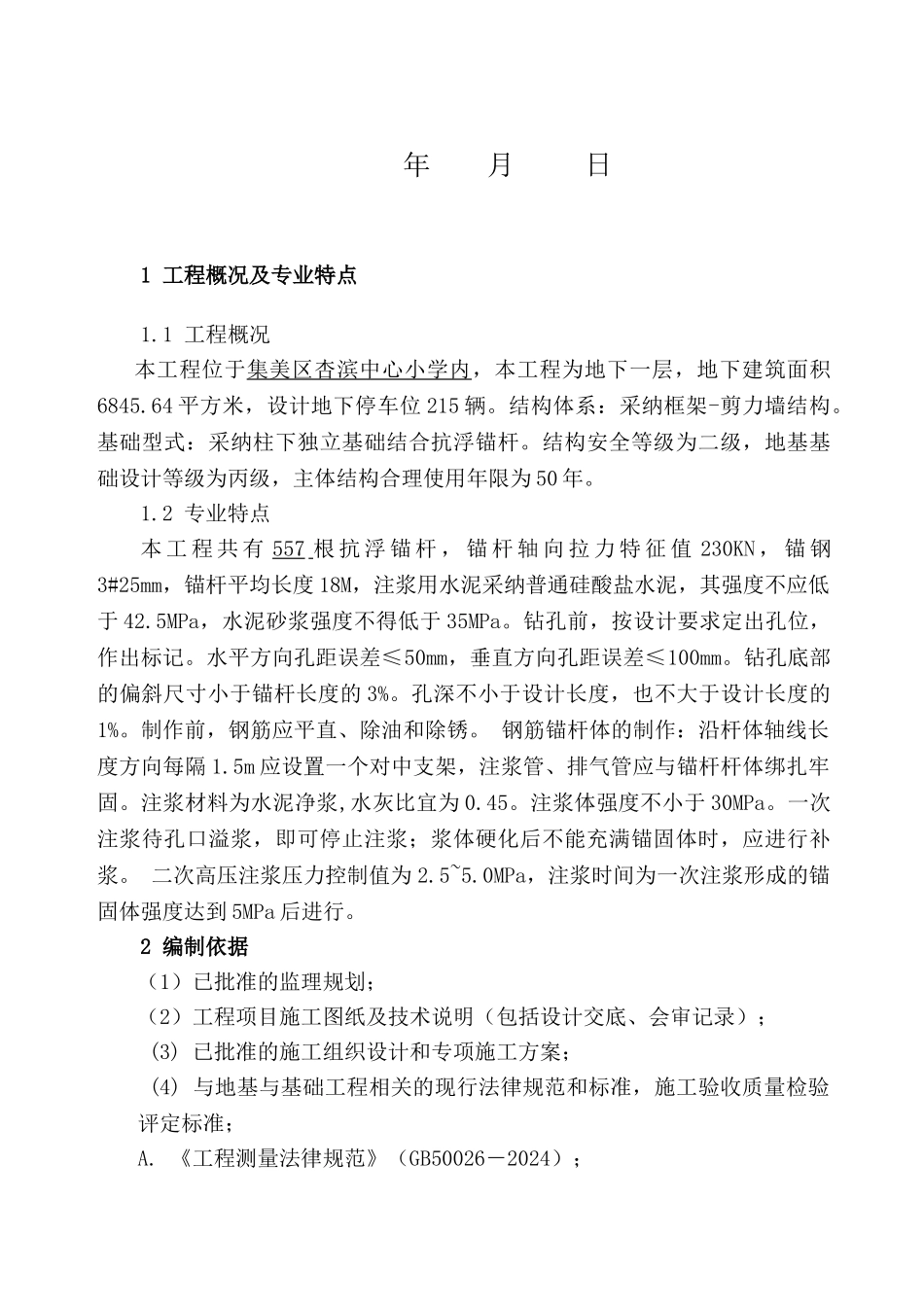

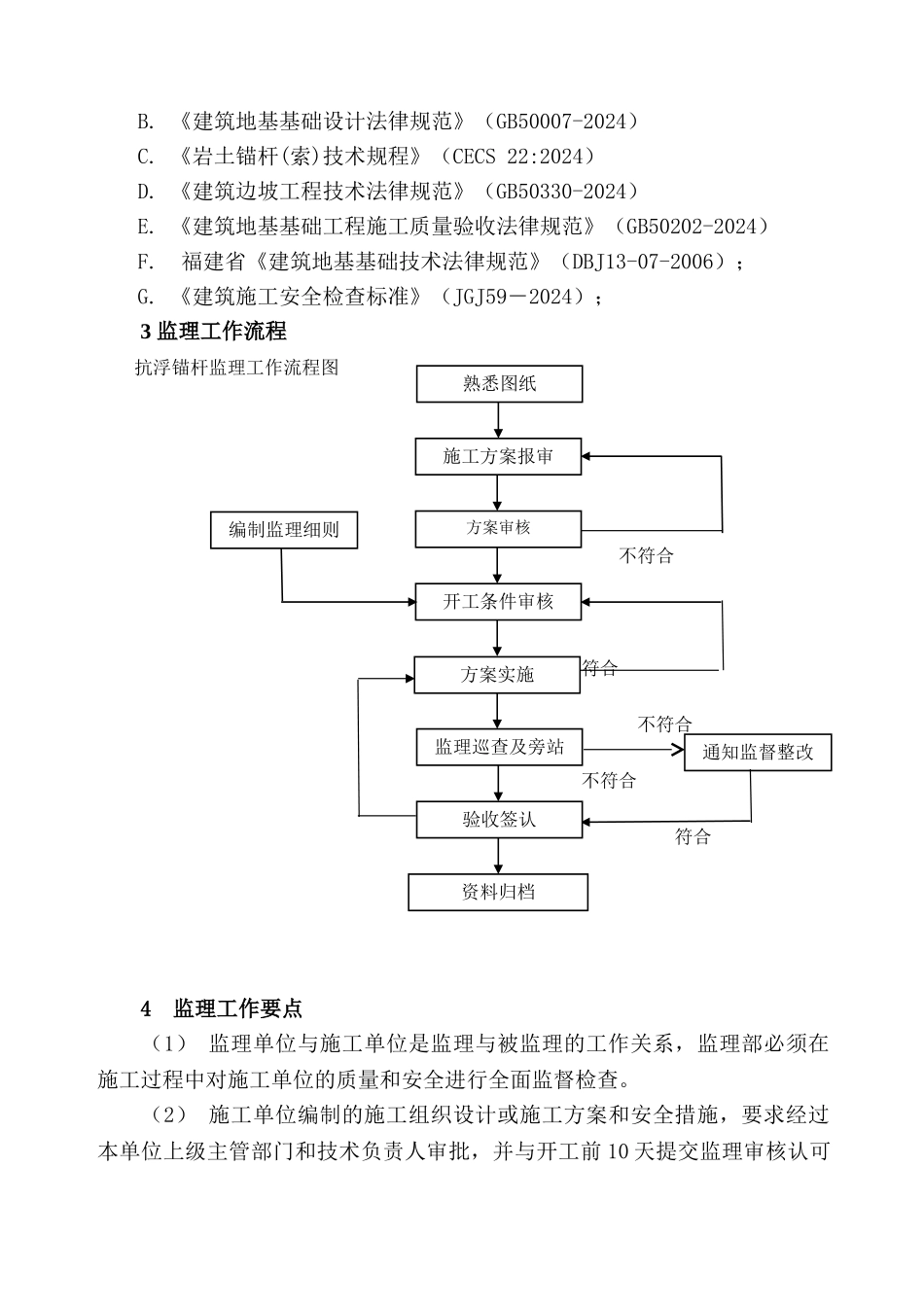

杏滨中心小学地下停车场及配套改造提升 工程地下室抗浮锚杆监理实施细则 项目监理机机构:(盖章) 编制人: 审批人: 年 月 日1 工程概况及专业特点1.1 工程概况本工程位于集美区杏滨中心小学内,本工程为地下一层,地下建筑面积6845.64 平方米,设计地下停车位 215 辆。结构体系:采纳框架-剪力墙结构。基础型式:采纳柱下独立基础结合抗浮锚杆。结构安全等级为二级,地基基础设计等级为丙级,主体结构合理使用年限为 50 年。1.2 专业特点本 工 程 共 有 557 根 抗 浮 锚 杆 , 锚 杆 轴 向 拉 力 特 征 值 230KN , 锚 钢3#25mm,锚杆平均长度 18M,注浆用水泥采纳普通硅酸盐水泥,其强度不应低于 42.5MPa,水泥砂浆强度不得低于 35MPa。钻孔前,按设计要求定出孔位,作出标记。水平方向孔距误差≤50mm,垂直方向孔距误差≤100mm。钻孔底部的偏斜尺寸小于锚杆长度的 3%。孔深不小于设计长度,也不大于设计长度的1%。制作前,钢筋应平直、除油和除锈。 钢筋锚杆体的制作:沿杆体轴线长度方向每隔 1.5m 应设置一个对中支架,注浆管、排气管应与锚杆杆体绑扎牢固。注浆材料为水泥净浆,水灰比宜为 0.45。注浆体强度不小于 30MPa。一次注浆待孔口溢浆,即可停止注浆;浆体硬化后不能充满锚固体时,应进行补浆。 二次高压注浆压力控制值为 2.5~5.0MPa,注浆时间为一次注浆形成的锚固体强度达到 5MPa 后进行。2 编制依据(1)已批准的监理规划;(2)工程项目施工图纸及技术说明(包括设计交底、会审记录); (3) 已批准的施工组织设计和专项施工方案; (4) 与地基与基础工程相关的现行法律规范和标准,施工验收质量检验评定标准;A. 《工程测量法律规范》(GB50026-2024);B. 《建筑地基基础设计法律规范》(GB50007-2024)C. 《岩土锚杆(索)技术规程》(CECS 22:2024)D. 《建筑边坡工程技术法律规范》(GB50330-2024)E. 《建筑地基基础工程施工质量验收法律规范》(GB50202-2024)F. 福建省《建筑地基基础技术法律规范》(DBJ13-07-2006);G. 《建筑施工安全检查标准》(JGJ59-2024);3 监理工作流程抗浮锚杆监理工作流程图 不符合 符合 符合 不符合 不符合 符合 4 监理工作要点 (1) 监理单位与施工单位是监理与被监理的工作关系,监理部必须在施工过程中对施工单位的质量和安全进行全面监督检查。 (2) 施工单位编制的施工组织设计或施工方案和安全措施,...
