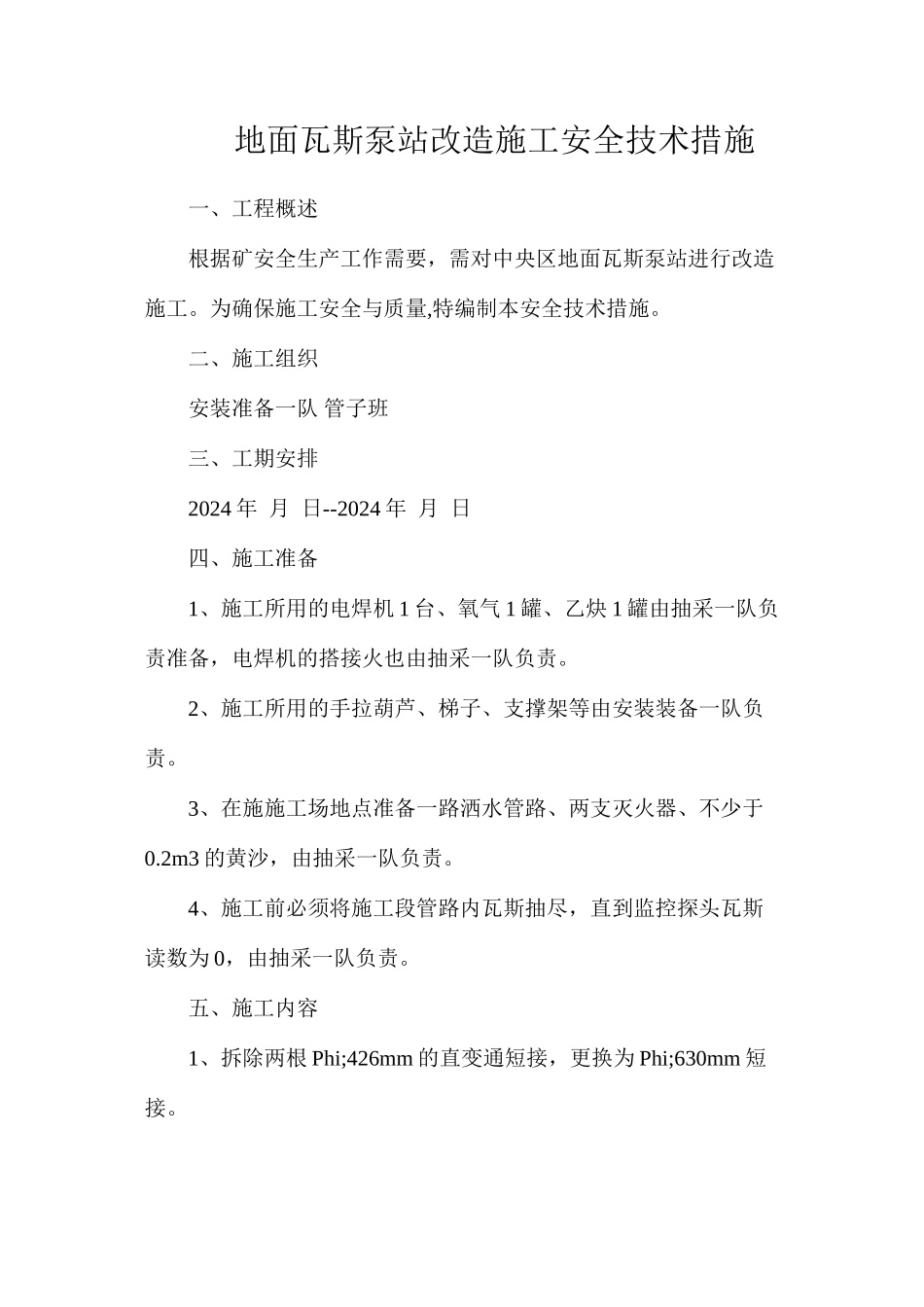

地面瓦斯泵站改造施工安全技术措施一、工程概述根据矿安全生产工作需要,需对中央区地面瓦斯泵站进行改造施工
为确保施工安全与质量,特编制本安全技术措施
二、施工组织 安装准备一队 管子班三、工期安排2024 年 月 日--2024 年 月 日四、施工准备1、施工所用的电焊机 1 台、氧气 1 罐、乙炔 1 罐由抽采一队负责准备,电焊机的搭接火也由抽采一队负责
2、施工所用的手拉葫芦、梯子、支撑架等由安装装备一队负责
3、在施施工场地点准备一路洒水管路、两支灭火器、不少于0
2m3 的黄沙,由抽采一队负责
4、施工前必须将施工段管路内瓦斯抽尽,直到监控探头瓦斯读数为 0,由抽采一队负责
五、施工内容1、拆除两根 Phi;426mm 的直变通短接,更换为 Phi;630mm 短接
2、在泵站 1#、2#、3#、4#共 4 根 Phi;630mm 仪表监控瓦斯管上,各焊接 2 个 1 吋分接口,长度 200mm,用于连接一氧化碳监控测量仪,另一接口作为备用
六、安全技术措施(一)、烧焊安全技术措施:1、作业前检查施施工场地点瓦斯浓度及烧焊管路内的瓦斯浓度,瓦斯浓度都为 0 时,方可烧焊,测量工作由监控一队负责
2、烧焊前准备好施工所需工器具,并对氧气瓶、乙炔瓶等进行全面检查,确保气瓶、气带不漏气,气瓶保护装置齐全,气阀动作灵活,防回火装置可靠
施工时氧气瓶、乙炔瓶、动火点三者之间距离不小于 10m,且置于动火点上风侧,氧气瓶置于乙炔瓶上风侧
3、气割工、电焊工必须持证上岗,穿戴好劳保用品
4、施工现场必须备有不少于 0
2m3 黄沙及沙袋、沙铲,两只有效干粉灭火器、一趟专用洒水管路,保证水源正常供应
5、烧焊前向调度汇报,经调度同意后方可施工,施工完毕再次向矿调度汇报
6、电焊机的拆、接火必须严格按拆、接火和停送电规定审批手续,由专职电工操作、监护,杜绝失保现象

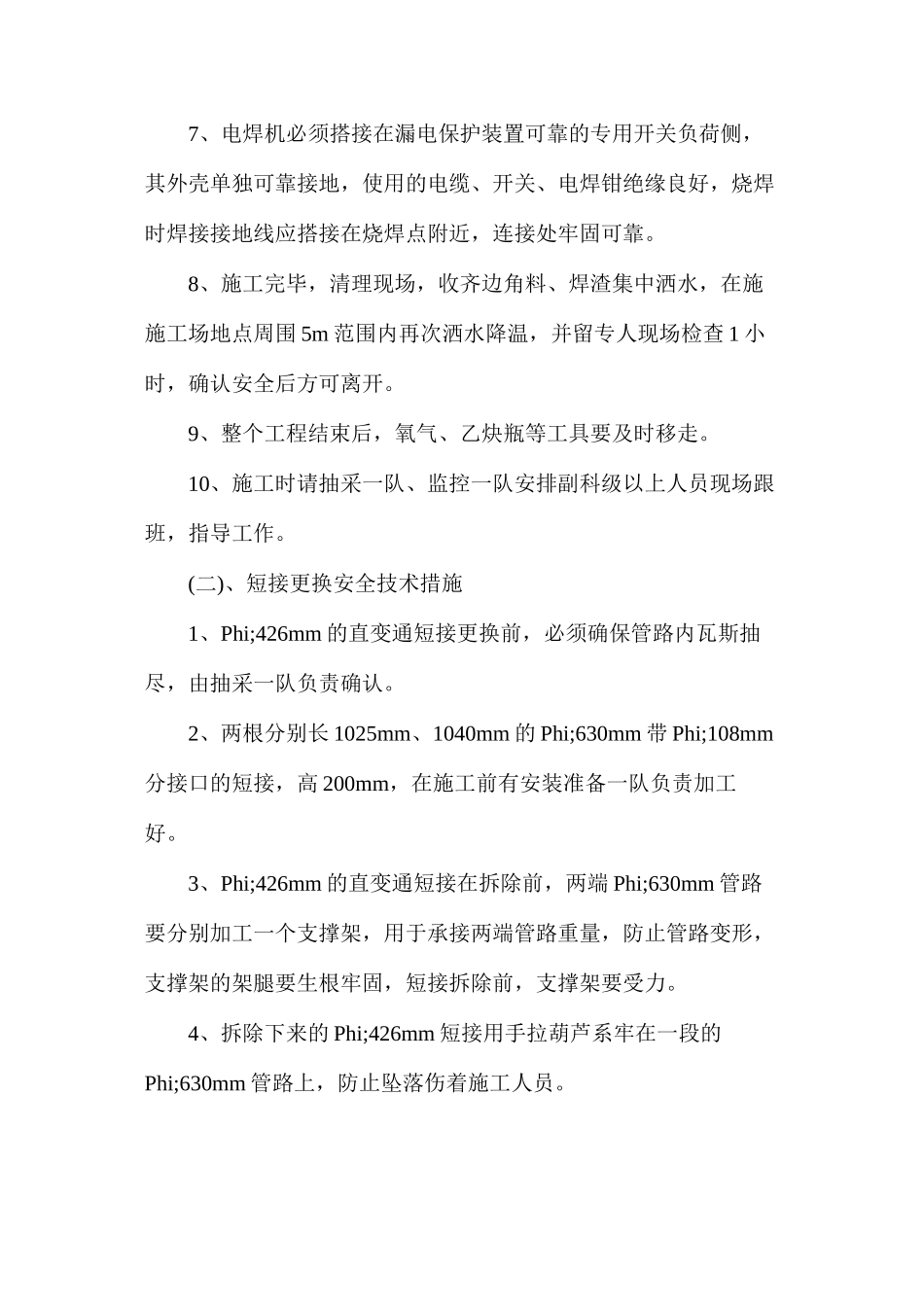

7、电焊机必须搭接在
