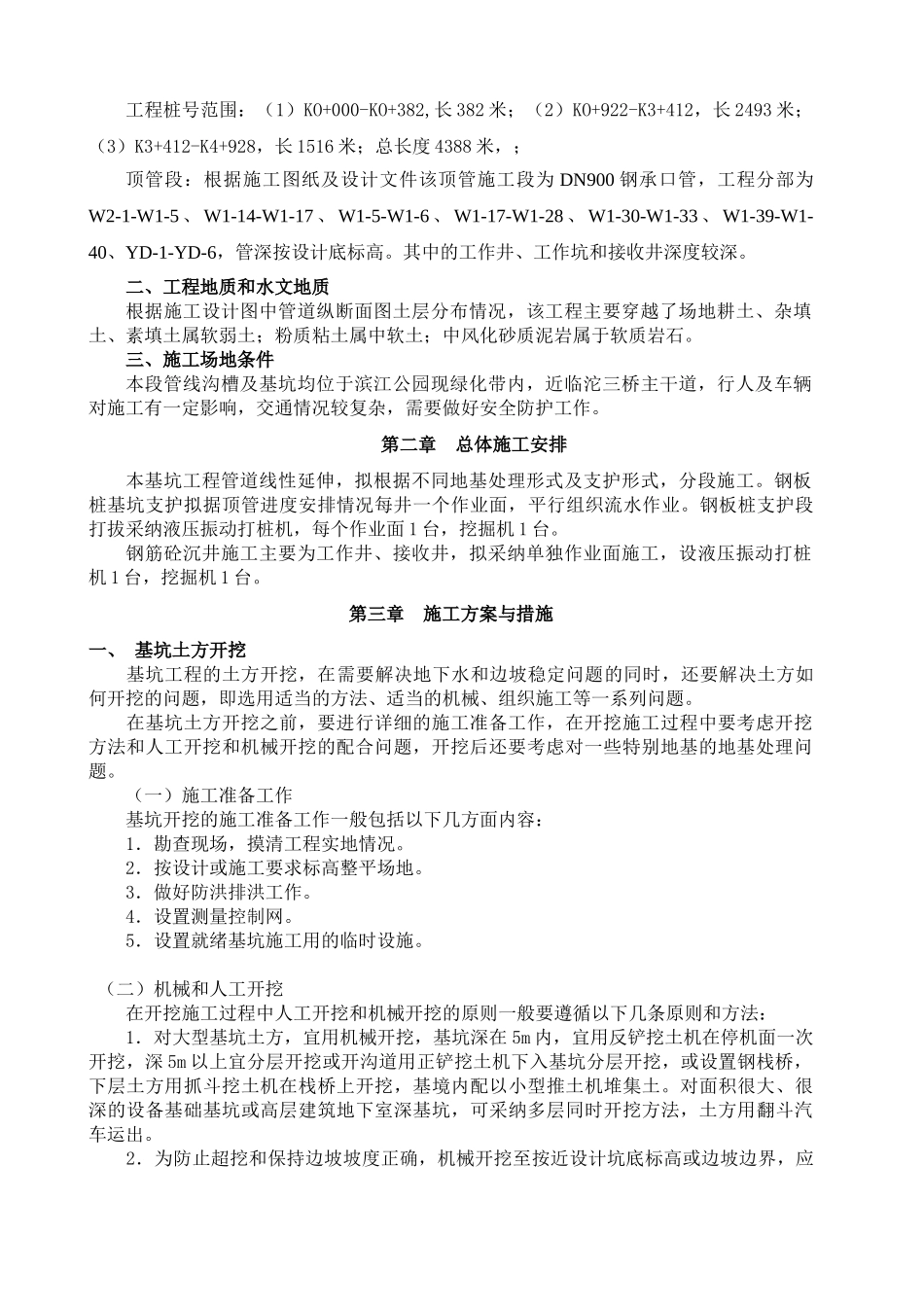

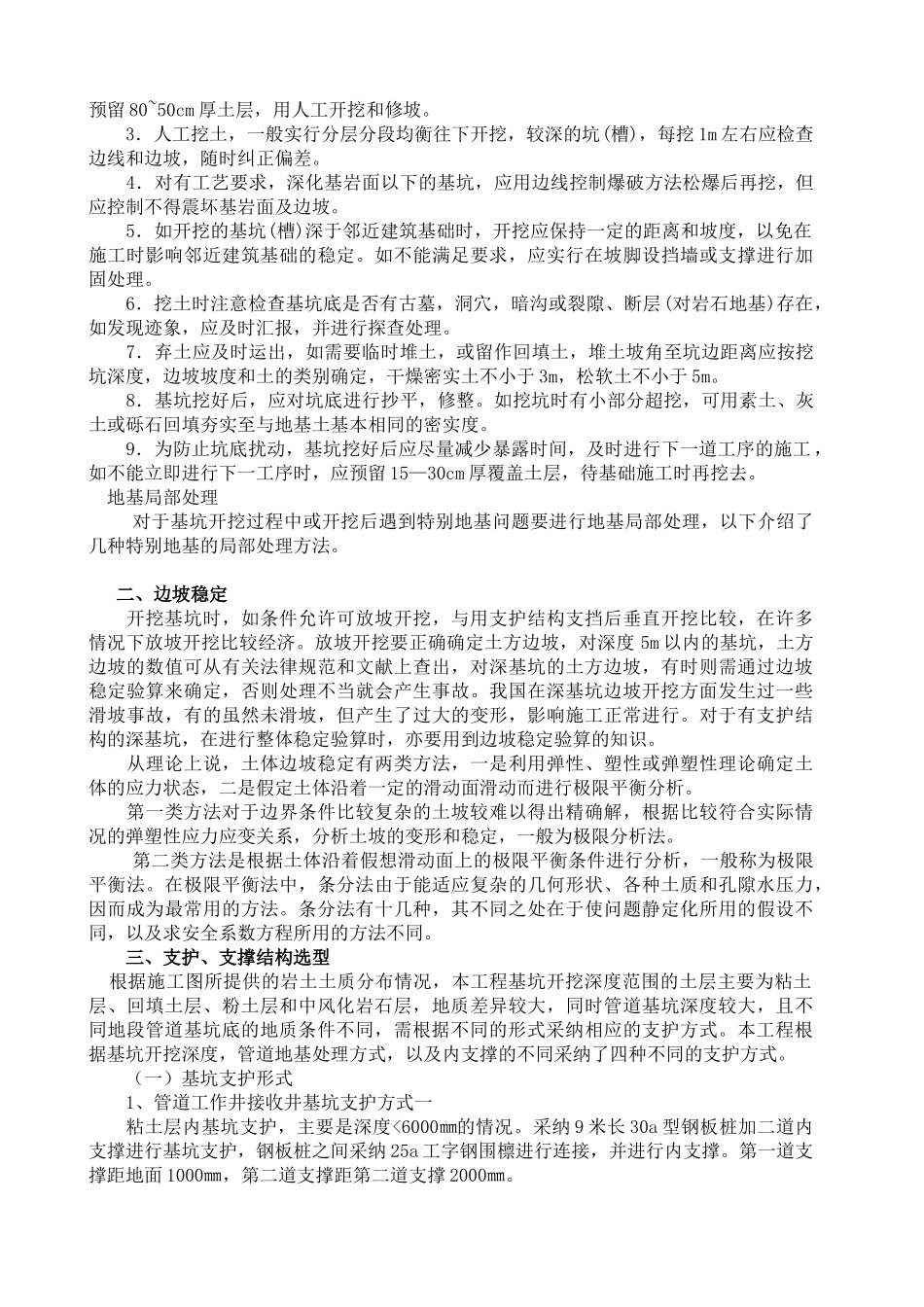

深基坑施工专项施工方案第一章 工程概况一、工程概述工程桩号范围:(1)KO+000-KO+382,长 382 米;(2)KO+922-K3+412,长 2493 米;(3)K3+412-K4+928,长 1516 米;总长度 4388 米,;顶管段:根据施工图纸及设计文件该顶管施工段为 DN900 钢承口管,工程分部为W2-1-W1-5 、 W1-14-W1-17 、 W1-5-W1-6 、 W1-17-W1-28 、 W1-30-W1-33 、 W1-39-W1-40、YD-1-YD-6,管深按设计底标高。其中的工作井、工作坑和接收井深度较深。二、工程地质和水文地质根据施工设计图中管道纵断面图土层分布情况,该工程主要穿越了场地耕土、杂填土、素填土属软弱土;粉质粘土属中软土;中风化砂质泥岩属于软质岩石。三、施工场地条件本段管线沟槽及基坑均位于滨江公园现绿化带内,近临沱三桥主干道,行人及车辆对施工有一定影响,交通情况较复杂,需要做好安全防护工作。第二章 总体施工安排本基坑工程管道线性延伸,拟根据不同地基处理形式及支护形式,分段施工。钢板桩基坑支护拟据顶管进度安排情况每井一个作业面,平行组织流水作业。钢板桩支护段打拔采纳液压振动打桩机,每个作业面 1 台,挖掘机 1 台。钢筋砼沉井施工主要为工作井、接收井,拟采纳单独作业面施工,设液压振动打桩机 1 台,挖掘机 1 台。第三章 施工方案与措施一、 基坑土方开挖 基坑工程的土方开挖,在需要解决地下水和边坡稳定问题的同时,还要解决土方如何开挖的问题,即选用适当的方法、适当的机械、组织施工等一系列问题。 在基坑土方开挖之前,要进行详细的施工准备工作,在开挖施工过程中要考虑开挖方法和人工开挖和机械开挖的配合问题,开挖后还要考虑对一些特别地基的地基处理问题。 (一)施工准备工作 基坑开挖的施工准备工作一般包括以下几方面内容: 1.勘查现场,摸清工程实地情况。 2.按设计或施工要求标高整平场地。 3.做好防洪排洪工作。 4.设置测量控制网。 5.设置就绪基坑施工用的临时设施。 (二)机械和人工开挖 在开挖施工过程中人工开挖和机械开挖的原则一般要遵循以下几条原则和方法: 1.对大型基坑土方,宜用机械开挖,基坑深在 5m 内,宜用反铲挖土机在停机面一次开挖,深 5m 以上宜分层开挖或开沟道用正铲挖土机下入基坑分层开挖,或设置钢栈桥,下层土方用抓斗挖土机在栈桥上开挖,基境内配以小型推土机堆集土。对面积很大、很深的设备基础基坑或高层建筑地下室深基坑,可采纳多层同时开挖方法,土方用翻...
