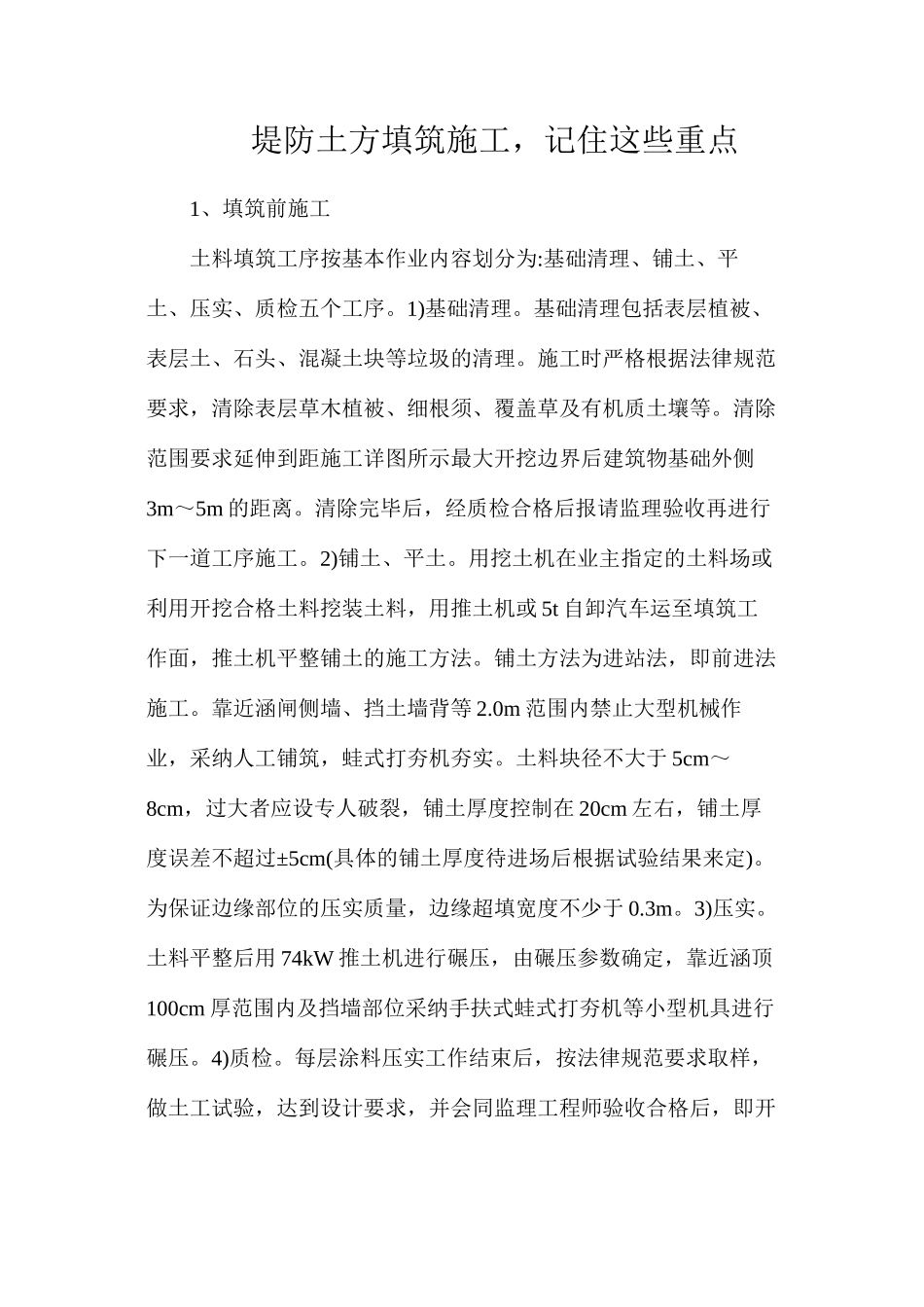

堤防土方填筑施工,记住这些重点1、填筑前施工土料填筑工序按基本作业内容划分为:基础清理、铺土、平土、压实、质检五个工序
1)基础清理
基础清理包括表层植被、表层土、石头、混凝土块等垃圾的清理
施工时严格根据法律规范要求,清除表层草木植被、细根须、覆盖草及有机质土壤等
清除范围要求延伸到距施工详图所示最大开挖边界后建筑物基础外侧3m~5m 的距离
清除完毕后,经质检合格后报请监理验收再进行下一道工序施工
2)铺土、平土
用挖土机在业主指定的土料场或利用开挖合格土料挖装土料,用推土机或 5t 自卸汽车运至填筑工作面,推土机平整铺土的施工方法
铺土方法为进站法,即前进法施工
靠近涵闸侧墙、挡土墙背等 2
0m 范围内禁止大型机械作业,采纳人工铺筑,蛙式打夯机夯实
土料块径不大于 5cm~8cm,过大者应设专人破裂,铺土厚度控制在 20cm 左右,铺土厚度误差不超过±5cm(具体的铺土厚度待进场后根据试验结果来定)
为保证边缘部位的压实质量,边缘超填宽度不少于 0
土料平整后用 74kW 推土机进行碾压,由碾压参数确定,靠近涵顶100cm 厚范围内及挡墙部位采纳手扶式蛙式打夯机等小型机具进行碾压

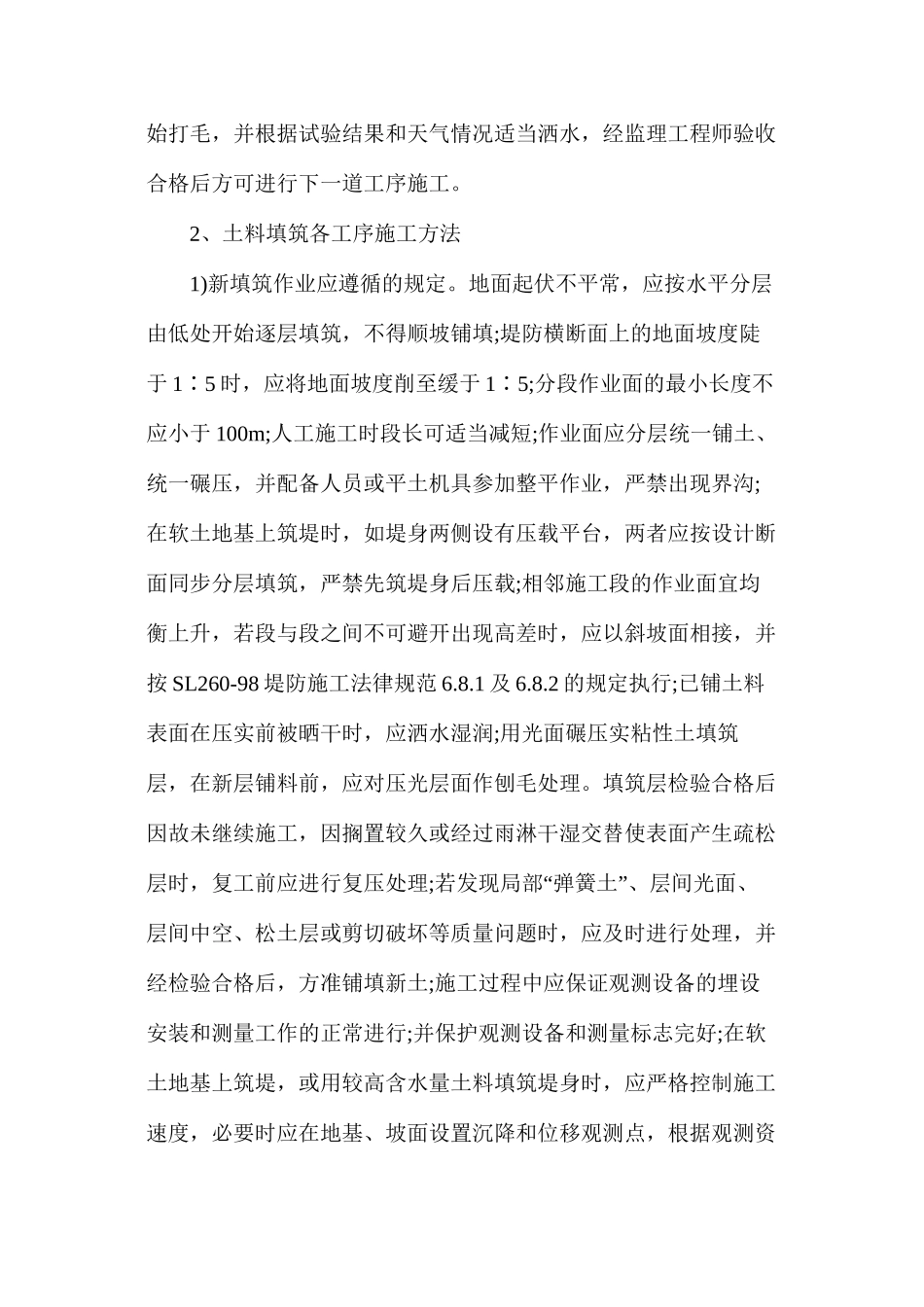

每层涂料压实工作结束后,按法律规范要求取样,做土工试验,达到设计要求,并会同监理工程师验收合格后,即开始打毛,并根据试验结果和天气情况适当洒水,经监理工程师验收合格后方可进行下一道工序施工

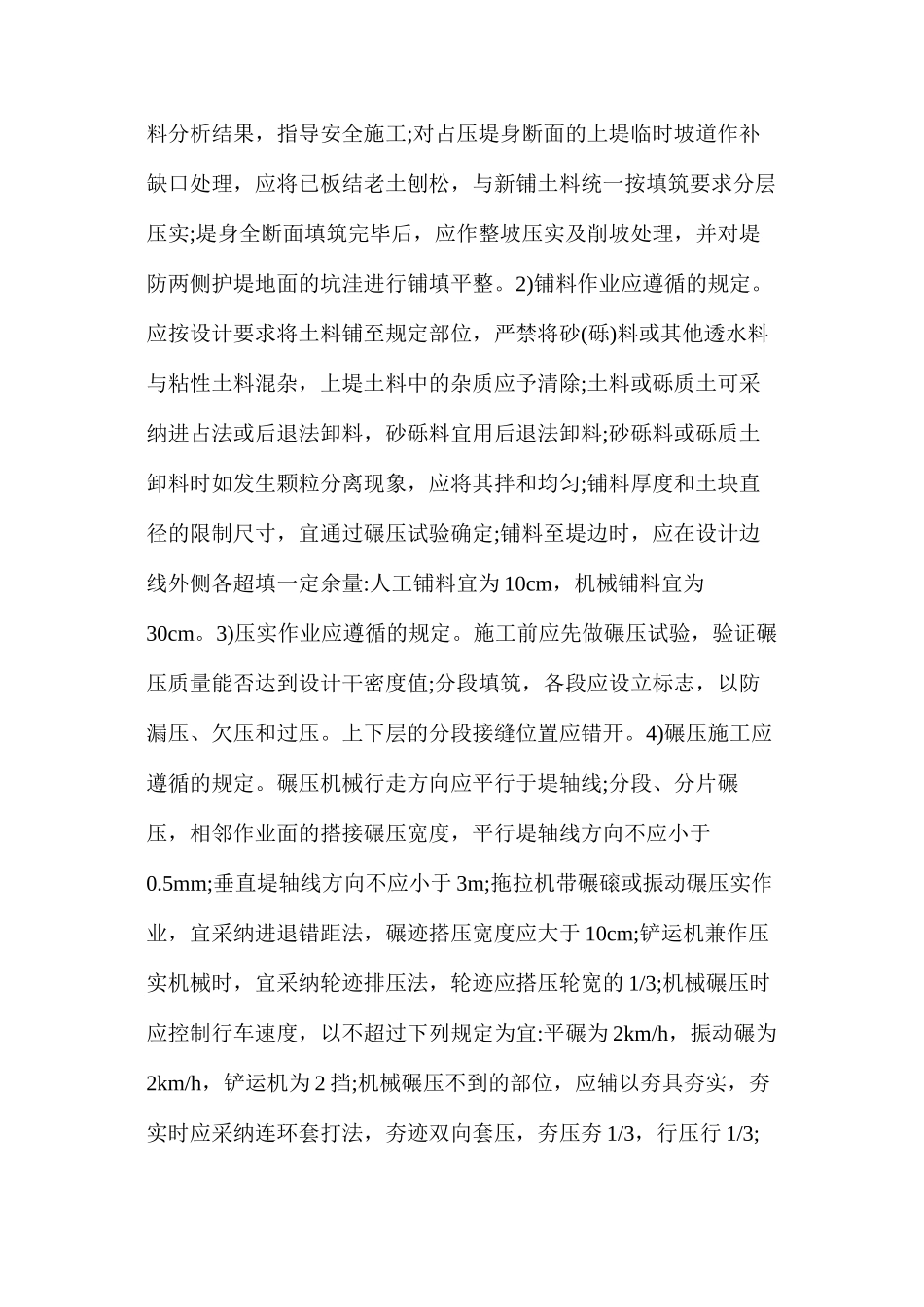

2、土料填筑各工序施工方法1)新填筑作业应遵循的规定
地面起伏不平常,应按水平分层由低处开始逐层填筑,不得顺坡铺填;堤防横断面上的地面坡度陡于 15∶ 时,应将地面坡度削至缓于 15;∶ 分段作业面的最小长度不应小于 100m;人工施工时段长可适当减短;作业面应分层统一铺土、统一碾压,并配备人员或平土机具参加整平作业,严禁出现界沟;在软土地基上筑堤时,如堤身两侧设有压载平台,两
