一、工程概况 本工程为唐山宏扬花园商住楼工程位于唐山火炬路西侧由唐山宏扬房地产开发筹建唐山国旺建筑安装中标承建
工为 333 天要求 2001 年 10 月 10 日开工2024 年 10 月 30 日开工交付使用
该工程由唐山规划建筑设计讨论院设计建筑平面为 5 单元组合条式住宅楼
建筑面积为 16757
66M2〔其中地下室面积2310M2〕
地下是一层半地下室地上主体为六层
地下室层高 2
2M 首层层高为 3
6M 二层层高为 3
0M 三至六层层高为 2
9M 单元组合为一梯两户一二层为商业用房三至六层为住宅
该工程为框架构造
该工程设置四台间距为 48m 两端距建筑物两端 24m,塔吊安装方案编制根据 QTG250 型塔式起重机说明书 P7-P12
塔式起重机平安规程
GB5144-94
塔式起重机操作使用规程
JBJ80012-
建筑施工平安检查
〔JGJ59-99〕、
河北〈建筑施工平安检查〉施行细那么
等塔吊的安装技术
二、施工总平面图〔后附图〕 三、塔吊安装平安技术措施 〔一〕塔吊安装前的准备工作 1、组织有关人员学习塔吊使用说明书熟悉掌握塔吊技术性能
2、根据施工现场情况确定塔吊位置和塔吊安装高度
〔塔吊设在该楼的南侧〕塔吊一次安装高度 25 米及 23 米
3、塔吊根底施工:塔吊根底设置在老土上
塔基施工工艺按塔吊使用说明书要求执行
4、塔吊安装机具准备: 20T 汽车吊一辆 10T 载重汽车一辆钳工常用工具一套电工常用工具一套经纬仪一台活动搬手一套搬手一套钳两把 8 磅大锤 2 个撬棍 4 把钢丝绳及滑鞍两组钢卷尺 2 个平安带 6 条平安帽 16 顶
5、将电源引入塔吊专用配电箱 6、人员组织:该工程使用的塔吊由丰润建安塔吊安装队伍负责安装施工场地配合 1 名电工 3 名架子工 2 名起重工

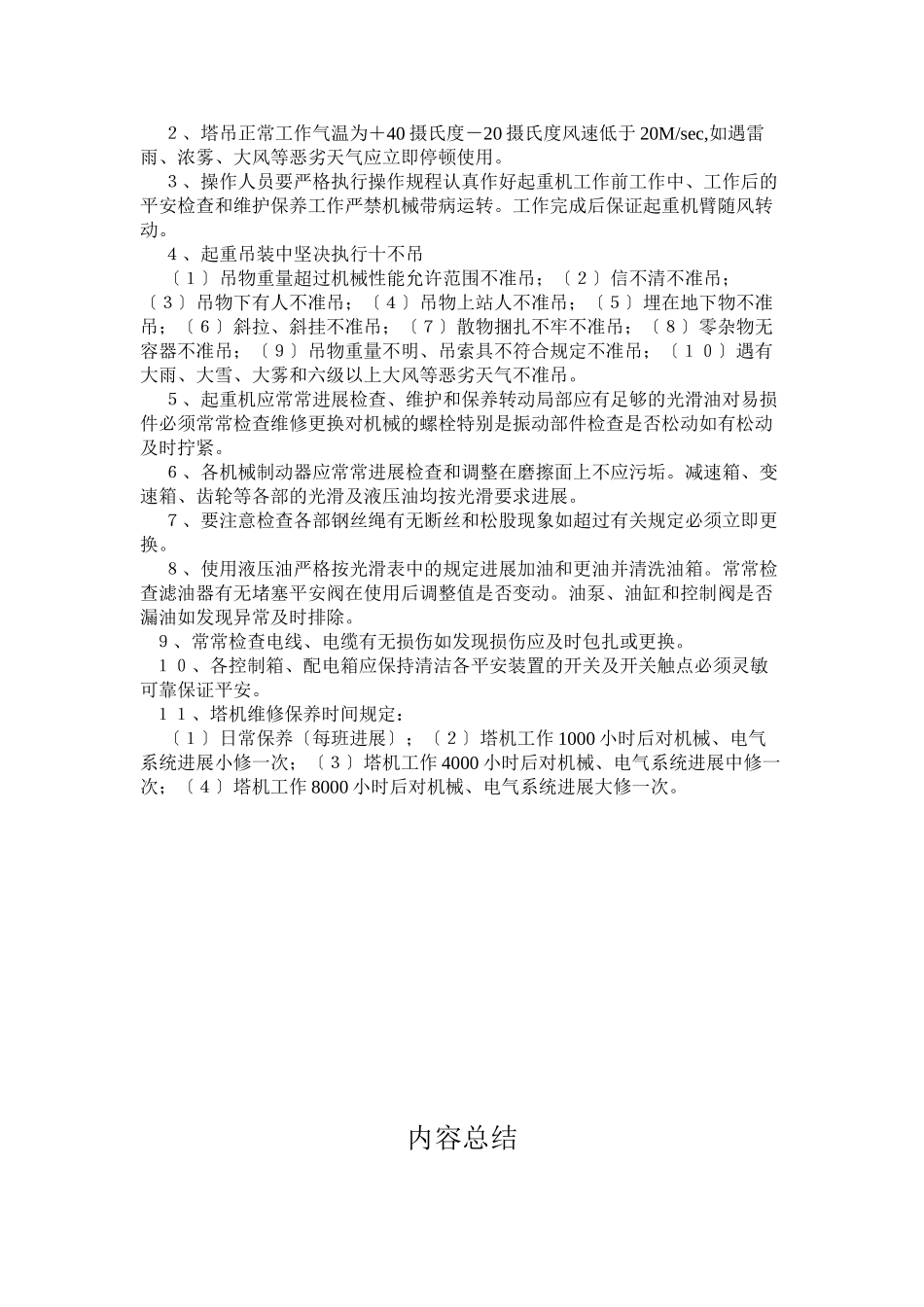

〔二〕塔吊安装前平安检查验收 1
