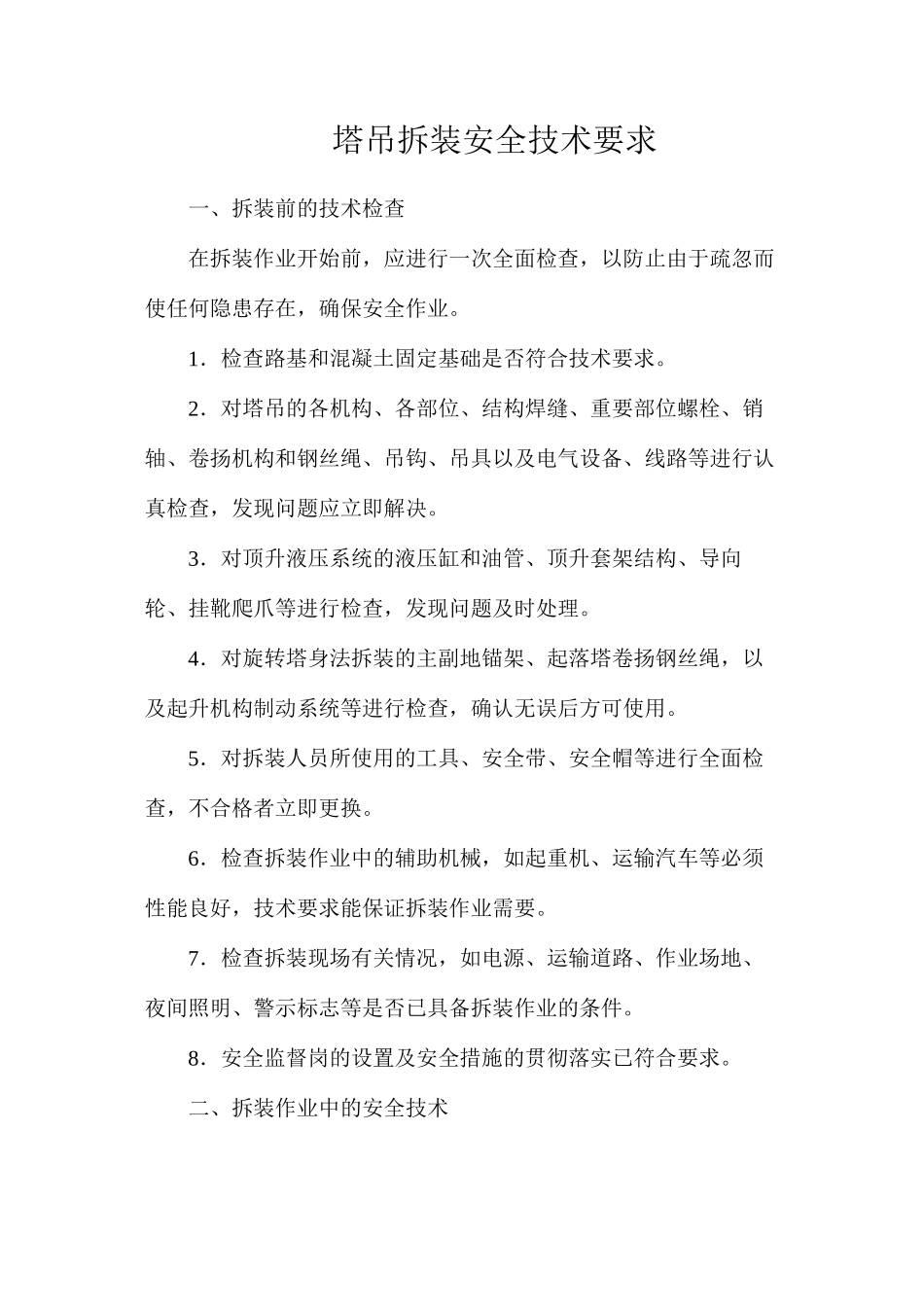

塔吊拆装安全技术要求一、拆装前的技术检查在拆装作业开始前,应进行一次全面检查,以防止由于疏忽而使任何隐患存在,确保安全作业
1.检查路基和混凝土固定基础是否符合技术要求
2.对塔吊的各机构、各部位、结构焊缝、重要部位螺栓、销轴、卷扬机构和钢丝绳、吊钩、吊具以及电气设备、线路等进行认真检查,发现问题应立即解决
3.对顶升液压系统的液压缸和油管、顶升套架结构、导向轮、挂靴爬爪等进行检查,发现问题及时处理
4.对旋转塔身法拆装的主副地锚架、起落塔卷扬钢丝绳,以及起升机构制动系统等进行检查,确认无误后方可使用
5.对拆装人员所使用的工具、安全带、安全帽等进行全面检查,不合格者立即更换
6.检查拆装作业中的辅助机械,如起重机、运输汽车等必须性能良好,技术要求能保证拆装作业需要
7.检查拆装现场有关情况,如电源、运输道路、作业场地、夜间照明、警示标志等是否已具备拆装作业的条件
8.安全监督岗的设置及安全措施的贯彻落实已符合要求

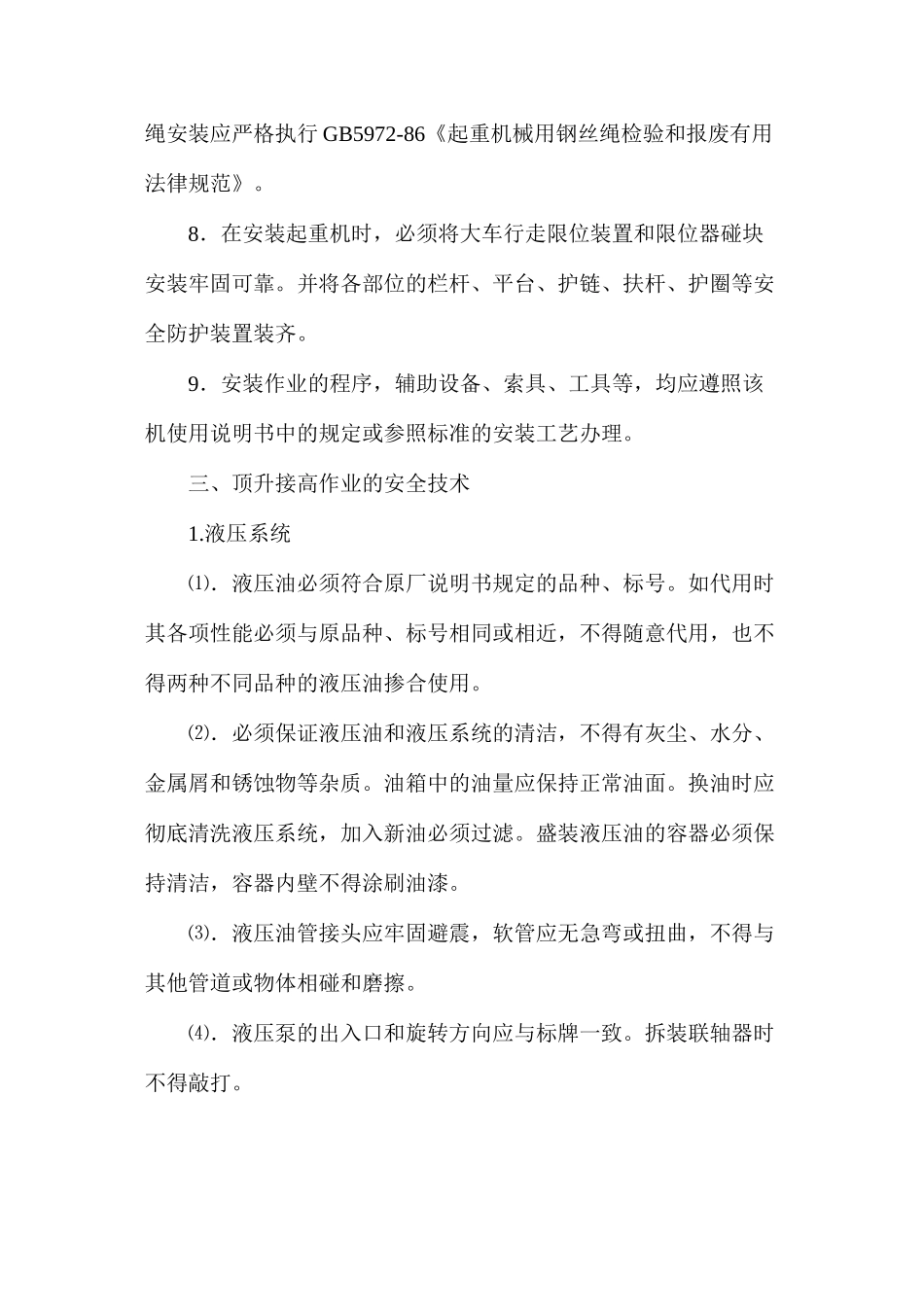

二、拆装作业中的安全技术1.塔吊的拆装作业必须在白天进行,如需加快进度,可在具备良好照明条件的夜间做一些拼装工作,不得在大风、浓雾和雨雪天气进行
2.在安装或拆卸作业过程中,必须保持现场的干净和秩序,不得堆存杂物以免阻碍作业并影响安全
对塔吊的金属结构下面必须垫放木枋,防止损坏结构或造成结构变形
3.在进行逐件组拼或部件安装之前,必须对部件各部分的完好情况、连接情况和钢丝绳穿绕情况、电气线路等进行全面检查
4.在架设过程中,结构和钢丝绳的受力以在立塔初始阶段最为不利,随着塔架起升则逐渐减小
在拆塔过程中,以塔架即将完全卧倒时受力最大
因此,在塔架开始起升或即将卧倒时,必须缓慢进行,并加强各主要部位的检查和观察
5.在拆装起重臂和平衡臂时,要始终保持起重机的平衡,严禁只拆装一个臂就中断作业
6.在拆装作业过程中,如突然发生停电、机械故障、天气骤变等情况不能继续作业
