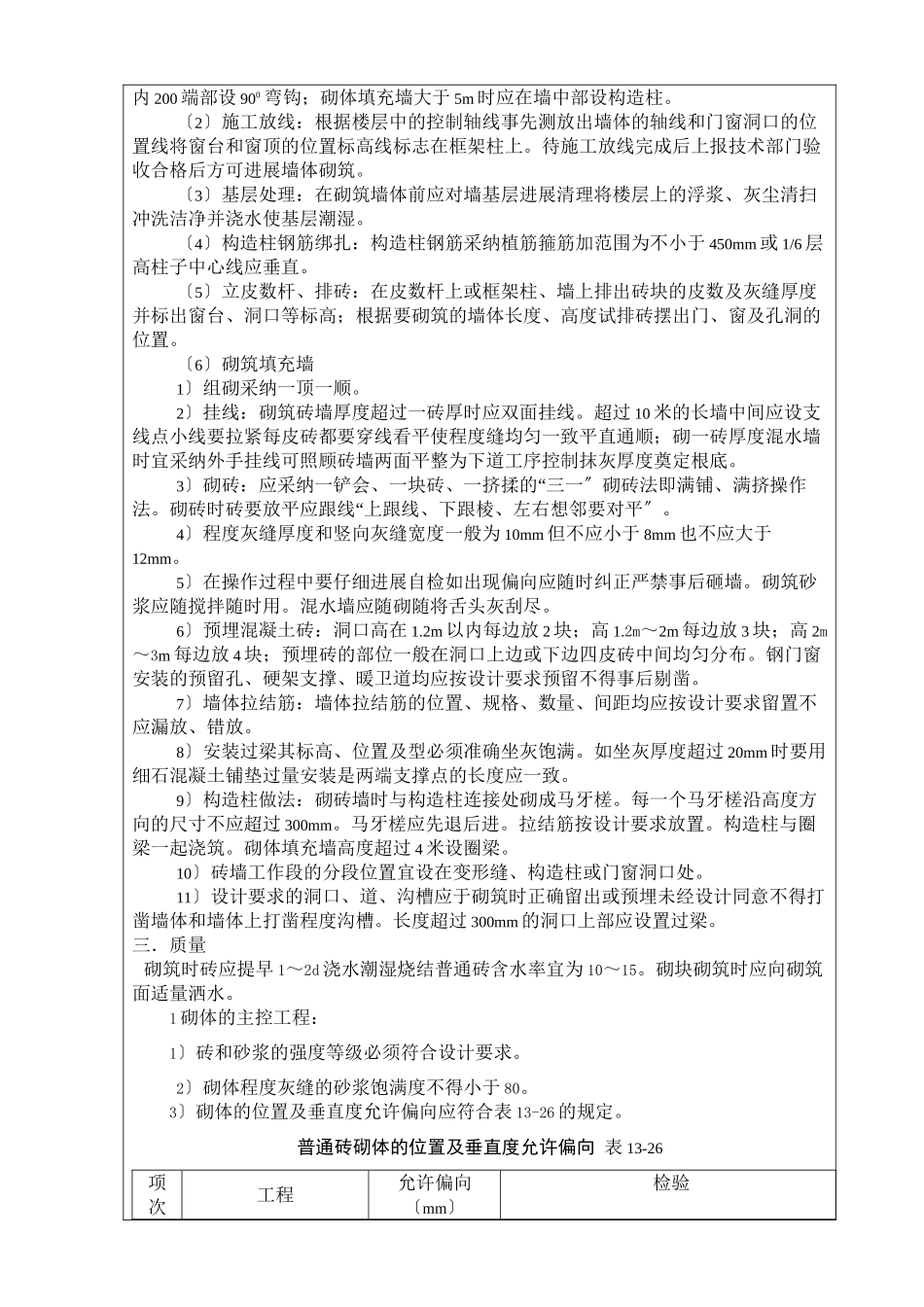

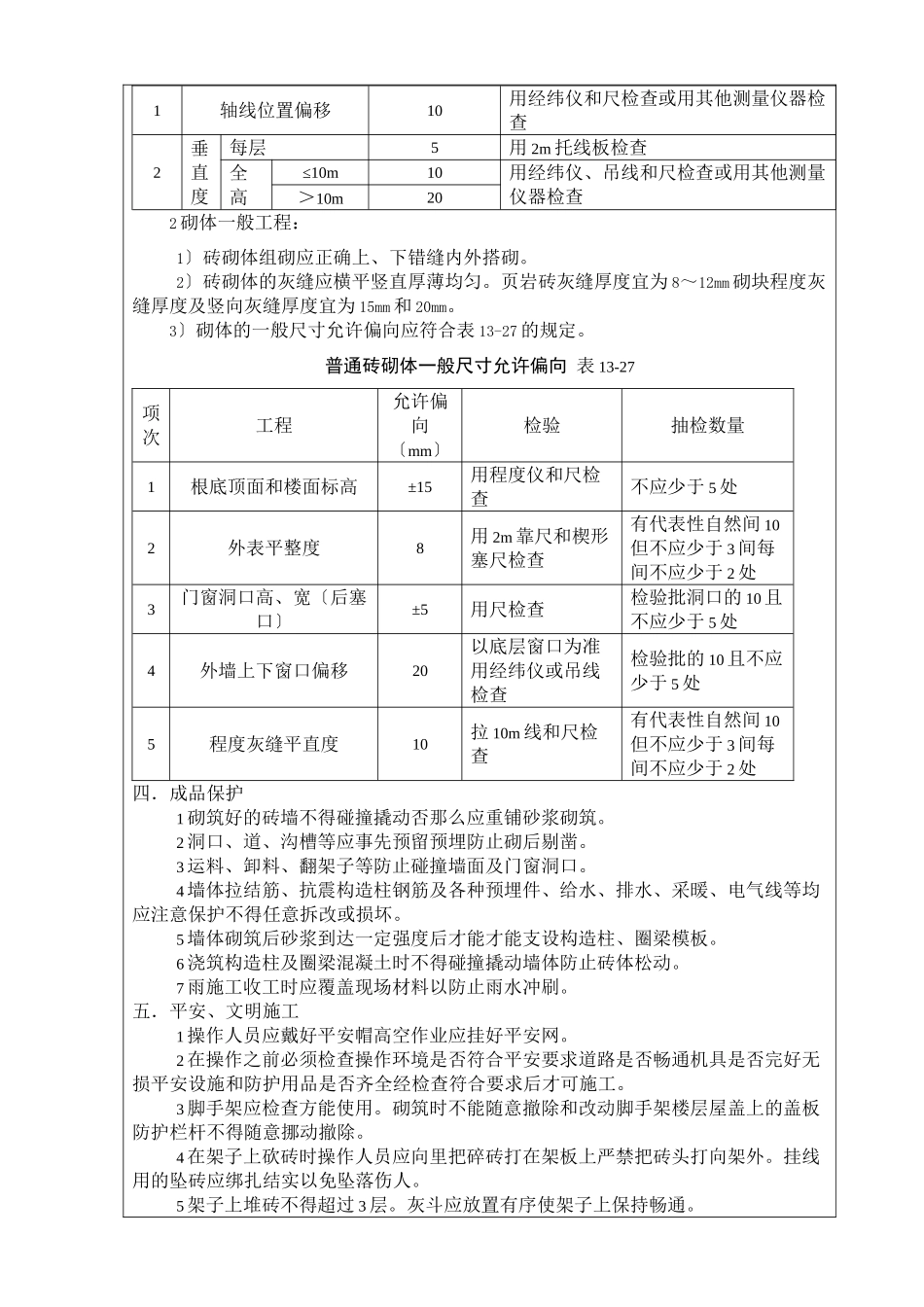

填充墙砌体工程技术交底工程名称特变水木融城四施工苏中建立分项工程名称砌筑工程施工部位地下室填充墙砌筑一.施工准备1 技术准备〔1〕填充砌体施工前应仔细熟悉图纸复核门窗洞口位置尺寸明确预埋、预留位置算出窗台及过梁顶部标高熟悉相关构造及材料要求。〔2〕根据设计图纸及要求确定填充墙体构造柱及圈梁、过梁标高尺寸。〔3〕使用经过校验合格的检测工具。2 材料要求〔1〕填充墙采纳 120 厚粘土多孔砖分户墙采纳 200 厚陶粒加气混凝土砌块外挡土墙采纳红砖。规格尺寸应一致质量等级应符合要求。砖、砌块、水泥进场时应有出厂合格证并复检。〔2〕砂:一般用中砂过 5mm 孔径筛子并不应含有杂物。砂含泥量应符合要求。〔3〕墙体拉结筋、预埋于构造柱内的拉结钢筋要事先下料放置于作业面随砌随用。框架拉结钢筋采纳后置式与构造锚固要进展拉拔强度试验。〔注拉结筋需用铅丝做记砌筑墙体时外漏墙面以标明拉结筋位置以便后检查〕。〔4〕门窗洞口木砖采纳商品预制混凝土砖。〔5〕门、窗及洞口采纳商品预制钢筋混凝土过梁。3 主要机具砂浆搅拌机、磅秤、手推车、翻斗车、吊斗、砖笼、胶皮、筛子、铁锹、半截灰斗、托线板、线坠、程度尺、小白线、瓦、砂浆试模、百格网、钢尺、皮数杆、砂浆稠度仪等。4 作业条件〔1〕施工现场设固定照明灯、活动灯架满足施工需要。〔2〕根底、主体构造等相关局部施工完毕已经有关部门验收合格。〔3〕弹出楼层轴线经复核相关手续。〔4〕根据室内+0.5 米标高控制线及窗台、窗顶标高预排出砖砌体的皮数线皮数线可画在框架柱上并标明拉结筋、圈梁、过梁的尺寸、标高皮数线经技术质检部门复核相关手续。〔5〕根据最下面第一批砖的标高拉通线检查如程度灰缝厚度超过 20mm 先用 C15以上细石混凝土找平。严禁用砂浆或砂浆包碎石找平更不允许采纳两侧砌砖中间填芯找平。〔6〕构造柱采纳植筋钢筋绑扎阴检验收完毕。〔7〕砌筑砂浆配合比经有资质的试验部门试验确定有书面配合比申请单、单。在施工现场根据砌体方量准备好取样砂浆试模。二.施工工艺1 工艺流程→→→→墙体拉结筋、构造柱植筋施工放线钢筋绑扎放线立皮数杆、拌制砂浆→→排砖砌筑填充墙验收2 操作工艺〔1〕填充墙施工前必须把墙、柱上填充墙体拉结筋每 500mm 高植一道每道设 2根 Φ6 钢筋每边伸入墙内不应小于墙长的 1/5 且不应小于 700mm 或至门窗洞口边锚入柱内 200 端部设 900 弯钩;砌体填充墙大于 5m 时应在墙中部设构造柱。〔...
