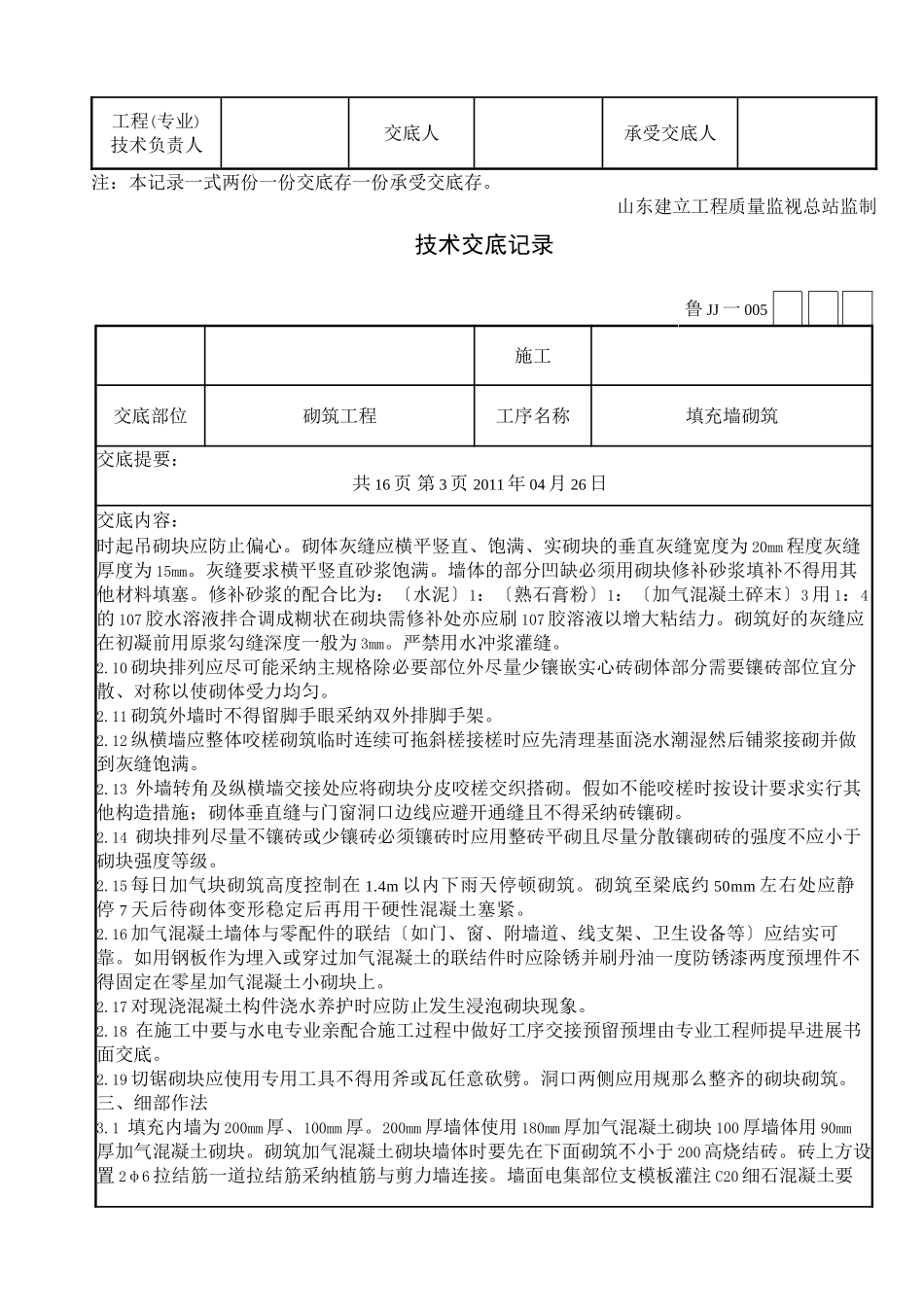

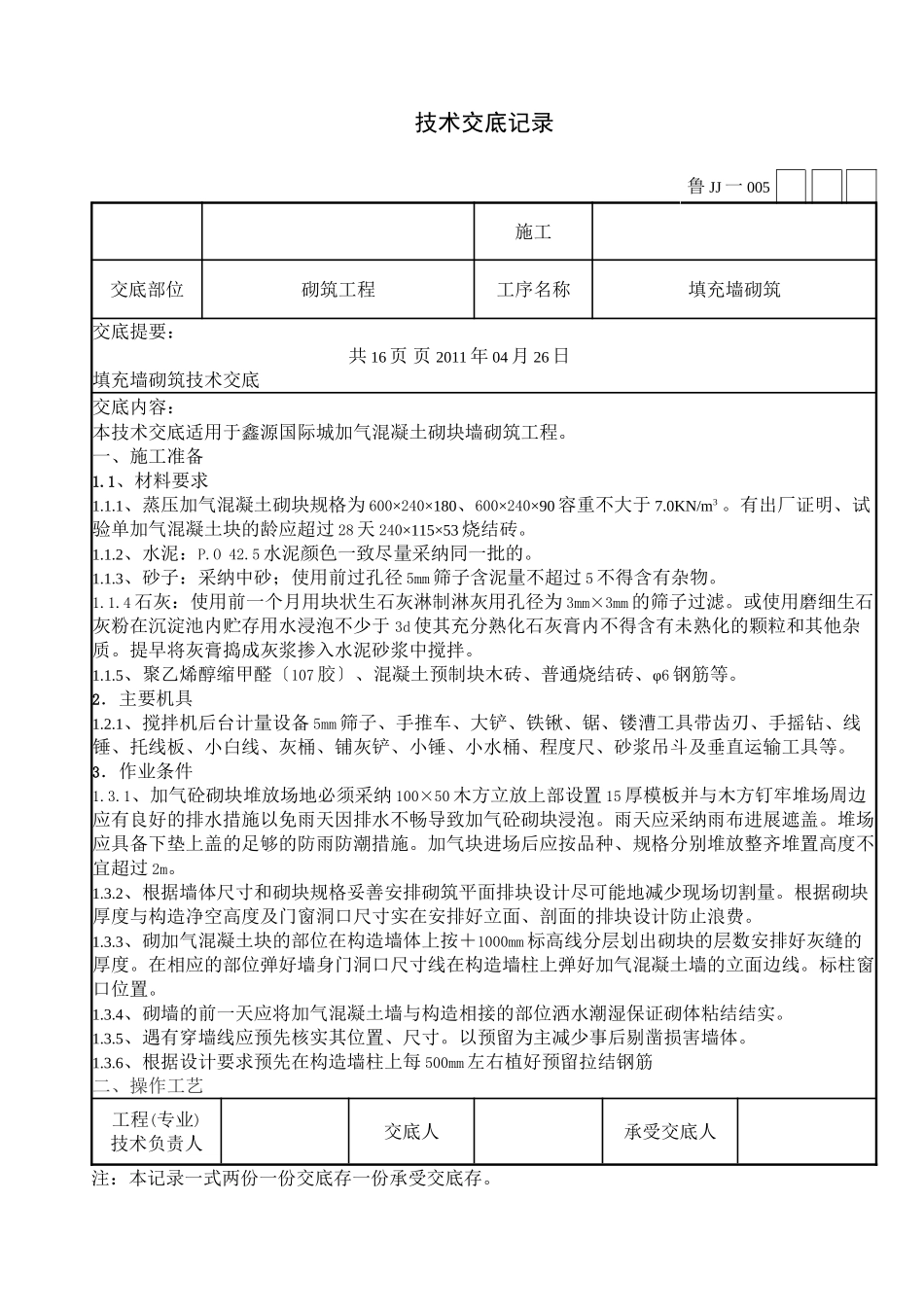

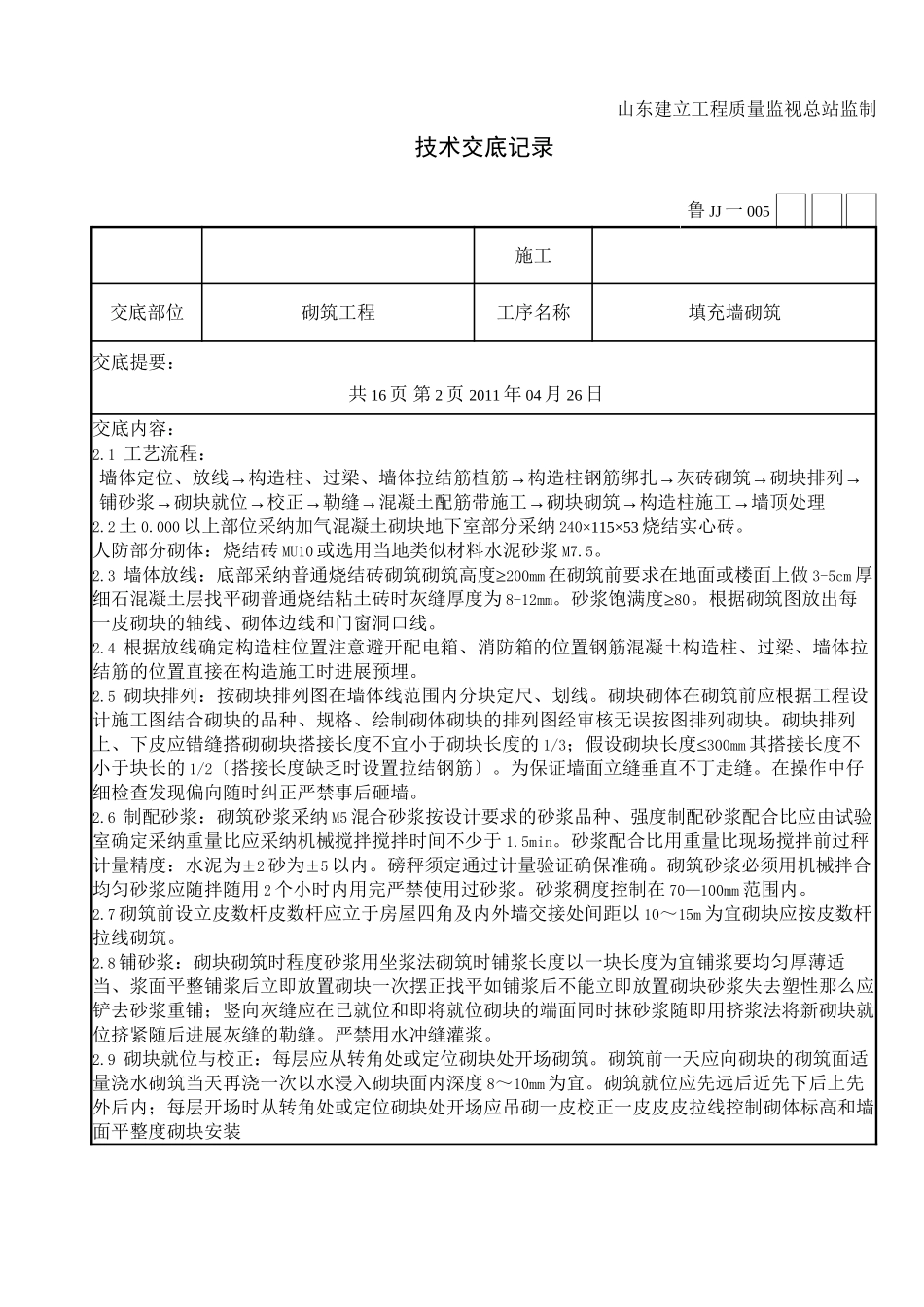

技术交底记录鲁 JJ 一 005施工交底部位砌筑工程工序名称填充墙砌筑交底提要: 共 16 页 页 2011 年 04 月 26 日填充墙砌筑技术交底交底内容:本技术交底适用于鑫源国际城加气混凝土砌块墙砌筑工程
一、施工准备1
1、材料要求1
1、蒸压加气混凝土砌块规格为 600×240×180、600×240×90 容重不大于 7
0KN/m3
有出厂证明、试验单加气混凝土块的龄应超过 28 天 240×115×53 烧结砖
2、水泥:P
5 水泥颜色一致尽量采纳同一批的
3、砂子:采纳中砂;使用前过孔径 5mm 筛子含泥量不超过 5 不得含有杂物
4 石灰:使用前一个月用块状生石灰淋制淋灰用孔径为 3mm×3mm 的筛子过滤
或使用磨细生石 灰粉在沉淀池内贮存用水浸泡不少于 3d 使其充分熟化石灰膏内不得含有未熟化的颗粒和其他杂质
提早将灰膏捣成灰浆掺入水泥砂浆中搅拌
5、聚乙烯醇缩甲醛〔107 胶〕、混凝土预制块木砖、普通烧结砖、φ6 钢筋等
2.主要机具1
1、搅拌机后台计量设备 5mm 筛子、手推车、大铲、铁锹、锯、镂漕工具带齿刃、手摇钻、线锤、托线板、小白线、灰桶、铺灰铲、小锤、小水桶、程度尺、砂浆吊斗及垂直运输工具等
3.作业条件1
1、加气砼砌块堆放场地必须采纳 100×50 木方立放上部设置 15 厚模板并与木方钉牢堆场周边应有良好的排水措施以免雨天因排水不畅导致加气砼砌块浸泡
雨天应采纳雨布进展遮盖
堆场应具备下垫上盖的足够的防雨防潮措施
加气块进场后应按品种、规格分别堆放整齐堆置高度不宜超过 2m
2、根据墙体尺寸和砌块规格妥善安排砌筑平面排块设计尽可能地减少现场切割量
根据砌块厚度与构造净空高度及门窗洞口尺寸实在安排好立面、剖面的排块设计防止浪费
3、砌加气混凝土块的部位在构造
