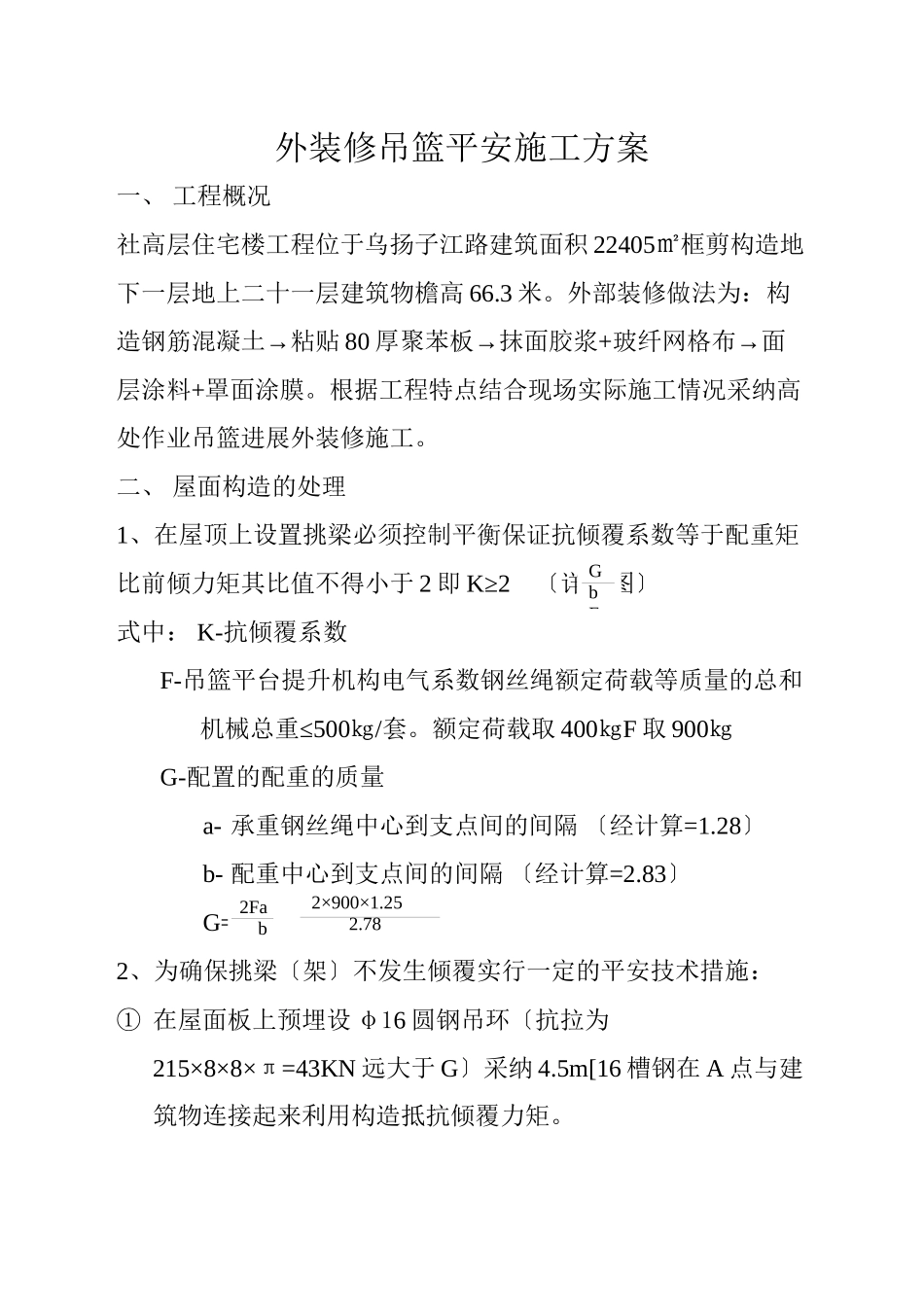

外装修吊篮平安施工方案一、 工程概况社高层住宅楼工程位于乌扬子江路建筑面积 22405㎡框剪构造地下一层地上二十一层建筑物檐高 66
外部装修做法为:构→造钢筋混凝土粘贴 80→厚聚苯板抹面胶浆+→玻纤网格布面层涂料+罩面涂膜
根据工程特点结合现场实际施工情况采纳高处作业吊篮进展外装修施工
二、 屋面构造的处理1、在屋顶上设置挑梁必须控制平衡保证抗倾覆系数等于配重矩比前倾力矩其比值不得小于 2 即 K≥2 〔详附图〕 式中: K-抗倾覆系数 F-吊篮平台提升机构电气系数钢丝绳额定荷载等质量的总和≤机械总重 500㎏/套
额定荷载取 400㎏F 取 900㎏ G-配置的配重的质量a- 承重钢丝绳中心到支点间的间隔 〔经计算=1
28〕b- 配重中心到支点间的间隔 〔经计算=2
83〕G= = =809㎏2、为确保挑梁〔架〕不发生倾覆实行一定的平安技术措施:① 在屋面板上预埋设 φ16 圆钢吊环〔抗拉为215×8×8×π=43KN 远大于 G〕采纳 4
5m[16 槽钢在 A 点与建筑物连接起来利用构造抵抗倾覆力矩
GbFa2Fab2×900×1

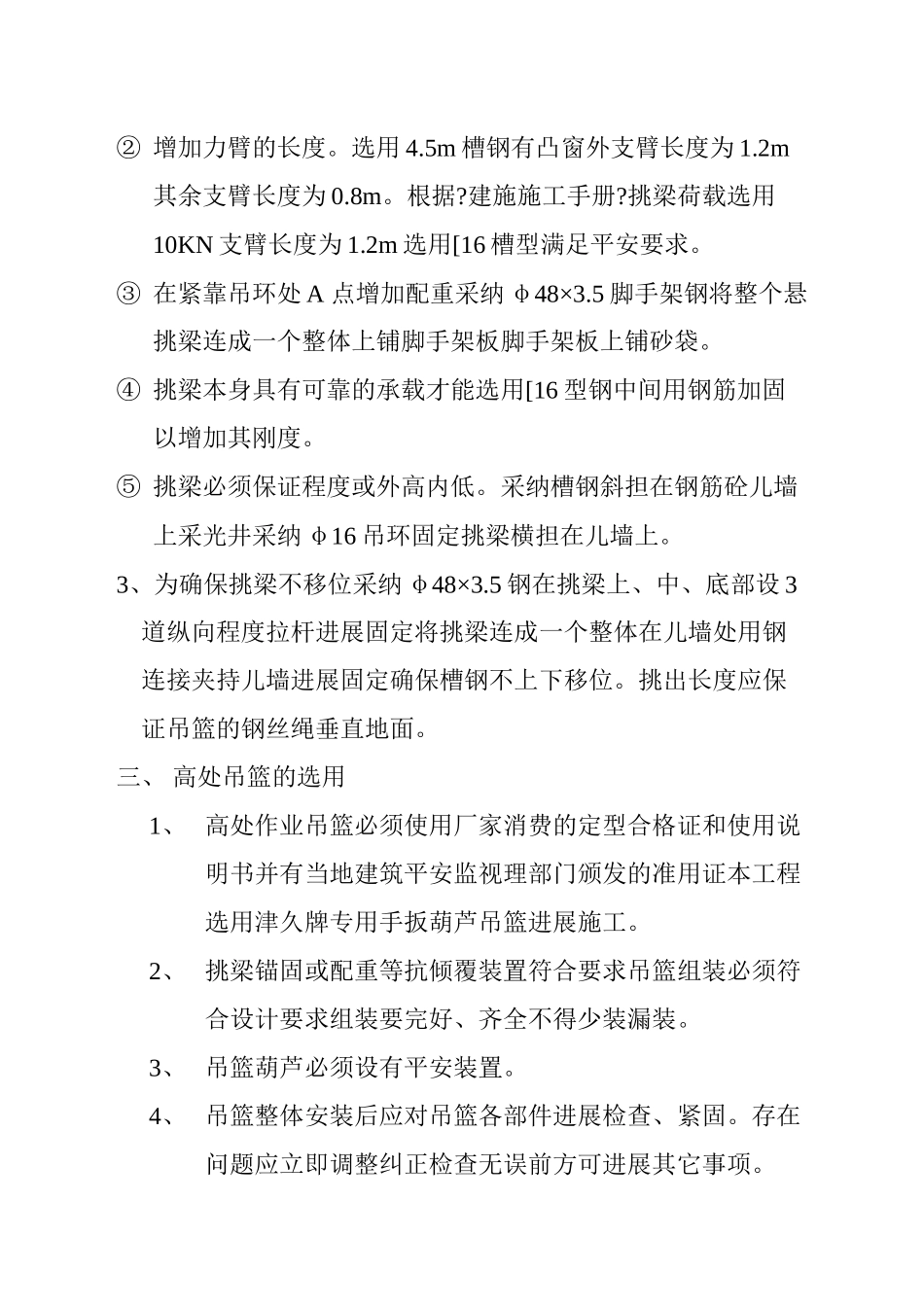

78② 增加力臂的长度
5m 槽钢有凸窗外支臂长度为 1
2m其余支臂长度为 0
建施施工手册
挑梁荷载选用10KN 支臂长度为 1
2m 选用[16 槽型满足平安要求
③ 在紧靠吊环处 A 点增加配重采纳 φ48×3
5 脚手架钢将整个悬挑梁连成一个整体上铺脚手架板脚手架板上铺砂袋
④ 挑梁本身具有可靠的承载才能选用[16 型钢中间用钢筋加固以增加其刚度
⑤ 挑梁必须保证程度或外高内低
采纳槽钢斜担在钢筋砼儿墙上采光井采纳 φ16 吊环固定挑梁横担在儿墙上
3、为确保挑梁不移位采纳 φ48×3
5 钢在挑梁上、中、底部设 3道纵向程度拉杆进展固定将挑梁连成一个整体在儿墙处用钢连接夹持儿墙进展固定
