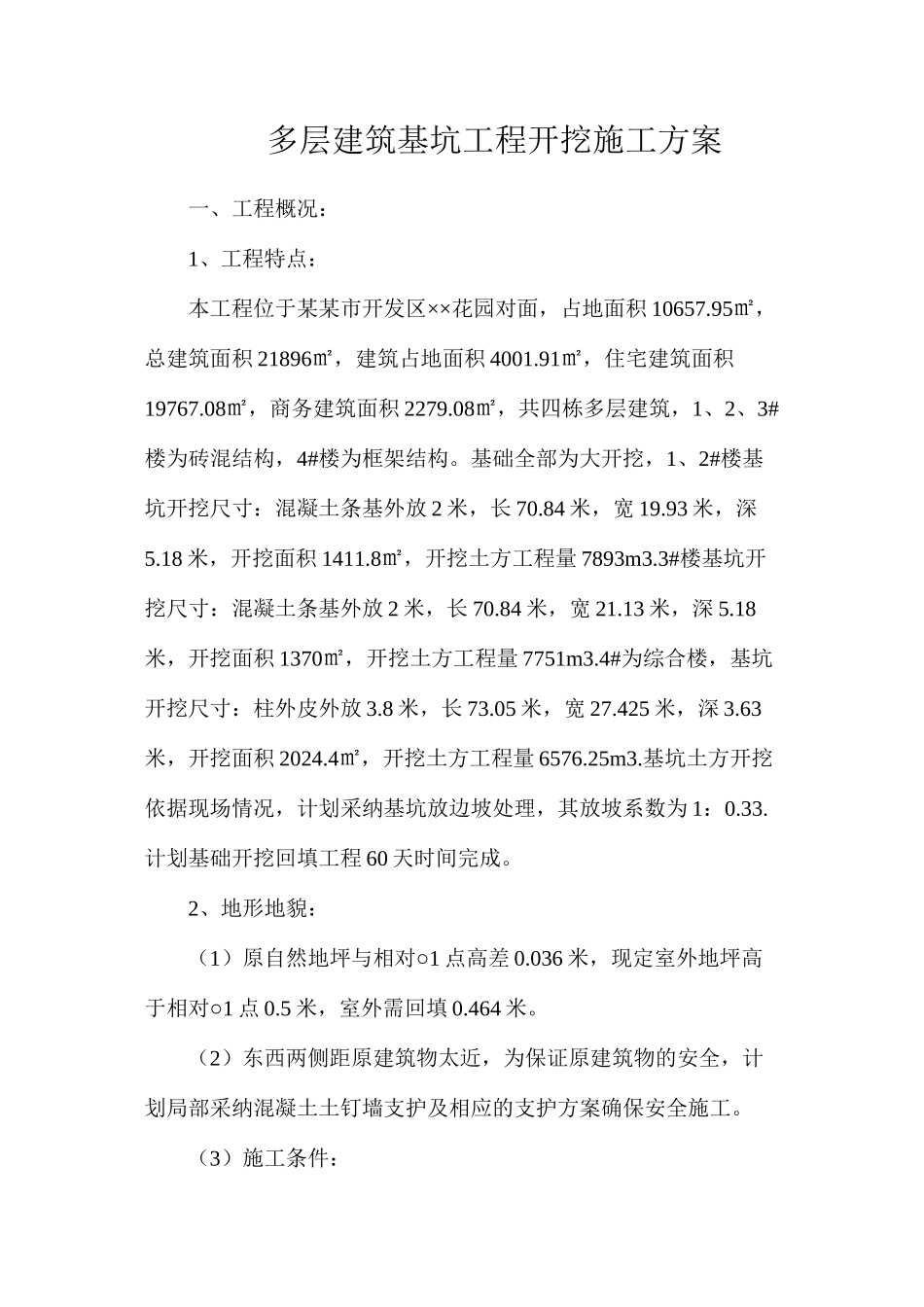

多层建筑基坑工程开挖施工方案一、工程概况:1、工程特点:本工程位于某某市开发区××花园对面,占地面积 10657
95㎡,总建筑面积 21896㎡,建筑占地面积 4001
91㎡,住宅建筑面积19767
08㎡,商务建筑面积 2279
08㎡,共四栋多层建筑,1、2、3#楼为砖混结构,4#楼为框架结构
基础全部为大开挖,1、2#楼基坑开挖尺寸:混凝土条基外放 2 米,长 70
84 米,宽 19
93 米,深5
18 米,开挖面积 1411
8㎡,开挖土方工程量 7893m3
3#楼基坑开挖尺寸:混凝土条基外放 2 米,长 70
84 米,宽 21
13 米,深 5
18米,开挖面积 1370㎡,开挖土方工程量 7751m3
4#为综合楼,基坑开挖尺寸:柱外皮外放 3
8 米,长 73
05 米,宽 27
425 米,深 3
63米,开挖面积 2024
4㎡,开挖土方工程量 6576
基坑土方开挖依据现场情况,计划采纳基坑放边坡处理,其放坡系数为 1:0
计划基础开挖回填工程 60 天时间完成
2、地形地貌:(1○)原自然地坪与相对 1 点高差 0
036 米,现定室外地坪高○于相对 1 点 0
5 米,室外需回填 0
(2)东西两侧距原建筑物太近,为保证原建筑物的安全,计划局部采纳混凝土土钉墙支护及相应的支护方案确保安全施工

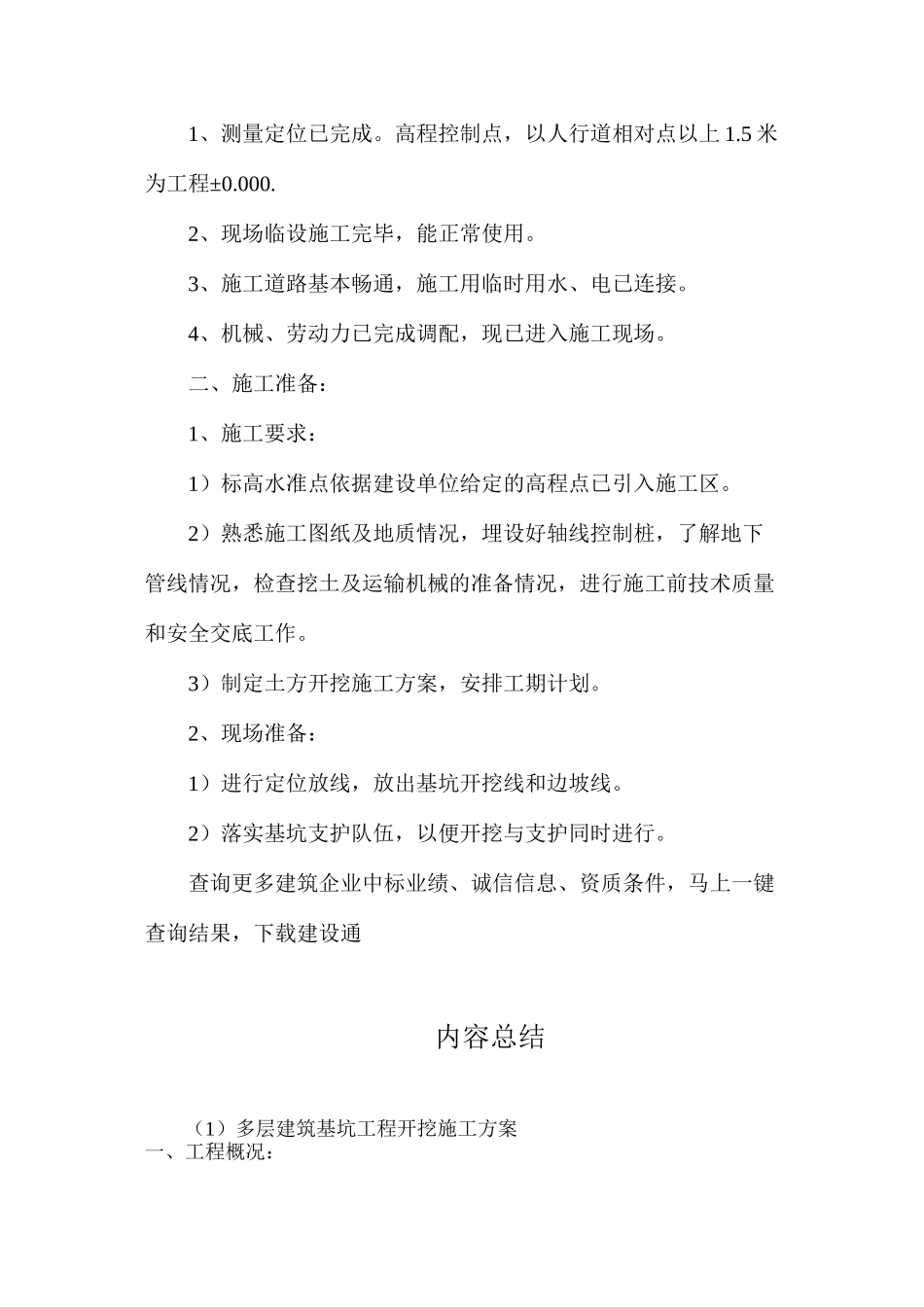

(3)施工条件:1、测量定位已完成
高程控制点,以人行道相对点以上 1
5 米为工程±0
2、现场临设施工完毕,能正常使用
3、施工道路基本畅通,施工用临时用水、电已连接
4、机械、劳动力已完成调配,现已进入施工现场
二、施工准备:1、施工要求:1)标高水准点依据建设单位给定的高程点已引入施工区
2)熟悉施工图纸及地质情况,埋设好轴线控制桩,了解地下管线情况,检查挖土及运输机械的准备情况,进行施工前技术质量和安全交
