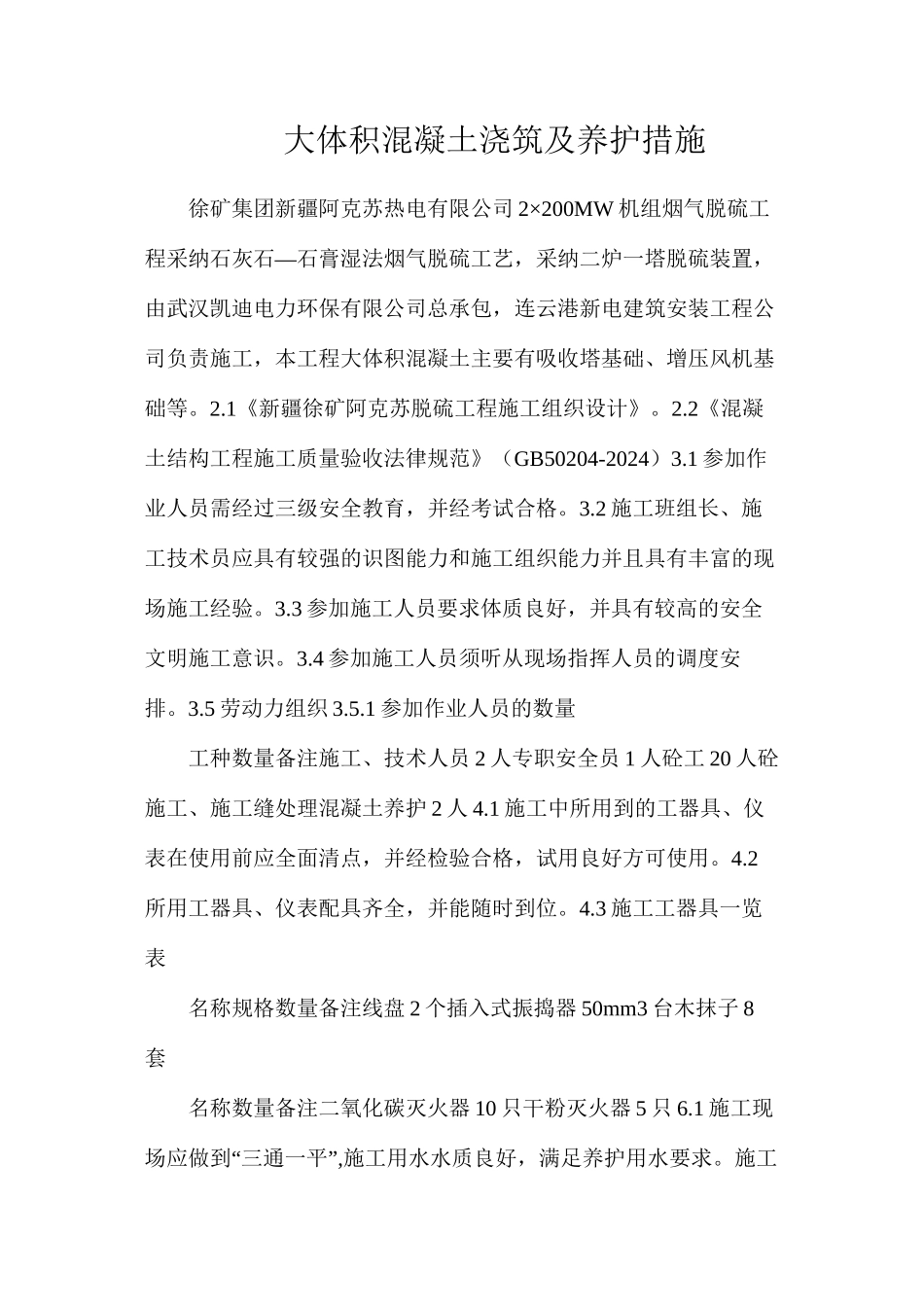

大体积混凝土浇筑及养护措施徐矿集团新疆阿克苏热电有限公司 2×200MW 机组烟气脱硫工—程采纳石灰石石膏湿法烟气脱硫工艺,采纳二炉一塔脱硫装置,由武汉凯迪电力环保有限公司总承包,连云港新电建筑安装工程公司负责施工,本工程大体积混凝土主要有吸收塔基础、增压风机基础等
1《新疆徐矿阿克苏脱硫工程施工组织设计》
2《混凝土结构工程施工质量验收法律规范》(GB50204-2024)3
1 参加作业人员需经过三级安全教育,并经考试合格
2 施工班组长、施工技术员应具有较强的识图能力和施工组织能力并且具有丰富的现场施工经验
3 参加施工人员要求体质良好,并具有较高的安全文明施工意识
4 参加施工人员须听从现场指挥人员的调度安排
5 劳动力组织 3
1 参加作业人员的数量工种数量备注施工、技术人员 2 人专职安全员 1 人砼工 20 人砼施工、施工缝处理混凝土养护 2 人 4
1 施工中所用到的工器具、仪表在使用前应全面清点,并经检验合格,试用良好方可使用
2所用工器具、仪表配具齐全,并能随时到位
3 施工工器具一览表名称规格数量备注线盘 2 个插入式振捣器 50mm3 台木抹子 8套名称数量备注二氧化碳灭火器 10 只干粉灭火器 5 只 6
1 施工现“”场应做到 三通一平 ,施工用水水质良好,满足养护用水要求
施工电源满足施工机械的用电容量,并有良好的接地装置
2 施工用料能确保按计划进场
3 施工人员已准备就绪,劳动力安排已落实
4 对施工人员进行安全、技术、质量、文明施工要求交底
施工技术措施 7

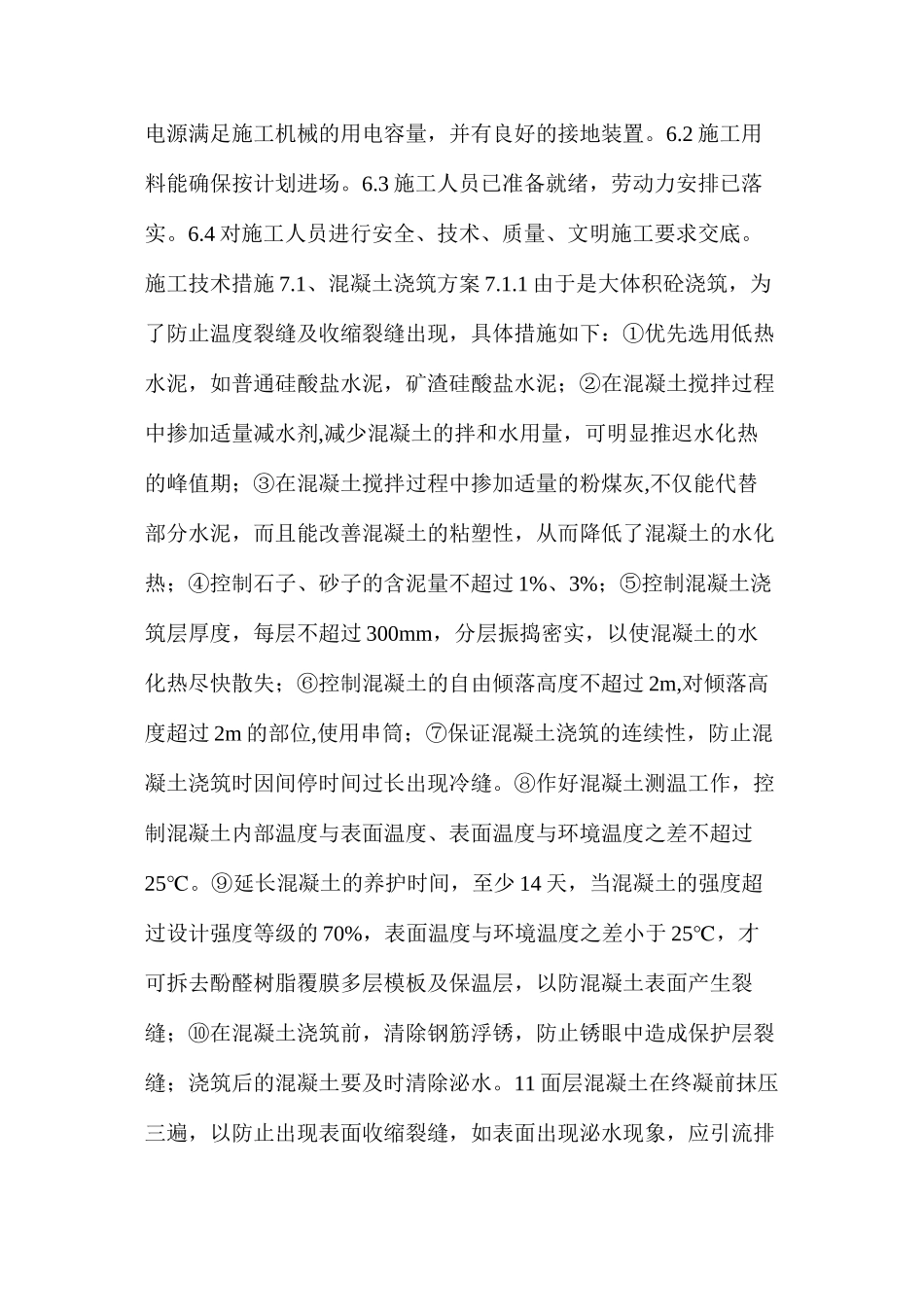

1、混凝土浇筑方案 7

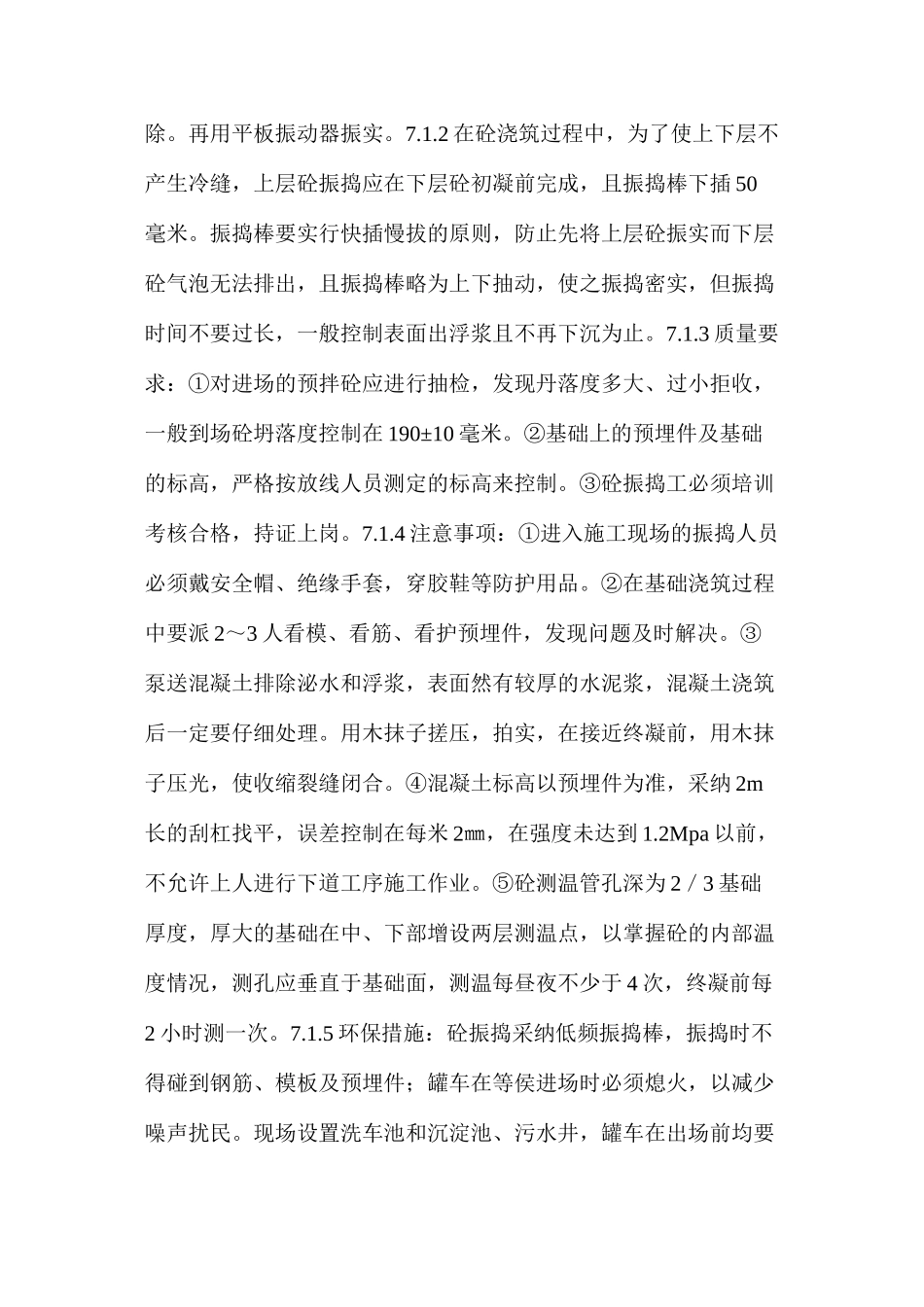

1 由于是大体积砼浇筑,为了防止温度裂缝及收缩裂缝出现,具体措施如下:①优先选用低热水泥,如普通硅酸盐水泥,矿渣硅酸盐水泥;②在混凝土搅拌过程中掺加适量减水剂,减少混凝土的拌和水用量,可明显推迟水化热的峰值期
