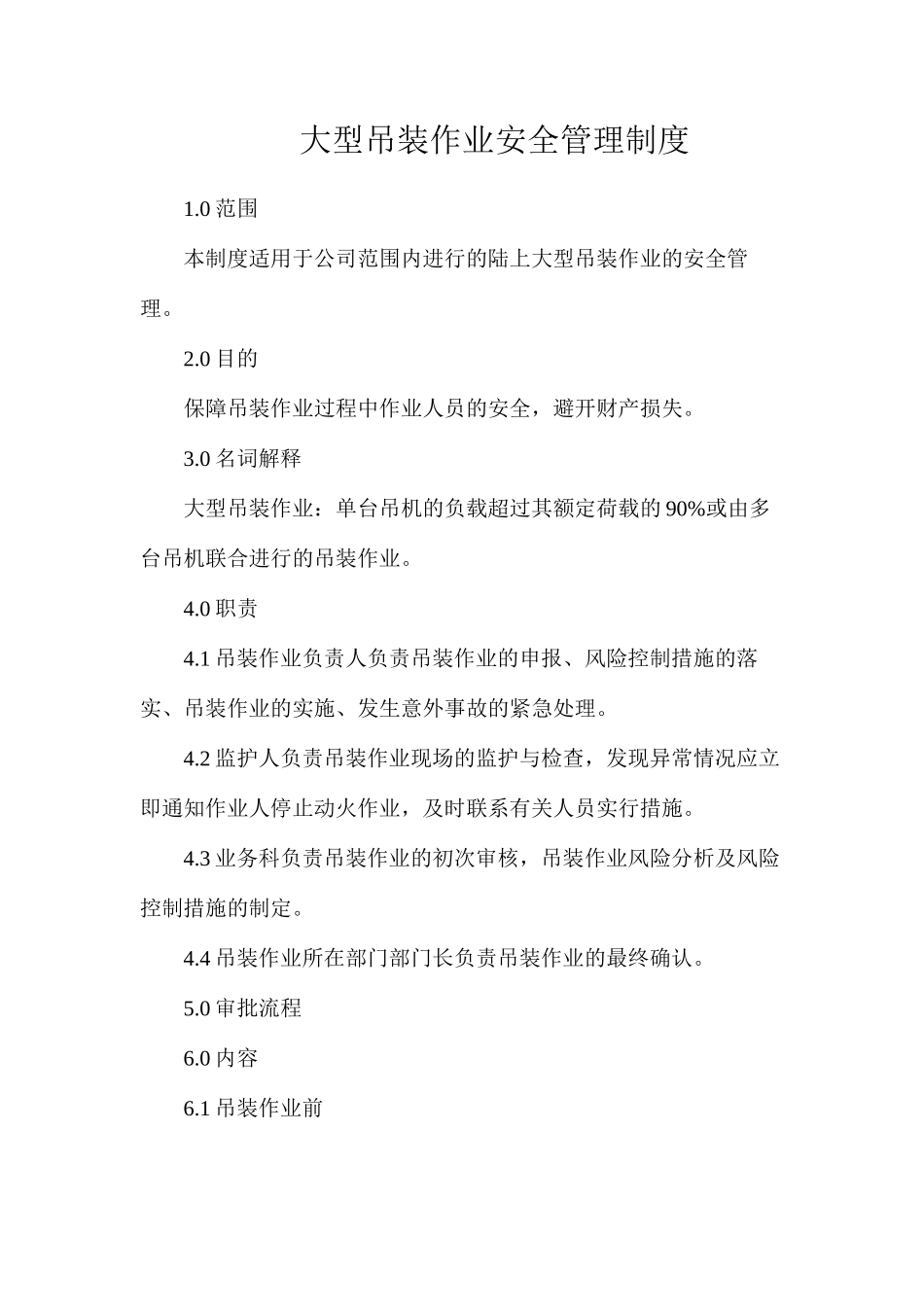

大型吊装作业安全管理制度1
0 范围本制度适用于公司范围内进行的陆上大型吊装作业的安全管理
0 目的保障吊装作业过程中作业人员的安全,避开财产损失
0 名词解释大型吊装作业:单台吊机的负载超过其额定荷载的 90%或由多台吊机联合进行的吊装作业
1 吊装作业负责人负责吊装作业的申报、风险控制措施的落实、吊装作业的实施、发生意外事故的紧急处理
2 监护人负责吊装作业现场的监护与检查,发现异常情况应立即通知作业人停止动火作业,及时联系有关人员实行措施
3 业务科负责吊装作业的初次审核,吊装作业风险分析及风险控制措施的制定
4 吊装作业所在部门部门长负责吊装作业的最终确认
0 审批流程6
1 吊装作业前6

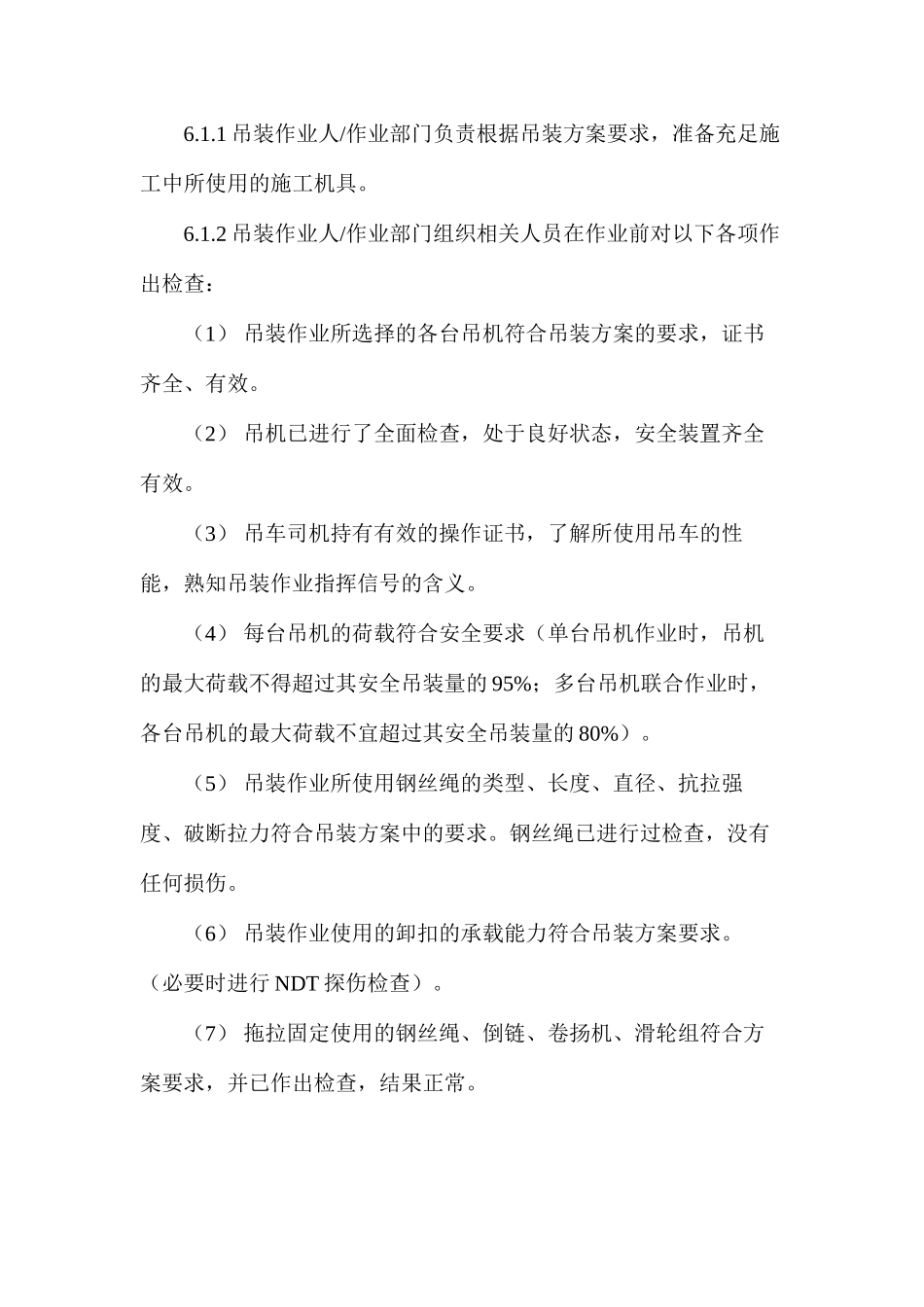

1 吊装作业人/作业部门负责根据吊装方案要求,准备充足施工中所使用的施工机具
2 吊装作业人/作业部门组织相关人员在作业前对以下各项作出检查:(1 ) 吊装作业所选择的各台吊机符合吊装方案的要求,证书齐全、有效
(2 ) 吊机已进行了全面检查,处于良好状态,安全装置齐全有效
(3 ) 吊车司机持有有效的操作证书,了解所使用吊车的性能,熟知吊装作业指挥信号的含义
(4 ) 每台吊机的荷载符合安全要求(单台吊机作业时,吊机的最大荷载不得超过其安全吊装量的 95%;多台吊机联合作业时,各台吊机的最大荷载不宜超过其安全吊装量的 80%)
(5 ) 吊装作业所使用钢丝绳的类型、长度、直径、抗拉强度、破断拉力符合吊装方案中的要求
钢丝绳已进行过检查,没有任何损伤
(6 ) 吊装作业使用的卸扣的承载能力符合吊装方案要求
(必要时进行 NDT 探伤检查)
(7 ) 拖拉固定使用的钢丝绳、倒链、卷扬机、滑轮组符合方案要求,并已作出检查,结果正常

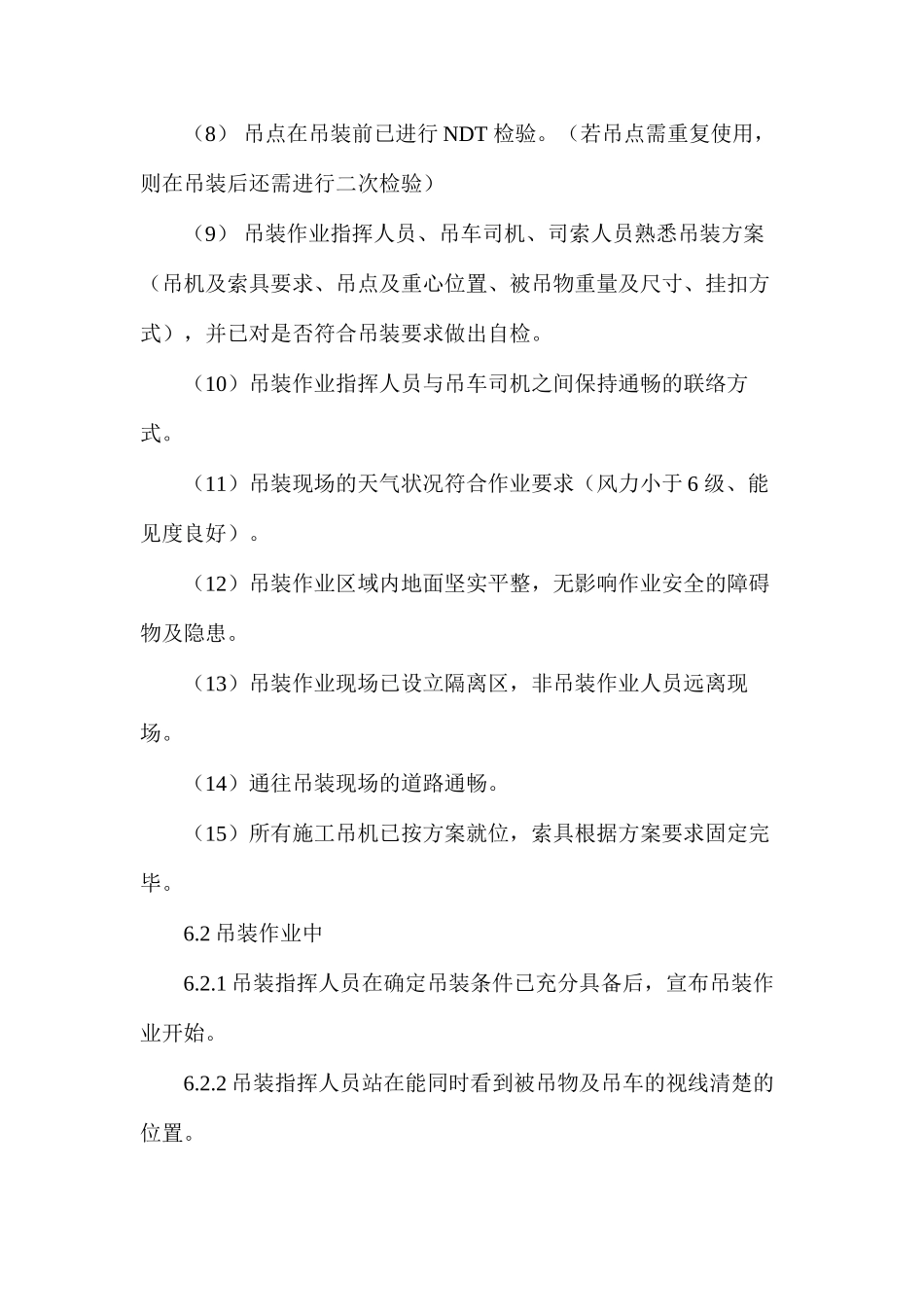

(8 ) 吊点在吊装前已进行 NDT 检验
(若吊点需重复使用,则在吊装后还需进行二次检验
