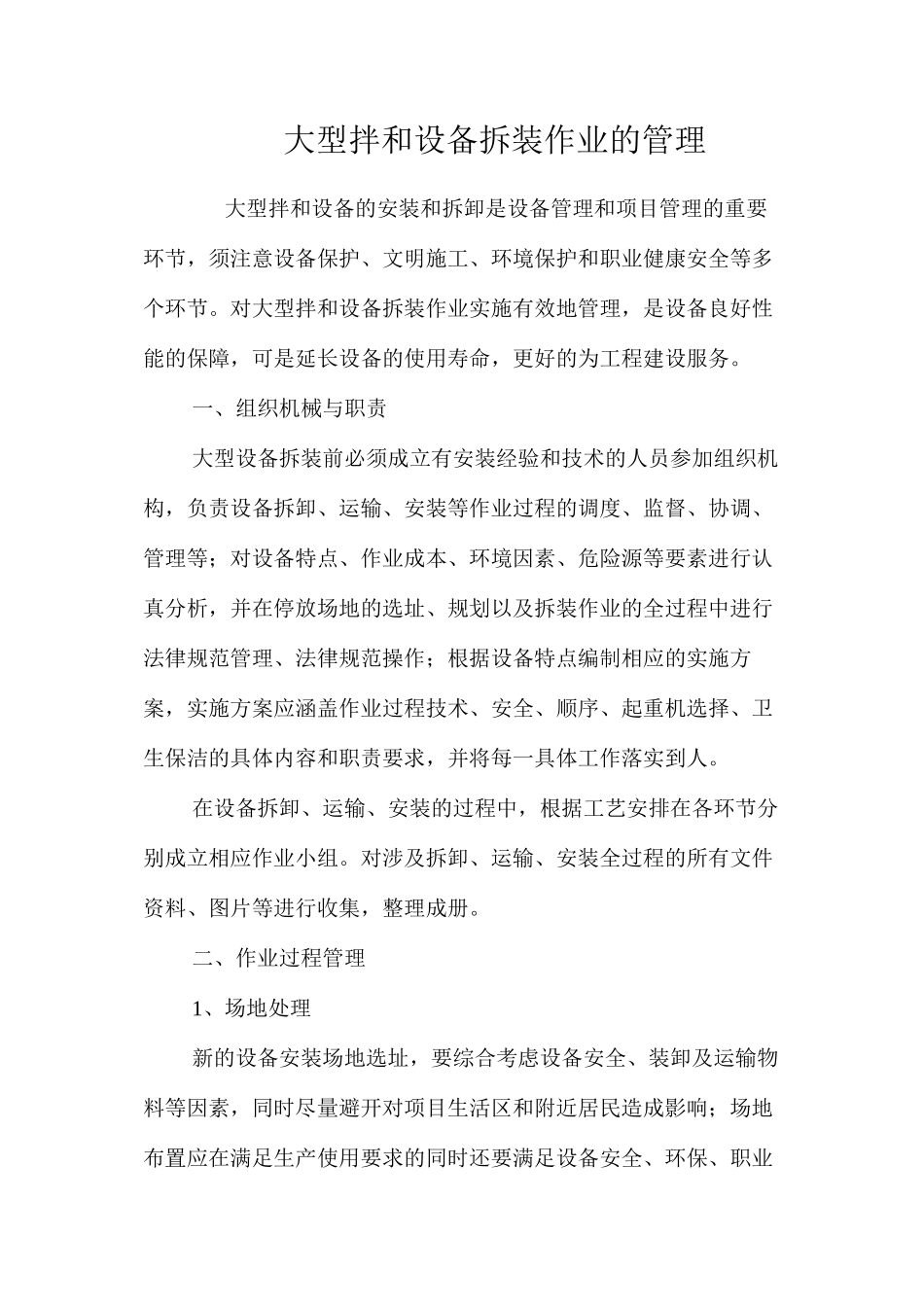

大型拌和设备拆装作业的管理 大型拌和设备的安装和拆卸是设备管理和项目管理的重要环节,须注意设备保护、文明施工、环境保护和职业健康安全等多个环节
对大型拌和设备拆装作业实施有效地管理,是设备良好性能的保障,可是延长设备的使用寿命,更好的为工程建设服务
一、组织机械与职责 大型设备拆装前必须成立有安装经验和技术的人员参加组织机构,负责设备拆卸、运输、安装等作业过程的调度、监督、协调、管理等;对设备特点、作业成本、环境因素、危险源等要素进行认真分析,并在停放场地的选址、规划以及拆装作业的全过程中进行法律规范管理、法律规范操作;根据设备特点编制相应的实施方案,实施方案应涵盖作业过程技术、安全、顺序、起重机选择、卫生保洁的具体内容和职责要求,并将每一具体工作落实到人
在设备拆卸、运输、安装的过程中,根据工艺安排在各环节分别成立相应作业小组
对涉及拆卸、运输、安装全过程的所有文件资料、图片等进行收集,整理成册

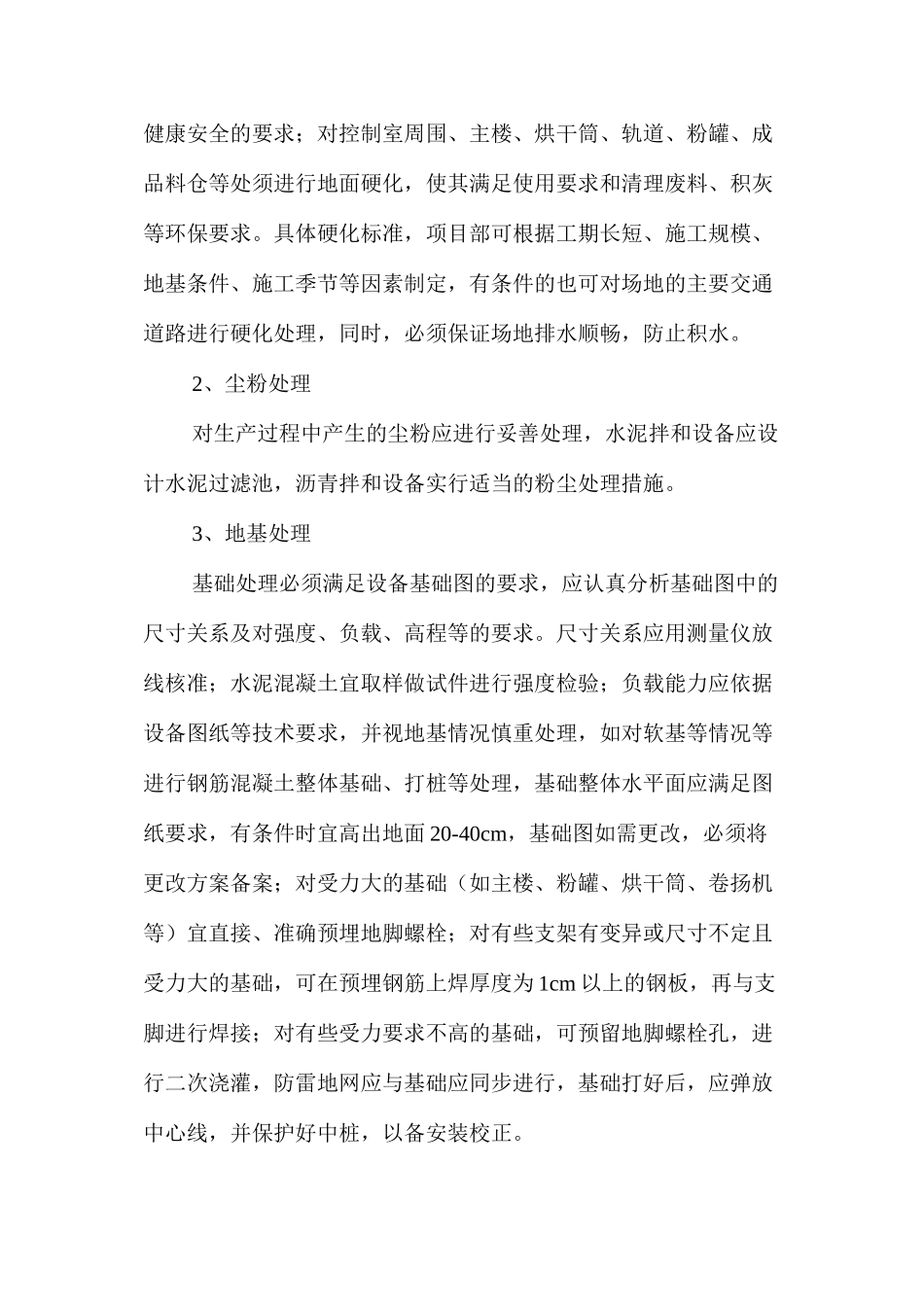

二、作业过程管理 1、场地处理 新的设备安装场地选址,要综合考虑设备安全、装卸及运输物料等因素,同时尽量避开对项目生活区和附近居民造成影响;场地布置应在满足生产使用要求的同时还要满足设备安全、环保、职业健康安全的要求;对控制室周围、主楼、烘干筒、轨道、粉罐、成品料仓等处须进行地面硬化,使其满足使用要求和清理废料、积灰等环保要求
具体硬化标准,项目部可根据工期长短、施工规模、地基条件、施工季节等因素制定,有条件的也可对场地的主要交通道路进行硬化处理,同时,必须保证场地排水顺畅,防止积水
2、尘粉处理 对生产过程中产生的尘粉应进行妥善处理,水泥拌和设备应设计水泥过滤池,沥青拌和设备实行适当的粉尘处理措施
3、地基处理 基础处理必须满足设备基础图的要求,应认真分析基础图中的尺寸关系及对强度、负载、高程等的要求
尺寸关系应用测量仪放线核准;水泥混凝土宜取样做试件进行强度检验;负
