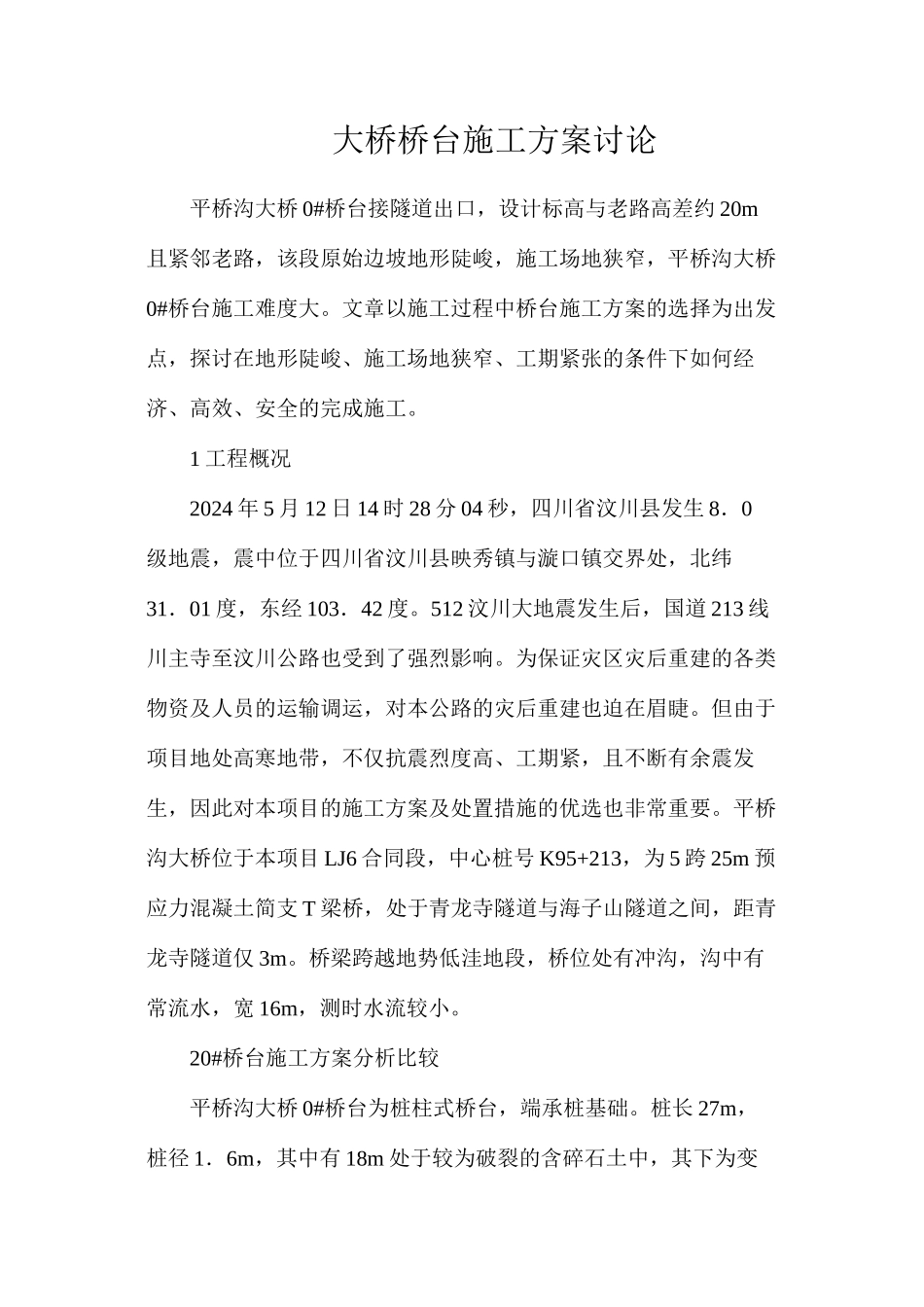

大桥桥台施工方案讨论平桥沟大桥 0#桥台接隧道出口,设计标高与老路高差约 20m且紧邻老路,该段原始边坡地形陡峻,施工场地狭窄,平桥沟大桥0#桥台施工难度大
文章以施工过程中桥台施工方案的选择为出发点,探讨在地形陡峻、施工场地狭窄、工期紧张的条件下如何经济、高效、安全的完成施工
1 工程概况2024 年 5 月 12 日 14 时 28 分 04 秒,四川省汶川县发生 8.0级地震,震中位于四川省汶川县映秀镇与漩口镇交界处,北纬31.01 度,东经 103.42 度
512 汶川大地震发生后,国道 213 线川主寺至汶川公路也受到了强烈影响
为保证灾区灾后重建的各类物资及人员的运输调运,对本公路的灾后重建也迫在眉睫
但由于项目地处高寒地带,不仅抗震烈度高、工期紧,且不断有余震发生,因此对本项目的施工方案及处置措施的优选也非常重要
平桥沟大桥位于本项目 LJ6 合同段,中心桩号 K95+213,为 5 跨 25m 预应力混凝土简支 T 梁桥,处于青龙寺隧道与海子山隧道之间,距青龙寺隧道仅 3m
桥梁跨越地势低洼地段,桥位处有冲沟,沟中有常流水,宽 16m,测时水流较小
20#桥台施工方案分析比较平桥沟大桥 0#桥台为桩柱式桥台,端承桩基础
桩长 27m,桩径 1.6m,其中有 18m 处于较为破裂的含碎石土中,其下为变质砂岩,桩基置于基岩中 9m
台位处桩基外侧保护层厚度较薄,在桩标高距桥台盖梁底为 7m 处,桩基外侧覆盖层厚度才可达到3.5m,设计计算此位置为桩基的安全位置,若桩位上部破裂的块碎石土发生滑动,且滑动面最低点超过 7m,则桩基会因顺桥向水平力过大而偏于不安全
该桥 0#台紧邻青龙寺隧道,桥台的尽快实施是保证隧道出口端洞门修筑的重要因素,也是保证全线按时按期按质完工的重要条件

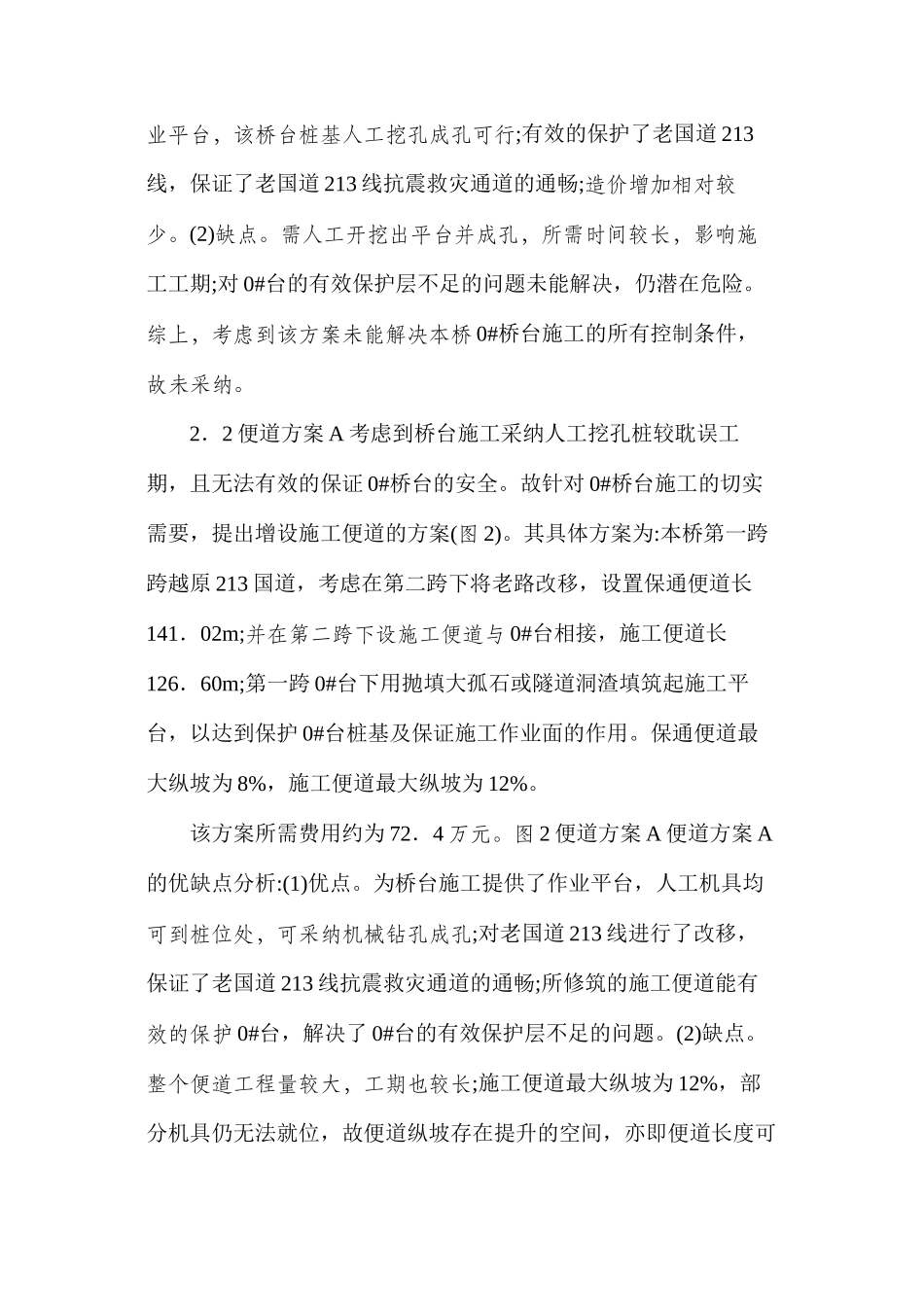

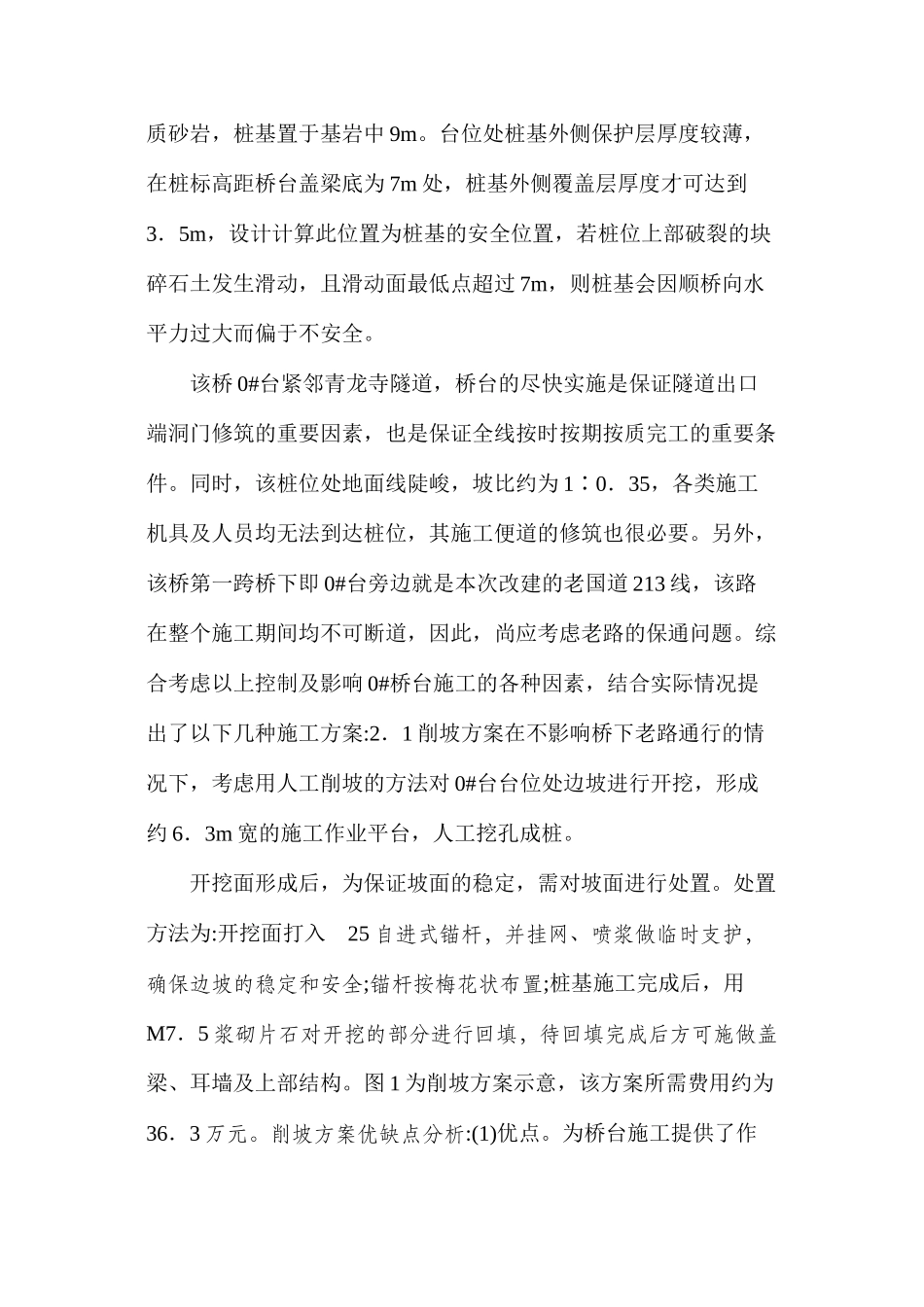

同时,该桩位处地面线陡峻,坡比约为 10∶ .35,各类施工机具及人员均无法到达桩位,
