第一节 工程概况一、 工程概况二、 地质情况第二节 施工计划及安排本工程天然基础施工,首先进行施工区的土方开挖,开挖完成后进行基础及地梁施工,基础土方开挖拟投入 1 台挖土机施工
(按现场实际情况填写)一、 工艺流程放线定位—→基础、承台及地梁土方开挖—→浇筑基础及地梁底砼垫层—→基础地梁侧砌模板—→回填土方—→基础、地梁钢筋绑扎—→安装柱脚钢筋—→防雷焊接、管线及埋件预埋—→基础、地梁砼浇筑—→混凝土养护
(按现场实际情况填写)二、 施工计划安排基础土方开挖:工期为 10 天;基础及地梁施工:工期为 15 天
注:本施工计划以业主方能提供施工场地为前提,如业主方未能在施工前提供相关施工场地,工期相应顺延
(按现场实际情况填写)第三节 主要施工方法及技术措施一、 土方开挖(一) 天然基础及地梁开挖方法1
开挖程序:测量放线→分段分层开挖→降排水→平整基底→验收(夯实后浇筑垫层)
采纳机械开挖人工配合的开挖方法,土方随挖随运出施工场地,每台挖机配备四台自卸运泥车
挖至基坑底时,应会同建设单位、质监站、监理单位、勘查单位及设计单位进行验槽,验收合格后立即浇筑砼垫层封底
并注意做好有关验收记录工作

(二) 质量控制要点1
开挖过程中常常复核建筑物的定位桩、轴线、方向和几何尺寸
检查挖土标高、截面尺寸、放坡和排水
基坑验收时,核对地质资料,检查地基土与工程地质勘探报告及设计图纸是否相符合,有无破坏原状土结构和发生较大扰动现象
做好技术交底工作,严禁挖土机铲斗撞伤桩头
当遇到超挖时,应回填石屑,分层夯实,经验收后才能进入下道工序

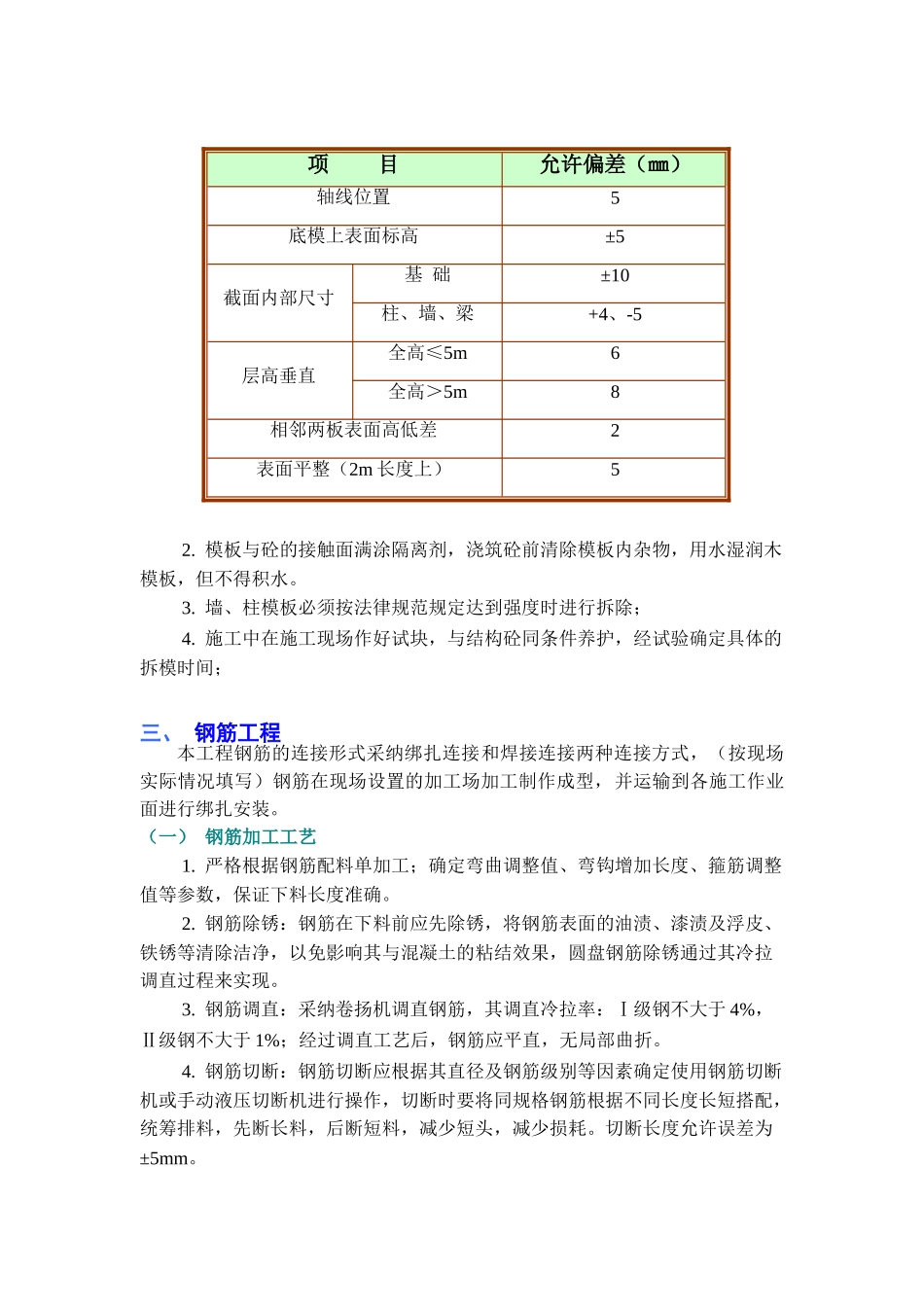

二、 模板工程(一) 天然基础模板采纳 18 mm 厚胶合板配制模板,加 80mm×80mm 木枋竖楞和短钢管抱箍加固,木枋竖楞的横向间距按 250-350mm 设置,钢管抱箍的竖向按 500mm 设置,最下面一道箍离
