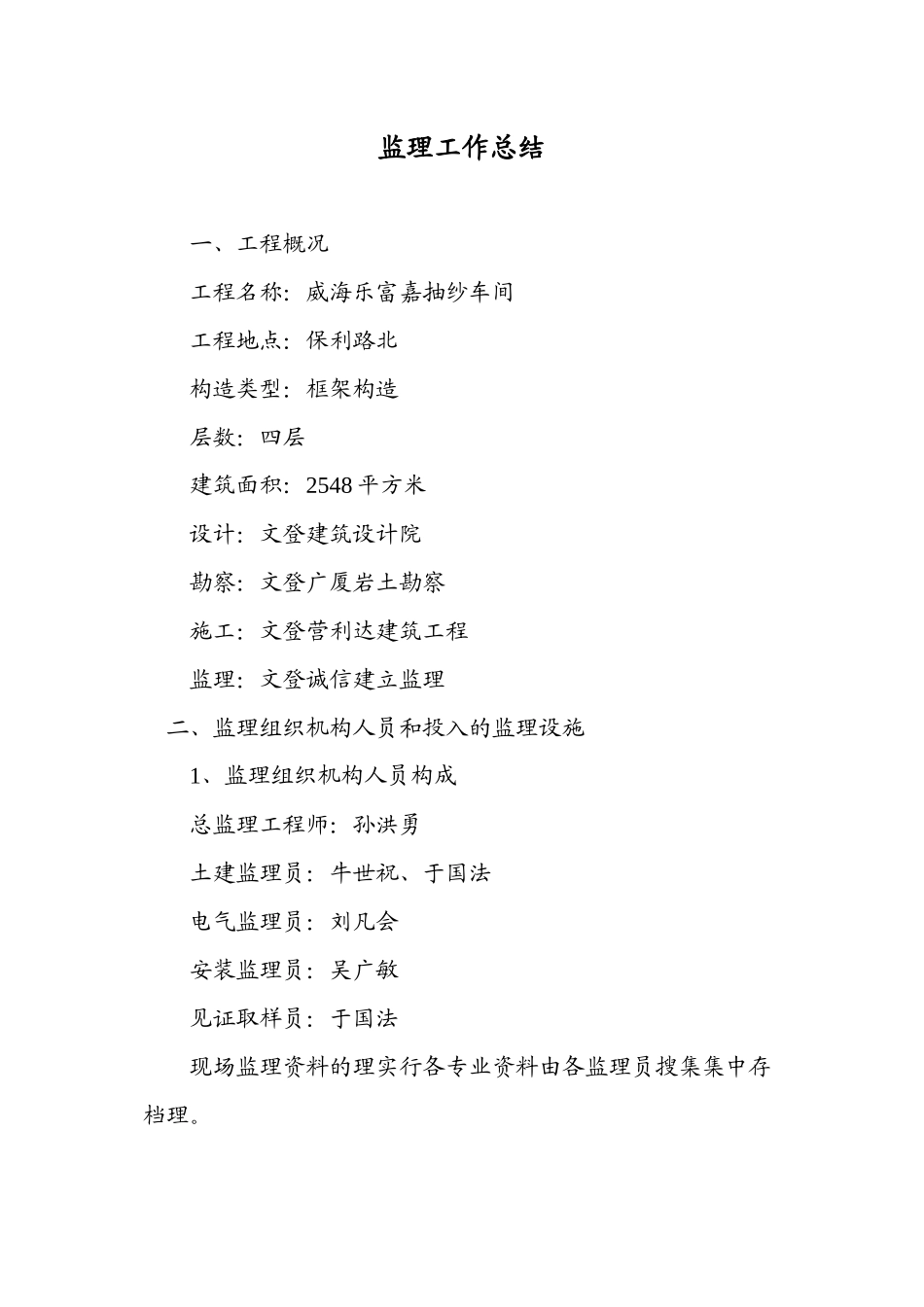

监理工作总结一、工程概况工程名称:威海乐富嘉抽纱车间工程地点:保利路北构造类型:框架构造层数:四层建筑面积:2548 平方米设计:文登建筑设计院勘察:文登广厦岩土勘察施工:文登营利达建筑工程监理:文登诚信建立监理二、监理组织机构人员和投入的监理设施1、监理组织机构人员构成总监理工程师:孙洪勇 土建监理员:牛世祝、于国法电气监理员:刘凡会安装监理员:吴广敏见证取样员:于国法 现场监理资料的理实行各专业资料由各监理员搜集集中存档理

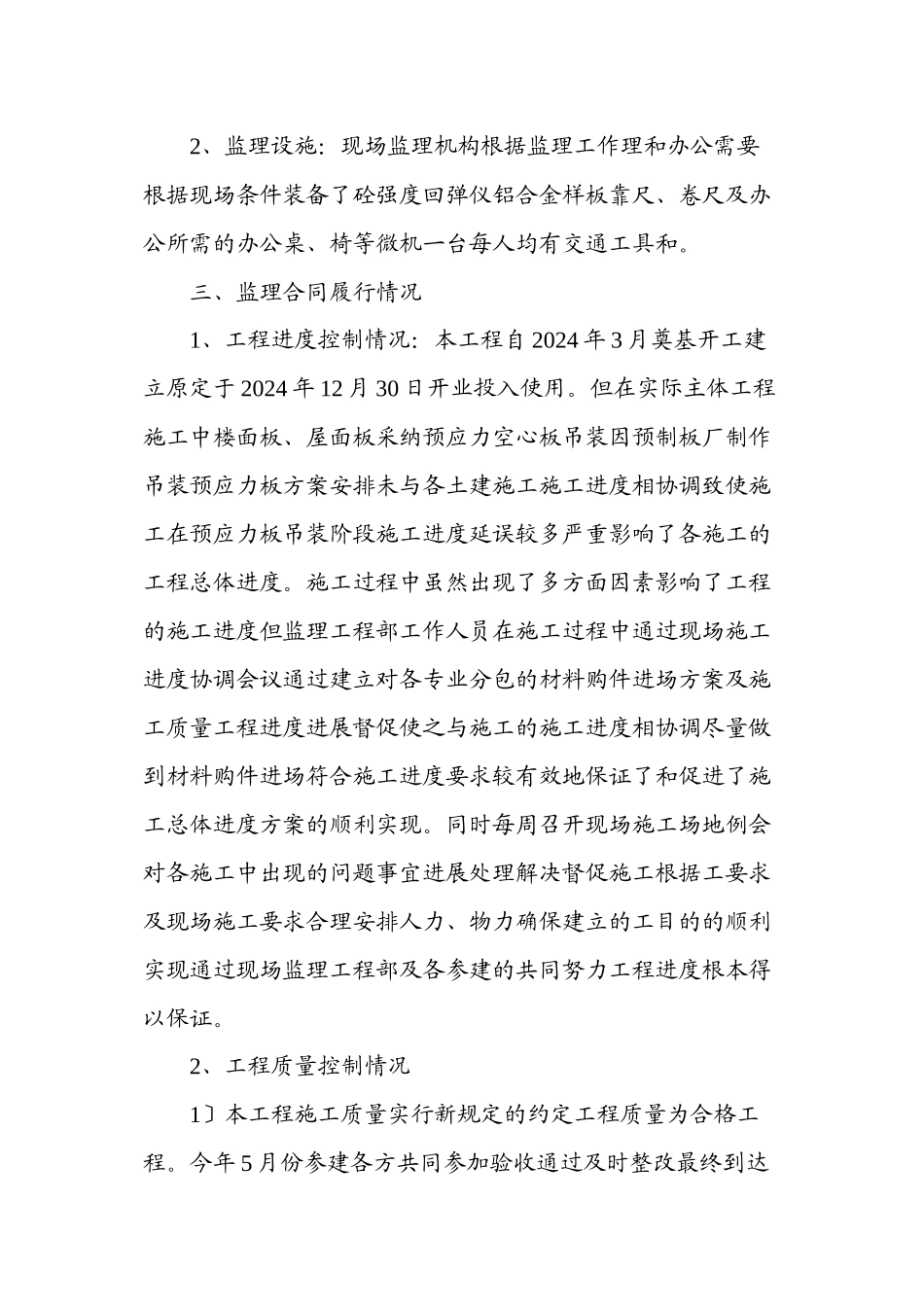

2、监理设施:现场监理机构根据监理工作理和办公需要根据现场条件装备了砼强度回弹仪铝合金样板靠尺、卷尺及办公所需的办公桌、椅等微机一台每人均有交通工具和
三、监理合同履行情况1、工程进度控制情况:本工程自 2024 年 3 月奠基开工建立原定于 2024 年 12 月 30 日开业投入使用
但在实际主体工程施工中楼面板、屋面板采纳预应力空心板吊装因预制板厂制作吊装预应力板方案安排未与各土建施工施工进度相协调致使施工在预应力板吊装阶段施工进度延误较多严重影响了各施工的工程总体进度
施工过程中虽然出现了多方面因素影响了工程的施工进度但监理工程部工作人员在施工过程中通过现场施工进度协调会议通过建立对各专业分包的材料购件进场方案及施工质量工程进度进展督促使之与施工的施工进度相协调尽量做到材料购件进场符合施工进度要求较有效地保证了和促进了施工总体进度方案的顺利实现
同时每周召开现场施工场地例会对各施工中出现的问题事宜进展处理解决督促施工根据工要求及现场施工要求合理安排人力、物力确保建立的工目的的顺利实现通过现场监理工程部及各参建的共同努力工程进度根本得以保证
2、工程质量控制情况1〕本工程施工质量实行新规定的约定工程质量为合格工程
今年 5 月份参建各方共同参加验收通过及时整改最终到达验收合格

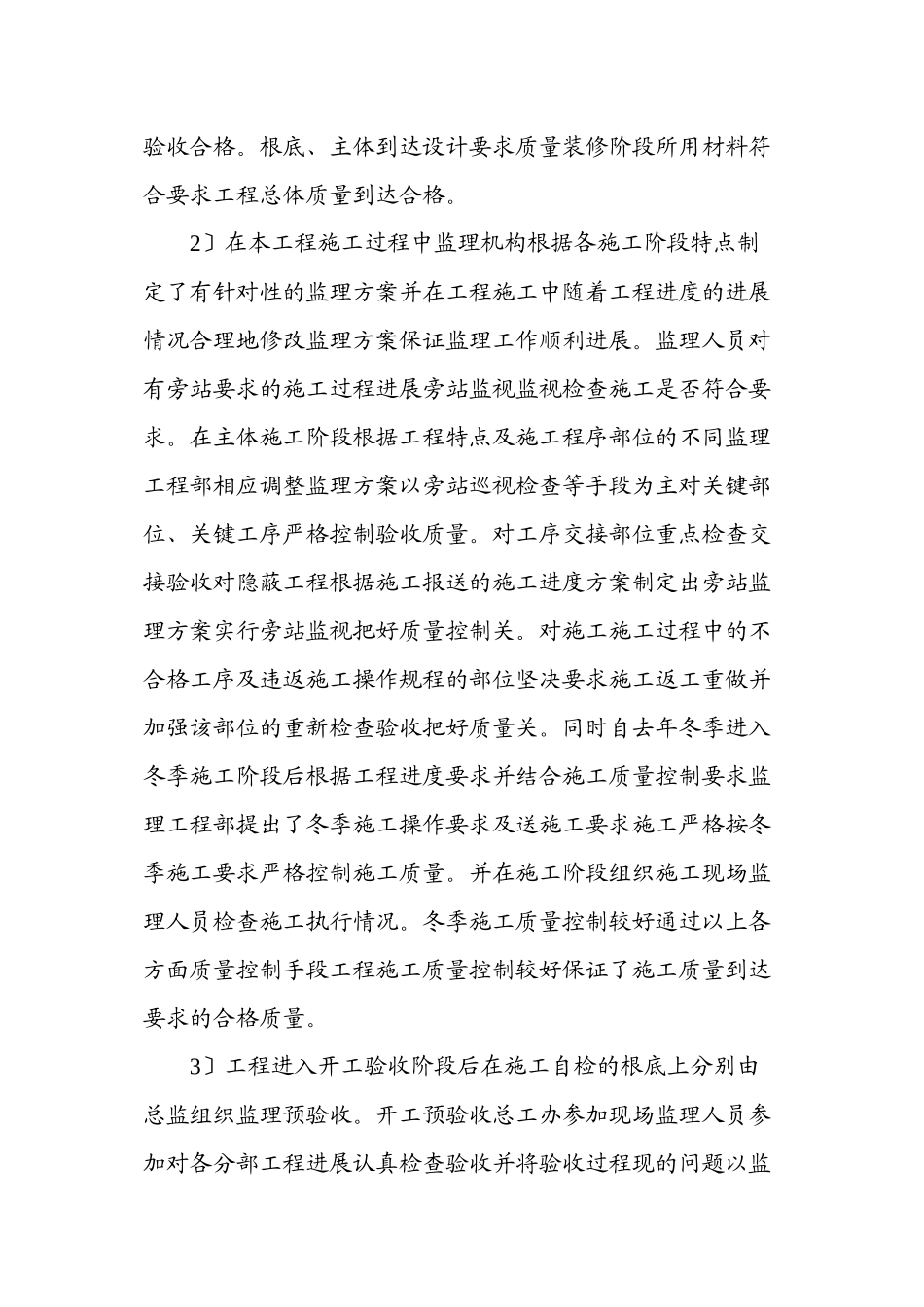

根底、主体到达设计要求质量装修阶段所用材料符合要求工程总体质量到达合
