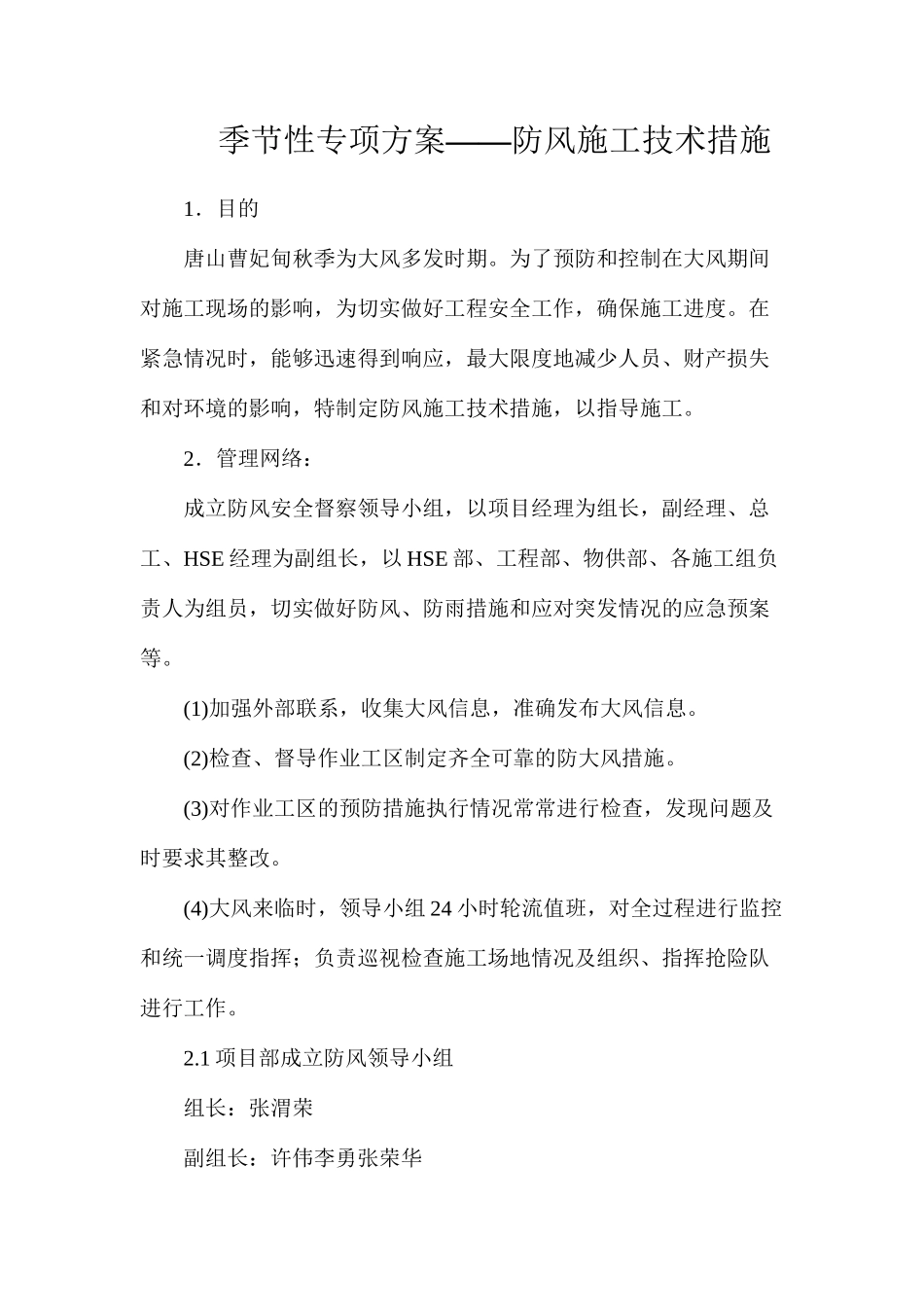

——季节性专项方案防风施工技术措施1.目的唐山曹妃甸秋季为大风多发时期
为了预防和控制在大风期间对施工现场的影响,为切实做好工程安全工作,确保施工进度
在紧急情况时,能够迅速得到响应,最大限度地减少人员、财产损失和对环境的影响,特制定防风施工技术措施,以指导施工
2.管理网络:成立防风安全督察领导小组,以项目经理为组长,副经理、总工、HSE 经理为副组长,以 HSE 部、工程部、物供部、各施工组负责人为组员,切实做好防风、防雨措施和应对突发情况的应急预案等
(1)加强外部联系,收集大风信息,准确发布大风信息
(2)检查、督导作业工区制定齐全可靠的防大风措施
(3)对作业工区的预防措施执行情况常常进行检查,发现问题及时要求其整改
(4)大风来临时,领导小组 24 小时轮流值班,对全过程进行监控和统一调度指挥;负责巡视检查施工场地情况及组织、指挥抢险队进行工作

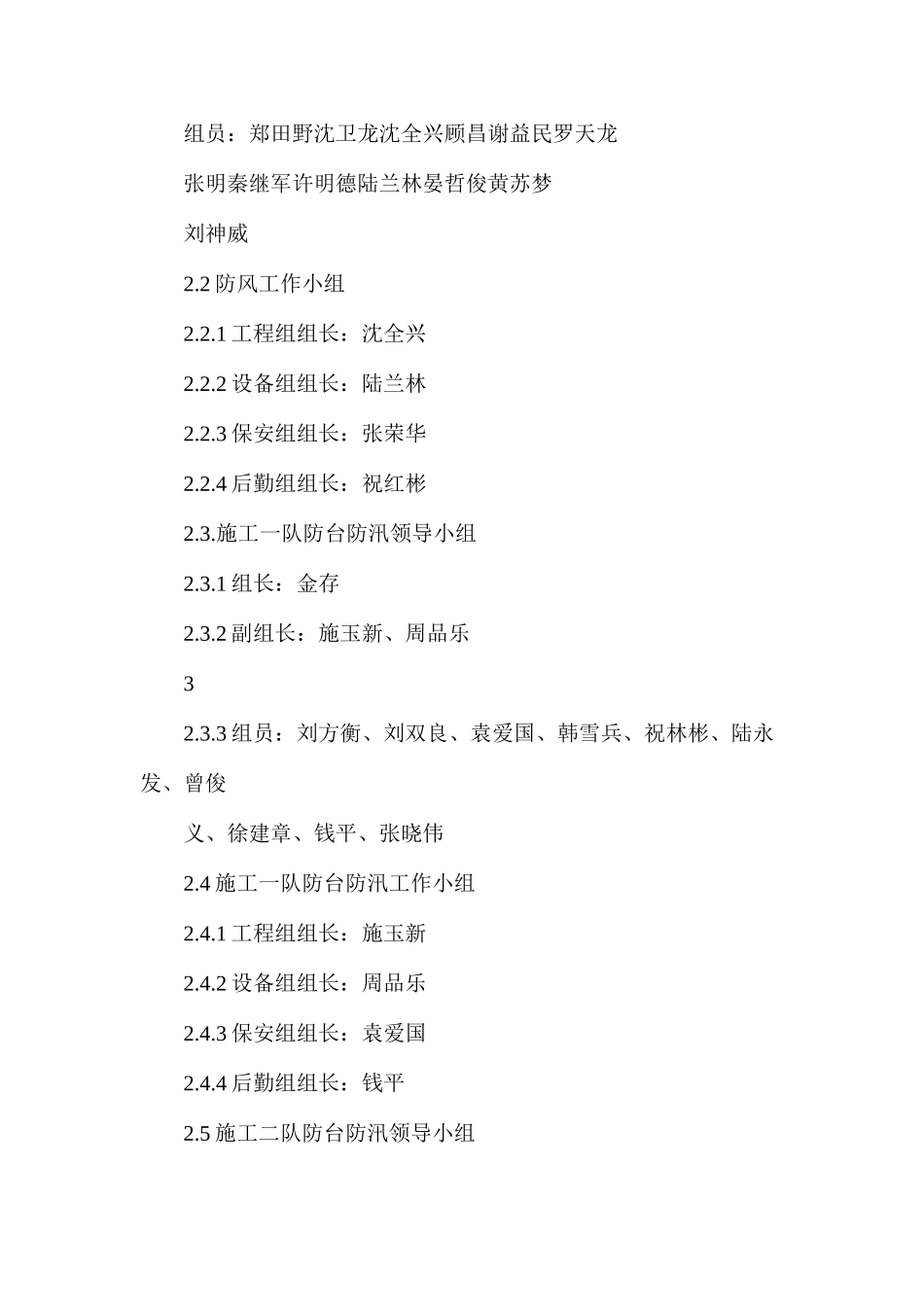

1 项目部成立防风领导小组组长:张渭荣副组长:许伟李勇张荣华组员:郑田野沈卫龙沈全兴顾昌谢益民罗天龙张明秦继军许明德陆兰林晏哲俊黄苏梦刘神威2
2 防风工作小组2
1 工程组组长:沈全兴2
2 设备组组长:陆兰林2
3 保安组组长:张荣华2
4 后勤组组长:祝红彬2
施工一队防台防汛领导小组2
1 组长:金存2
2 副组长:施玉新、周品乐32
3 组员:刘方衡、刘双良、袁爱国、韩雪兵、祝林彬、陆永发、曾俊义、徐建章、钱平、张晓伟2
4 施工一队防台防汛工作小组2
1 工程组组长:施玉新2
2 设备组组长:周品乐2
3 保安组组长:袁爱国2
4 后勤组组长:钱平2

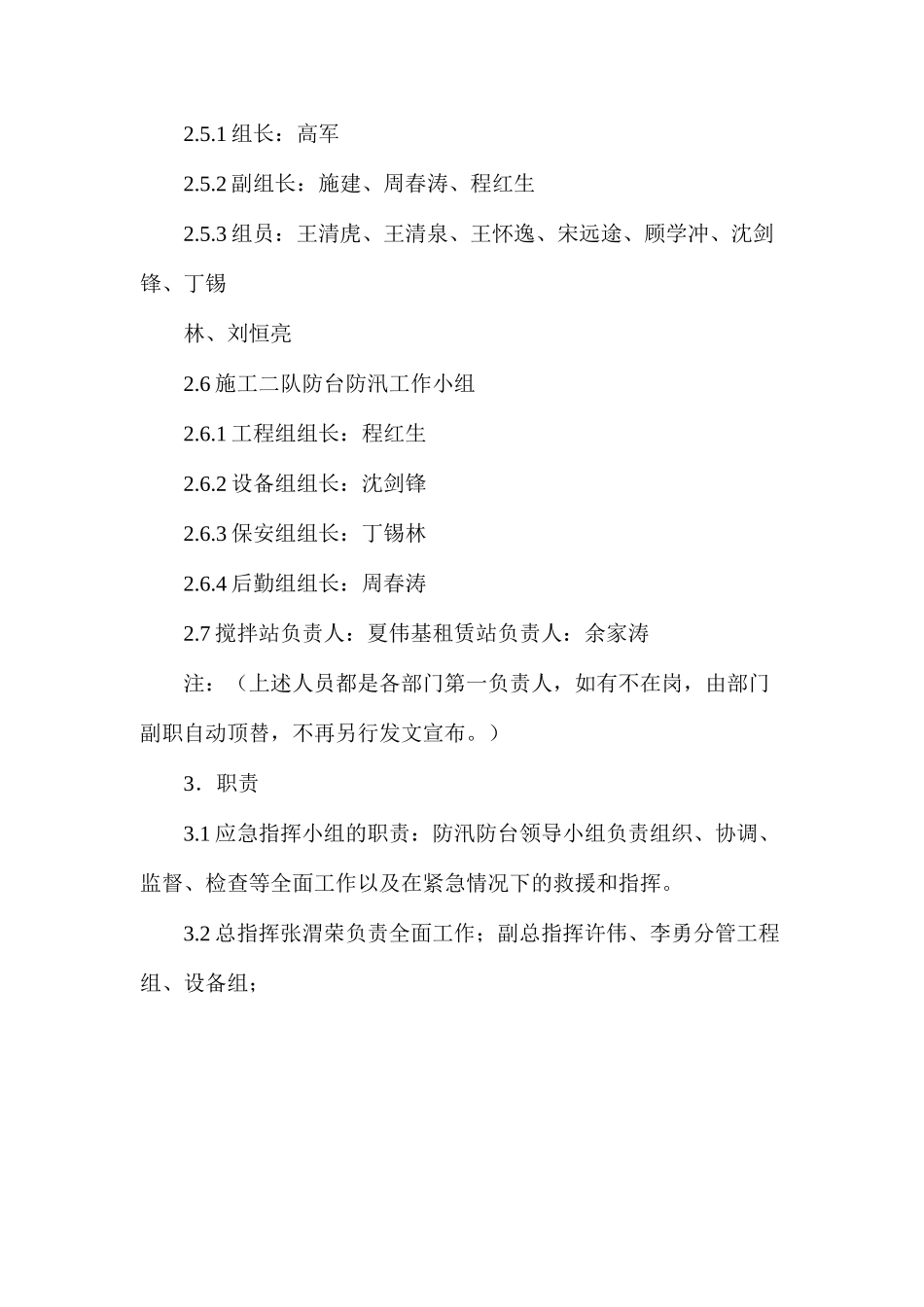

5 施工二队防台防汛领导小组2
1 组长:高军2
2 副组长:施建、周春涛、程红生2
3 组员:王清虎、王清泉、王怀逸、宋远途、顾学冲、沈剑锋、丁锡林、刘恒亮2
6 施工二队防台防汛工作小组2
