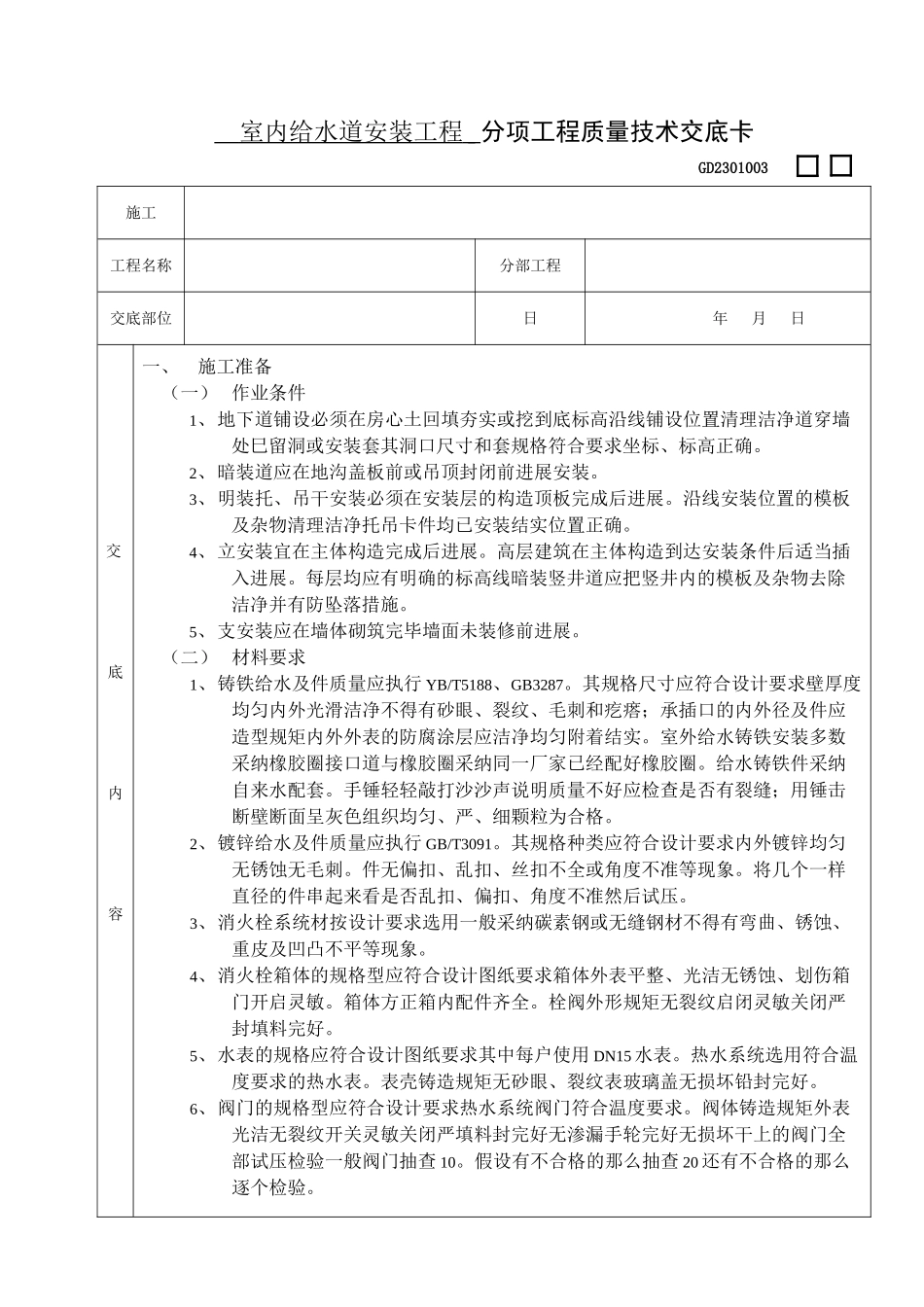

室内给水道安装工程 分项工程质量技术交底卡GD2301003 施工工程名称分部工程交底部位 日 年月日交底内容一、施工准备(一) 作业条件1、地下道铺设必须在房心土回填夯实或挖到底标高沿线铺设位置清理洁净道穿墙处巳留洞或安装套其洞口尺寸和套规格符合要求坐标、标高正确。2、暗装道应在地沟盖板前或吊顶封闭前进展安装。3、明装托、吊干安装必须在安装层的构造顶板完成后进展。沿线安装位置的模板及杂物清理洁净托吊卡件均已安装结实位置正确。4、立安装宜在主体构造完成后进展。高层建筑在主体构造到达安装条件后适当插入进展。每层均应有明确的标高线暗装竖井道应把竖井内的模板及杂物去除洁净并有防坠落措施。5、支安装应在墙体砌筑完毕墙面未装修前进展。(二) 材料要求1、铸铁给水及件质量应执行 YB/T5188、GB3287。其规格尺寸应符合设计要求壁厚度均匀内外光滑洁净不得有砂眼、裂纹、毛刺和疙瘩;承插口的内外径及件应造型规矩内外外表的防腐涂层应洁净均匀附着结实。室外给水铸铁安装多数采纳橡胶圈接口道与橡胶圈采纳同一厂家已经配好橡胶圈。给水铸铁件采纳自来水配套。手锤轻轻敲打沙沙声说明质量不好应检查是否有裂缝;用锤击断壁断面呈灰色组织均匀、严、细颗粒为合格。2、镀锌给水及件质量应执行 GB/T3091。其规格种类应符合设计要求内外镀锌均匀无锈蚀无毛刺。件无偏扣、乱扣、丝扣不全或角度不准等现象。将几个一样直径的件串起来看是否乱扣、偏扣、角度不准然后试压。3、消火栓系统材按设计要求选用一般采纳碳素钢或无缝钢材不得有弯曲、锈蚀、重皮及凹凸不平等现象。4、消火栓箱体的规格型应符合设计图纸要求箱体外表平整、光洁无锈蚀、划伤箱门开启灵敏。箱体方正箱内配件齐全。栓阀外形规矩无裂纹启闭灵敏关闭严封填料完好。5、水表的规格应符合设计图纸要求其中每户使用 DN15 水表。热水系统选用符合温度要求的热水表。表壳铸造规矩无砂眼、裂纹表玻璃盖无损坏铅封完好。6、阀门的规格型应符合设计要求热水系统阀门符合温度要求。阀体铸造规矩外表光洁无裂纹开关灵敏关闭严填料封完好无渗漏手轮完好无损坏干上的阀门全部试压检验一般阀门抽查 10。假设有不合格的那么抽查 20 还有不合格的那么逐个检验。交底内容7、不得使用限制使用和淘汰落后的建材。以上工程物资都应有质量合格证及相关检验。对于及北京有规定的特定设备及材料如消防、卫生、压力容器应附有相应资质等级检验提供的检验;如平安阀、减压阀的调...
