电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

屋面工程施工技术交底

屋面工程施工技术交底_第1页
1/3
屋面工程施工技术交底_第2页
2/3
屋面工程施工技术交底_第3页
3/3

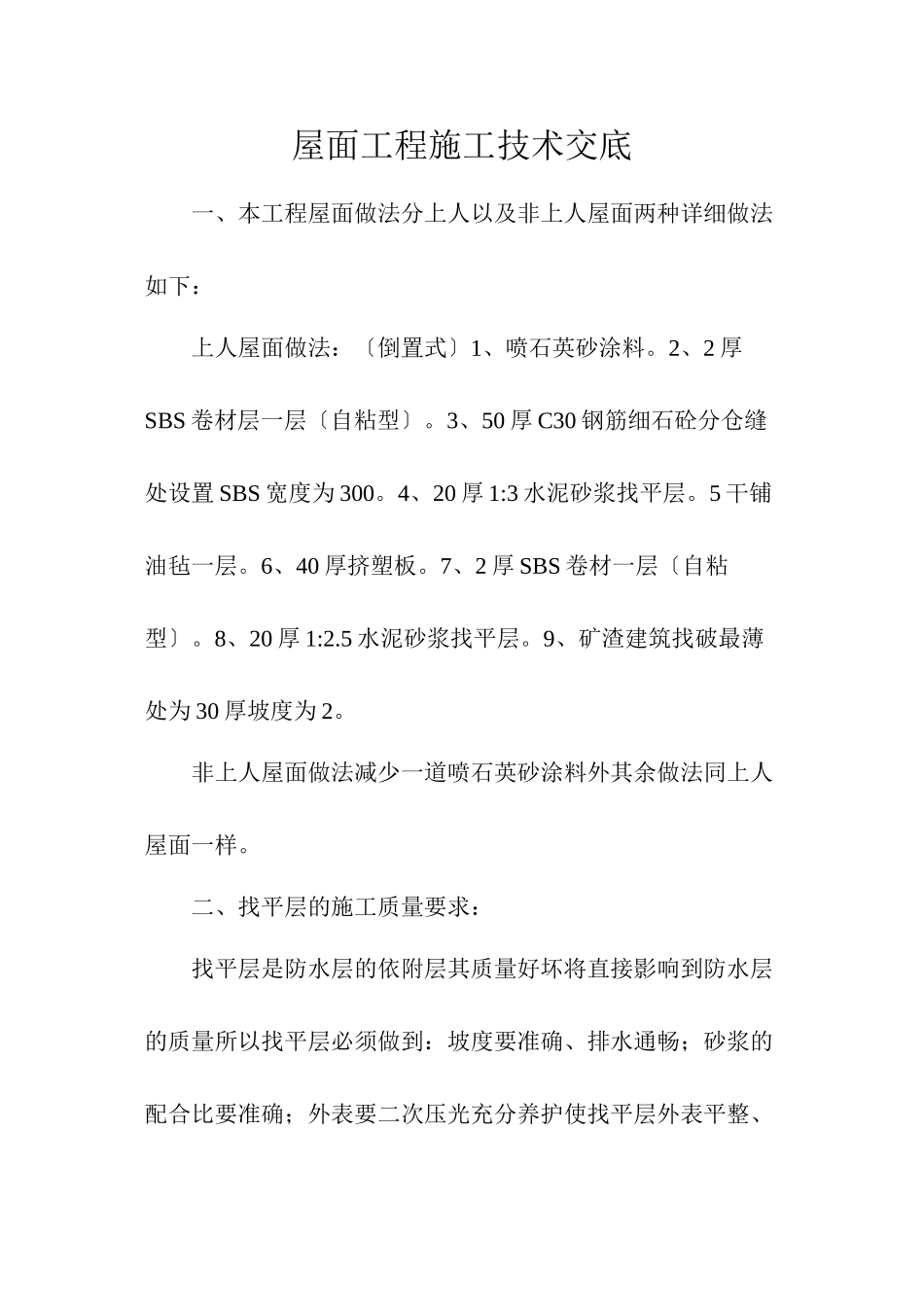

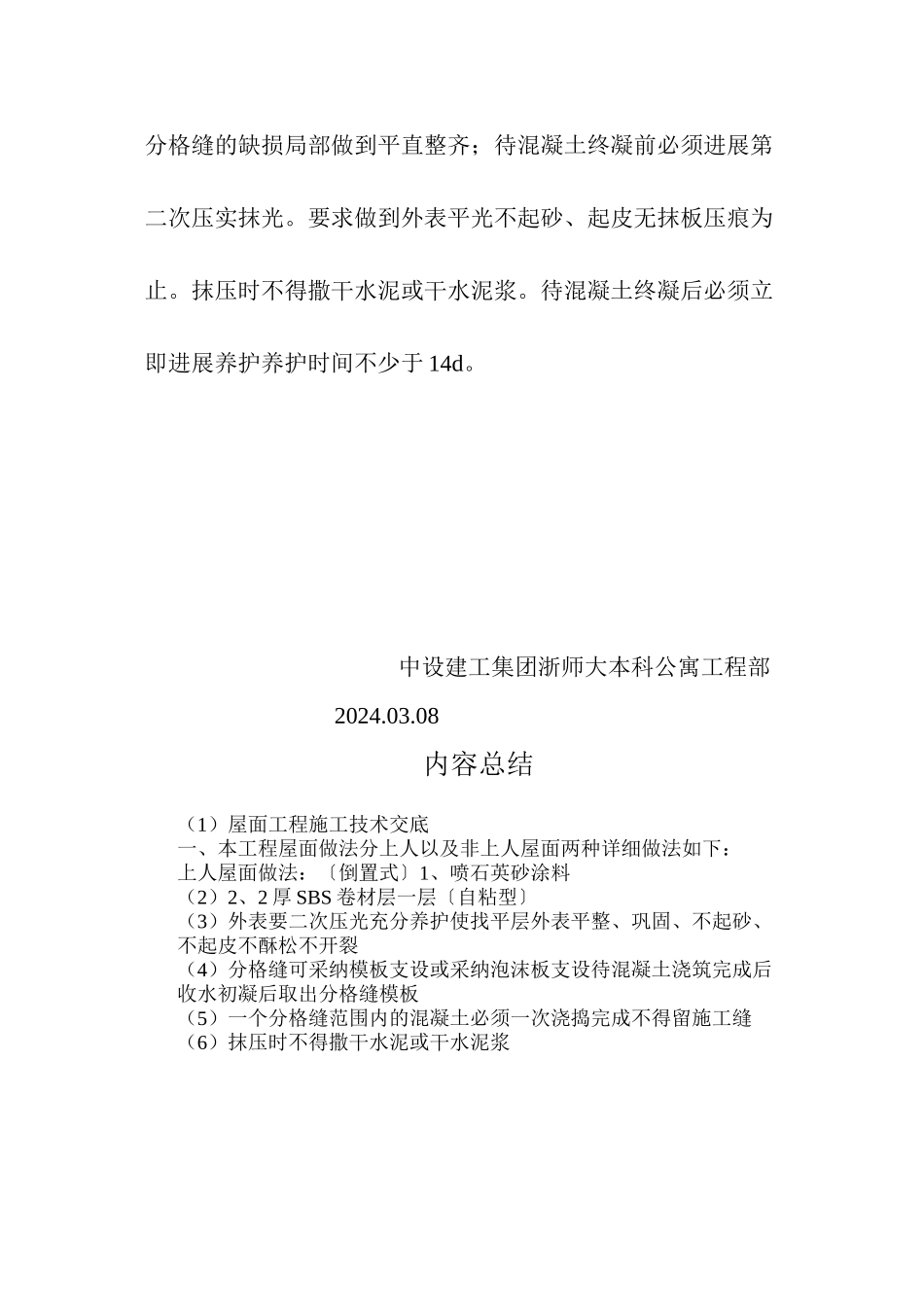

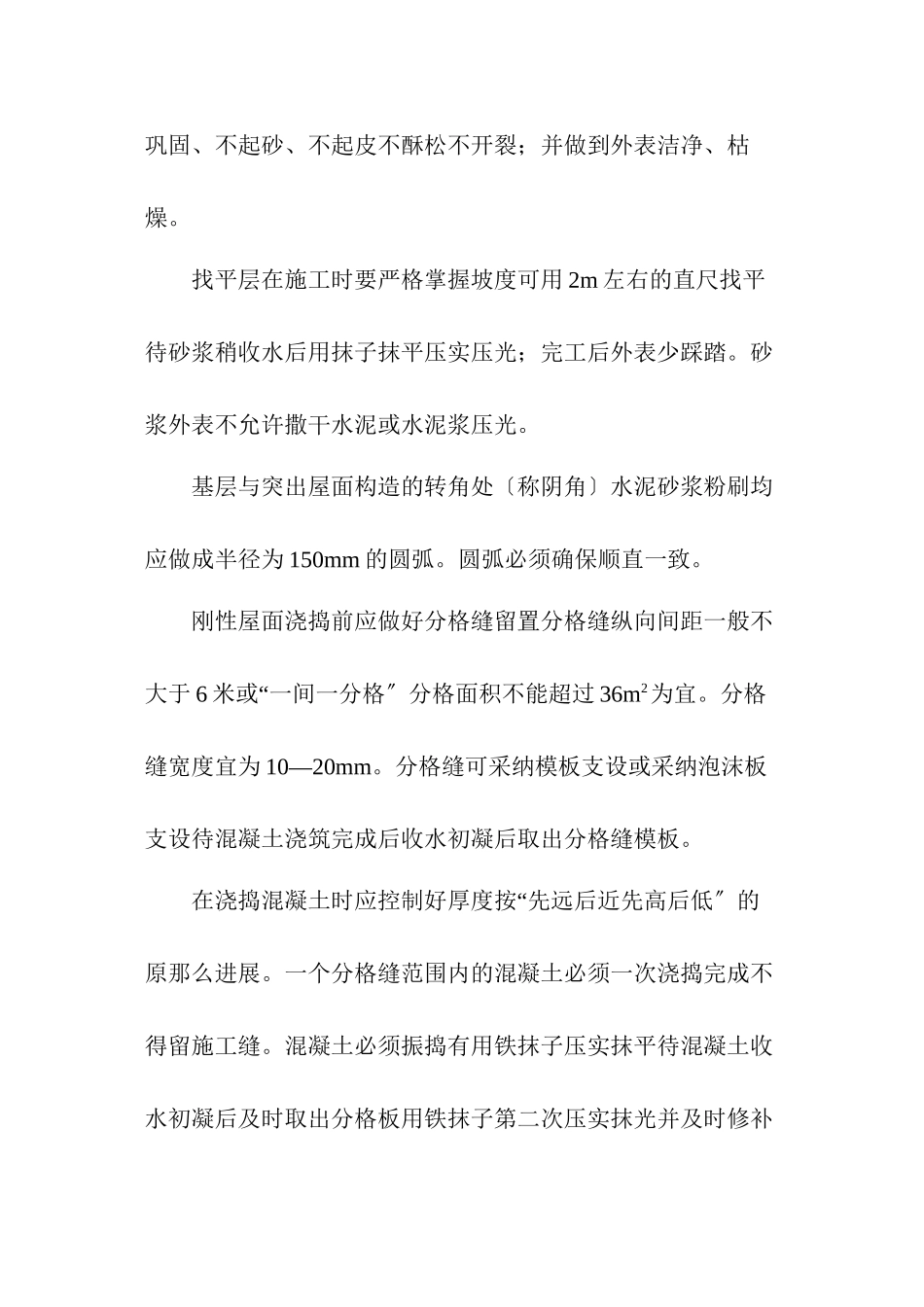

屋面工程施工技术交底一、本工程屋面做法分上人以及非上人屋面两种详细做法如下:上人屋面做法:〔倒置式〕1、喷石英砂涂料。2、2 厚SBS 卷材层一层〔自粘型〕。3、50 厚 C30 钢筋细石砼分仓缝处设置 SBS 宽度为 300。4、20 厚 1:3 水泥砂浆找平层。5 干铺油毡一层。6、40 厚挤塑板。7、2 厚 SBS 卷材一层〔自粘型〕。8、20 厚 1:2.5 水泥砂浆找平层。9、矿渣建筑找破最薄处为 30 厚坡度为 2。非上人屋面做法减少一道喷石英砂涂料外其余做法同上人屋面一样。二、找平层的施工质量要求:找平层是防水层的依附层其质量好坏将直接影响到防水层的质量所以找平层必须做到:坡度要准确、排水通畅;砂浆的配合比要准确;外表要二次压光充分养护使找平层外表平整、巩固、不起砂、不起皮不酥松不开裂;并做到外表洁净、枯燥。找平层在施工时要严格掌握坡度可用 2m 左右的直尺找平待砂浆稍收水后用抹子抹平压实压光;完工后外表少踩踏。砂浆外表不允许撒干水泥或水泥浆压光。基层与突出屋面构造的转角处〔称阴角〕水泥砂浆粉刷均应做成半径为 150mm 的圆弧。圆弧必须确保顺直一致。刚性屋面浇捣前应做好分格缝留置分格缝纵向间距一般不大于 6“米或 一间一分格〞分格面积不能超过 36m2为宜。分格缝宽度宜为 10—20mm。分格缝可采纳模板支设或采纳泡沫板支设待混凝土浇筑完成后收水初凝后取出分格缝模板。“在浇捣混凝土时应控制好厚度按 先远后近先高后低〞的原那么进展。一个分格缝范围内的混凝土必须一次浇捣完成不得留施工缝。混凝土必须振捣有用铁抹子压实抹平待混凝土收水初凝后及时取出分格板用铁抹子第二次压实抹光并及时修补分格缝的缺损局部做到平直整齐;待混凝土终凝前必须进展第二次压实抹光。要求做到外表平光不起砂、起皮无抹板压痕为止。抹压时不得撒干水泥或干水泥浆。待混凝土终凝后必须立即进展养护养护时间不少于 14d。 中设建工集团浙师大本科公寓工程部 2024.03.08内容总结(1)屋面工程施工技术交底一、本工程屋面做法分上人以及非上人屋面两种详细做法如下:上人屋面做法:〔倒置式〕1、喷石英砂涂料(2)2、2 厚 SBS 卷材层一层〔自粘型〕(3)外表要二次压光充分养护使找平层外表平整、巩固、不起砂、不起皮不酥松不开裂(4)分格缝可采纳模板支设或采纳泡沫板支设待混凝土浇筑完成后收水初凝后取出分格缝模板(5)一个分格缝范围内的混凝土必须一次浇捣完成不得留施工缝(6)抹压时不得撒干水泥或干水泥浆

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

屋面工程施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
