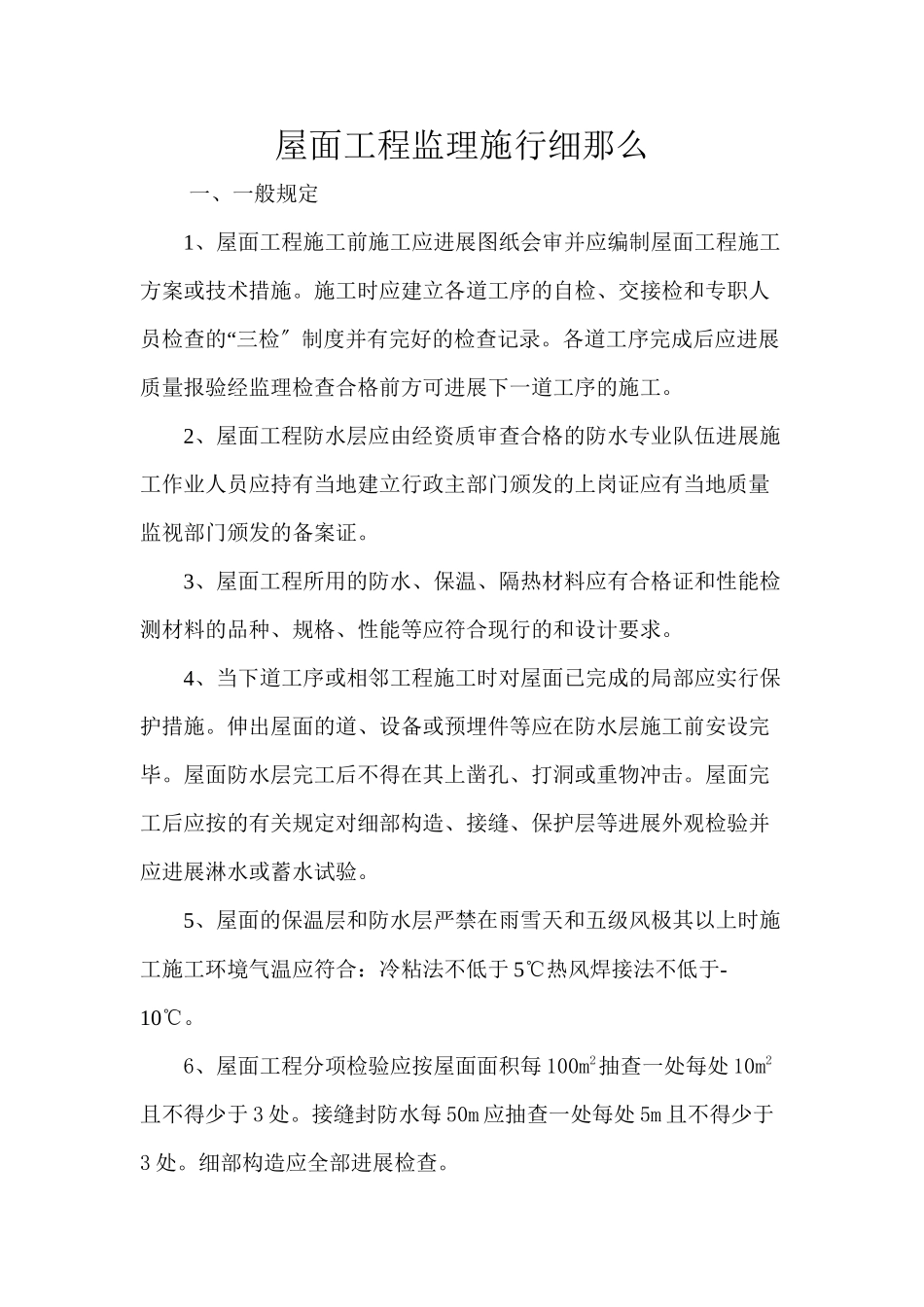

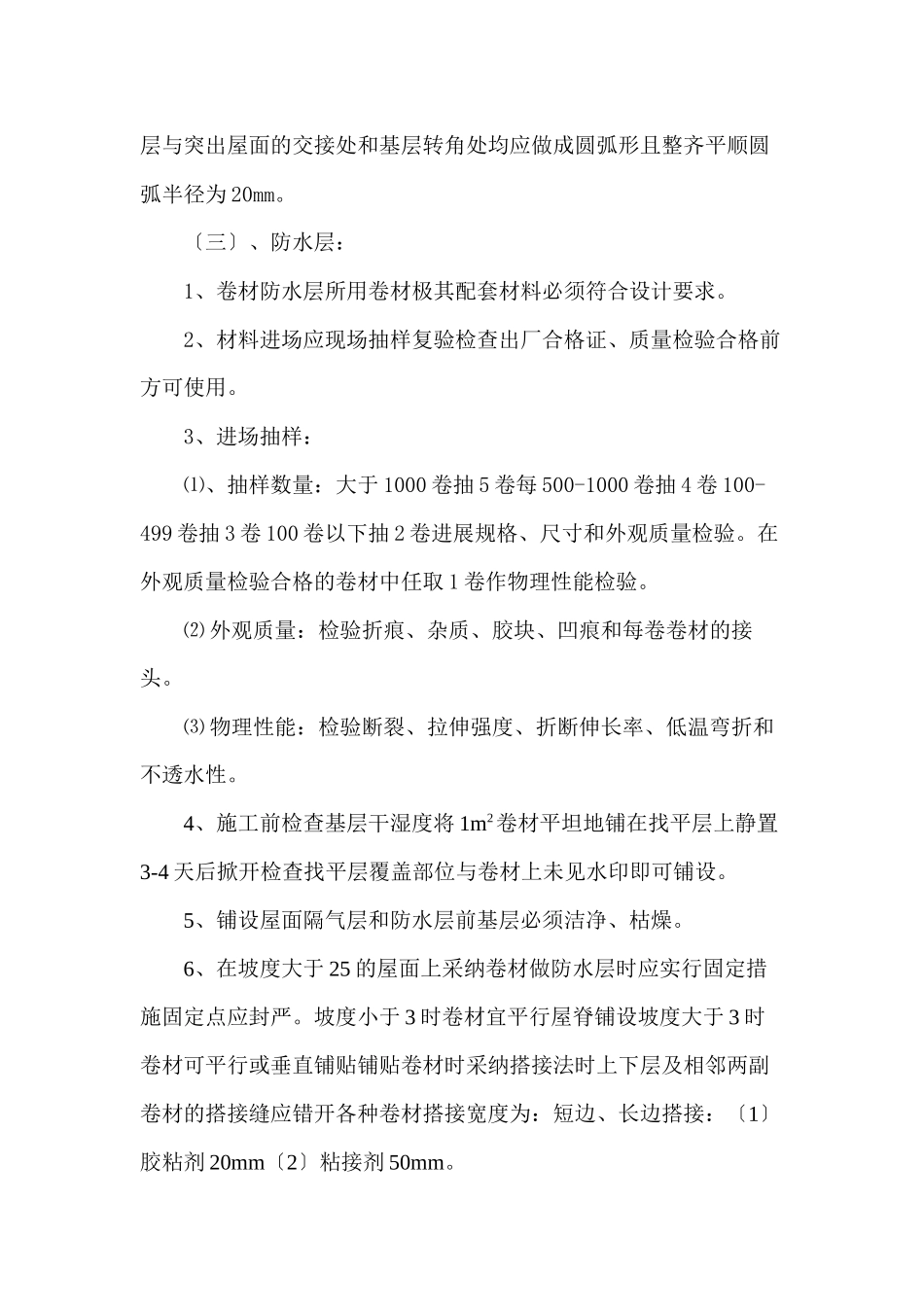

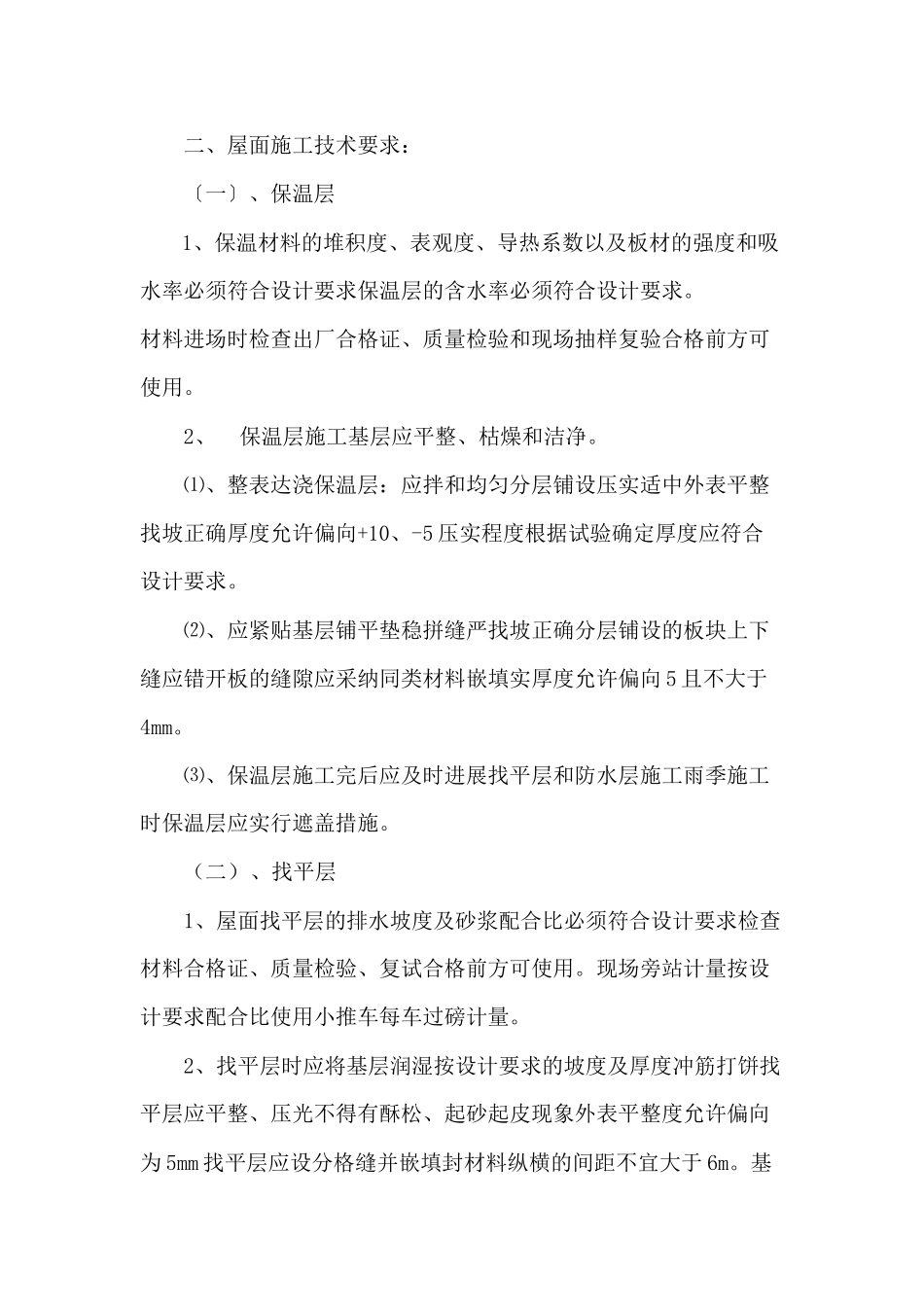

屋面工程监理施行细那么一、一般规定1、屋面工程施工前施工应进展图纸会审并应编制屋面工程施工方案或技术措施。施工时应建立各道工序的自检、交接检和专职人“员检查的 三检〞制度并有完好的检查记录。各道工序完成后应进展质量报验经监理检查合格前方可进展下一道工序的施工。2、屋面工程防水层应由经资质审查合格的防水专业队伍进展施工作业人员应持有当地建立行政主部门颁发的上岗证应有当地质量监视部门颁发的备案证。3、屋面工程所用的防水、保温、隔热材料应有合格证和性能检测材料的品种、规格、性能等应符合现行的和设计要求。4、当下道工序或相邻工程施工时对屋面已完成的局部应实行保护措施。伸出屋面的道、设备或预埋件等应在防水层施工前安设完毕。屋面防水层完工后不得在其上凿孔、打洞或重物冲击。屋面完工后应按的有关规定对细部构造、接缝、保护层等进展外观检验并应进展淋水或蓄水试验。5、屋面的保温层和防水层严禁在雨雪天和五级风极其以上时施工施工环境气温应符合:冷粘法不低于 5℃热风焊接法不低于-10℃。6、屋面工程分项检验应按屋面面积每 100m2抽查一处每处 10m2且不得少于 3 处。接缝封防水每 50m 应抽查一处每处 5m 且不得少于3 处。细部构造应全部进展检查。二、屋面施工技术要求:〔一〕、保温层1、保温材料的堆积度、表观度、导热系数以及板材的强度和吸 水率必须符合设计要求保温层的含水率必须符合设计要求。 材料进场时检查出厂合格证、质量检验和现场抽样复验合格前方可使用。2、保温层施工基层应平整、枯燥和洁净。⑴、整表达浇保温层:应拌和均匀分层铺设压实适中外表平整找坡正确厚度允许偏向+10、-5 压实程度根据试验确定厚度应符合设计要求。⑵、应紧贴基层铺平垫稳拼缝严找坡正确分层铺设的板块上下缝应错开板的缝隙应采纳同类材料嵌填实厚度允许偏向 5 且不大于4mm。⑶、保温层施工完后应及时进展找平层和防水层施工雨季施工时保温层应实行遮盖措施。(二)、找平层1、屋面找平层的排水坡度及砂浆配合比必须符合设计要求检查材料合格证、质量检验、复试合格前方可使用。现场旁站计量按设计要求配合比使用小推车每车过磅计量。2、找平层时应将基层润湿按设计要求的坡度及厚度冲筋打饼找平层应平整、压光不得有酥松、起砂起皮现象外表平整度允许偏向为 5mm 找平层应设分格缝并嵌填封材料纵横的间距不宜大于 6m。基层与突出屋面的交接处和基层转角处均应做成圆弧形且整齐平顺圆弧半径...
