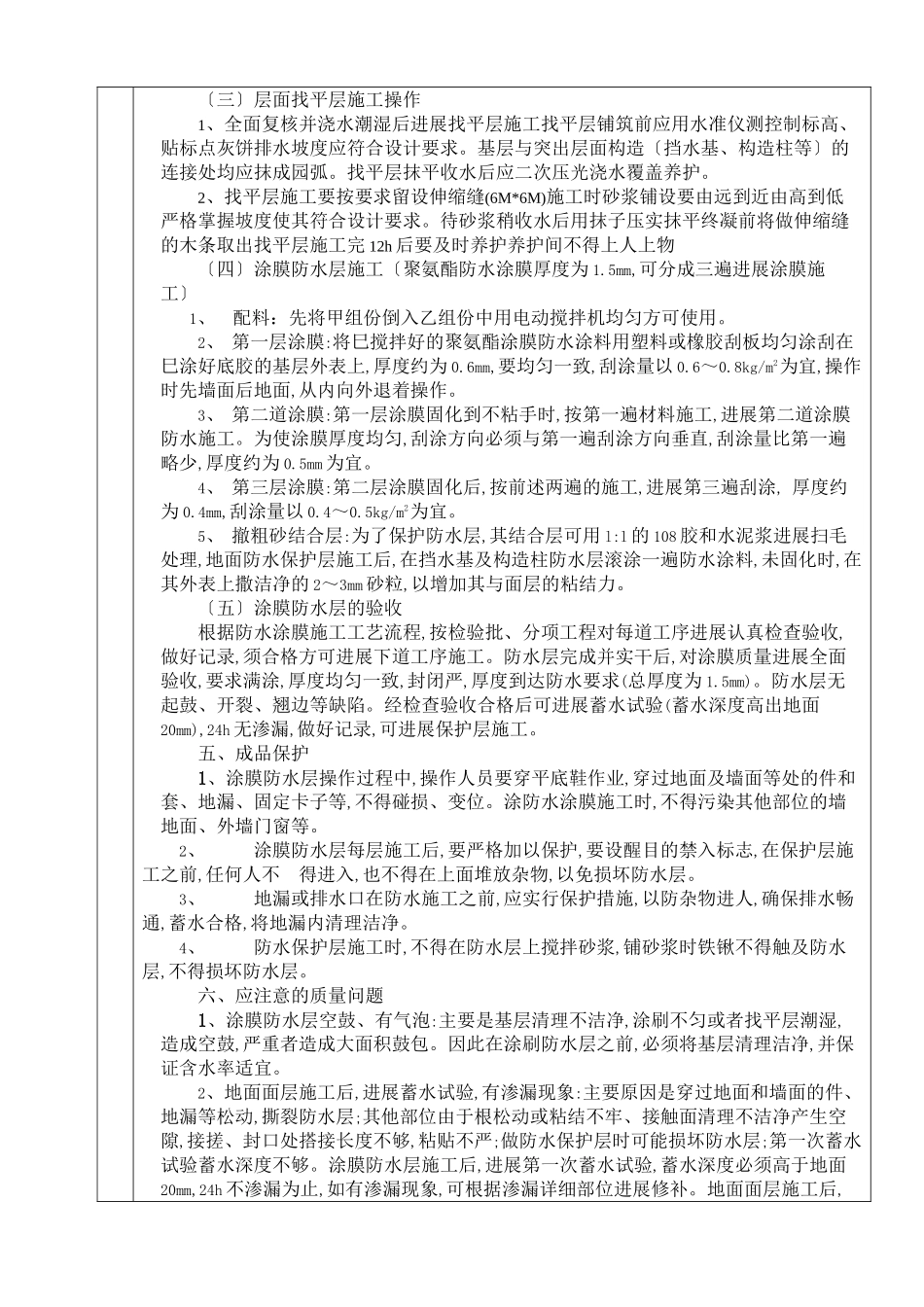

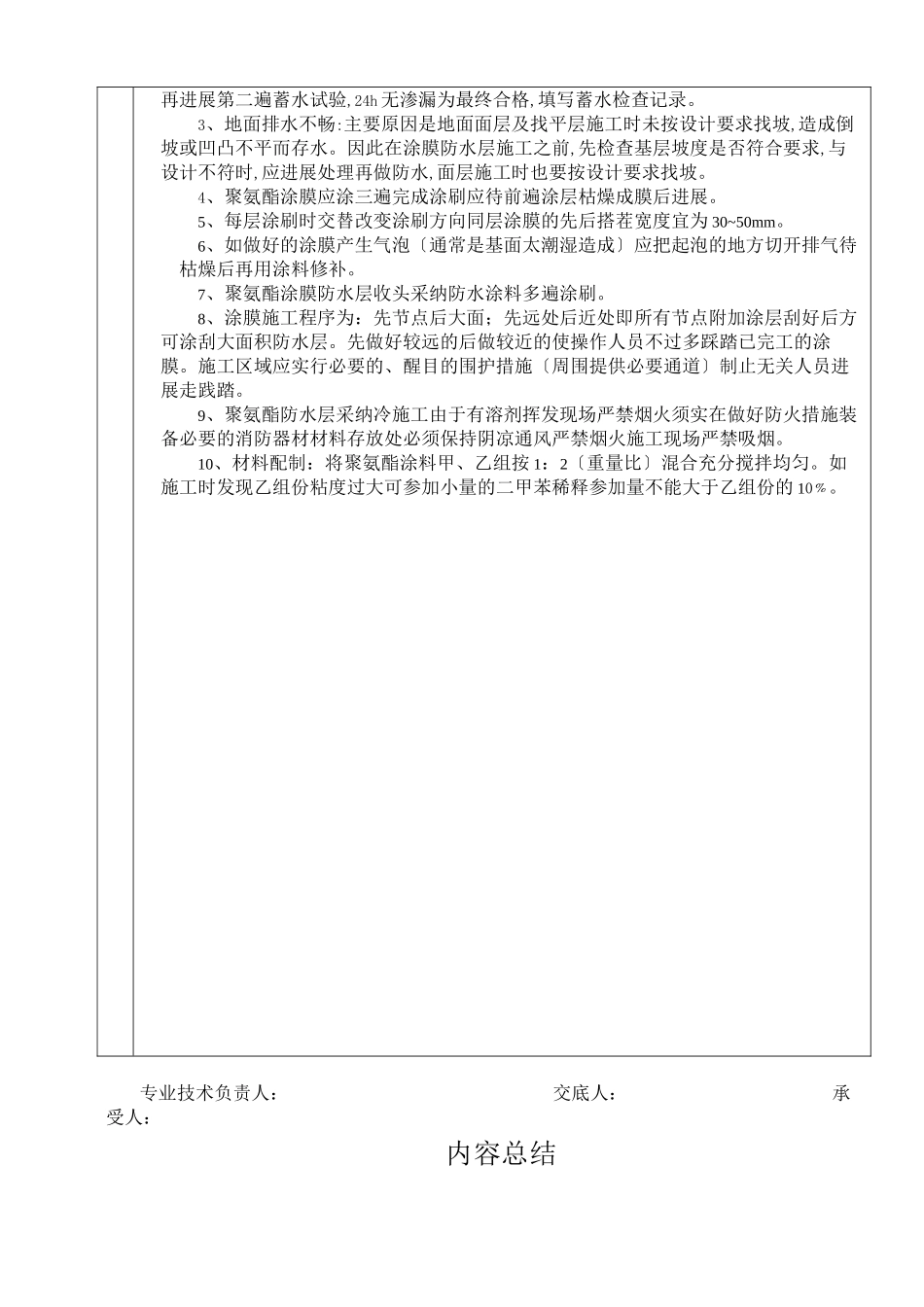

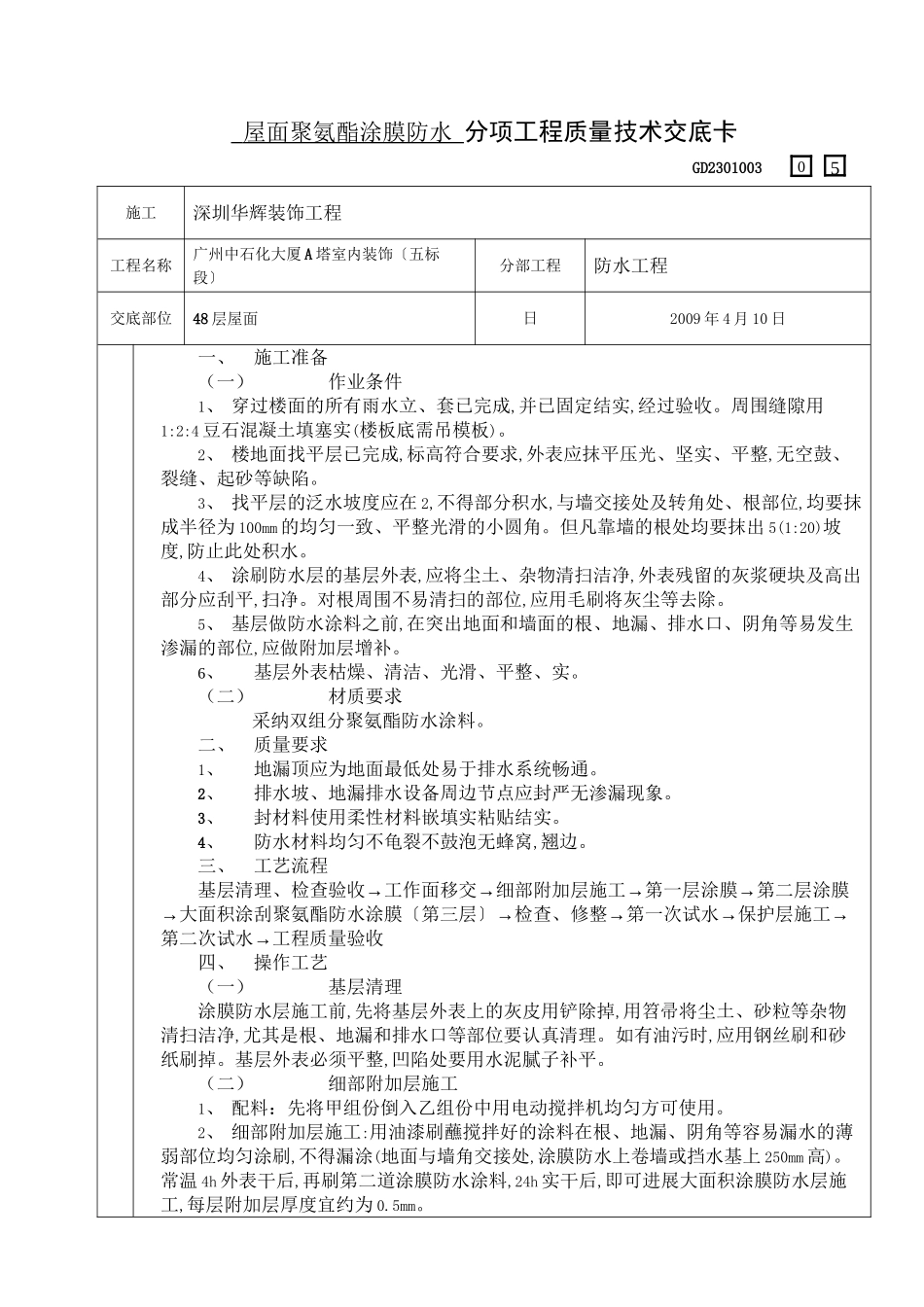

屋面聚氨酯涂膜防水 分项工程质量技术交底卡GD2301003 施工深圳华辉装饰工程工程名称广州中石化大厦 A 塔室内装饰〔五标段〕分部工程防水工程交底部位48 层屋面 日2009 年 4 月 10 日一、施工准备(一)作业条件1、 穿过楼面的所有雨水立、套已完成,并已固定结实,经过验收。周围缝隙用1:2:4 豆石混凝土填塞实(楼板底需吊模板)。2、 楼地面找平层已完成,标高符合要求,外表应抹平压光、坚实、平整,无空鼓、裂缝、起砂等缺陷。3、 找平层的泛水坡度应在 2,不得部分积水,与墙交接处及转角处、根部位,均要抹成半径为 100mm 的均匀一致、平整光滑的小圆角。但凡靠墙的根处均要抹出 5(1:20)坡度,防止此处积水。4、 涂刷防水层的基层外表,应将尘土、杂物清扫洁净,外表残留的灰浆硬块及高出部分应刮平,扫净。对根周围不易清扫的部位,应用毛刷将灰尘等去除。5、 基层做防水涂料之前,在突出地面和墙面的根、地漏、排水口、阴角等易发生渗漏的部位,应做附加层增补。6、基层外表枯燥、清洁、光滑、平整、实。(二)材质要求 采纳双组分聚氨酯防水涂料。二、质量要求1、地漏顶应为地面最低处易于排水系统畅通。2、排水坡、地漏排水设备周边节点应封严无渗漏现象。3、封材料使用柔性材料嵌填实粘贴结实。4、防水材料均匀不龟裂不鼓泡无蜂窝,翘边。三、工艺流程基层清理、→检查验收工作面移交→→→细部附加层施工第一层涂膜第二层涂膜→大面积涂刮聚氨酯防水涂膜〔→第三层〕→检查、修整→→第一次试水保护层施工→第二次试水工程质量验收四、操作工艺(一)基层清理涂膜防水层施工前,先将基层外表上的灰皮用铲除掉,用笤帚将尘土、砂粒等杂物清扫洁净,尤其是根、地漏和排水口等部位要认真清理。如有油污时,应用钢丝刷和砂纸刷掉。基层外表必须平整,凹陷处要用水泥腻子补平。(二)细部附加层施工1、 配料:先将甲组份倒入乙组份中用电动搅拌机均匀方可使用。2、 细部附加层施工:用油漆刷蘸搅拌好的涂料在根、地漏、阴角等容易漏水的薄弱部位均匀涂刷,不得漏涂(地面与墙角交接处,涂膜防水上卷墙或挡水基上 250mm 高)。常温 4h 外表干后,再刷第二道涂膜防水涂料,24h 实干后,即可进展大面积涂膜防水层施工,每层附加层厚度宜约为 0.5mm。05〔三〕层面找平层施工操作1、全面复核并浇水潮湿后进展找平层施工找平层铺筑前应用水准仪测控制标高、贴标点灰饼排水坡度应符合设计要求。基层与突出层面构造〔挡水基、构造柱等〕的连接处均应抹...
