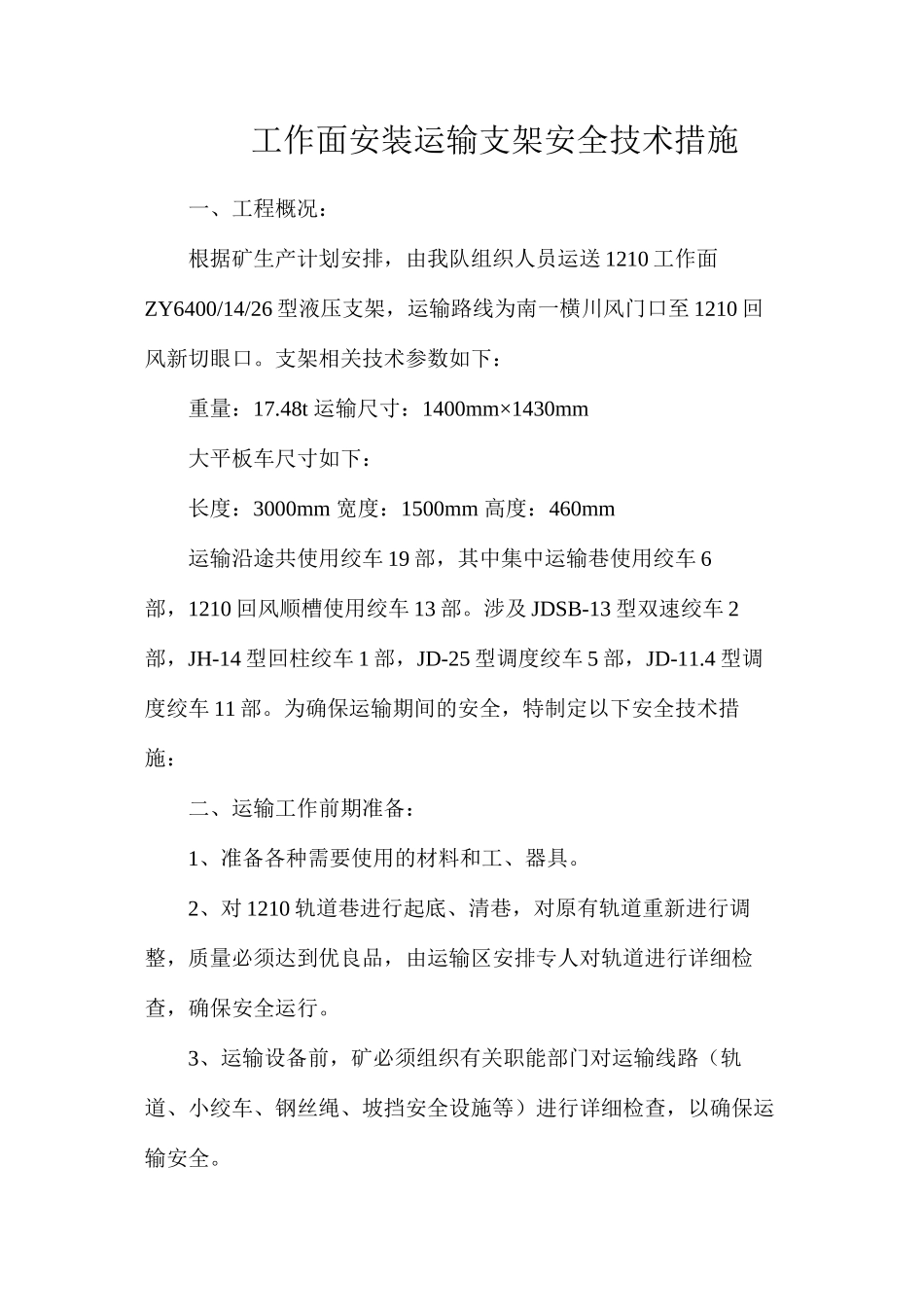

工作面安装运输支架安全技术措施一、工程概况:根据矿生产计划安排,由我队组织人员运送 1210 工作面ZY6400/14/26 型液压支架,运输路线为南一横川风门口至 1210 回风新切眼口
支架相关技术参数如下:重量:17
48t 运输尺寸:1400mm×1430mm大平板车尺寸如下:长度:3000mm 宽度:1500mm 高度:460mm运输沿途共使用绞车 19 部,其中集中运输巷使用绞车 6部,1210 回风顺槽使用绞车 13 部

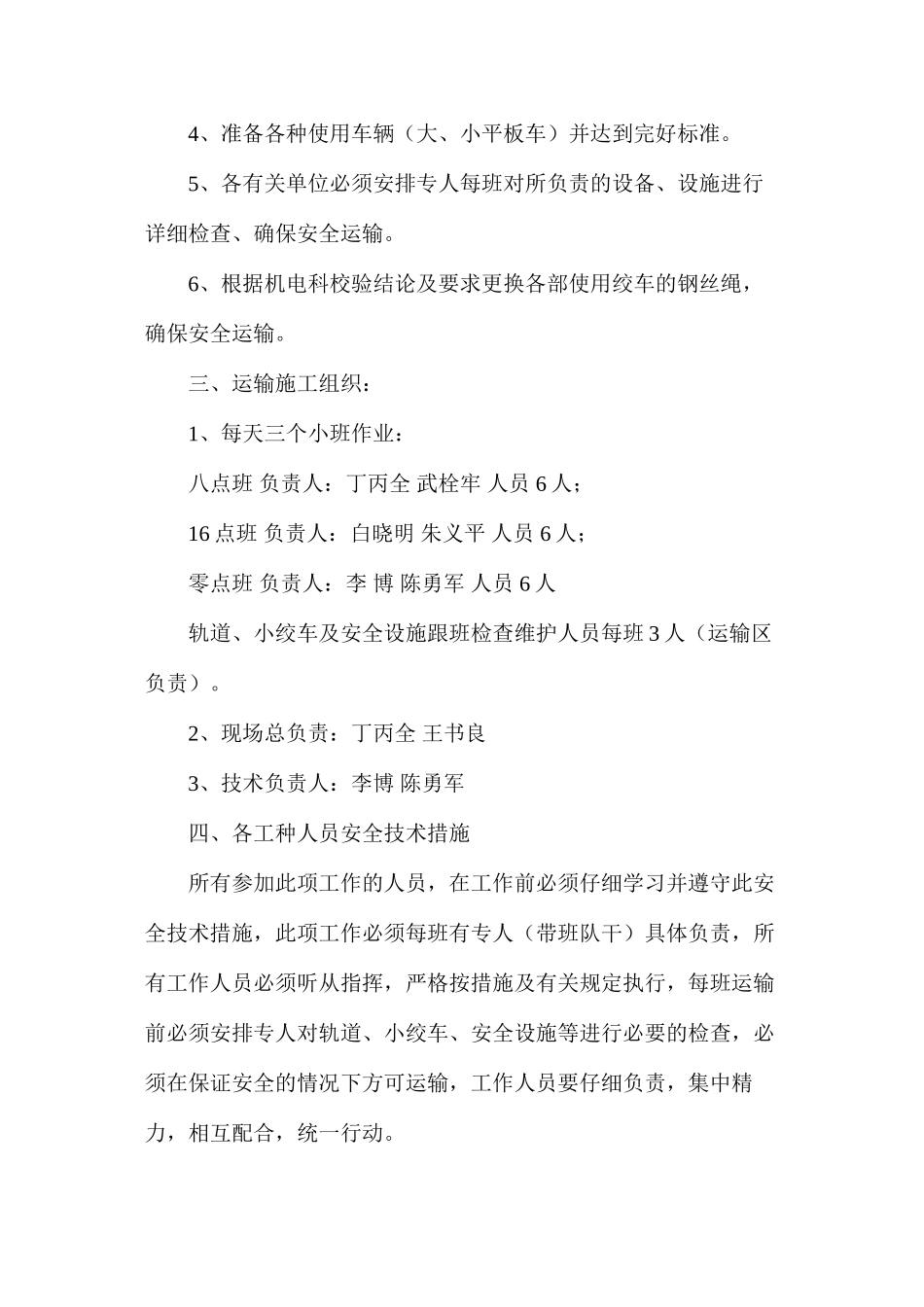

涉及 JDSB-13 型双速绞车 2部,JH-14 型回柱绞车 1 部,JD-25 型调度绞车 5 部,JD-11
4 型调度绞车 11 部
为确保运输期间的安全,特制定以下安全技术措施:二、运输工作前期准备:1、准备各种需要使用的材料和工、器具
2、对 1210 轨道巷进行起底、清巷,对原有轨道重新进行调整,质量必须达到优良品,由运输区安排专人对轨道进行详细检查,确保安全运行
3、运输设备前,矿必须组织有关职能部门对运输线路(轨道、小绞车、钢丝绳、坡挡安全设施等)进行详细检查,以确保运输安全
4、准备各种使用车辆(大、小平板车)并达到完好标准
5、各有关单位必须安排专人每班对所负责的设备、设施进行详细检查、确保安全运输
6、根据机电科校验结论及要求更换各部使用绞车的钢丝绳,确保安全运输
三、运输施工组织:1、每天三个小班作业: 八点班 负责人:丁丙全 武栓牢 人员 6 人;16 点班 负责人:白晓明 朱义平 人员 6 人; 零点班 负责人:李 博 陈勇军 人员 6 人轨道、小绞车及安全设施跟班检查维护人员每班 3 人(运输区负责)

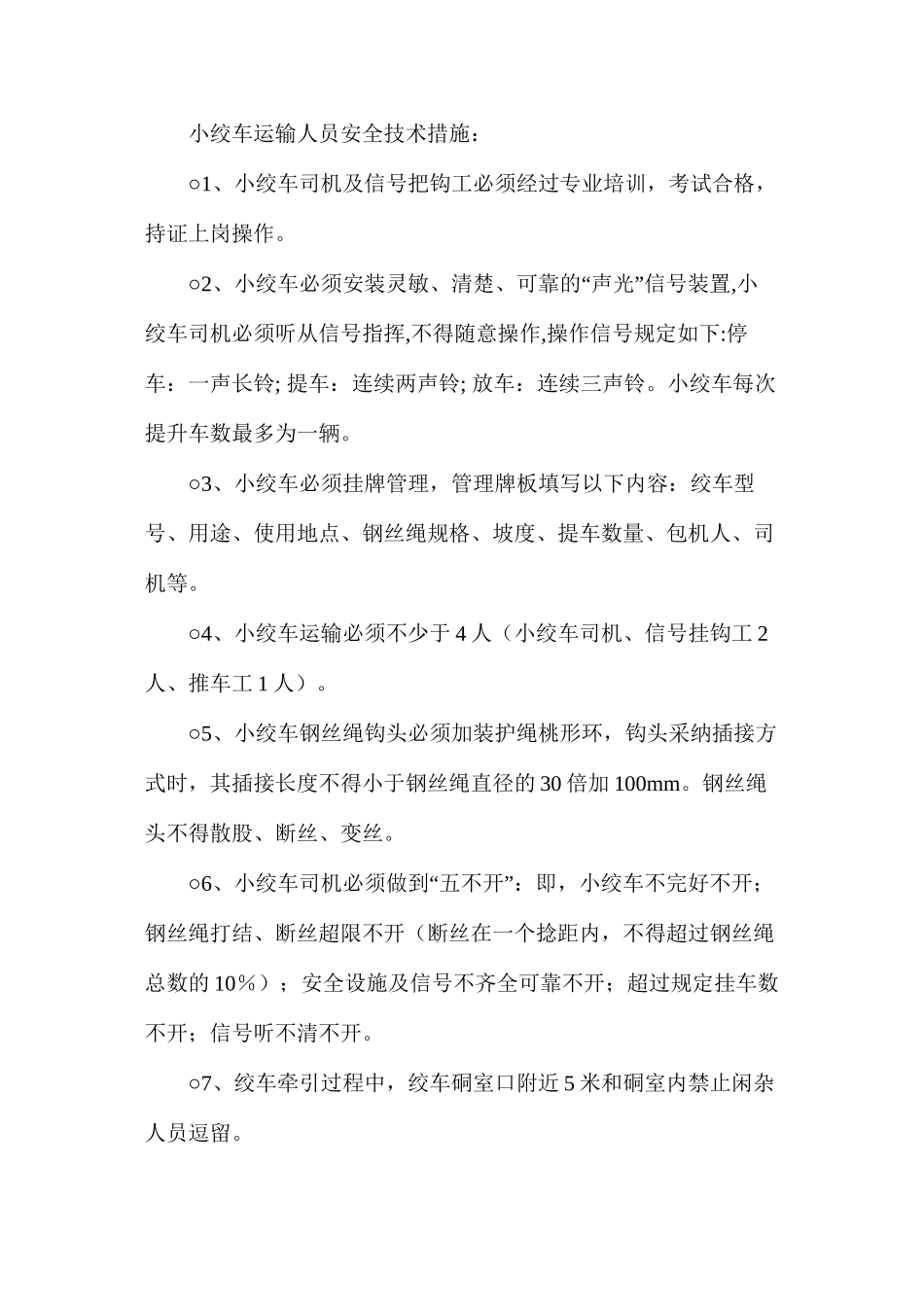

2 、现场总负责:丁丙全 王书良3 、技术负责人:李博 陈勇军四、各工种人员安全技术措施所有参加此项工作的人员,在工作前必须仔细学习并遵守此安全技术措施,此项工作必须每班有专人(带班队干)具体负责,所有工作人员必
