电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

工作面瓦斯管路拆除安全技术措施

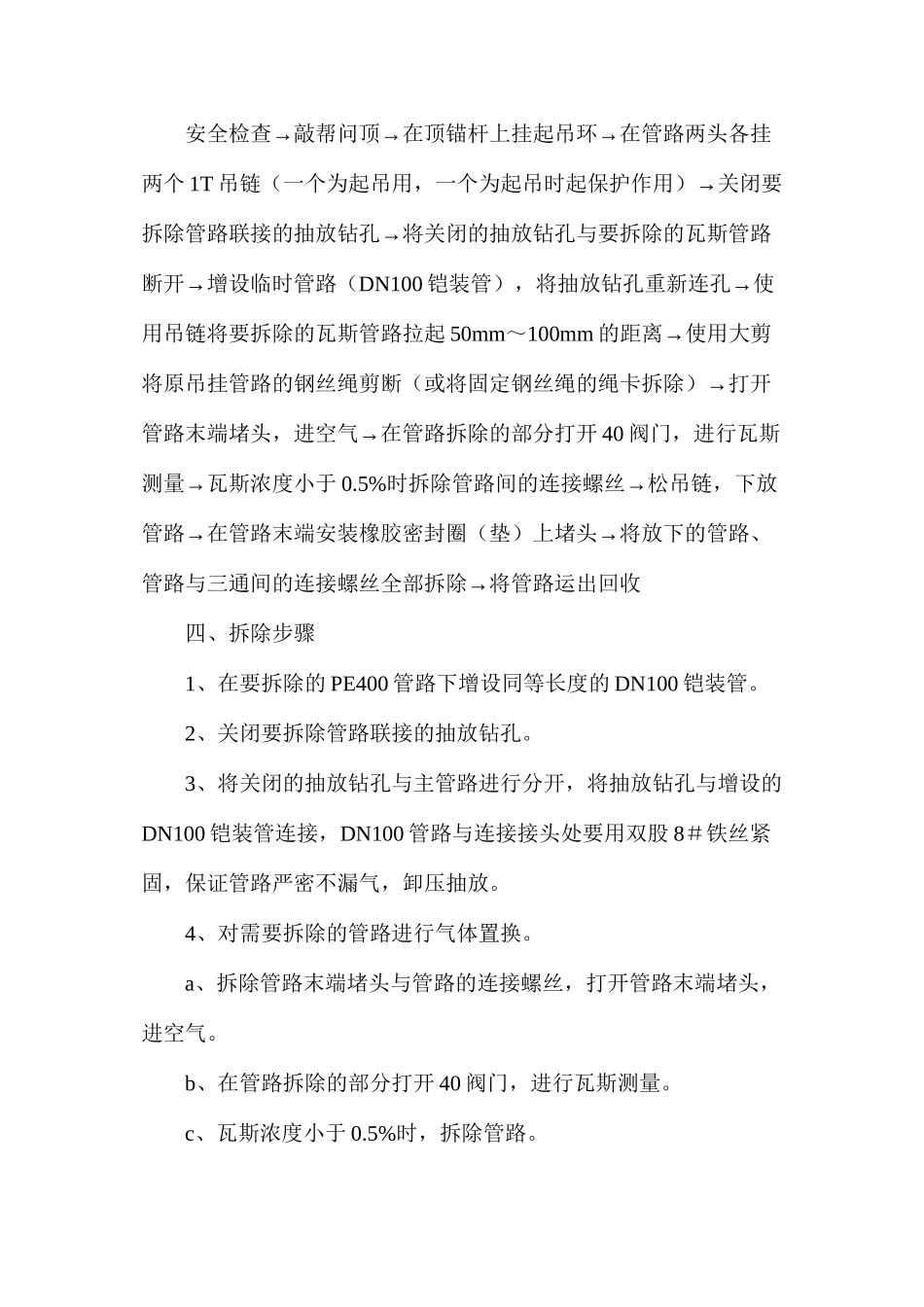

工作面瓦斯管路拆除安全技术措施_第1页
1/4

工作面瓦斯管路拆除安全技术措施_第2页
2/4
工作面瓦斯管路拆除安全技术措施_第3页
3/4
工作面瓦斯管路拆除安全技术措施根据矿上安排,4301 工作面的瓦斯管路由我队自行拆除,为了保证施工安全顺利进行,特制定本安全技术措施。一、工程概况4301 工作面预抽瓦斯管路提前拆除。主要包括拆除 43013 巷、43011 巷的 PE400、DN100 铠装管、DN50 铠装管。每次拆除抽放管路前由我队打报告申请拆除管路长度,通风科审批后,由抽放队安排人员现场指导进行拆除。二、拆除标准1、由于 43013 巷、43011 巷未安装 PE160 管路,根据要求PE400 管路每次拆除 50 米,管路拆除后,管路末端距工作面煤壁不大于 100 米。PE400 管路拆除前,增设临时管路(DN100 铠装管),由抽放队人员将抽放钻孔重新连孔,保证卸压抽放,(如工作面两巷煤体需要注浆,则管路拆除至注浆地点 15 米的位置)。2、管路连接时,要检查橡胶密封圈(垫)是否完好无损,若有损坏时及时更换,保证管路严密不漏气。三、拆除工具1T 吊链 4 台,30#、32#梅花板 2 把,专用起吊环 4 个,大剪一把,撬棍 2 根。三、施工工艺流程→→→安全检查敲帮问顶在顶锚杆上挂起吊环在管路两头各挂两个 1T→吊链(一个为起吊用,一个为起吊时起保护作用)关闭要→拆除管路联接的抽放钻孔将关闭的抽放钻孔与要拆除的瓦斯管路→断开增设临时管路(DN100→铠装管),将抽放钻孔重新连孔使用吊链将要拆除的瓦斯管路拉起 50mm~100mm→的距离使用大剪→将原吊挂管路的钢丝绳剪断(或将固定钢丝绳的绳卡拆除)打开→管路末端堵头,进空气在管路拆除的部分打开 40 阀门,进行瓦斯→测量瓦斯浓度小于 0.5%→时拆除管路间的连接螺丝松吊链,下放→→管路在管路末端安装橡胶密封圈(垫)上堵头将放下的管路、→管路与三通间的连接螺丝全部拆除将管路运出回收四、拆除步骤1、在要拆除的 PE400 管路下增设同等长度的 DN100 铠装管。2、关闭要拆除管路联接的抽放钻孔。3、将关闭的抽放钻孔与主管路进行分开,将抽放钻孔与增设的DN100 铠装管连接,DN100 管路与连接接头处要用双股 8#铁丝紧固,保证管路严密不漏气,卸压抽放。4、对需要拆除的管路进行气体置换。a、拆除管路末端堵头与管路的连接螺丝,打开管路末端堵头,进空气。b、在管路拆除的部分打开 40 阀门,进行瓦斯测量。c、瓦斯浓度小于 0.5%时,拆除管路。d、对管路末端安装橡胶密封圈(垫)上堵头。4、拆除主管路。拆管注意事项:a、提前用螺丝松动剂喷洒在螺丝螺帽处,保证拆除管路顺利进行;b、将...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

工作面瓦斯管路拆除安全技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
