工作面转运及安装支架安全技术措施一、概况30101 工作面前期准备工作已完成,现具备转运及安装支架的条件,其中支架由我工区从副井下口经换装硐室换装胶轮车转运至工作面安装
为确保转运及安装支架期间的人员安全,特编制安全技术措施如下
二、施工负责人及安全负责人 施工负责人:李 鹏 周志富 安全负责人: 赵西田三、本措施有效期从开始工作面支架安装起,至施工结束为止
四、施工方法及技术要求(一)运输方式:在副井下口接车后,使用下口 1 台 25KW 电绞将支架车辆专至换车硐室,使用起吊支架用桥式起重机将支架起吊换装胶轮车,支架到切眼采纳两部胶轮车交替运输,一进一返,胶轮车与支架的连接采纳支架专用链条连接固定
端头架部件根据安装顺序采纳支架运输用胶轮车(简称支架车)运输至安装地点后,进行安装
过渡支架与普通支架使用胶轮车进行运输,胶轮车将支架运至安装地点放下后采纳 30t 回柱绞车配合安装支架铲板车(简称铲板车)进行安装

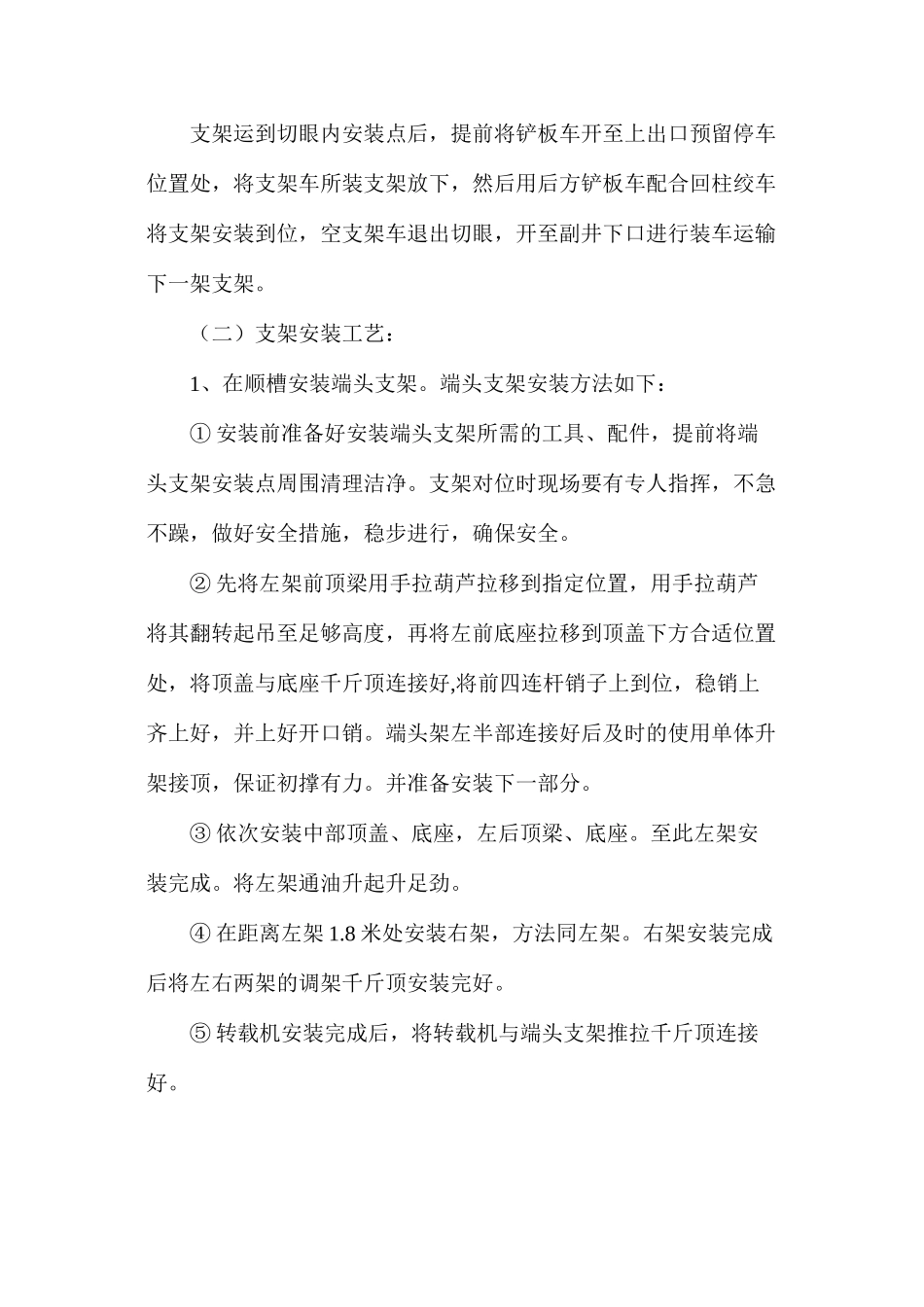

支架运到切眼内安装点后,提前将铲板车开至上出口预留停车位置处,将支架车所装支架放下,然后用后方铲板车配合回柱绞车将支架安装到位,空支架车退出切眼,开至副井下口进行装车运输下一架支架
(二)支架安装工艺:1、在顺槽安装端头支架
端头支架安装方法如下:① 安装前准备好安装端头支架所需的工具、配件,提前将端头支架安装点周围清理洁净
支架对位时现场要有专人指挥,不急不躁,做好安全措施,稳步进行,确保安全
② 先将左架前顶梁用手拉葫芦拉移到指定位置,用手拉葫芦将其翻转起吊至足够高度,再将左前底座拉移到顶盖下方合适位置处,将顶盖与底座千斤顶连接好,将前四连杆销子上到位,稳销上齐上好,并上好开口销
端头架左半部连接好后及时的使用单体升架接顶,保证初撑有力
并准备安装下一部分
③ 依次安装中部顶盖、底座,左后顶梁、底座
至此左架安装完成
将左架通油升起升足劲
④ 在距离左架 1
