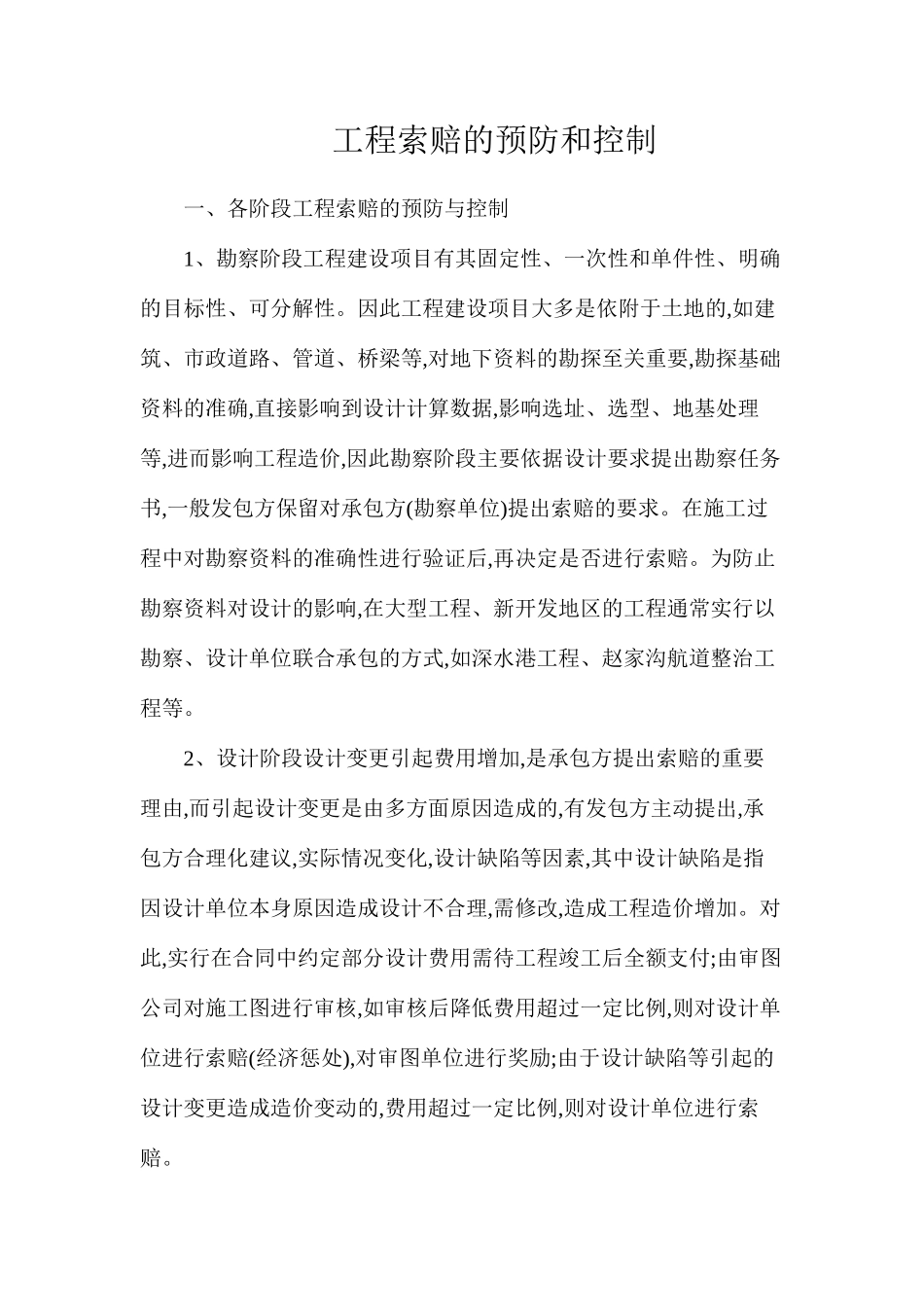

工程索赔的预防和控制一、各阶段工程索赔的预防与控制1、勘察阶段工程建设项目有其固定性、一次性和单件性、明确的目标性、可分解性
因此工程建设项目大多是依附于土地的,如建筑、市政道路、管道、桥梁等,对地下资料的勘探至关重要,勘探基础资料的准确,直接影响到设计计算数据,影响选址、选型、地基处理等,进而影响工程造价,因此勘察阶段主要依据设计要求提出勘察任务书,一般发包方保留对承包方(勘察单位)提出索赔的要求
在施工过程中对勘察资料的准确性进行验证后,再决定是否进行索赔
为防止勘察资料对设计的影响,在大型工程、新开发地区的工程通常实行以勘察、设计单位联合承包的方式,如深水港工程、赵家沟航道整治工程等
2、设计阶段设计变更引起费用增加,是承包方提出索赔的重要理由,而引起设计变更是由多方面原因造成的,有发包方主动提出,承包方合理化建议,实际情况变化,设计缺陷等因素,其中设计缺陷是指因设计单位本身原因造成设计不合理,需修改,造成工程造价增加
对此,实行在合同中约定部分设计费用需待工程竣工后全额支付;由审图公司对施工图进行审核,如审核后降低费用超过一定比例,则对设计单位进行索赔(经济惩处),对审图单位进行奖励;由于设计缺陷等引起的设计变更造成造价变动的,费用超过一定比例,则对设计单位进行索赔

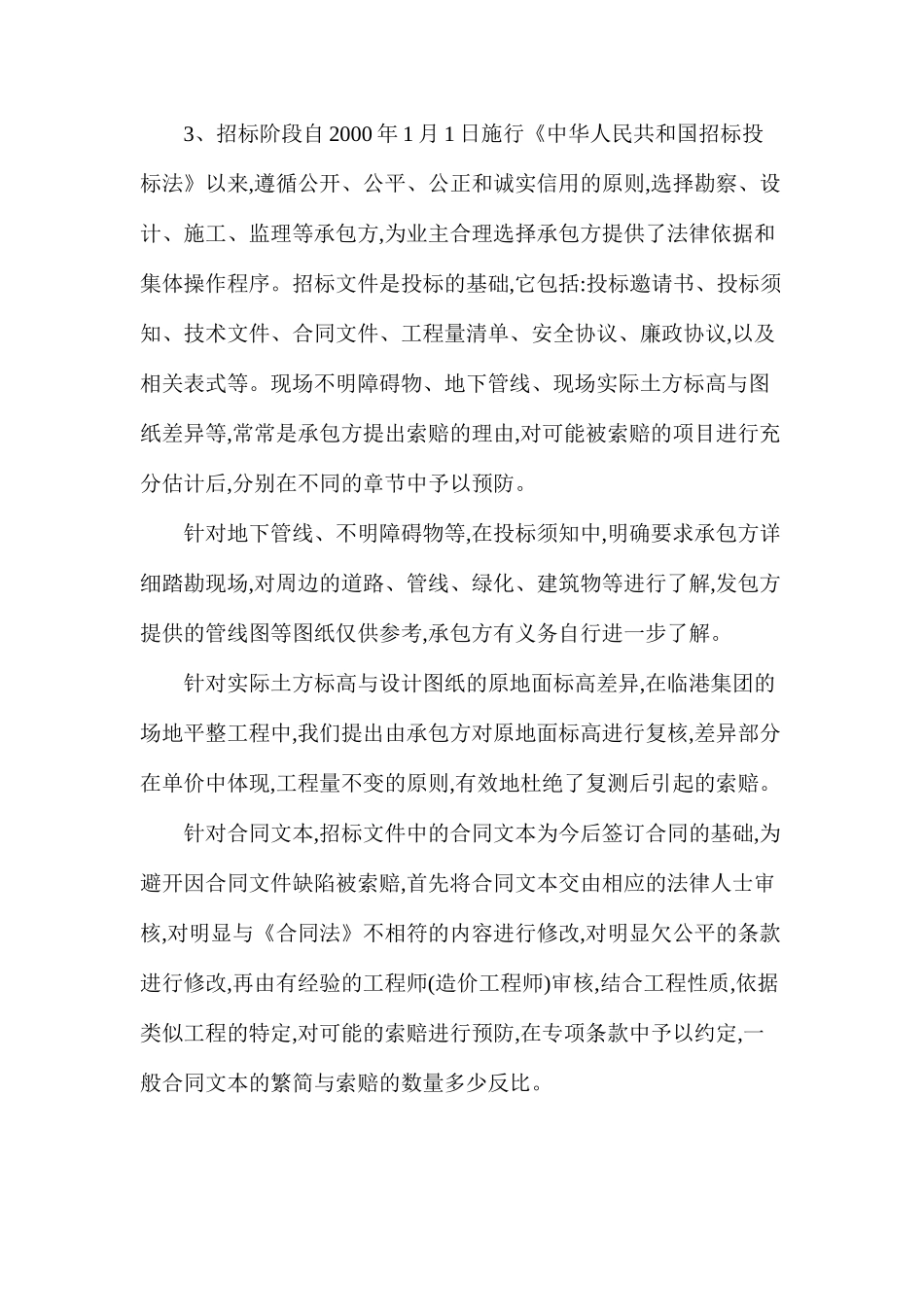

3、招标阶段自 2000 年 1 月 1 日施行《中华人民共和国招标投标法》以来,遵循公开、公平、公正和诚实信用的原则,选择勘察、设计、施工、监理等承包方,为业主合理选择承包方提供了法律依据和集体操作程序
招标文件是投标的基础,它包括:投标邀请书、投标须知、技术文件、合同文件、工程量清单、安全协议、廉政协议,以及相关表式等
现场不明障碍物、地下管线、现场实际土方标高与图纸差异等,常常是承包方提出索赔的理由,对可能被索赔的项目进行充分估计后,分别在不同的章节中予以预防
针对地下管线、不明障碍物等,在投标须
