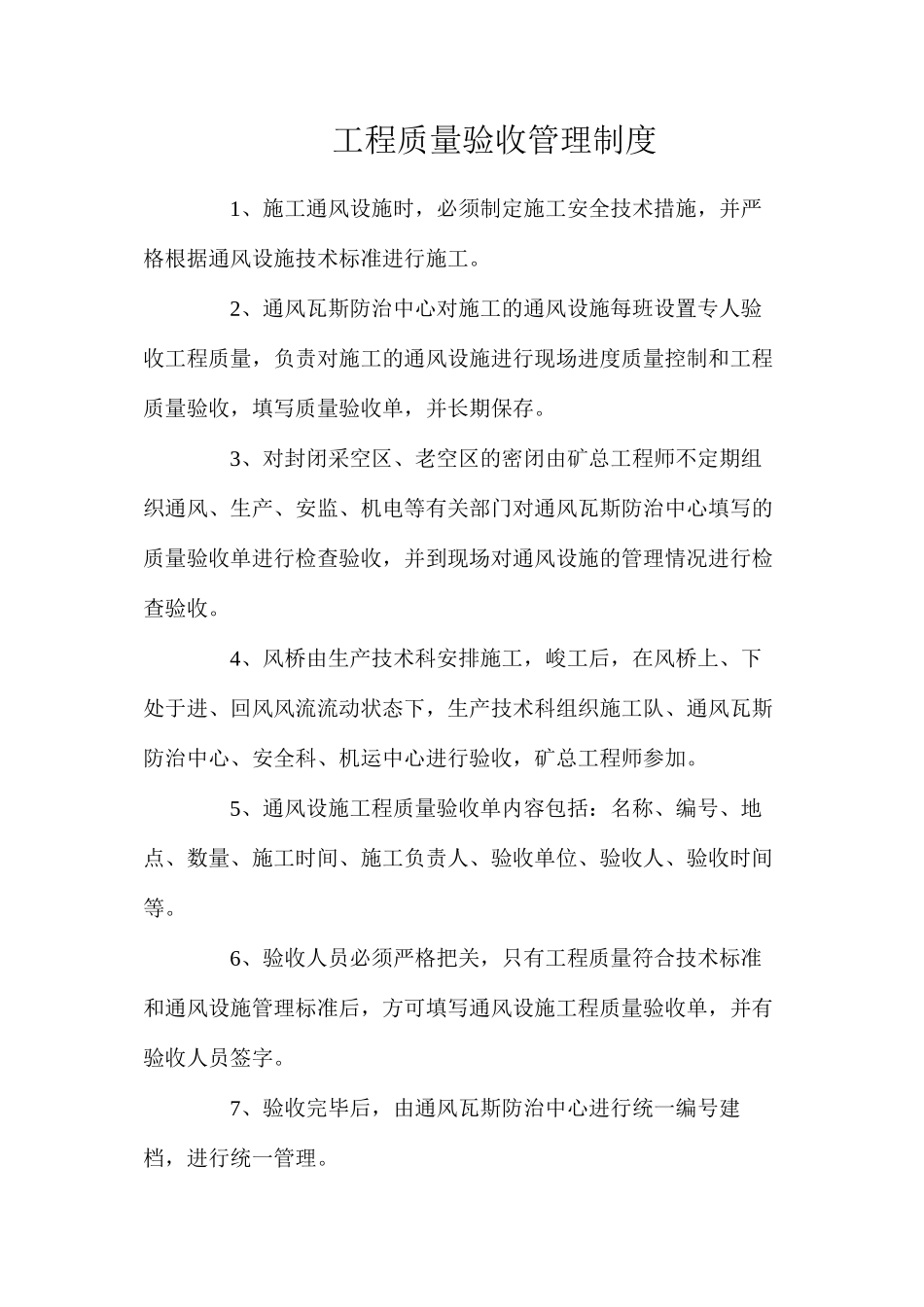

工程质量验收管理制度 1、施工通风设施时,必须制定施工安全技术措施,并严格根据通风设施技术标准进行施工
2、通风瓦斯防治中心对施工的通风设施每班设置专人验收工程质量,负责对施工的通风设施进行现场进度质量控制和工程质量验收,填写质量验收单,并长期保存
3、对封闭采空区、老空区的密闭由矿总工程师不定期组织通风、生产、安监、机电等有关部门对通风瓦斯防治中心填写的质量验收单进行检查验收,并到现场对通风设施的管理情况进行检查验收
4、风桥由生产技术科安排施工,峻工后,在风桥上、下处于进、回风风流流动状态下,生产技术科组织施工队、通风瓦斯防治中心、安全科、机运中心进行验收,矿总工程师参加
5、通风设施工程质量验收单内容包括:名称、编号、地点、数量、施工时间、施工负责人、验收单位、验收人、验收时间等
6、验收人员必须严格把关,只有工程质量符合技术标准和通风设施管理标准后,方可填写通风设施工程质量验收单,并有验收人员签字
7、验收完毕后,由通风瓦斯防治中心进行统一编号建档,进行统一管理

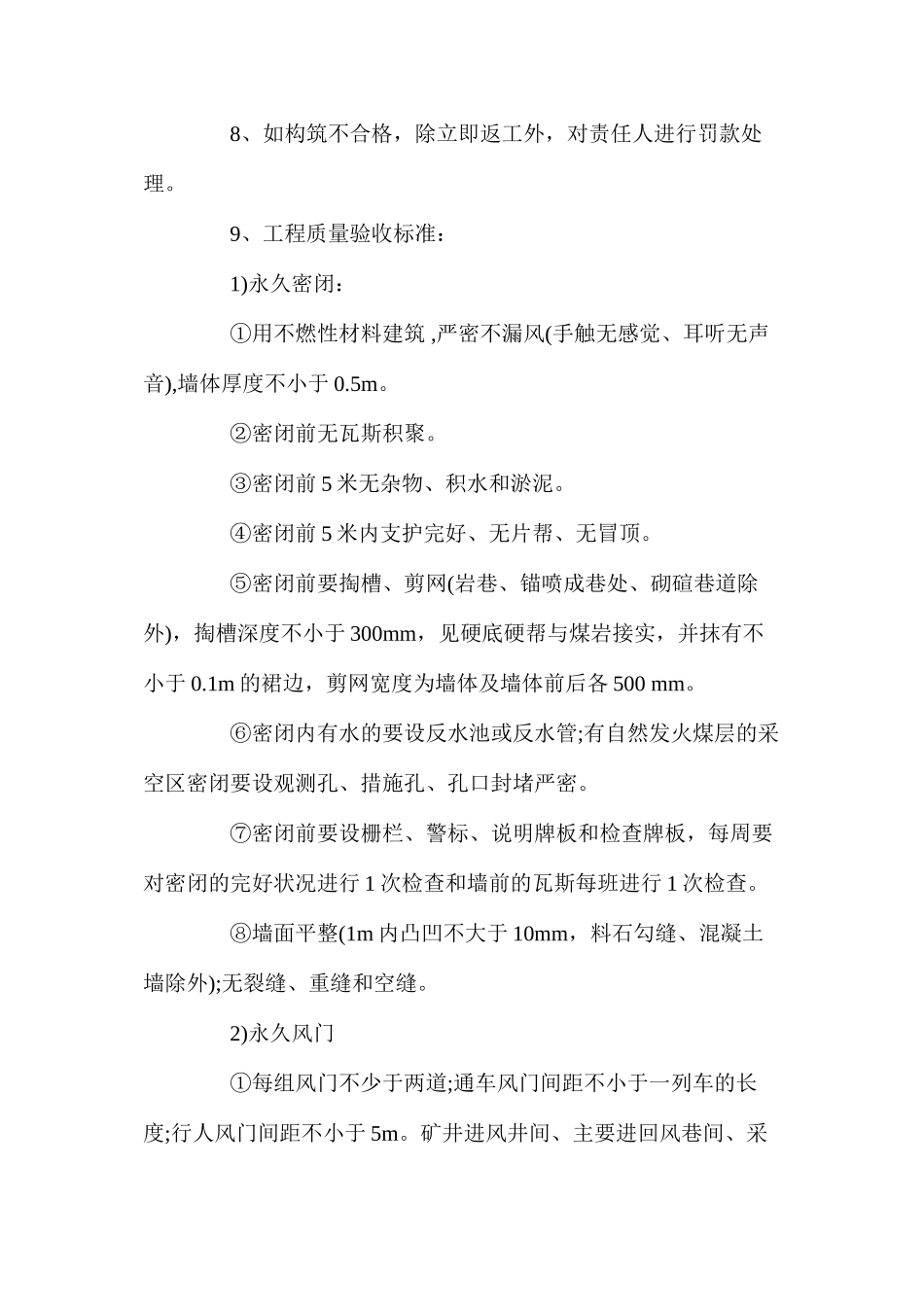

8、如构筑不合格,除立即返工外,对责任人进行罚款处理
9、工程质量验收标准: 1)永久密闭: ①用不燃性材料建筑 ,严密不漏风(手触无感觉、耳听无声音),墙体厚度不小于 0
②密闭前无瓦斯积聚
③密闭前 5 米无杂物、积水和淤泥
④密闭前 5 米内支护完好、无片帮、无冒顶
⑤密闭前要掏槽、剪网(岩巷、锚喷成巷处、砌碹巷道除外),掏槽深度不小于 300mm,见硬底硬帮与煤岩接实,并抹有不小于 0
1m 的裙边,剪网宽度为墙体及墙体前后各 500 mm
⑥密闭内有水的要设反水池或反水管;有自然发火煤层的采空区密闭要设观测孔、措施孔、孔口封堵严密
⑦密闭前要设栅栏、警标、说明牌板和检查牌板,每周要对密闭的完好状况进行 1 次检查和墙前的瓦斯每班进行 1 次检查
⑧墙面平整(1m
