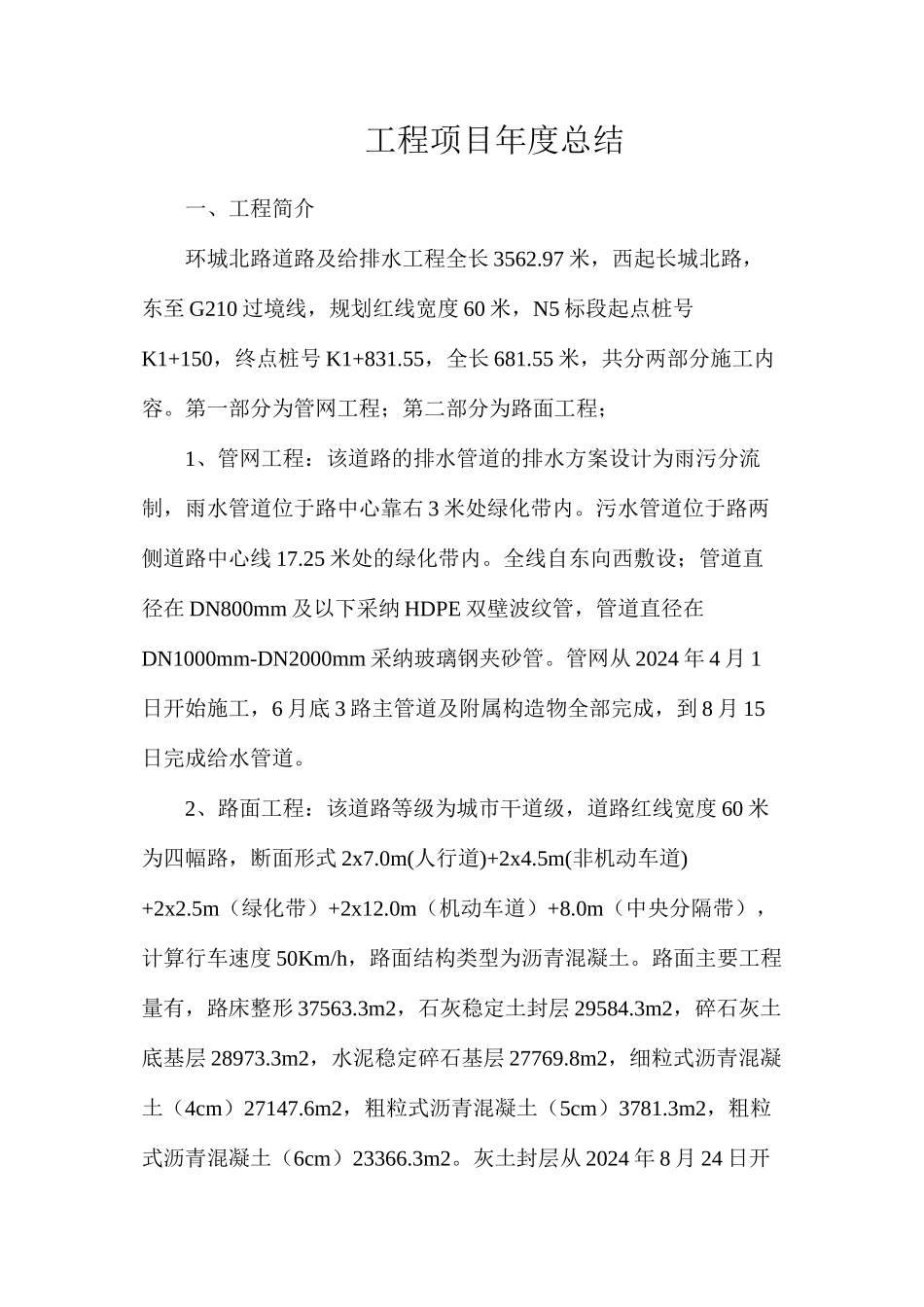

工程项目年度总结一、工程简介环城北路道路及给排水工程全长 3562
97 米,西起长城北路,东至 G210 过境线,规划红线宽度 60 米,N5 标段起点桩号K1+150,终点桩号 K1+831
55,全长 681
55 米,共分两部分施工内容
第一部分为管网工程;第二部分为路面工程;1、管网工程:该道路的排水管道的排水方案设计为雨污分流制,雨水管道位于路中心靠右 3 米处绿化带内
污水管道位于路两侧道路中心线 17
25 米处的绿化带内
全线自东向西敷设;管道直径在 DN800mm 及以下采纳 HDPE 双壁波纹管,管道直径在DN1000mm-DN2000mm 采纳玻璃钢夹砂管
管网从 2024 年 4 月 1日开始施工,6 月底 3 路主管道及附属构造物全部完成,到 8 月 15日完成给水管道
2、路面工程:该道路等级为城市干道级,道路红线宽度 60 米为四幅路,断面形式 2x7
0m(人行道)+2x4
5m(非机动车道)+2x2
5m(绿化带)+2x12
0m(机动车道)+8
0m(中央分隔带),计算行车速度 50Km/h,路面结构类型为沥青混凝土
路面主要工程量有,路床整形 37563
3m2,石灰稳定土封层 29584
3m2,碎石灰土底基层 28973
3m2,水泥稳定碎石基层 27769
8m2,细粒式沥青混凝土(4cm)27147
6m2,粗粒式沥青混凝土(5cm)3781
3m2,粗粒式沥青混凝土(6cm)23366

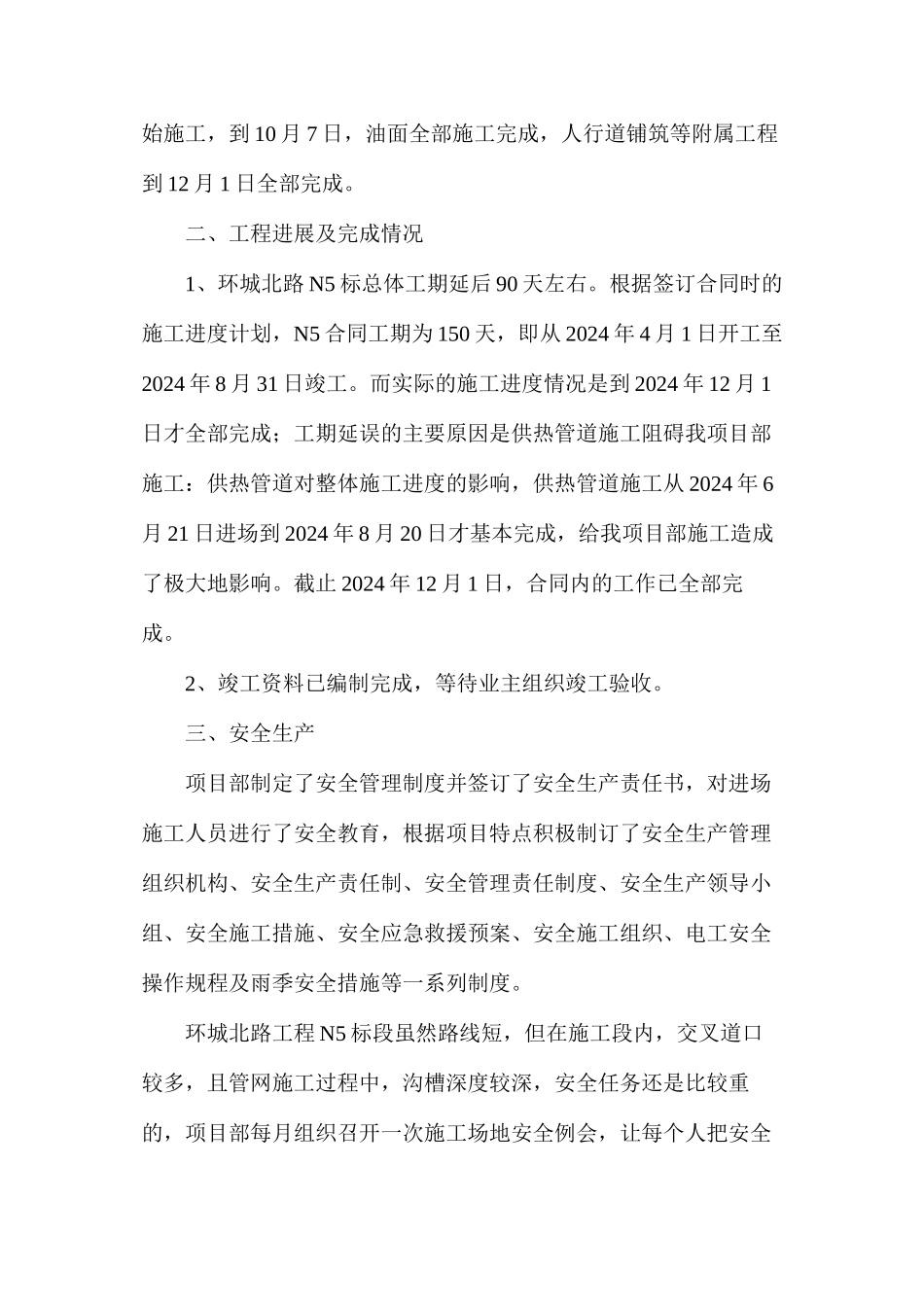

灰土封层从 2024 年 8 月 24 日开始施工,到 10 月 7 日,油面全部施工完成,人行道铺筑等附属工程到 12 月 1 日全部完成
二、工程进展及完成情况1、环城北路 N5 标总体工期延后 90 天左右
根据签订合同时的施工进度计划,N5 合同工期为 150 天,即从 2024 年 4 月 1 日开工至2024 年 8 月
