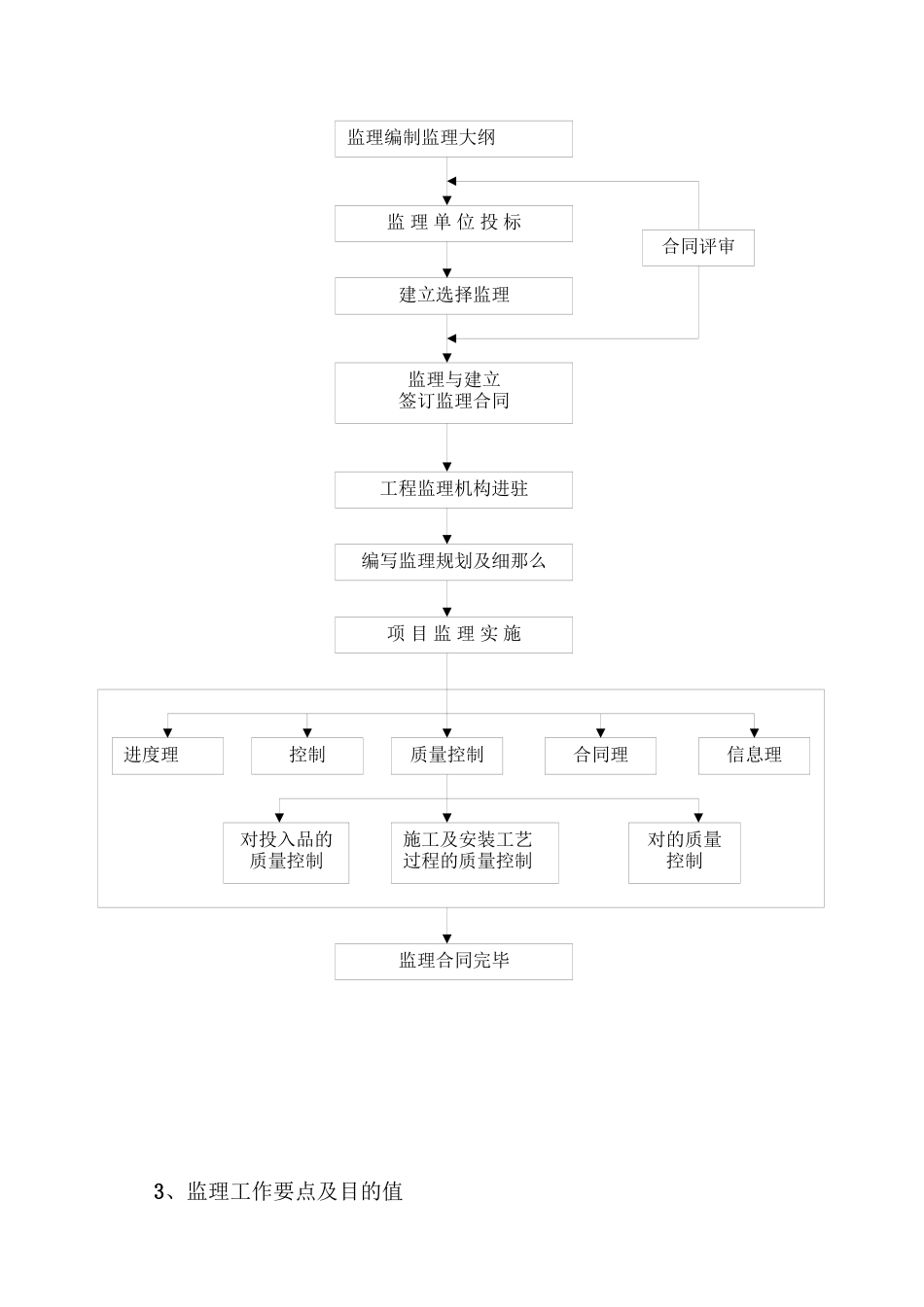

政公路监理细那么 赵小文 广 州 恒 茂 建 设 工 程 监 理 公 司2011-5-9 日1、专业工程特点2、 监理工作流程3、监理工作要点及目的值4、监理和措施5、工程验收流程1、专业工程特点:2、监理工作流程3、监理工作要点及目的值监理编制监理大纲 监 理 单 位 投 标建立选择监理监理与建立签订监理合同工程监理机构进驻编写监理规划及细那么 项 目 监 理 实 施进度理控制质量控制合同理信息理对投入品的质量控制施工及安装工艺过程的质量控制对的质量控制监理合同完毕合同评审3,1 准备工作监控要点及目的值 熟悉合同、设计及有关技术资料组织或协助业主组织图纸会审和设计技术交底; 审批施工的施工组织设计审核、检查进度方案及质量目的控制方案签返
施工组织设计〔方案〕报审表
; 检查施工质量保证体系的建立情况检查、核施行工技术理人员到位及劳力进场情况; 检查施工机具进场情况施工机具性能和数量是否满足施工要求签返
进场设备报验单
; 审查施工技术理人员的技术资质及条件是否符合工程工程的要求; 检查、复核施工测量控制点建立情况
测量放样报验单
; 核查施工各类材料的进场数量、质量〔含质保书〕及检测签返
建筑〔安装〕材料报审表
; 检查施工施工准备情况
工程开工报审表
2 施工阶段监控要点及目的值 路床 路床不得有翻浆、弹簧、起皮、波浪、积水等现象; 路床用 12~15 吨压路机碾压后轮迹不得大于 5mm; 石质路床必须嵌缝严不得有坑槽和松石; 路床的质量控制目的如下表路床控制目的值序工程压实度()及允许偏向检查频率检验土路床石路床范围点数1压实系数(深度 0~30 cm)快速路和主干路轻型击实981000平米3用环法检验重型击实95次干路轻型击实95重型击实93轻型击实92重型击实902中线高程±20mm±20mm20m1用水准仪器测量3平整度20mm30mm20m路宽<91用
