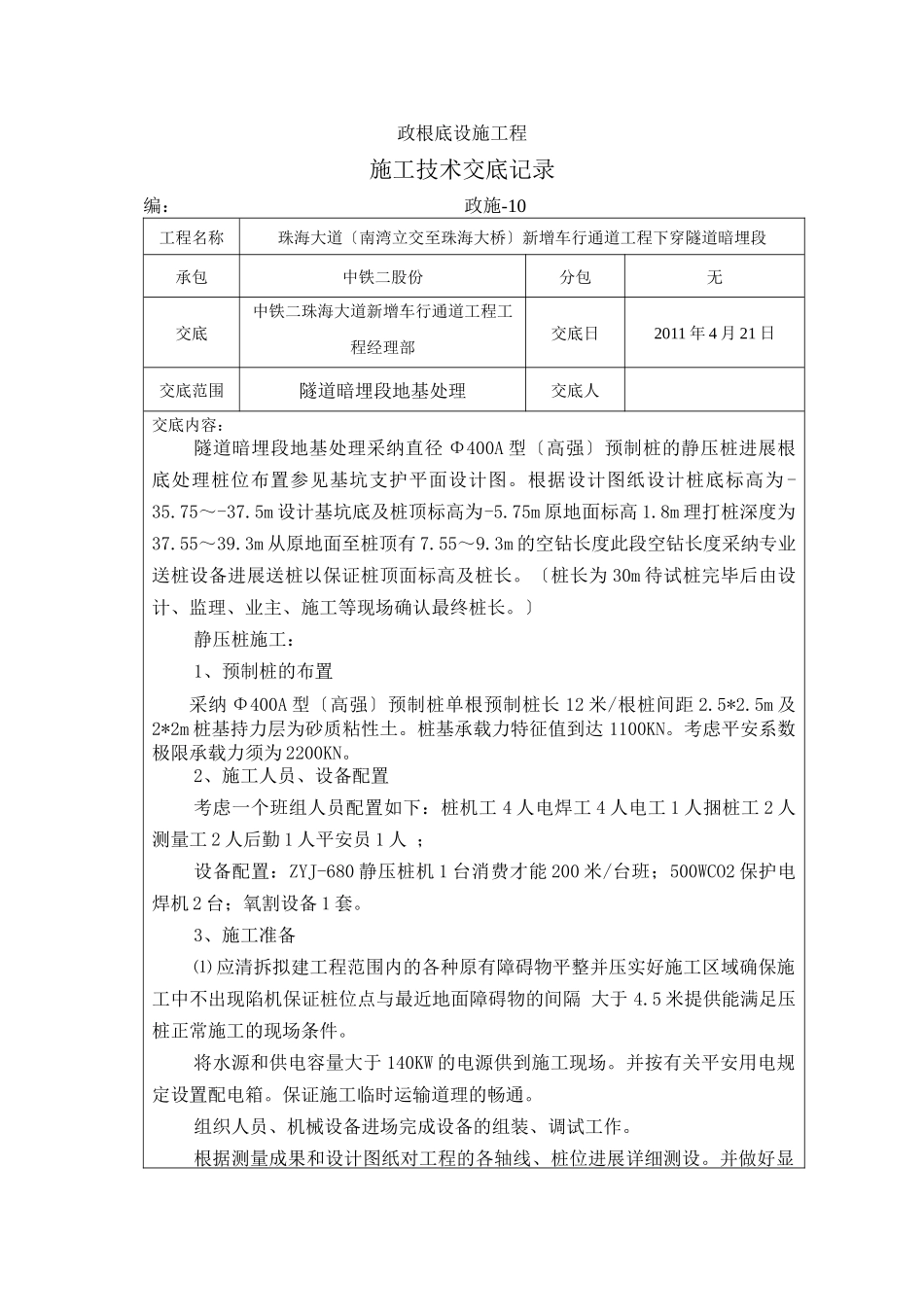

政根底设施工程施工技术交底记录 编:政施-10工程名称珠海大道〔南湾立交至珠海大桥〕新增车行通道工程下穿隧道暗埋段承包中铁二股份分包无交底中铁二珠海大道新增车行通道工程工程经理部交底日2011 年 4 月 21 日交底范围隧道暗埋段地基处理交底人交底内容:隧道暗埋段地基处理采纳直径 Φ400A 型〔高强〕预制桩的静压桩进展根底处理桩位布置参见基坑支护平面设计图
根据设计图纸设计桩底标高为 -35
75~-37
5m 设计基坑底及桩顶标高为-5
75m 原地面标高 1
8m 理打桩深度为37
3m 从原地面至桩顶有 7
3m 的空钻长度此段空钻长度采纳专业送桩设备进展送桩以保证桩顶面标高及桩长
〔桩长为 30m 待试桩完毕后由设计、监理、业主、施工等现场确认最终桩长
〕静压桩施工: 1、预制桩的布置采纳 Φ400A 型〔高强〕预制桩单根预制桩长 12 米/根桩间距 2
5m 及2*2m 桩基持力层为砂质粘性土
桩基承载力特征值到达 1100KN
考虑平安系数极限承载力须为 2200KN
2、施工人员、设备配置考虑一个班组人员配置如下:桩机工 4 人电焊工 4 人电工 1 人捆桩工 2 人测量工 2 人后勤 1 人平安员 1 人 ;设备配置:ZYJ-680 静压桩机 1 台消费才能 200 米/台班;500WCO2 保护电焊机 2 台;氧割设备 1 套
3、施工准备⑴ 应清拆拟建工程范围内的各种原有障碍物平整并压实好施工区域确保施工中不出现陷机保证桩位点与最近地面障碍物的间隔 大于 4
5 米提供能满足压桩正常施工的现场条件
将水源和供电容量大于 140KW 的电源供到施工现场
并按有关平安用电规定设置配电箱
保证施工临时运输道理的畅通
组织人员、机械设备进场完成设备的组装、调试工作
根据测量成果和设计图纸对工程的各轴线、桩位进展详细测设
